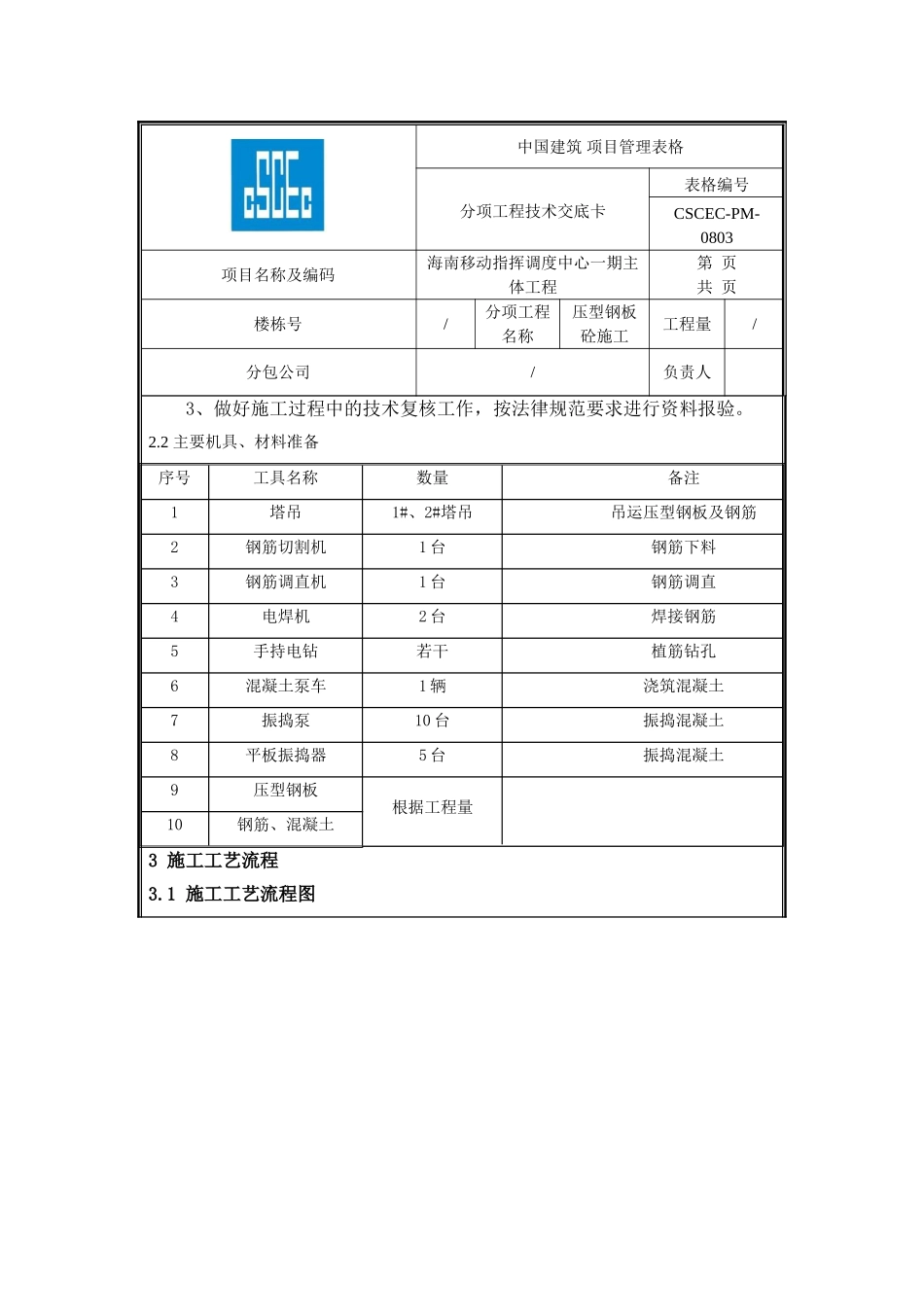

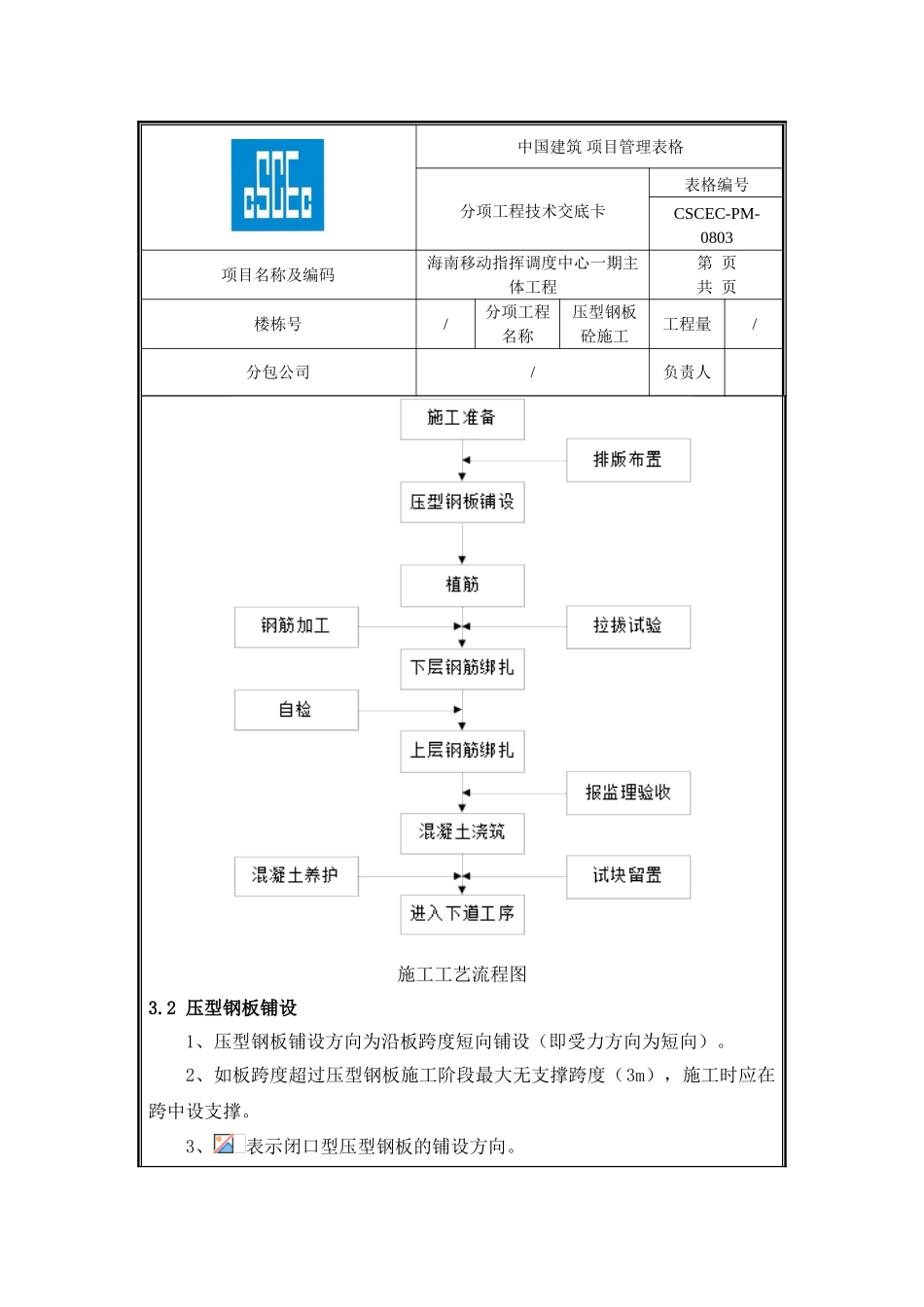

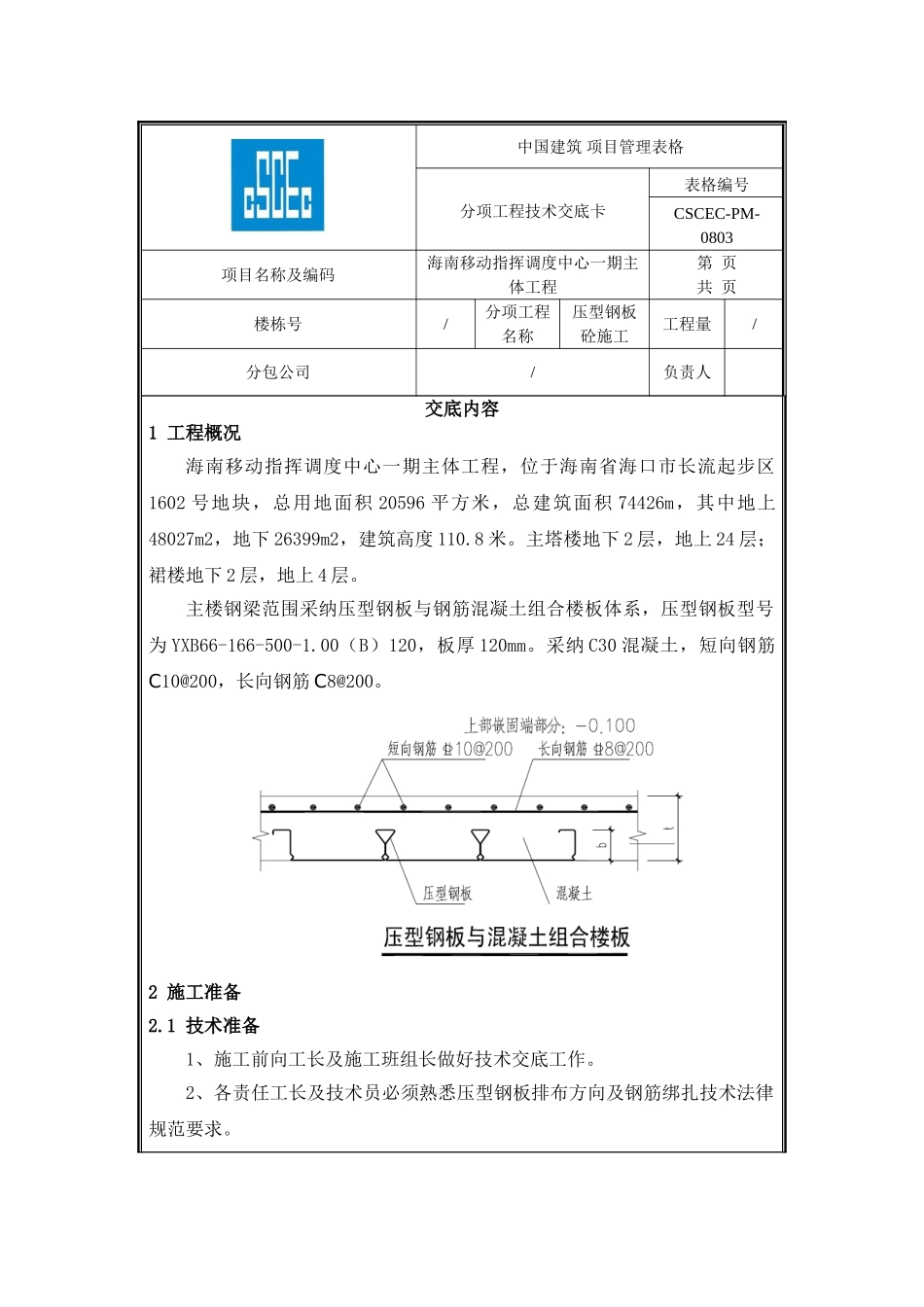

中国建筑 项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编码海南移动指挥调度中心一期主体工程第 页共 页楼栋号/分项工程名称压型钢板砼施工工程量/分包公司/负责人交底内容1 工程概况海南移动指挥调度中心一期主体工程,位于海南省海口市长流起步区1602 号地块,总用地面积 20596 平方米,总建筑面积 74426m,其中地上48027m2,地下 26399m2,建筑高度 110.8 米。主塔楼地下 2 层,地上 24 层;裙楼地下 2 层,地上 4 层。主楼钢梁范围采纳压型钢板与钢筋混凝土组合楼板体系,压型钢板型号为 YXB66-166-500-1.00(B)120,板厚 120mm。采纳 C30 混凝土,短向钢筋C10@200,长向钢筋 C8@200。2 施工准备2.1 技术准备1、施工前向工长及施工班组长做好技术交底工作。2、各责任工长及技术员必须熟悉压型钢板排布方向及钢筋绑扎技术法律规范要求。中国建筑 项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编码海南移动指挥调度中心一期主体工程第 页共 页楼栋号/分项工程名称压型钢板砼施工工程量/分包公司/负责人3、做好施工过程中的技术复核工作,按法律规范要求进行资料报验。2.2 主要机具、材料准备序号工具名称数量备注1塔吊1#、2#塔吊吊运压型钢板及钢筋2钢筋切割机1 台钢筋下料3钢筋调直机1 台钢筋调直4电焊机2 台焊接钢筋5手持电钻若干植筋钻孔6混凝土泵车1 辆浇筑混凝土7振捣泵10 台振捣混凝土8平板振捣器5 台振捣混凝土9压型钢板根据工程量10钢筋、混凝土3 施工工艺流程3.1 施工工艺流程图中国建筑 项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编码海南移动指挥调度中心一期主体工程第 页共 页楼栋号/分项工程名称压型钢板砼施工工程量/分包公司/负责人施工工艺流程图3.2 压型钢板铺设1、压型钢板铺设方向为沿板跨度短向铺设(即受力方向为短向)。2、如板跨度超过压型钢板施工阶段最大无支撑跨度(3m),施工时应在跨中设支撑。3、表示闭口型压型钢板的铺设方向。中国建筑 项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编码海南移动指挥调度中心一期主体工程第 页共 页楼栋号/分项工程名称压型钢板砼施工工程量/分包公司/负责人4、具体施工方案详见《钢结构施工方案》。标准层压型钢板铺设方向示意图3.3 植筋施工1、本工程组合压型钢板,短向钢筋 C10@200,长向钢筋 C8@200。2、植筋深度不小于 10d 且不小于 10...
