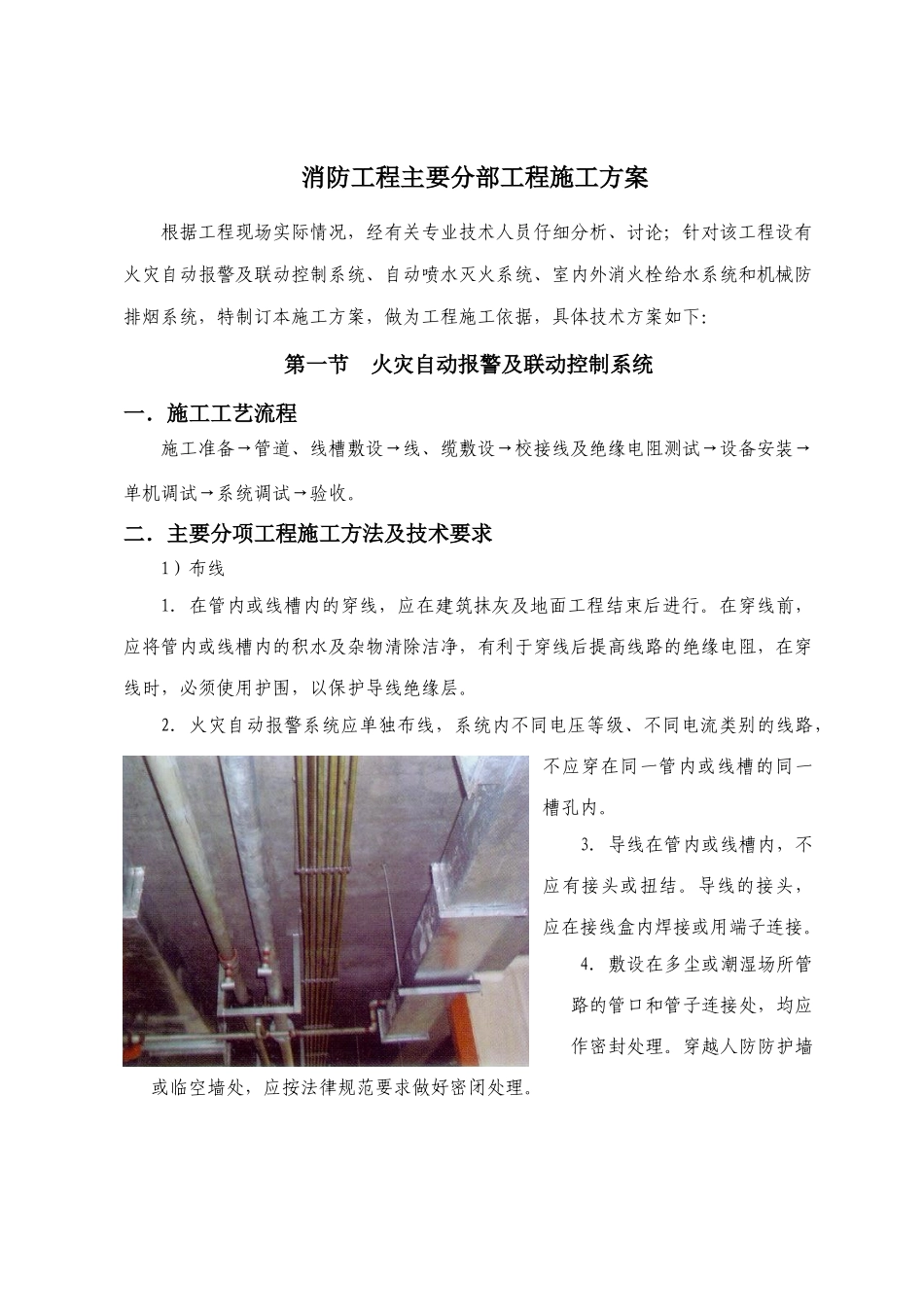

消防工程主要分部工程施工方案根据工程现场实际情况,经有关专业技术人员仔细分析、讨论;针对该工程设有火灾自动报警及联动控制系统、自动喷水灭火系统、室内外消火栓给水系统和机械防排烟系统,特制订本施工方案,做为工程施工依据,具体技术方案如下:第一节 火灾自动报警及联动控制系统一.施工工艺流程 施工准备→管道、线槽敷设→线、缆敷设→校接线及绝缘电阻测试→设备安装→单机调试→系统调试→验收。二.主要分项工程施工方法及技术要求1)布线1.在管内或线槽内的穿线,应在建筑抹灰及地面工程结束后进行。在穿线前,应将管内或线槽内的积水及杂物清除洁净,有利于穿线后提高线路的绝缘电阻,在穿线时,必须使用护围,以保护导线绝缘层。2.火灾自动报警系统应单独布线,系统内不同电压等级、不同电流类别的线路,不应穿在同一管内或线槽的同一槽孔内。3.导线在管内或线槽内,不应有接头或扭结。导线的接头,应在接线盒内焊接或用端子连接。 4. 敷设在多尘或潮湿场所管路的管口和管子连接处,均应作密封处理。穿越人防防护墙或临空墙处,应按法律规范要求做好密闭处理。 5.管路超过下列长度时,应在便于接线处装设接线盒:5.1 管子长度每超过 30m,无弯曲时;5.2 管子长度每超过 20m,有 1 个弯曲时;5.3 管子长度每超过 15m,有 2 个弯曲时;5.4 管子长度每超过 8m,有 3 个弯曲时。 6. 金属管子入盒时,盒外侧应套锁母,内侧应装护口,在吊顶内敷设时,盒的内外侧均应套锁母。在吊顶内敷设各类管路和线槽时,宜采纳单独的卡具吊装或支撑物固定。7. 线槽的直线段应每隔 1.0~1.5 m 设置吊点或支点,在下列部位也应设置吊点或支点: 7.1 线槽始端、终端及接头处;7.2 距接线盒 0.2 m 处;7.3 线槽走向改变或转角处,应采纳防晃吊架。8. 吊装线槽的吊杆直径,不应小于 6mm 。9. 管线经过建筑物的变形缝(包括沉降缝、伸缩缝、抗震缝等)处,应实行补偿措施,导线跨越变形缝的两侧应固定,并留有适当余量。10.火灾自动报警系统导线敷设后,应对每回路的导线用 500V 的兆欧表测量绝缘电阻,其对地绝缘电阻值不应小于 20MΩ。2)火灾探测器的安装1. 点型火灾探测器的安装位置,应符合下列规定:1.1 探测器至墙壁、梁边的水平距离,不应小于 0.5m 。1.2 探测器周围 0.5m 内,不应有遮挡物。1.3 探测器至空调送风口边的水平距离,不应小于 1.5m;至多孔送风顶棚孔口的水平距离,不应...
