1 施工进度计划
22 工期保证措施
9工期保证措施1 施工进度计划1

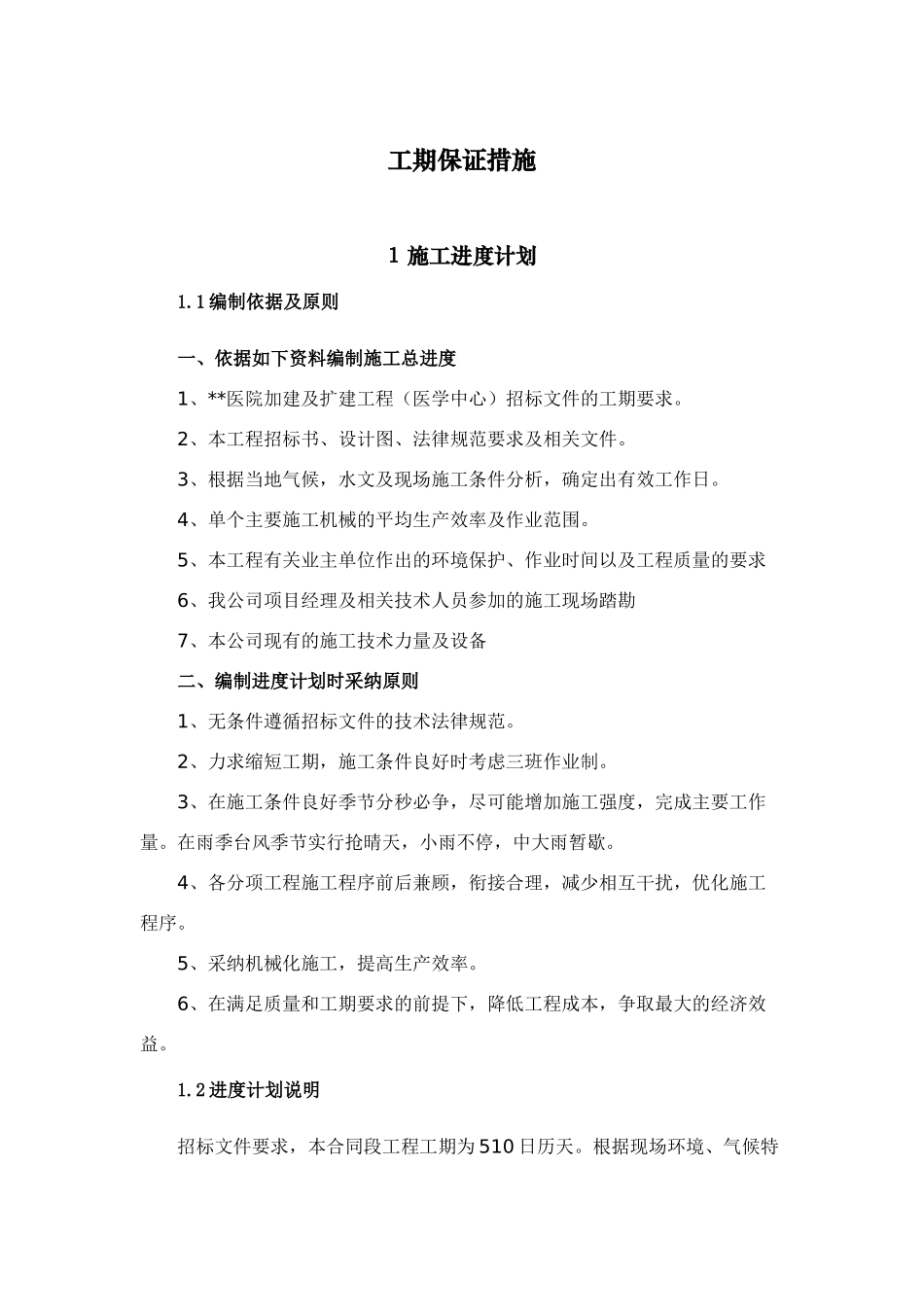

1 编制依据及原则一、依据如下资料编制施工总进度1、**医院加建及扩建工程(医学中心)招标文件的工期要求
2、本工程招标书、设计图、法律规范要求及相关文件
3、根据当地气候,水文及现场施工条件分析,确定出有效工作日
4、单个主要施工机械的平均生产效率及作业范围
5、本工程有关业主单位作出的环境保护、作业时间以及工程质量的要求6、我公司项目经理及相关技术人员参加的施工现场踏勘7、本公司现有的施工技术力量及设备二、编制进度计划时采纳原则1、无条件遵循招标文件的技术法律规范
2、力求缩短工期,施工条件良好时考虑三班作业制
3、在施工条件良好季节分秒必争,尽可能增加施工强度,完成主要工作量
在雨季台风季节实行抢晴天,小雨不停,中大雨暂歇
4、各分项工程施工程序前后兼顾,衔接合理,减少相互干扰,优化施工程序
5、采纳机械化施工,提高生产效率
6、在满足质量和工期要求的前提下,降低工程成本,争取最大的经济效益
2 进度计划说明招标文件要求,本合同段工程工期为 510 日历天

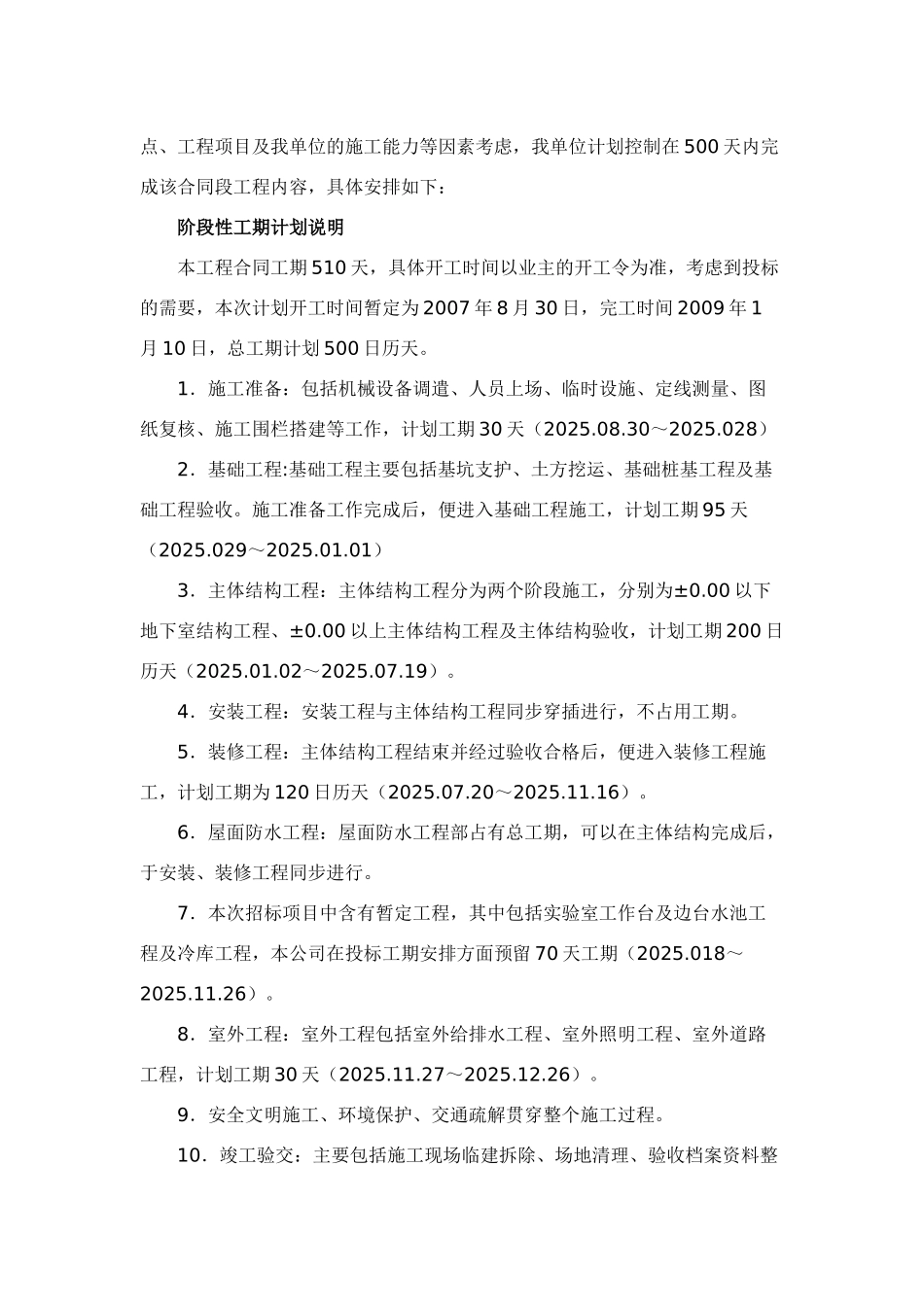

根据现场环境、气候特点、工程项目及我单位的施工能力等因素考虑,我单位计划控制在 500 天内完成该合同段工程内容,具体安排如下:阶段性工期计划说明本工程合同工期 510 天,具体开工时间以业主的开工令为准,考虑到投标
