电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

混凝土工程浇筑方案

混凝土工程浇筑方案_第1页
1/5
混凝土工程浇筑方案_第2页
2/5
混凝土工程浇筑方案_第3页
3/5

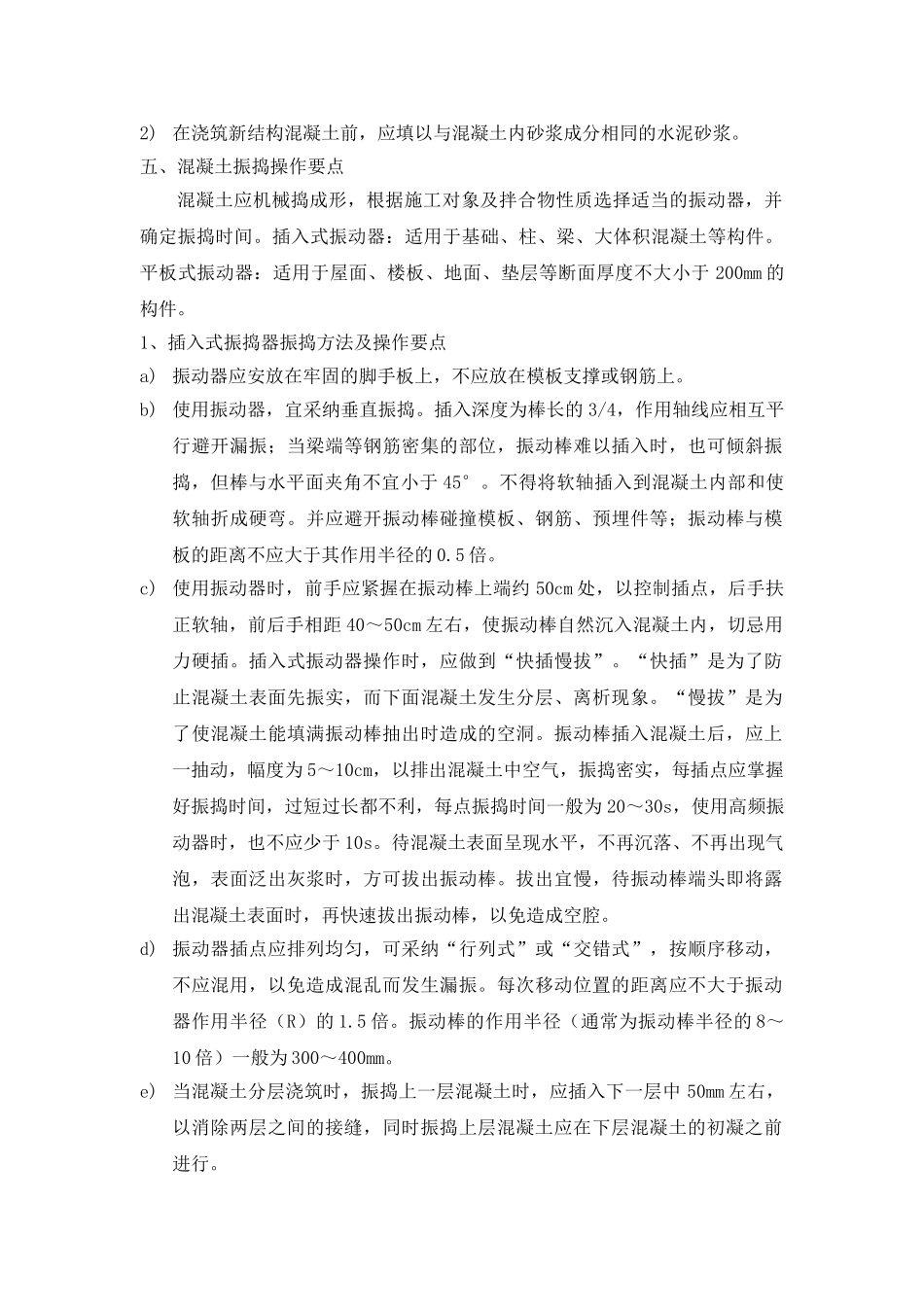

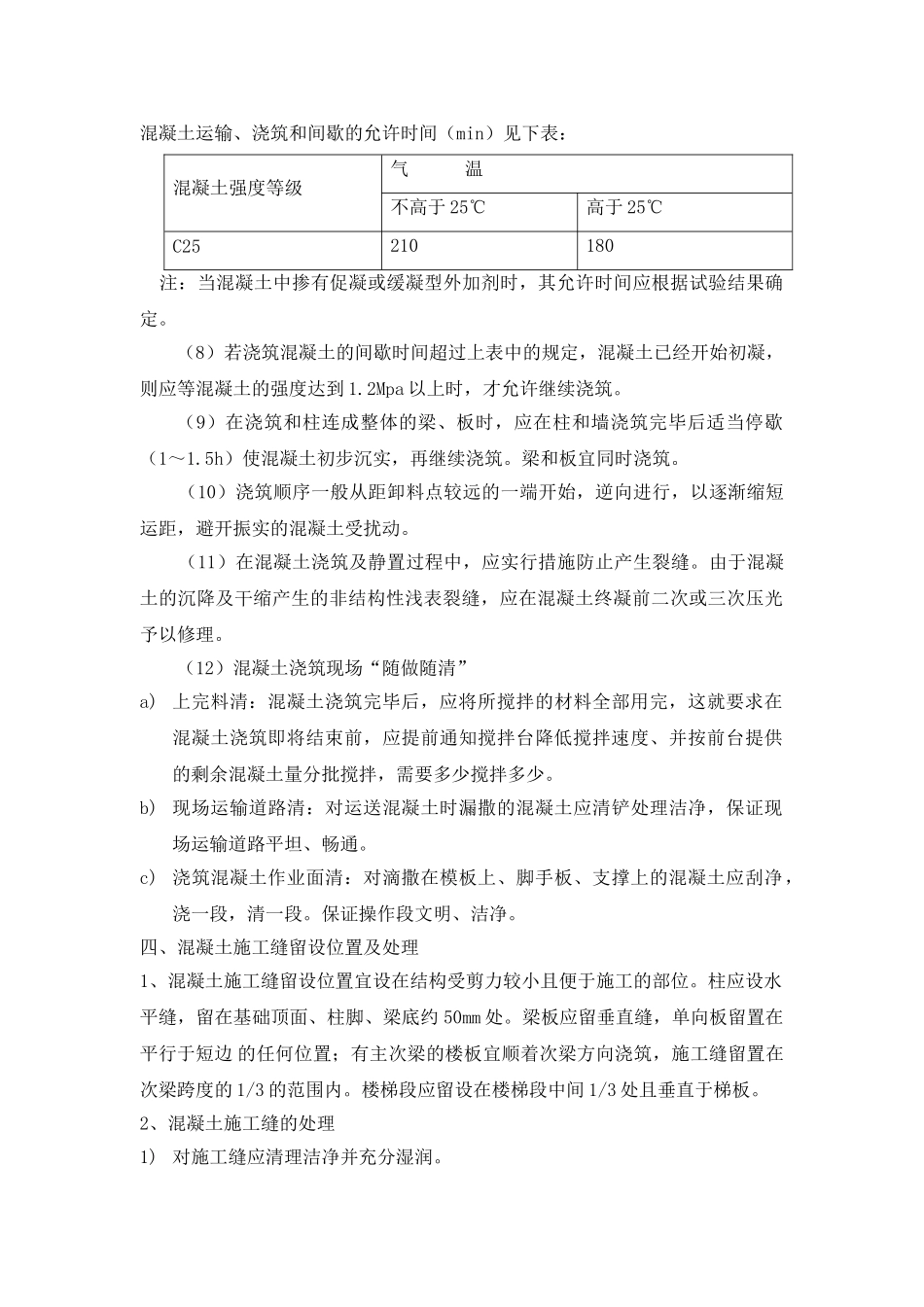

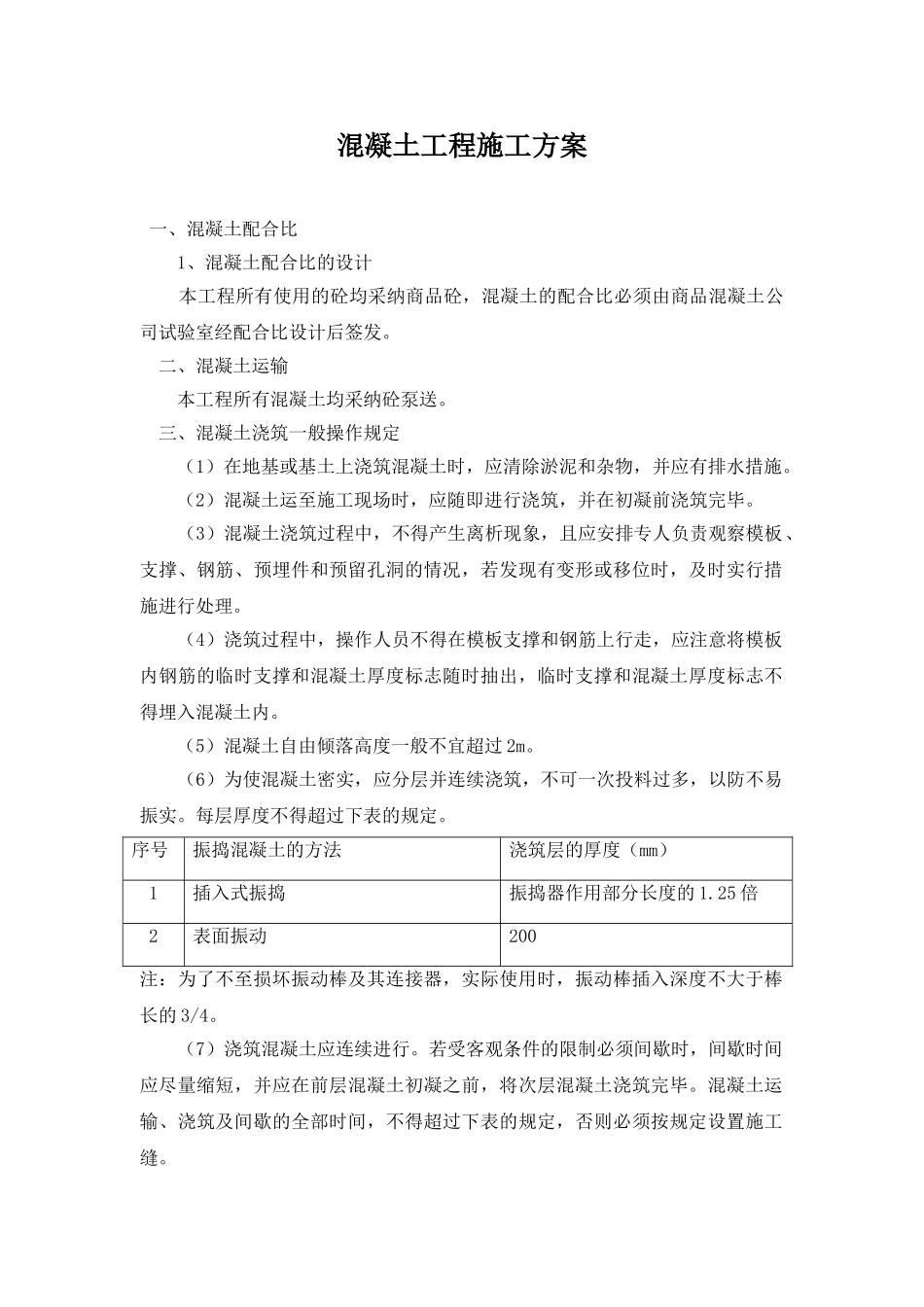

混凝土工程施工方案 一、混凝土配合比1、混凝土配合比的设计 本工程所有使用的砼均采纳商品砼,混凝土的配合比必须由商品混凝土公司试验室经配合比设计后签发。 二、混凝土运输 本工程所有混凝土均采纳砼泵送。 三、混凝土浇筑一般操作规定 (1)在地基或基土上浇筑混凝土时,应清除淤泥和杂物,并应有排水措施。 (2)混凝土运至施工现场时,应随即进行浇筑,并在初凝前浇筑完毕。 (3)混凝土浇筑过程中,不得产生离析现象,且应安排专人负责观察模板、支撑、钢筋、预埋件和预留孔洞的情况,若发现有变形或移位时,及时实行措施进行处理。 (4)浇筑过程中,操作人员不得在模板支撑和钢筋上行走,应注意将模板内钢筋的临时支撑和混凝土厚度标志随时抽出,临时支撑和混凝土厚度标志不得埋入混凝土内。(5)混凝土自由倾落高度一般不宜超过 2m。 (6)为使混凝土密实,应分层并连续浇筑,不可一次投料过多,以防不易振实。每层厚度不得超过下表的规定。序号振捣混凝土的方法浇筑层的厚度(mm)1插入式振捣振捣器作用部分长度的 1.25 倍2表面振动200注:为了不至损坏振动棒及其连接器,实际使用时,振动棒插入深度不大于棒长的 3/4。 (7)浇筑混凝土应连续进行。若受客观条件的限制必须间歇时,间歇时间应尽量缩短,并应在前层混凝土初凝之前,将次层混凝土浇筑完毕。混凝土运输、浇筑及间歇的全部时间,不得超过下表的规定,否则必须按规定设置施工缝。混凝土运输、浇筑和间歇的允许时间(min)见下表:混凝土强度等级气 温不高于 25℃高于 25℃C25210180 注:当混凝土中掺有促凝或缓凝型外加剂时,其允许时间应根据试验结果确定。(8)若浇筑混凝土的间歇时间超过上表中的规定,混凝土已经开始初凝,则应等混凝土的强度达到 1.2Mpa 以上时,才允许继续浇筑。(9)在浇筑和柱连成整体的梁、板时,应在柱和墙浇筑完毕后适当停歇(1~1.5h)使混凝土初步沉实,再继续浇筑。梁和板宜同时浇筑。 (10)浇筑顺序一般从距卸料点较远的一端开始,逆向进行,以逐渐缩短运距,避开振实的混凝土受扰动。 (11)在混凝土浇筑及静置过程中,应实行措施防止产生裂缝。由于混凝土的沉降及干缩产生的非结构性浅表裂缝,应在混凝土终凝前二次或三次压光予以修理。 (12)混凝土浇筑现场“随做随清”a) 上完料清:混凝土浇筑完毕后,应将所搅拌的材料全部用完,这就要求在混凝土浇筑即将结束前,应提前通知搅拌台降低搅拌速度、并按前台提...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

混凝土工程浇筑方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
