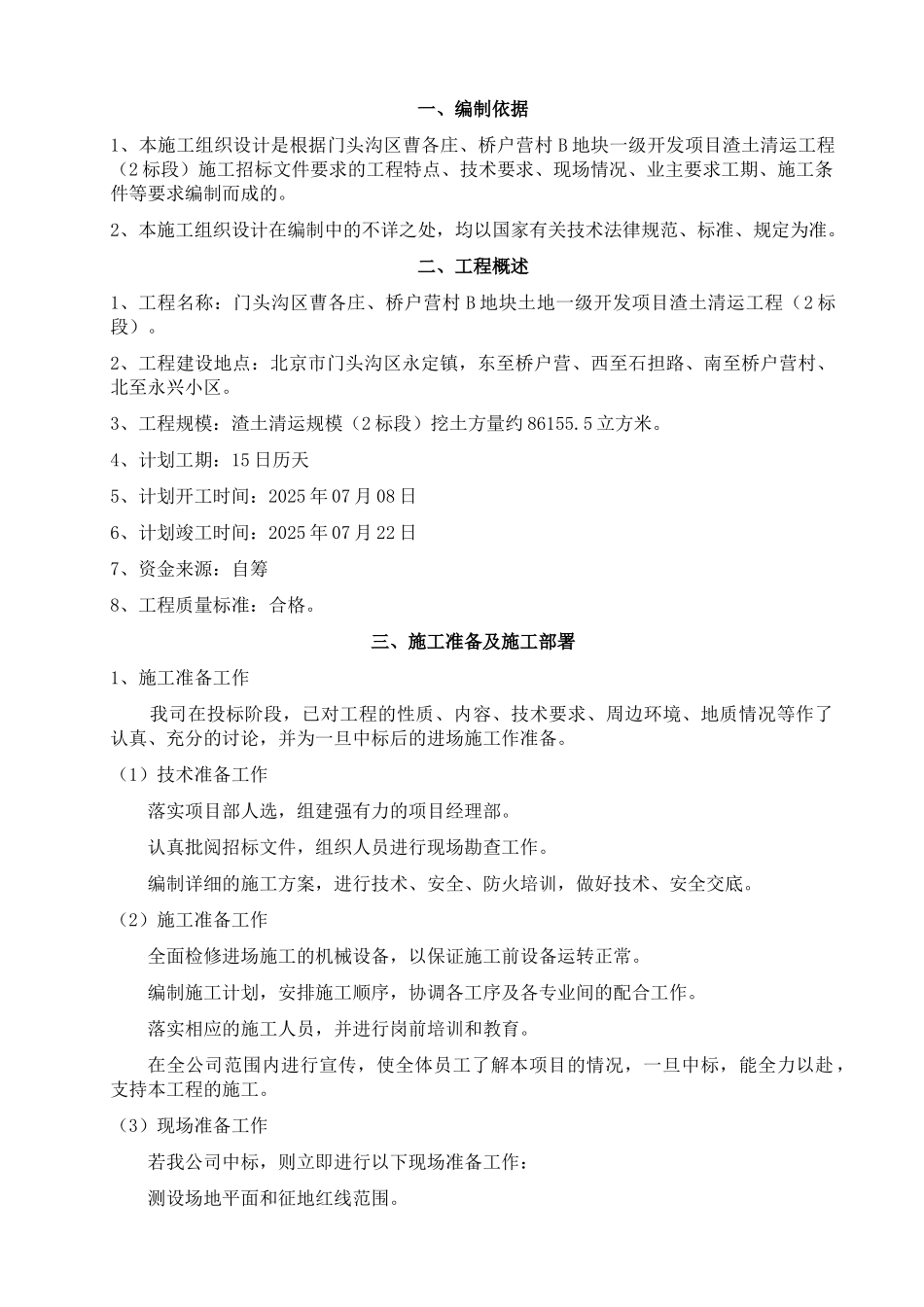

一、编制依据1、本施工组织设计是根据门头沟区曹各庄、桥户营村 B 地块一级开发项目渣土清运工程(2 标段)施工招标文件要求的工程特点、技术要求、现场情况、业主要求工期、施工条件等要求编制而成的
2、本施工组织设计在编制中的不详之处,均以国家有关技术法律规范、标准、规定为准
二、工程概述1、工程名称:门头沟区曹各庄、桥户营村 B 地块土地一级开发项目渣土清运工程(2 标段)
2、工程建设地点:北京市门头沟区永定镇,东至桥户营、西至石担路、南至桥户营村、北至永兴小区
3、工程规模:渣土清运规模(2 标段)挖土方量约 86155
4、计划工期:15 日历天5、计划开工时间:2025 年 07 月 08 日6、计划竣工时间:2025 年 07 月 22 日7、资金来源:自筹8、工程质量标准:合格
三、施工准备及施工部署1、施工准备工作 我司在投标阶段,已对工程的性质、内容、技术要求、周边环境、地质情况等作了认真、充分的讨论,并为一旦中标后的进场施工作准备
(1)技术准备工作落实项目部人选,组建强有力的项目经理部
认真批阅招标文件,组织人员进行现场勘查工作
编制详细的施工方案,进行技术、安全、防火培训,做好技术、安全交底
(2)施工准备工作全面检修进场施工的机械设备,以保证施工前设备运转正常
编制施工计划,安排施工顺序,协调各工序及各专业间的配合工作
落实相应的施工人员,并进行岗前培训和教育
在全公司范围内进行宣传,使全体员工了解本项目的情况,一旦中标,能全力以赴,支持本工程的施工
(3)现场准备工作若我公司中标,则立即进行以下现场准备工作:测设场地平面和征地红线范围
认真熟悉现场的地理位置、施工场地条件、出入口位置,及制定运输便道方案
考察施工现场范围内的地上地下设施,确定需要保护的相关设施(如管道、电光缆等)
施工过程中发现影响施工的地下障碍物时,应以书面形式报告业主
