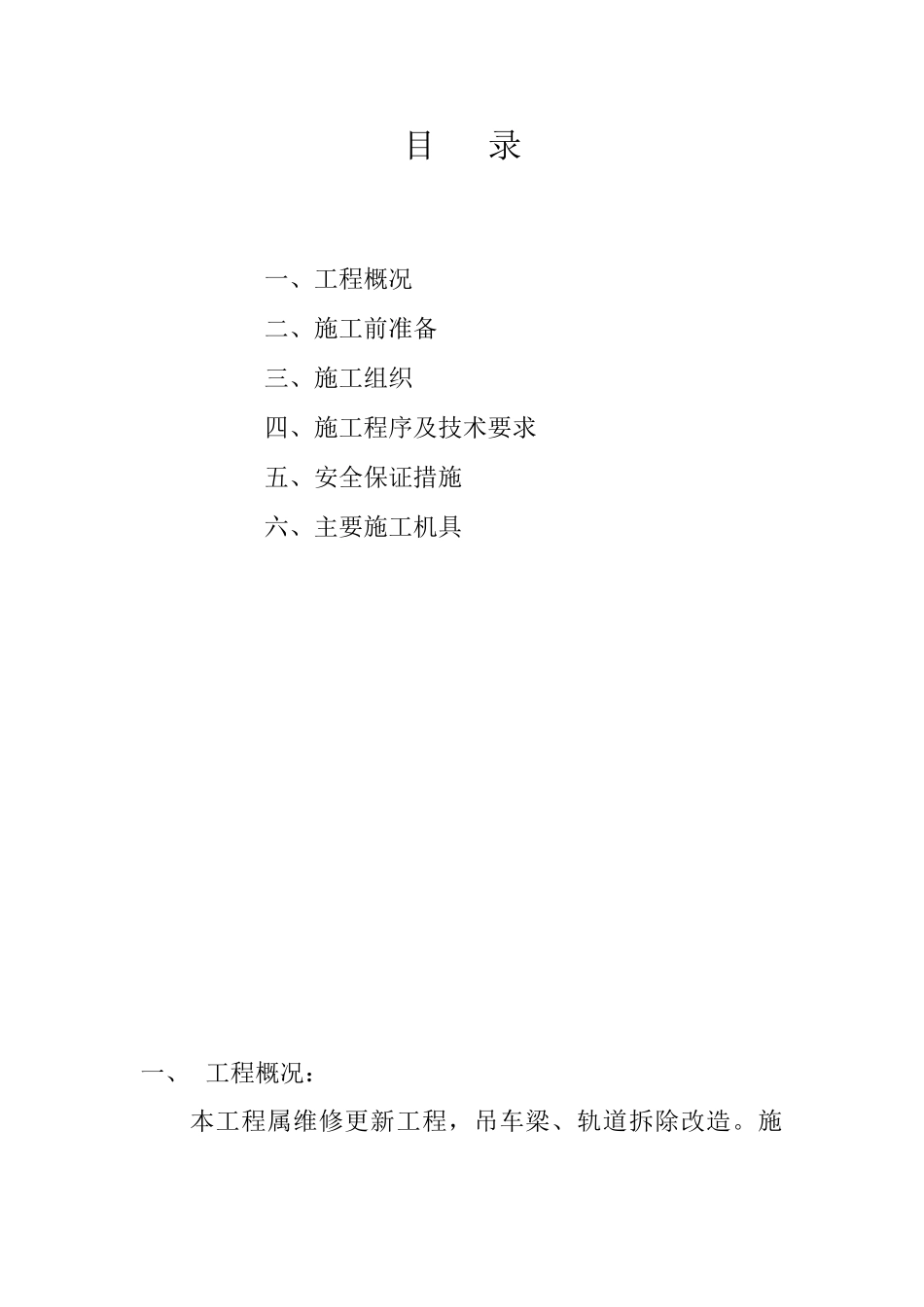

*钢水泥厂机修车间 5T 单梁吊安装施工方案批准: 审核: 编制: **一公司*钢指挥部二○○四年八月五日目 录一、工程概况二、施工前准备三、施工组织四、施工程序及技术要求五、安全保证措施六、主要施工机具一、 工程概况:本工程属维修更新工程,吊车梁、轨道拆除改造

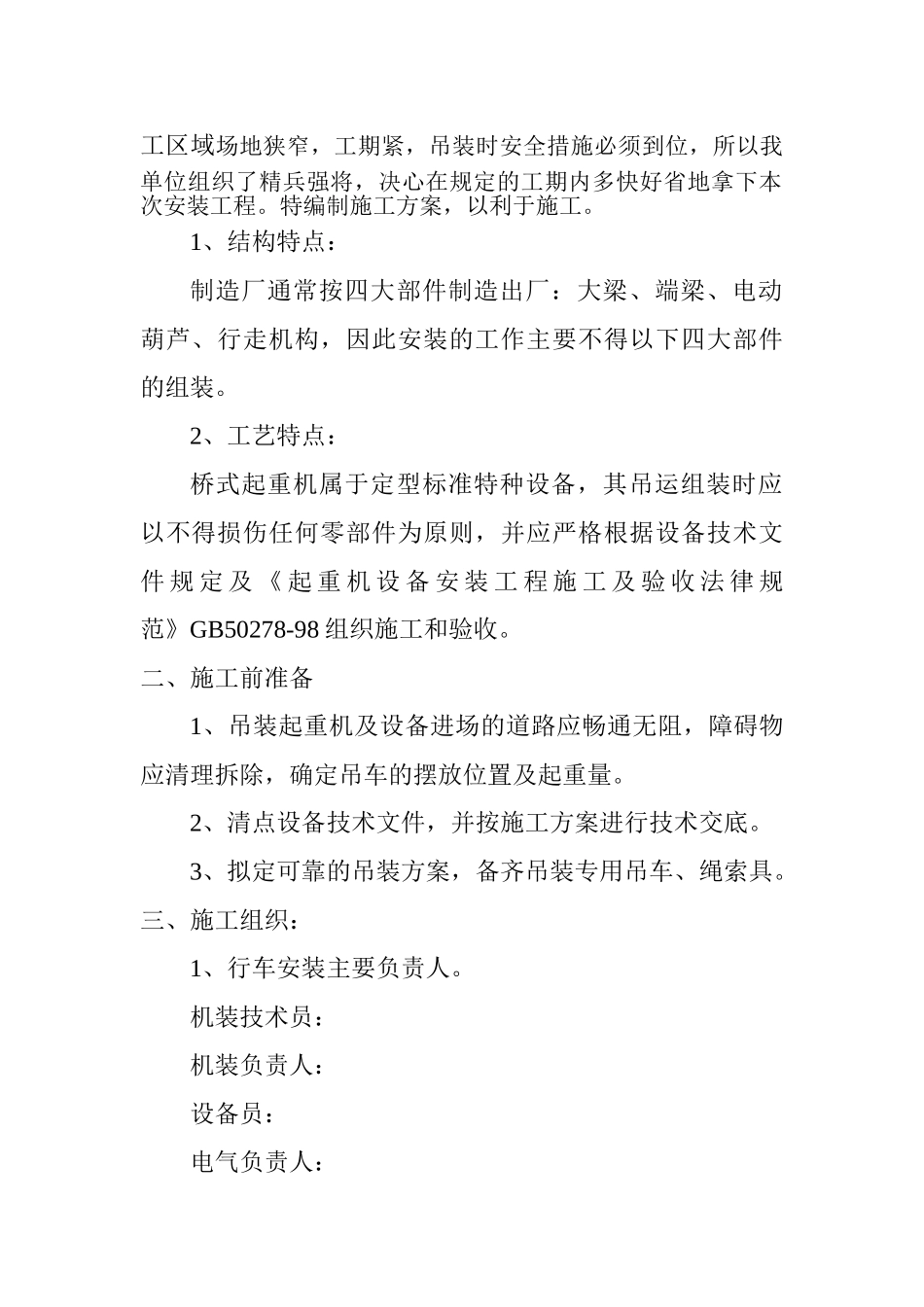

施工区域场地狭窄,工期紧,吊装时安全措施必须到位,所以我单位组织了精兵强将,决心在规定的工期内多快好省地拿下本次安装工程
特编制施工方案,以利于施工
1、结构特点:制造厂通常按四大部件制造出厂:大梁、端梁、电动葫芦、行走机构,因此安装的工作主要不得以下四大部件的组装
2、工艺特点:桥式起重机属于定型标准特种设备,其吊运组装时应以不得损伤任何零部件为原则,并应严格根据设备技术文件 规 定 及 《 起 重 机 设 备 安 装 工 程 施 工 及 验 收 法 律 规范》GB50278-98 组织施工和验收
二、施工前准备1、吊装起重机及设备进场的道路应畅通无阻,障碍物应清理拆除,确定吊车的摆放位置及起重量
2、清点设备技术文件,并按施工方案进行技术交底
3、拟定可靠的吊装方案,备齐吊装专用吊车、绳索具
三、施工组织:1、行车安装主要负责人
机装技术员: 机装负责人: 设备员:电气负责人:安全员:2、劳动力需求计划:工种钳工焊工电工起重工其它人数人数41224四、安装程序及技术措施:1、安装顺序:施工准备→轨道改造验收→设备开箱清点和检查验收→大梁、端梁、吊拼装→电动葫芦吊装→电气设备安装→试运验收
2、设备开箱检查验收:按装箱清单检查设备零、部件材料及附件的型号、规格、数量,符合设计和设备技术文件的要求,且有出厂合格证及必要的出厂试验记录,机电设备应夫变形、损伤和锈蚀,尤其是钢丝绳不得有锈蚀、损伤、弯折、打环、结扣、裂嘴、松散和断丝现象
3、轨道验收:(1)轨道的实际中心线对吊车梁的中心线偏差不应大于 10㎜,且不应大于
