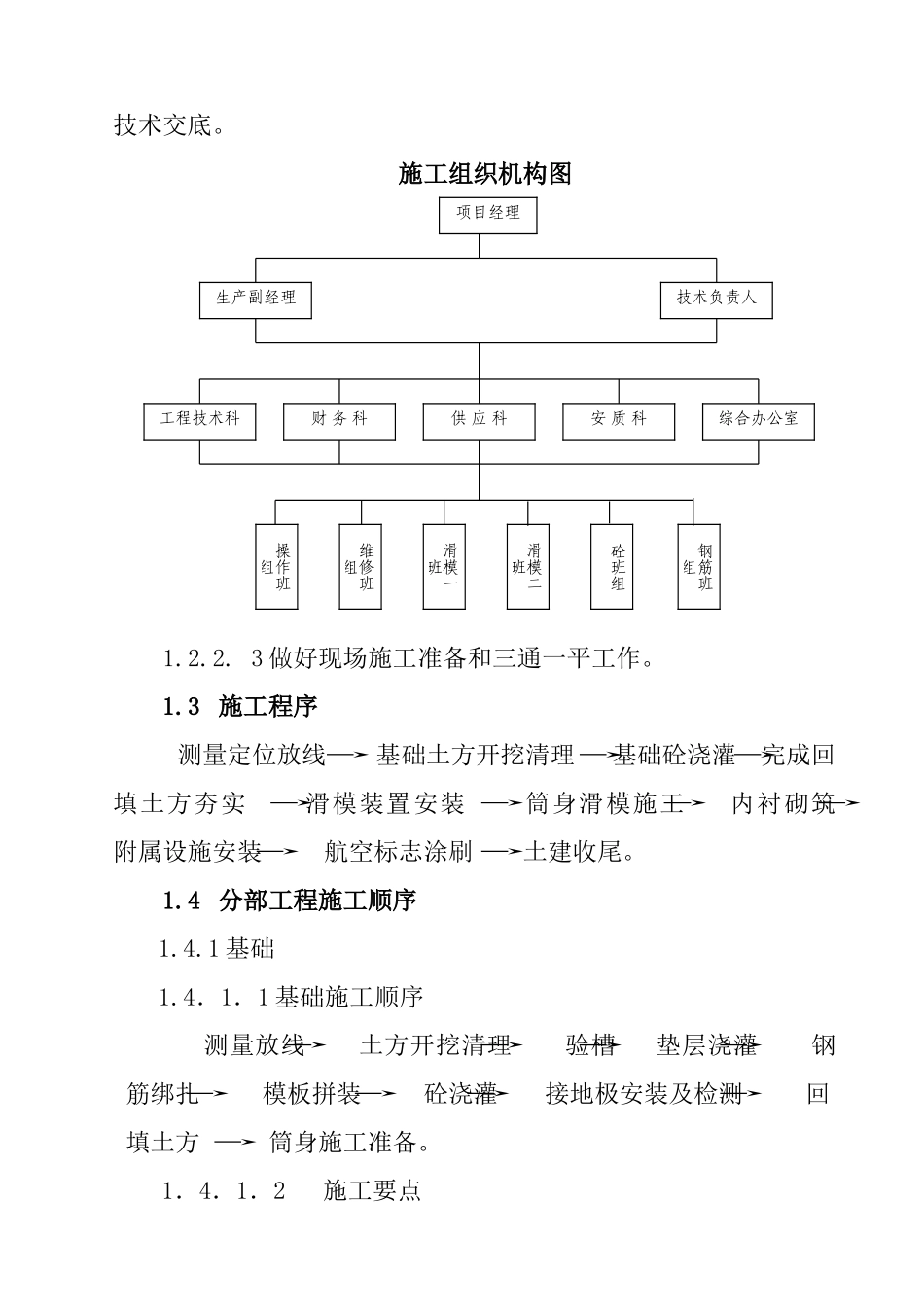

1、施工方案1. 1 工程概况1.1.1 工程内容本工程为****热电厂“一机二炉”100 米钢筋混凝土烟囱。由湖南省****规划设计院承担设计。主要由钢筋混凝土基础、筒身、内衬、爬梯、信号平台及避雷系统等组成;筒壁上部出口内径为4.000 米,下部外直径为 9.52 米;收分坡度为 i=0.02(其中 40 米以下为 i=0.035)。内衬采纳 MU75#普通砖,水泥砂浆砌筑;隔热层采纳水泥珍珠岩制品。筒壁厚度±0.000 米处为 340mm,其次壁厚随着标高的不断递增而逐渐递减。根据以往施工经验和本烟囱的实际情况,我们本着对该工程的施工质量进行全面负责,所以在标高±0.000 米处开始采纳无井架液压滑模工艺施工;该工艺机械化程度高,施工进度快,又能确保主体不留施工缝,保证本工程的施工质量和安全,做到现场文明施工。1.1. 2 工程地质情况本工程位于****热电厂厂区内。拟建场地平坦。由《****第二热电站拟建场地岩石工程详勘报告》设计,烟囱基础座落于第层土上,地基承载力特征值≥230KPa。1.2. 施工组织机构以及施工部署1.2.1 施工组织机构 若我单位中标,我司将组建经验丰富的项目领导班子,对本工程的质量管理实行全面实施项目法施工 。项目经理由组织能力强、类似工程经验丰富的国家二级项目经理担任,技术负责人由多次负责类似工程技术工作的工程师担任。项目部管理层下设工程技术科、财务科、供应科、安质科和综合办公室,四科一室统一协调,为现场施工提供服务和业务指导。作业层下设操作班组;即两个滑模施工班组、钢筋班组、混凝土班组,每个班组均配备了管理素养高的人员带班。施工组织机构详见(下图)。1.2.2 施工部署1.2.2.1 施工人员组成 管理人员:从公司选配专业水平高,管理经验丰富、身体健康、工作责任心强的专业管理人员和技术人员组建项目管理班子。作业人员:从公司选调思想好、技术水平高、组织纪律性强、具有丰富高耸构筑物施工经验的专业队伍。工程质量保证:确保优良。质量是工程建设的关键,我们制定周密的计划,精心组织建立完善的质量管理体系,组织强有力的领导班组,以保证工程的质量。工程安全保证:无任何安全事故。特实行严密的安全防范措施,保证工程顺利完成。建设工期保证:确保合同工期。制定严密的施工进度计划,为工人提供优质的工作条件和生活环境,提高工人们的积极性,确保工程按时完成。1.2.2.2 组织图纸会审和技术交底会同建设单位、设计院、监理公司进行图纸会审,做好全面的技术...
