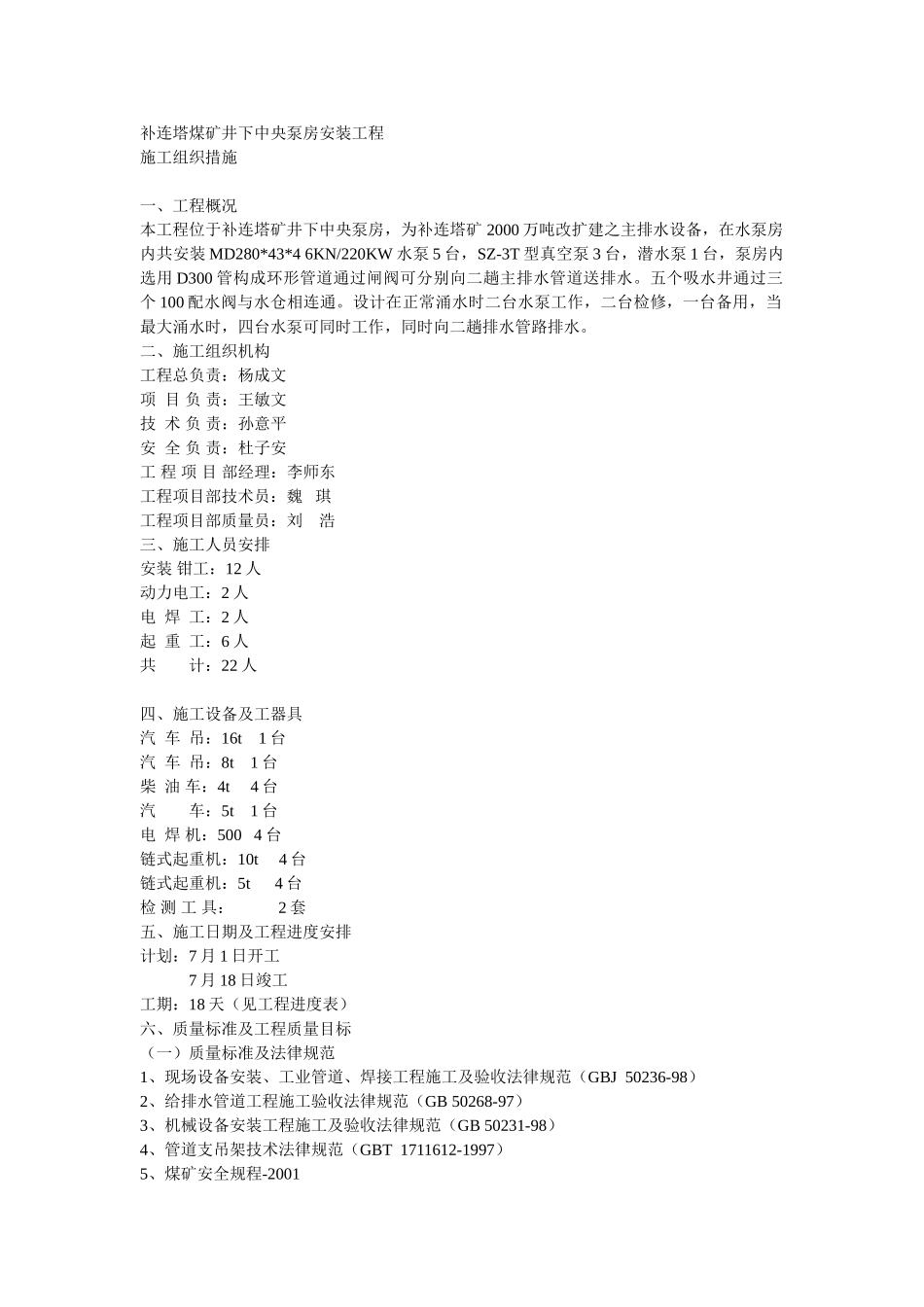

补连塔煤矿井下中央泵房安装工程施工组织措施一、工程概况本工程位于补连塔矿井下中央泵房,为补连塔矿 2000 万吨改扩建之主排水设备,在水泵房内共安装 MD280*43*4 6KN/220KW 水泵 5 台,SZ-3T 型真空泵 3 台,潜水泵 1 台,泵房内选用 D300 管构成环形管道通过闸阀可分别向二趟主排水管道送排水
五个吸水井通过三个 100 配水阀与水仓相连通
设计在正常涌水时二台水泵工作,二台检修,一台备用,当最大涌水时,四台水泵可同时工作,同时向二趟排水管路排水

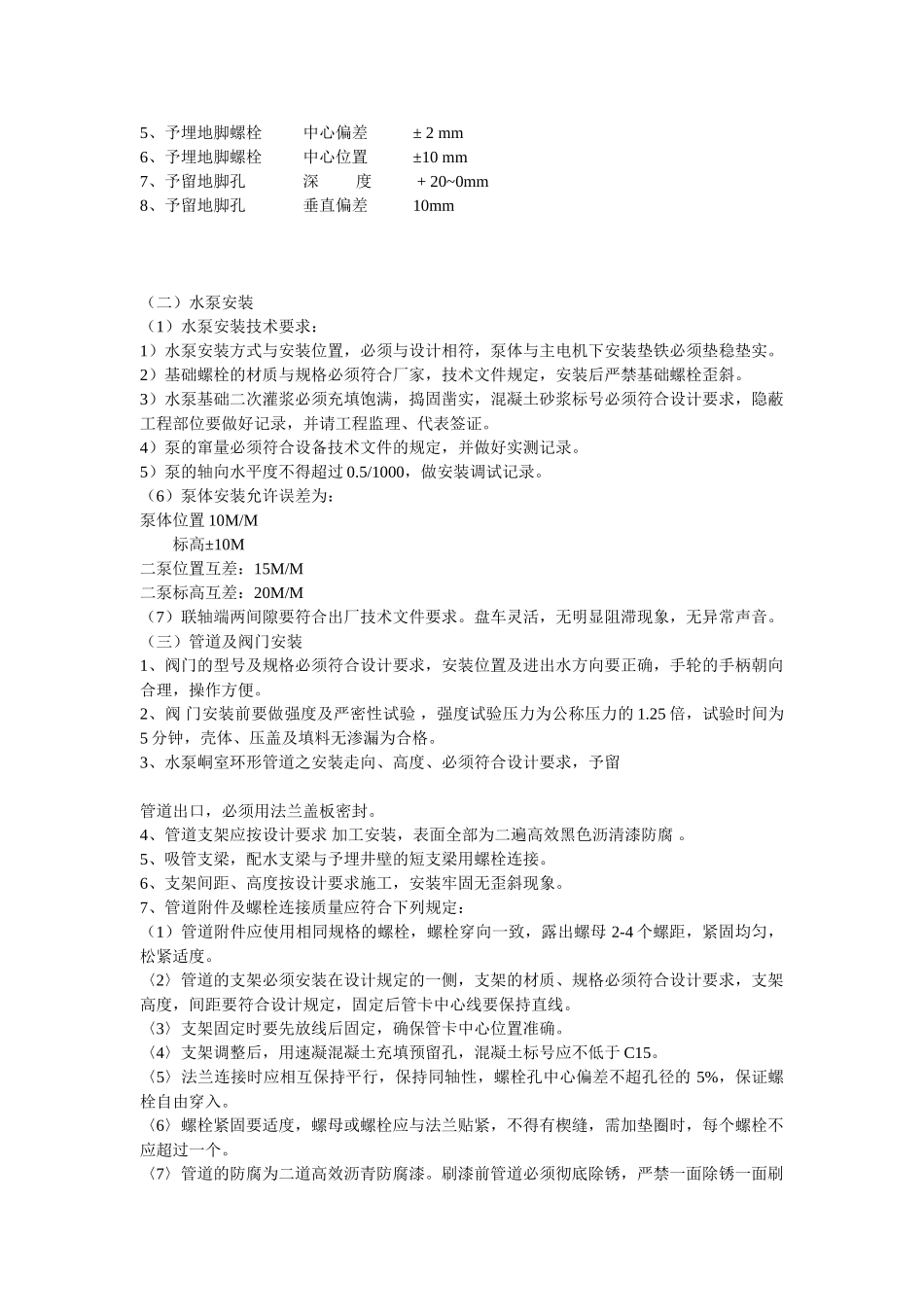

二、施工组织机构工程总负责:杨成文项 目 负 责:王敏文技 术 负 责:孙意平安 全 负 责:杜子安工 程 项 目 部经理:李师东工程项目部技术员:魏 琪工程项目部质量员:刘 浩三、施工人员安排安装 钳工:12 人动力电工:2 人电 焊 工:2 人起 重 工:6 人共 计:22 人四、施工设备及工器具汽 车 吊:16t 1 台汽 车 吊:8t 1 台柴 油 车:4t 4 台汽 车:5t 1 台电 焊 机:500 4 台链式起重机:10t 4 台链式起重机:5t 4 台检 测 工 具: 2 套五、施工日期及工程进度安排计划:7 月 1 日开工 7 月 18 日竣工 工期:18 天(见工程进度表)六、质量标准及工程质量目标(一)质量标准及法律规范1、现场设备安装、工业管道、焊接工程施工及验收法律规范(GBJ 50236-98)2、给排水管道工程施工验收法律规范(GB 50268-97)3、机械设备安装工程施工及验收法律规范(GB 50231-98)4、管道支吊架技术法律规范(GBT 1711612-1997)5、煤矿安全规程-2001(二)工程质量目标工程质量为优良工程七、施工管理流程图八、施工流程图 九、施工技术措施(一)设备安装1、组织施工人员学习有关施工图纸及随机图纸和安装使用说明书,消化掌握设备安
