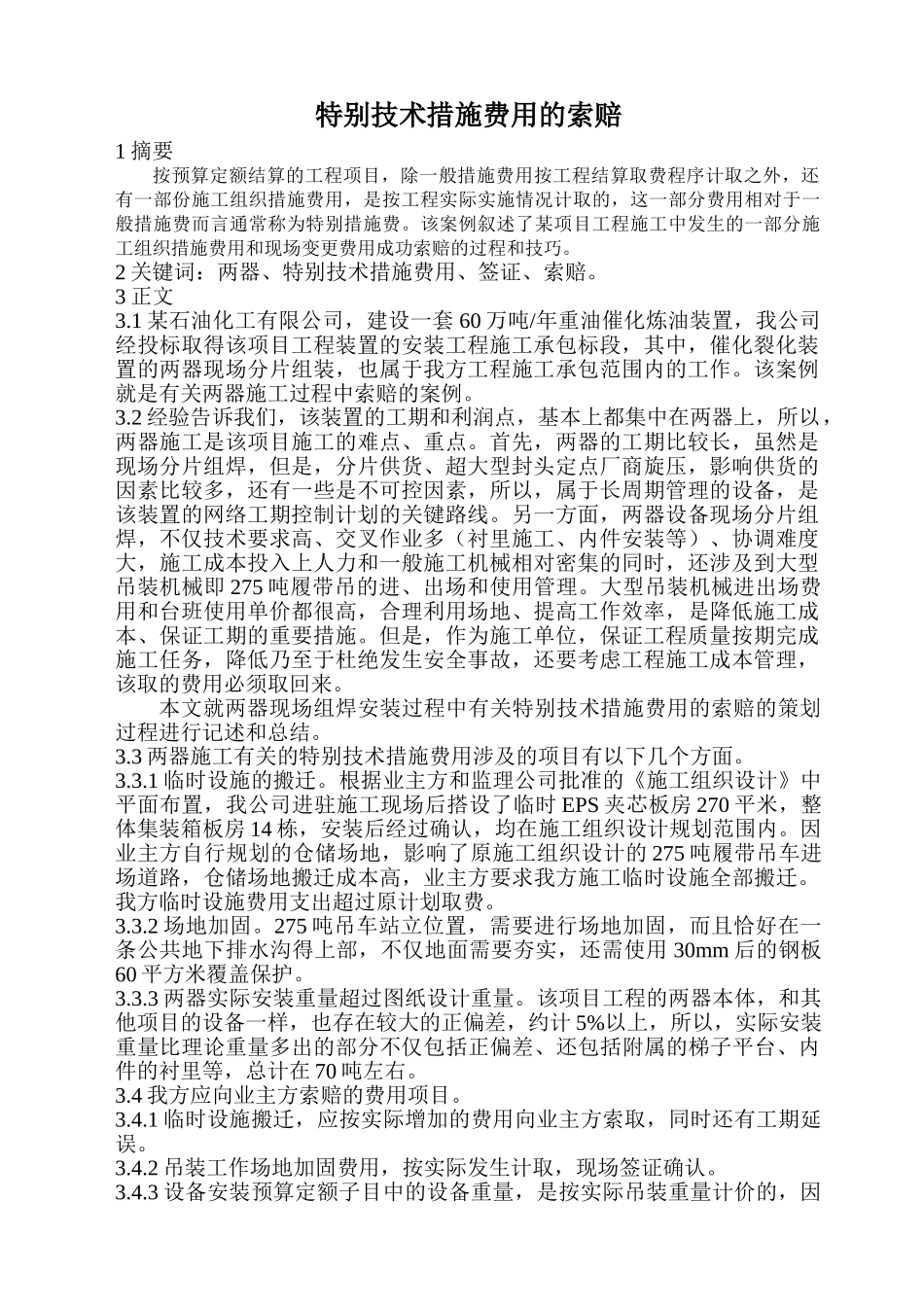

特别技术措施费用的索赔1 摘要按预算定额结算的工程项目,除一般措施费用按工程结算取费程序计取之外,还有一部份施工组织措施费用,是按工程实际实施情况计取的,这一部分费用相对于一般措施费而言通常称为特别措施费
该案例叙述了某项目工程施工中发生的一部分施工组织措施费用和现场变更费用成功索赔的过程和技巧
2 关键词:两器、特别技术措施费用、签证、索赔
1 某石油化工有限公司,建设一套 60 万吨/年重油催化炼油装置,我公司经投标取得该项目工程装置的安装工程施工承包标段,其中,催化裂化装置的两器现场分片组装,也属于我方工程施工承包范围内的工作
该案例就是有关两器施工过程中索赔的案例
2 经验告诉我们,该装置的工期和利润点,基本上都集中在两器上,所以,两器施工是该项目施工的难点、重点
首先,两器的工期比较长,虽然是现场分片组焊,但是,分片供货、超大型封头定点厂商旋压,影响供货的因素比较多,还有一些是不可控因素,所以,属于长周期管理的设备,是该装置的网络工期控制计划的关键路线
另一方面,两器设备现场分片组焊,不仅技术要求高、交叉作业多(衬里施工、内件安装等)、协调难度大,施工成本投入上人力和一般施工机械相对密集的同时,还涉及到大型吊装机械即 275 吨履带吊的进、出场和使用管理
大型吊装机械进出场费用和台班使用单价都很高,合理利用场地、提高工作效率,是降低施工成本、保证工期的重要措施
但是,作为施工单位,保证工程质量按期完成施工任务,降低乃至于杜绝发生安全事故,还要考虑工程施工成本管理,该取的费用必须取回来
本文就两器现场组焊安装过程中有关特别技术措施费用的索赔的策划过程进行记述和总结
3 两器施工有关的特别技术措施费用涉及的项目有以下几个方面
1 临时设施的搬迁
根据业主方和监理公司批准的《施工组织设计》中平面布置,我公司进驻施工现场后搭设了临时 EPS 夹
