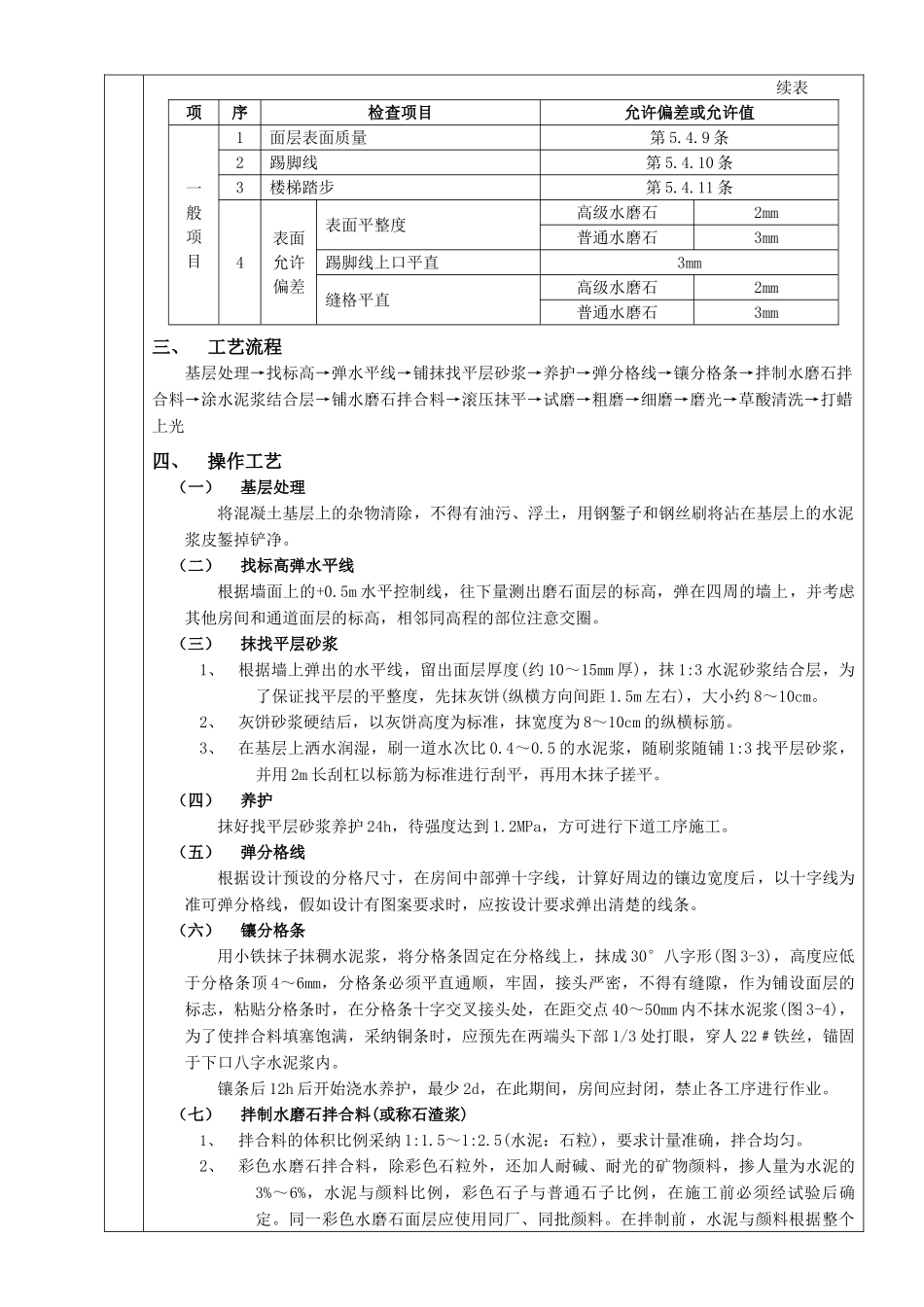

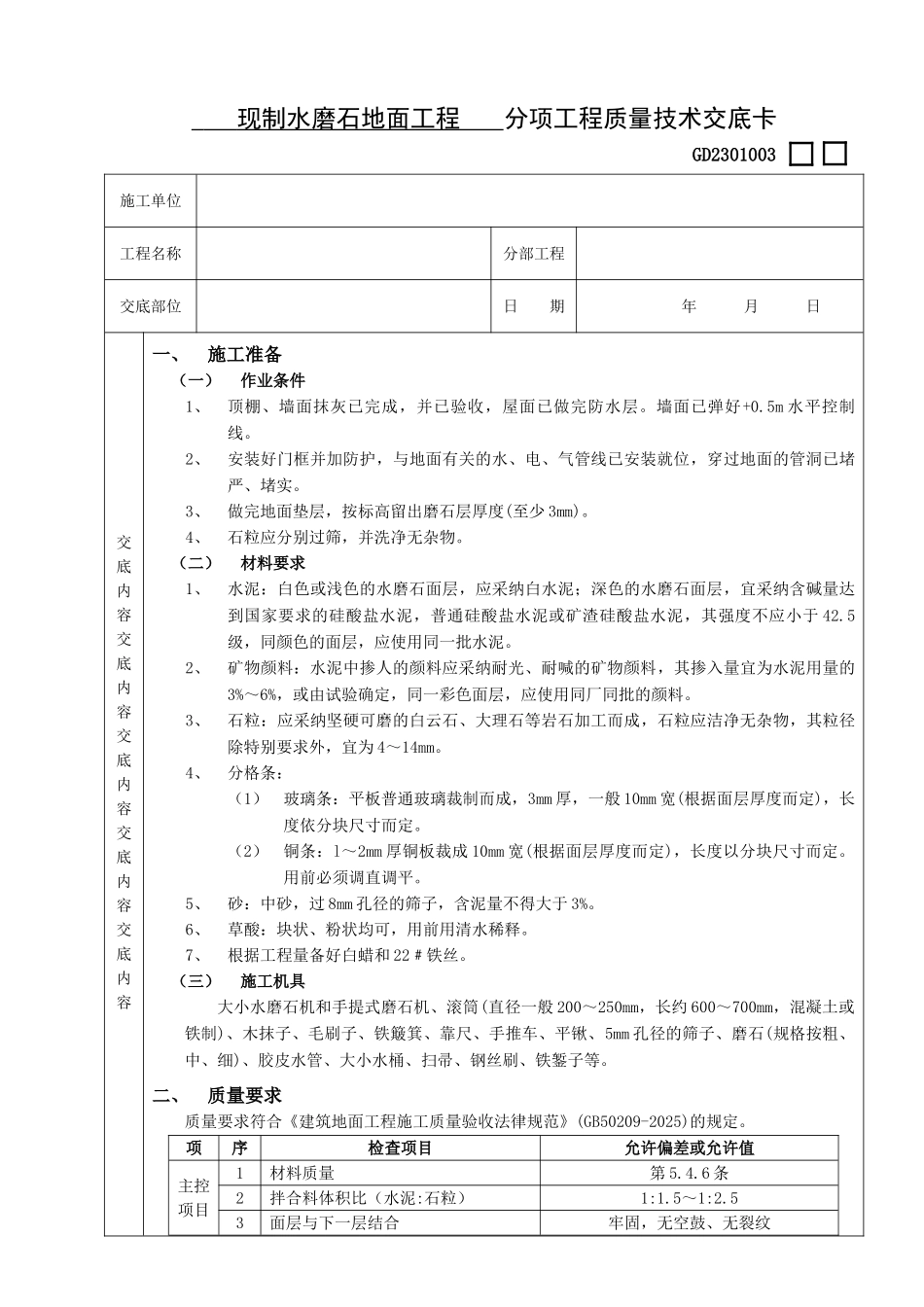

现制水磨石地面工程 分项工程质量技术交底卡GD2301003 施工单位工程名称分部工程交底部位日 期 年 月 日交底内容交底内容交底内容交底内容交底内容一、施工准备(一)作业条件1、顶棚、墙面抹灰已完成,并已验收,屋面已做完防水层
墙面已弹好+0
5m 水平控制线
2、安装好门框并加防护,与地面有关的水、电、气管线已安装就位,穿过地面的管洞已堵严、堵实
3、做完地面垫层,按标高留出磨石层厚度(至少 3mm)
4、石粒应分别过筛,并洗净无杂物
(二)材料要求1、水泥:白色或浅色的水磨石面层,应采纳白水泥;深色的水磨石面层,宜采纳含碱量达到国家要求的硅酸盐水泥,普通硅酸盐水泥或矿渣硅酸盐水泥,其强度不应小于 42
5级,同颜色的面层,应使用同一批水泥
2、矿物颜料:水泥中掺人的颜料应采纳耐光、耐喊的矿物颜料,其掺入量宜为水泥用量的3%~6%,或由试验确定,同一彩色面层,应使用同厂同批的颜料
3、石粒:应采纳坚硬可磨的白云石、大理石等岩石加工而成,石粒应洁净无杂物,其粒径除特别要求外,宜为 4~14mm
4、分格条:(1)玻璃条:平板普通玻璃裁制而成,3mm 厚,一般 10mm 宽(根据面层厚度而定),长度依分块尺寸而定
(2)铜条:l~2mm 厚铜板裁成 10mm 宽(根据面层厚度而定),长度以分块尺寸而定
用前必须调直调平
5、砂:中砂,过 8mm 孔径的筛子,含泥量不得大于 3%
6、草酸:块状、粉状均可,用前用清水稀释
7、根据工程量备好白蜡和 22﹟铁丝
(三)施工机具大小水磨石机和手提式磨石机、滚筒(直径一般 200~250mm,长约 600~700mm,混凝土或铁制)、木抹子、毛刷子、铁簸箕、靠尺、手推车、平锹、5mm 孔径的筛子、磨石(规格按粗、中、细)、胶皮水管、大小水桶、扫帚、钢丝刷、铁錾子等

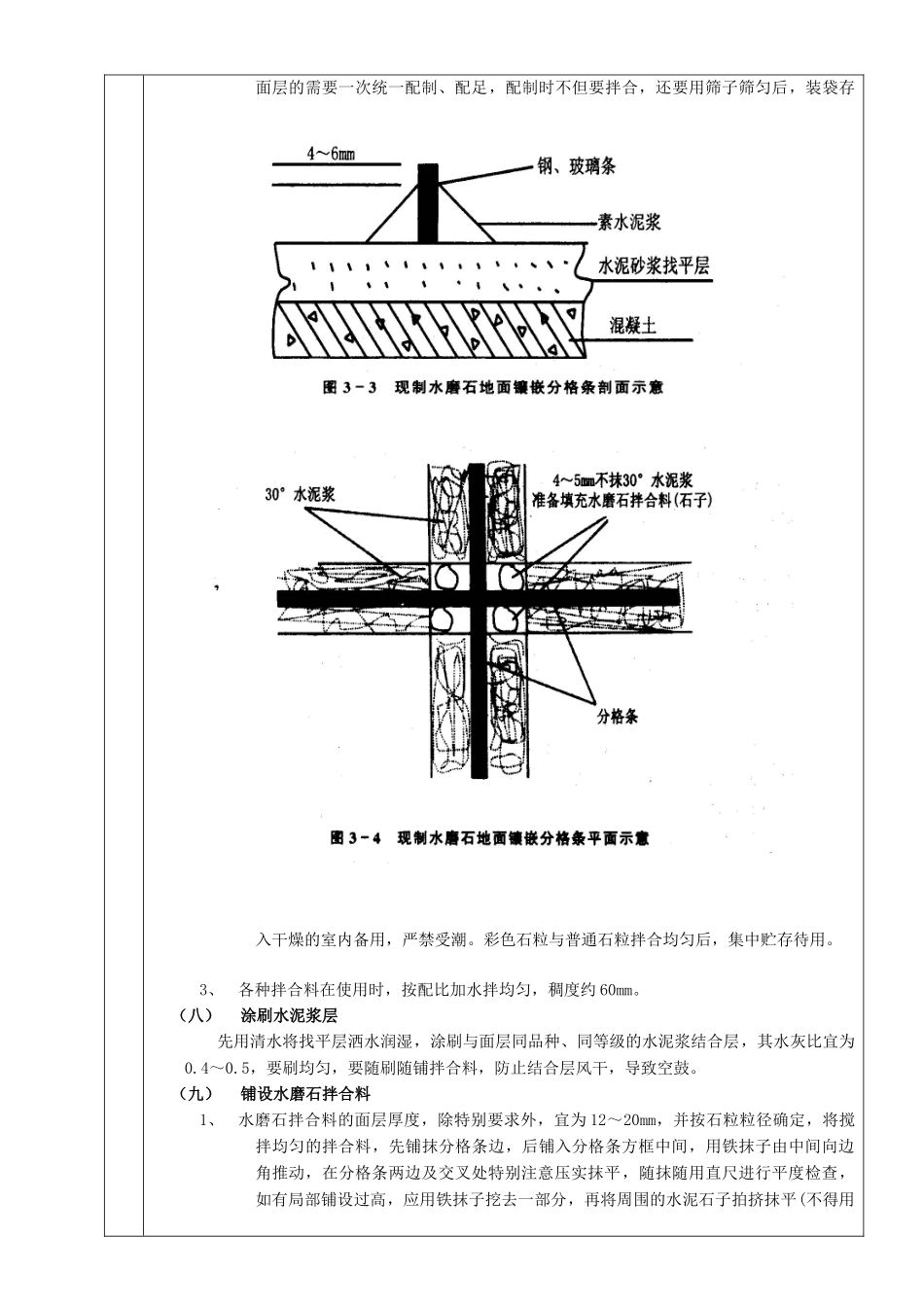

二、质量要求质量要求符合《建筑地面工程施工质量验收法律规范》(GB
