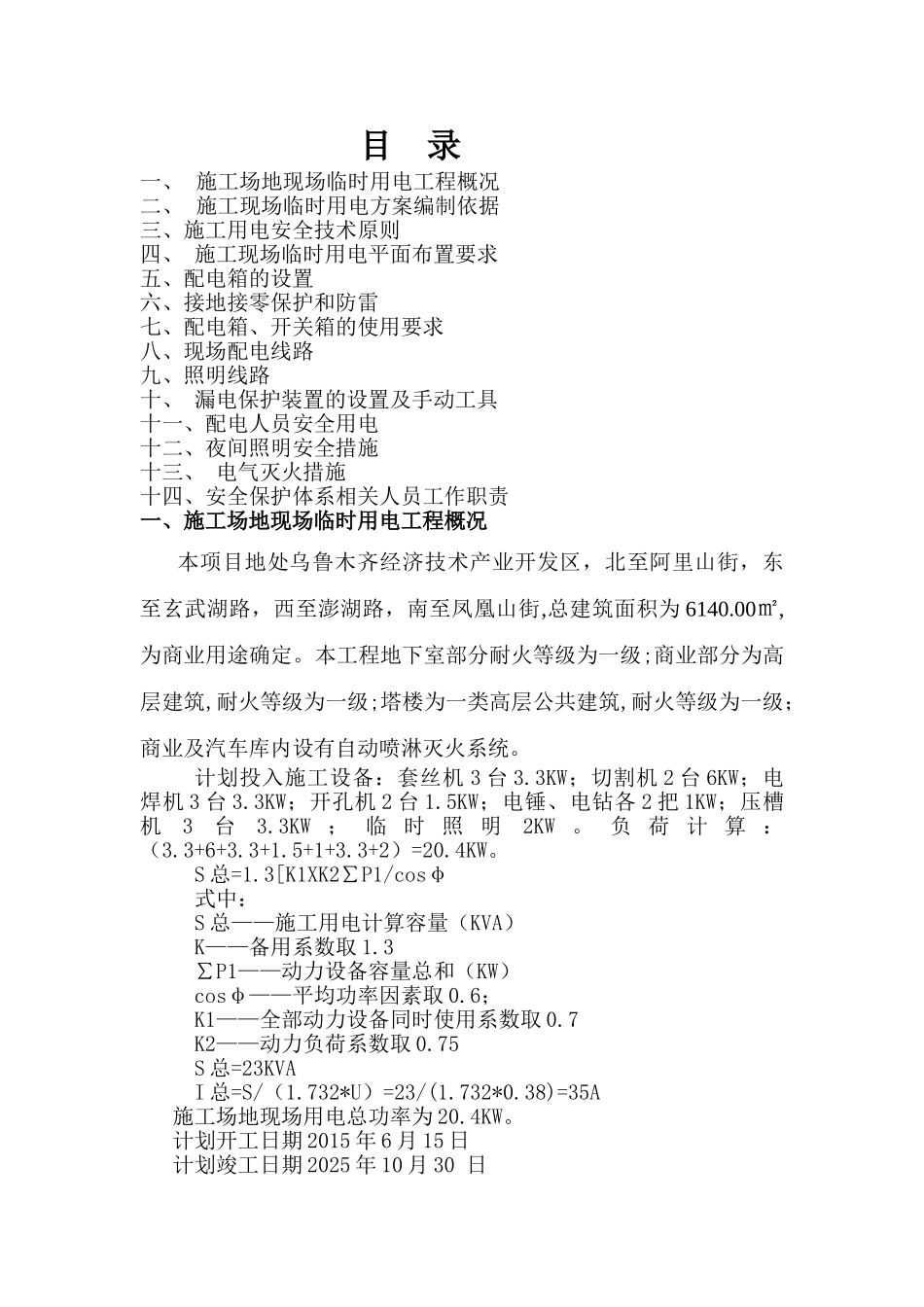

目 录一、 施工场地现场临时用电工程概况二、 施工现场临时用电方案编制依据三、施工用电安全技术原则四、 施工现场临时用电平面布置要求五、配电箱的设置六、接地接零保护和防雷七、配电箱、开关箱的使用要求八、现场配电线路九、照明线路十、 漏电保护装置的设置及手动工具十一、配电人员安全用电十二、夜间照明安全措施十三、 电气灭火措施十四、安全保护体系相关人员工作职责一、施工场地现场临时用电工程概况本项目地处乌鲁木齐经济技术产业开发区,北至阿里山街,东至玄武湖路,西至澎湖路,南至凤凰山街,总建筑面积为 6140
00㎡,为商业用途确定
本工程地下室部分耐火等级为一级;商业部分为高层建筑,耐火等级为一级;塔楼为一类高层公共建筑,耐火等级为一级;商业及汽车库内设有自动喷淋灭火系统
计划投入施工设备:套丝机 3 台 3
3KW;切割机 2 台 6KW;电焊机 3 台 3
3KW;开孔机 2 台 1
5KW;电锤、电钻各 2 把 1KW;压槽机3台3
3KW ; 临 时 照 明2KW
负 荷 计 算 :(3
3+2)=20
3[K1XK2∑P1/cosφ式中:S 总——施工用电计算容量(KVA)K——备用系数取 1
3∑P1——动力设备容量总和(KW)cosφ——平均功率因素取 0
6;K1——全部动力设备同时使用系数取 0
7K2——动力负荷系数取 0
75S 总=23KVAI 总=S/(1
732*U)=23/(1
38)=35A施工场地现场用电总功率为 20
计划开工日期 2015 年 6 月 15 日计划竣工日期 2025 年 10 月 30 日工程发承包方式: 包工包料

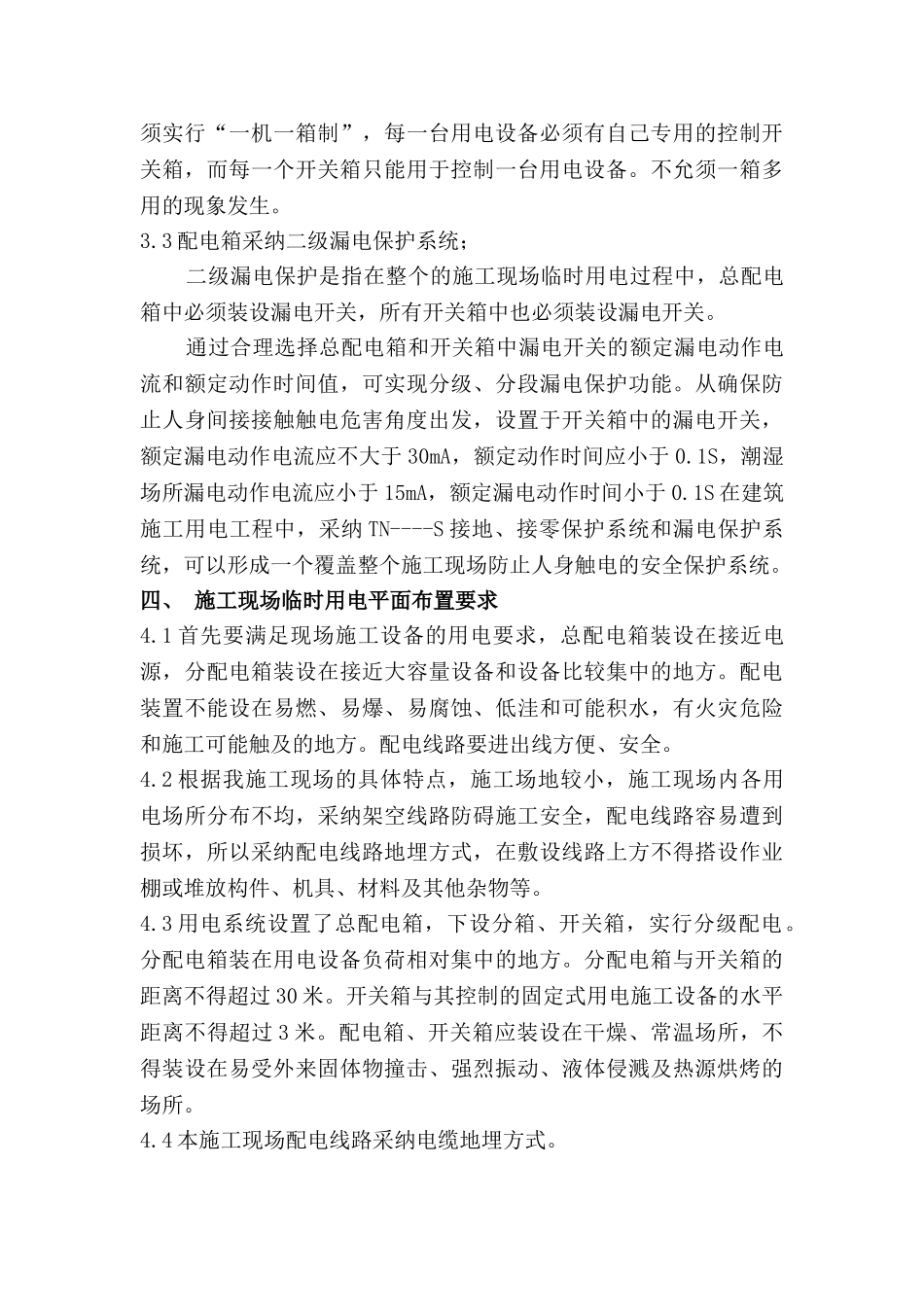

二、施工现场临时用电方案编制依据:本方案由现场项目工程师、电气工长根据现场情况编写,编制依据:1、 GB50194-932、 JGJ46-2
