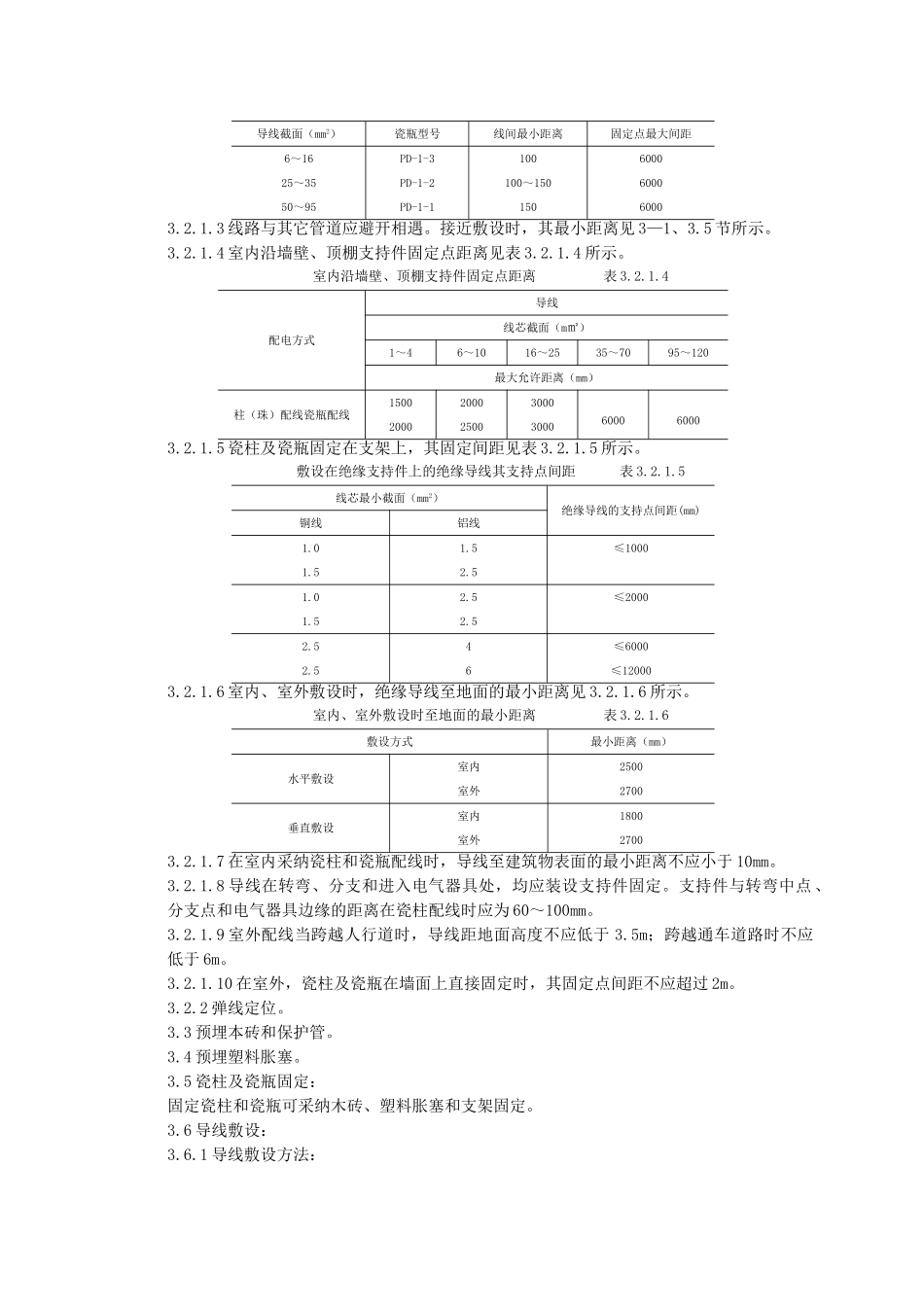

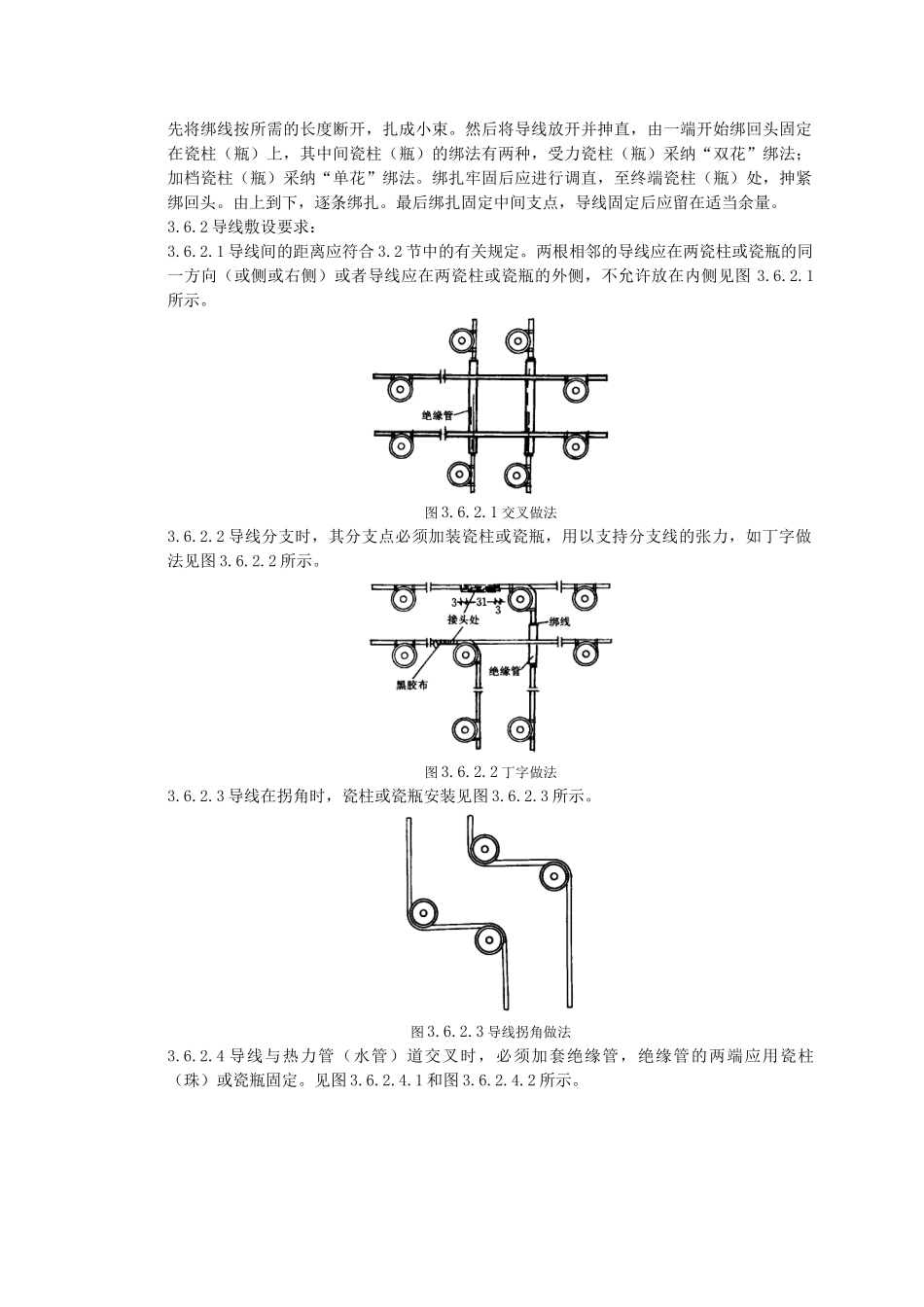

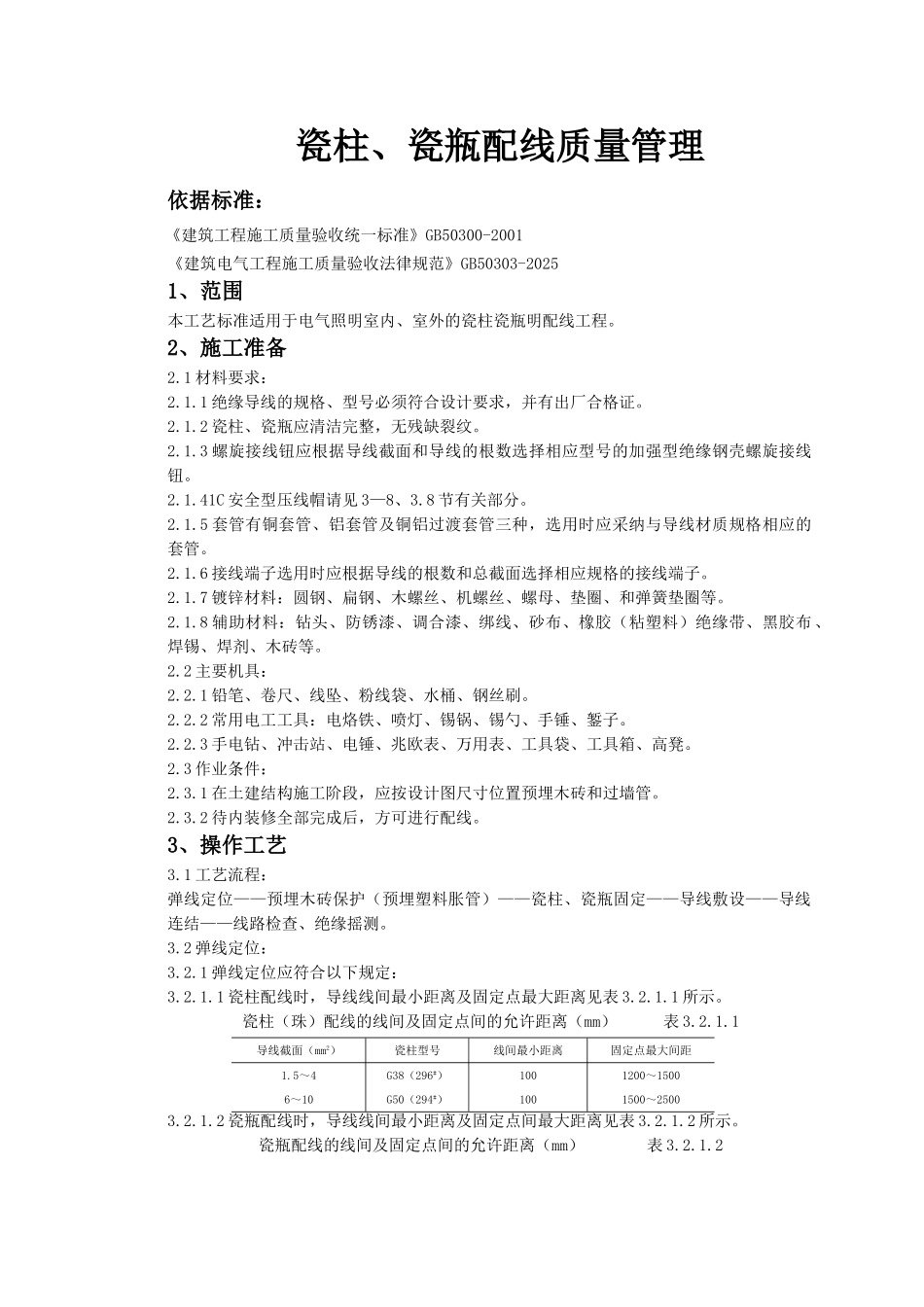

瓷柱、瓷瓶配线质量管理依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑电气工程施工质量验收法律规范》GB50303-20251、范围本工艺标准适用于电气照明室内、室外的瓷柱瓷瓶明配线工程。2、施工准备2.1 材料要求:2.1.1 绝缘导线的规格、型号必须符合设计要求,并有出厂合格证。2.1.2 瓷柱、瓷瓶应清洁完整,无残缺裂纹。2.1.3 螺旋接线钮应根据导线截面和导线的根数选择相应型号的加强型绝缘钢壳螺旋接线钮。2.1.41C 安全型压线帽请见 3—8、3.8 节有关部分。2.1.5 套管有铜套管、铝套管及铜铝过渡套管三种,选用时应采纳与导线材质规格相应的套管。2.1.6 接线端子选用时应根据导线的根数和总截面选择相应规格的接线端子。2.1.7 镀锌材料:圆钢、扁钢、木螺丝、机螺丝、螺母、垫圈、和弹簧垫圈等。2.1.8 辅助材料:钻头、防锈漆、调合漆、绑线、砂布、橡胶(粘塑料)绝缘带、黑胶布 、焊锡、焊剂、木砖等。2.2 主要机具:2.2.1 铅笔、卷尺、线坠、粉线袋、水桶、钢丝刷。2.2.2 常用电工工具:电烙铁、喷灯、锡锅、锡勺、手锤、錾子。2.2.3 手电钻、冲击站、电锤、兆欧表、万用表、工具袋、工具箱、高凳。2.3 作业条件:2.3.1 在土建结构施工阶段,应按设计图尺寸位置预埋木砖和过墙管。2.3.2 待内装修全部完成后,方可进行配线。3、操作工艺3.1 工艺流程:弹线定位——预埋木砖保护(预埋塑料胀管)——瓷柱、瓷瓶固定——导线敷设——导线连结——线路检查、绝缘摇测。3.2 弹线定位:3.2.1 弹线定位应符合以下规定:3.2.1.1 瓷柱配线时,导线线间最小距离及固定点最大距离见表 3.2.1.1 所示。瓷柱(珠)配线的线间及固定点间的允许距离(mm)表 3.2.1.1导线截面(mm2)瓷柱型号线间最小距离固定点最大间距1.5~46~10G38(296#)G50(294#)1001001200~15001500~25003.2.1.2 瓷瓶配线时,导线线间最小距离及固定点间最大距离见表 3.2.1.2 所示。瓷瓶配线的线间及固定点间的允许距离(mm)表 3.2.1.2导线截面(mm2)瓷瓶型号线间最小距离固定点最大间距6~1625~3550~95PD-1-3PD-1-2PD-1-1100100~1501506000600060003.2.1.3 线路与其它管道应避开相遇。接近敷设时,其最小距离见 3—1、3.5 节所示。3.2.1.4 室内沿墙壁、顶棚支持件固定点距离见表 3.2.1.4 所示。室内沿墙壁、顶棚支持件固定点距离表 3.2.1.4配电方式导线线芯截面(m㎡)1~46~1016~2535~7095~120最大允许距离(mm)柱...
