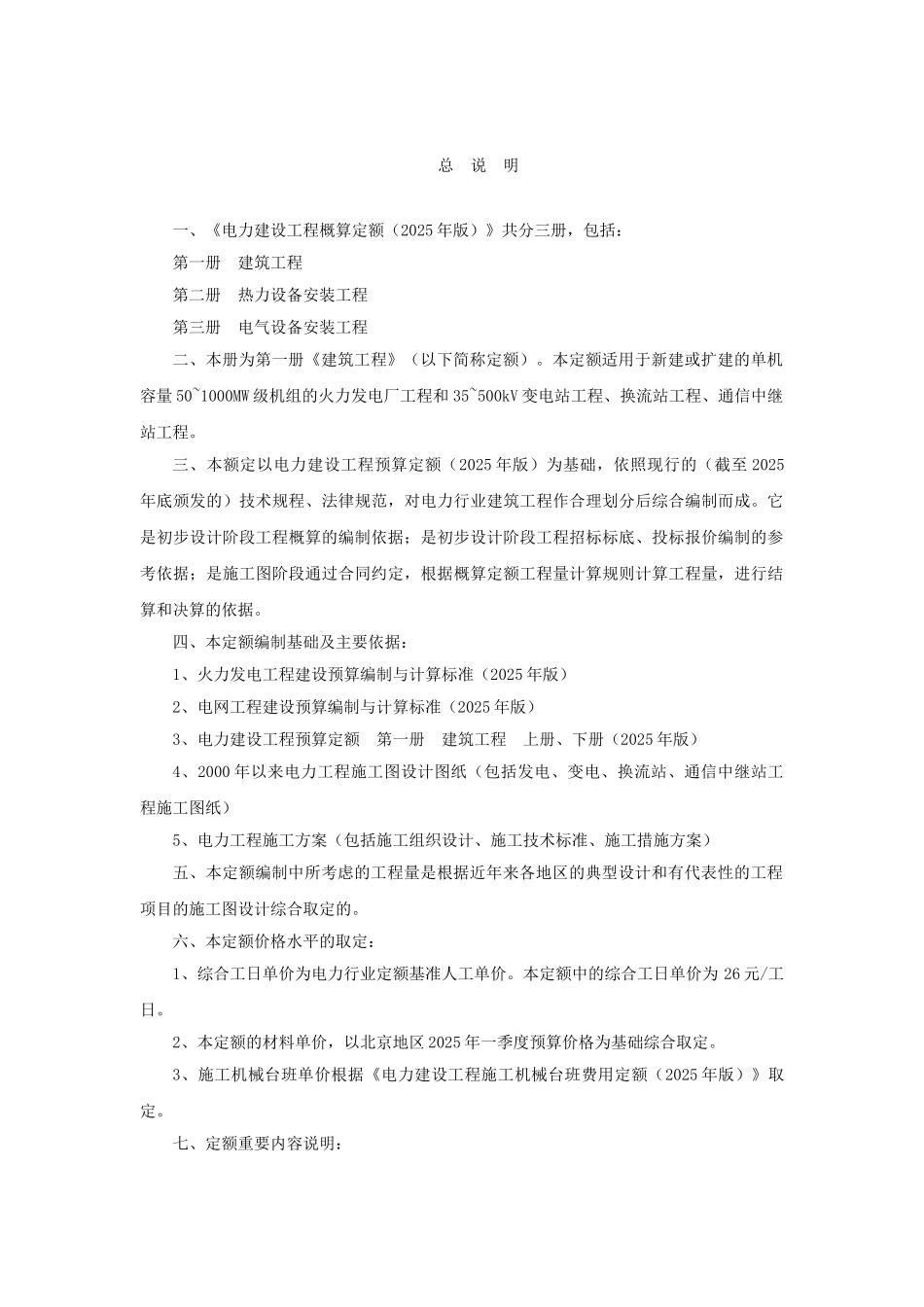

总 说 明一、《电力建设工程概算定额(2025 年版)》共分三册,包括:第一册 建筑工程第二册 热力设备安装工程第三册 电气设备安装工程二、本册为第一册《建筑工程》(以下简称定额)
本定额适用于新建或扩建的单机容量 50~1000MW 级机组的火力发电厂工程和 35~500kV 变电站工程、换流站工程、通信中继站工程
三、本额定以电力建设工程预算定额(2025 年版)为基础,依照现行的(截至 2025年底颁发的)技术规程、法律规范,对电力行业建筑工程作合理划分后综合编制而成
它是初步设计阶段工程概算的编制依据;是初步设计阶段工程招标标底、投标报价编制的参考依据;是施工图阶段通过合同约定,根据概算定额工程量计算规则计算工程量,进行结算和决算的依据
四、本定额编制基础及主要依据:1、火力发电工程建设预算编制与计算标准(2025 年版)2、电网工程建设预算编制与计算标准(2025 年版)3、电力建设工程预算定额 第一册 建筑工程 上册、下册(2025 年版)4、2000 年以来电力工程施工图设计图纸(包括发电、变电、换流站、通信中继站工程施工图纸)5、电力工程施工方案(包括施工组织设计、施工技术标准、施工措施方案)五、本定额编制中所考虑的工程量是根据近年来各地区的典型设计和有代表性的工程项目的施工图设计综合取定的
六、本定额价格水平的取定:1、综合工日单价为电力行业定额基准人工单价
本定额中的综合工日单价为 26 元/工日
2、本定额的材料单价,以北京地区 2025 年一季度预算价格为基础综合取定
3、施工机械台班单价根据《电力建设工程施工机械台班费用定额(2025 年版)》取定
七、定额重要内容说明:1、定额综合考虑了施工中的水平运输、垂直运输、建筑物超高降效等因素,使用定额时不做调整
施工用的脚手架(包括综合脚手架和单项脚手架)已经综合在相应的定额子目中,其费用不再单独计算
