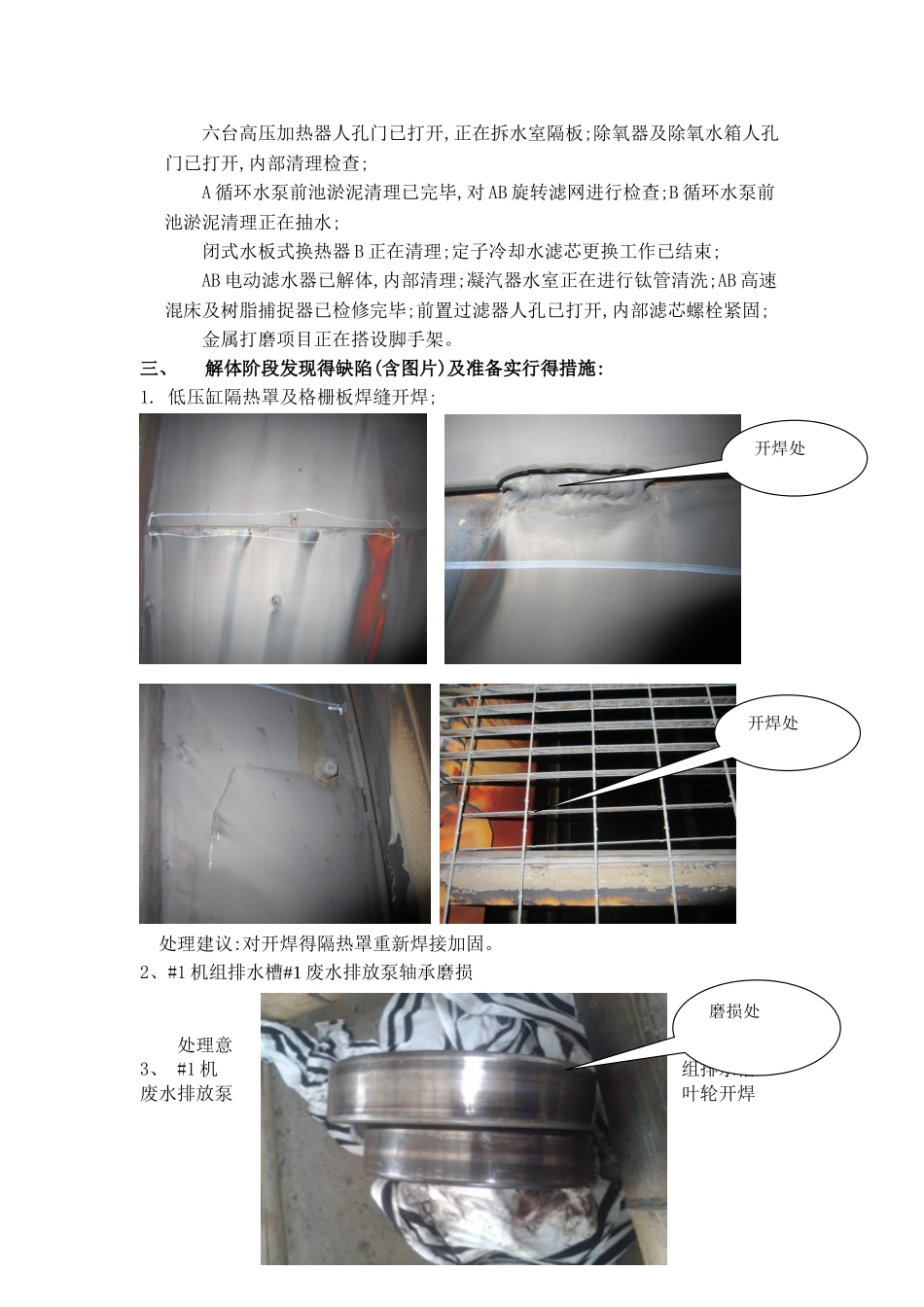

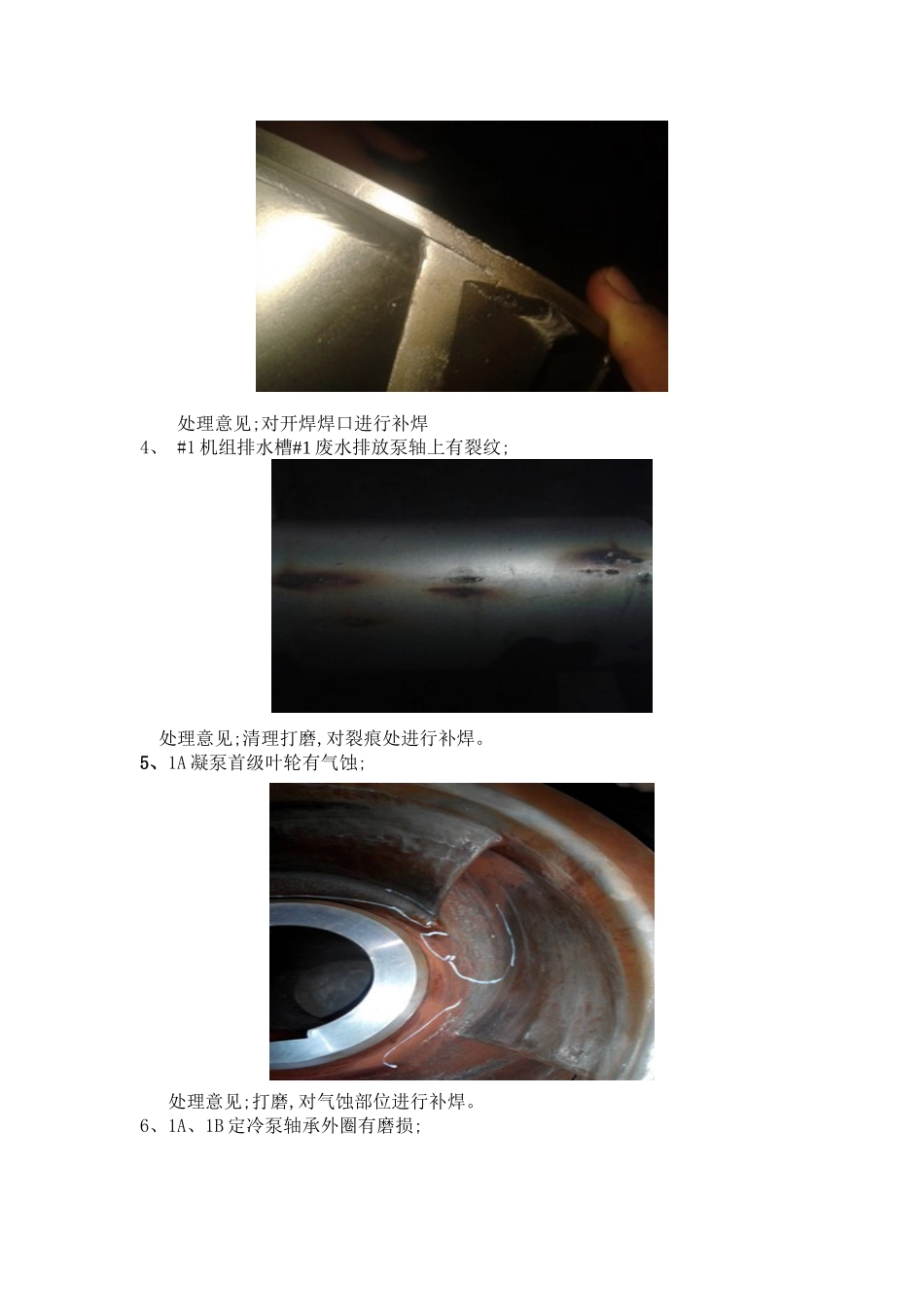

#1 机组 C 级检修汽机专业解体报告检修项目部 201 年 月 日一、工程概况111 电厂#1 机组 C 级检修于 20 年月日开工,总工期 28 天。现对各专业设备解体情况汇报如下。二、解体设备简述1、 本体修前各轴颈得顶起高度测量,各轴瓦顶轴油管压力及母管压力记录。#1-#7 轴瓦揭上盖,各轴瓦轴承室内部宏观检查,初步对#6、#7 轴瓦得防跳间隙、内外油挡间隙进行了检查。B 低压外缸连通管拆除,外缸起吊;外缸结合面清理,各部件螺栓清理;隔热罩及格栅板宏观检查。2、 调速控制油系统旁路油动机拆除(外送检修配合);控制油系统接头进行检查、紧固;蓄能器氮气压力检查;循环冷却器散热片清理: 循环过滤器滤芯更换 A、B 小机油动机拆除(外送检修配合,共 4 台): 小机高压油,润滑油滤网、调节油滤网,回油滤网清理: 蓄能器氮气压力检查。EH 油油箱清理:蓄能器校压:油箱清理:加热装置安装。主机排烟风机解体、清理:油烟分离器解体清理。3、 水泵A 低加疏水泵正在解体;B 低加疏水泵油室清理完毕等待电机回装找中心;A 凝泵正在解体;A 定冷泵已回装完毕;B 定冷泵正在解体;A,B,C 前置泵滤网清理完毕已回装;A 汽动给水泵正在找中心;A 循泵正在解体再生及冲洗泵已回装;高混再循环泵已回装;过滤器冲洗排放泵已回装;#1 再生废水排放泵已回装;机组排水槽#1 回用水泵已回装;机组排水槽#1废水排放泵已回装;4、 管阀阀门检修项目共计检修阀门 194,目前已解体 42 台,安全阀 6 台。已验收2 台,回装 2 台。阀门检修项目涉及:1、给水系统 2、凝聚水系统 3、高低加疏水系统 4、主再热系统 5、开闭式水系统 6、循环水系统等5、 辅机六台高压加热器人孔门已打开,正在拆水室隔板;除氧器及除氧水箱人孔门已打开,内部清理检查;A 循环水泵前池淤泥清理已完毕,对 AB 旋转滤网进行检查;B 循环水泵前池淤泥清理正在抽水;闭式水板式换热器 B 正在清理;定子冷却水滤芯更换工作已结束;AB 电动滤水器已解体,内部清理;凝汽器水室正在进行钛管清洗;AB 高速混床及树脂捕捉器已检修完毕;前置过滤器人孔已打开,内部滤芯螺栓紧固;金属打磨项目正在搭设脚手架。三、解体阶段发现得缺陷(含图片)及准备实行得措施:1. 低压缸隔热罩及格栅板焊缝开焊; 处理建议:对开焊得隔热罩重新焊接加固。2、#1 机组排水槽#1 废水排放泵轴承磨损 处理意见;更换轴承、3、 #1 机组排水槽#1废水排放泵叶轮开焊 磨损处开焊处开焊处处理意见;对开焊焊口进行补焊...
