电梯安装施工方案

电梯安装施工方案_第1页
1/13
电梯安装施工方案_第2页
2/13
电梯安装施工方案_第3页
3/13

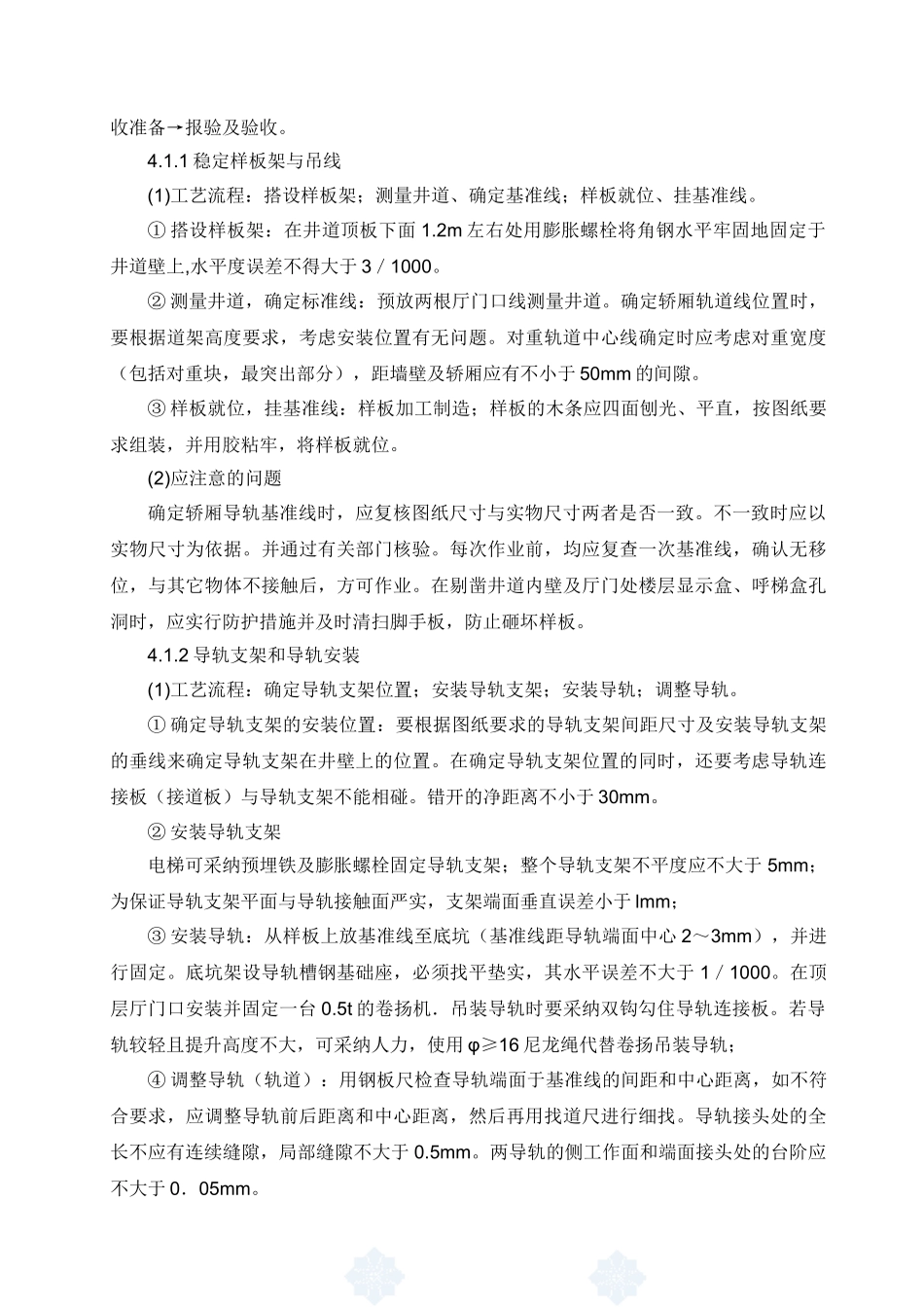

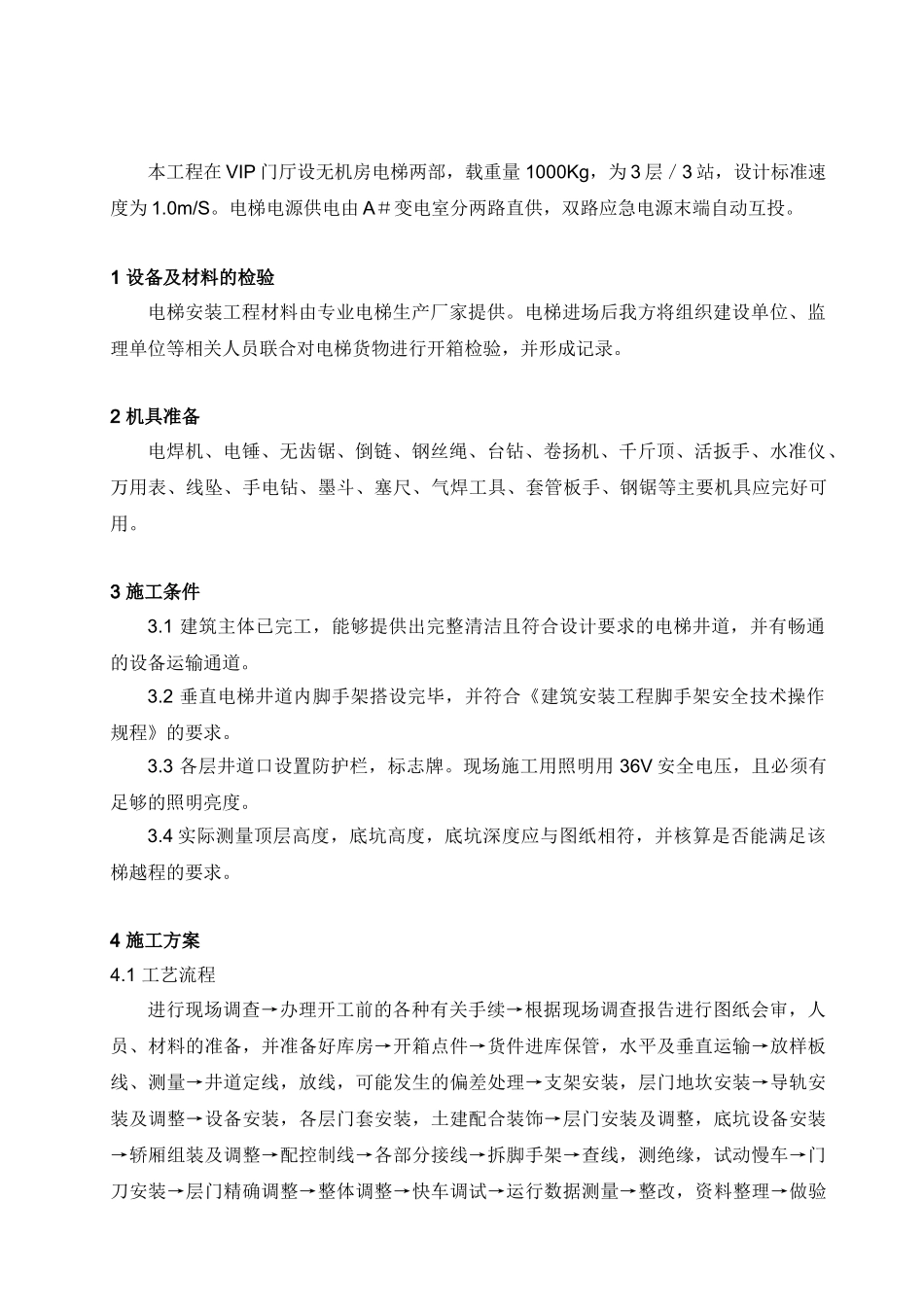

电梯安装施工方案XX 工程公司年月日本工程在 VIP 门厅设无机房电梯两部,载重量 1000Kg,为 3 层/3 站,设计标准速度为 1.0m/S。电梯电源供电由 A#变电室分两路直供,双路应急电源末端自动互投。1 设备及材料的检验电梯安装工程材料由专业电梯生产厂家提供。电梯进场后我方将组织建设单位、监理单位等相关人员联合对电梯货物进行开箱检验,并形成记录。2 机具准备电焊机、电锤、无齿锯、倒链、钢丝绳、台钻、卷扬机、千斤顶、活扳手、水准仪、万用表、线坠、手电钻、墨斗、塞尺、气焊工具、套管板手、钢锯等主要机具应完好可用。3 施工条件3.1 建筑主体已完工,能够提供出完整清洁且符合设计要求的电梯井道,并有畅通的设备运输通道。3.2 垂直电梯井道内脚手架搭设完毕,并符合《建筑安装工程脚手架安全技术操作规程》的要求。3.3 各层井道口设置防护栏,标志牌。现场施工用照明用 36V 安全电压,且必须有足够的照明亮度。3.4 实际测量顶层高度,底坑高度,底坑深度应与图纸相符,并核算是否能满足该梯越程的要求。4 施工方案 4.1 工艺流程进行现场调查→办理开工前的各种有关手续→根据现场调查报告进行图纸会审,人员、材料的准备,并准备好库房→开箱点件→货件进库保管,水平及垂直运输→放样板线、测量→井道定线,放线,可能发生的偏差处理→支架安装,层门地坎安装→导轨安装及调整→设备安装,各层门套安装,土建配合装饰→层门安装及调整,底坑设备安装→轿厢组装及调整→配控制线→各部分接线→拆脚手架→查线,测绝缘,试动慢车→门刀安装→层门精确调整→整体调整→快车调试→运行数据测量→整改,资料整理→做验收准备→报验及验收。4.1.1 稳定样板架与吊线(1)工艺流程:搭设样板架;测量井道、确定基准线;样板就位、挂基准线。① 搭设样板架:在井道顶板下面 1.2m 左右处用膨胀螺栓将角钢水平牢固地固定于井道壁上,水平度误差不得大于 3/1000。② 测量井道,确定标准线:预放两根厅门口线测量井道。确定轿厢轨道线位置时,要根据道架高度要求,考虑安装位置有无问题。对重轨道中心线确定时应考虑对重宽度(包括对重块,最突出部分),距墙壁及轿厢应有不小于 50mm 的间隙。③ 样板就位,挂基准线:样板加工制造;样板的木条应四面刨光、平直,按图纸要求组装,并用胶粘牢,将样板就位。(2)应注意的问题确定轿厢导轨基准线时,应复核图纸尺寸与实物尺寸两者是否一致。不一致时应以实物尺寸为依据。...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

电梯安装施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
