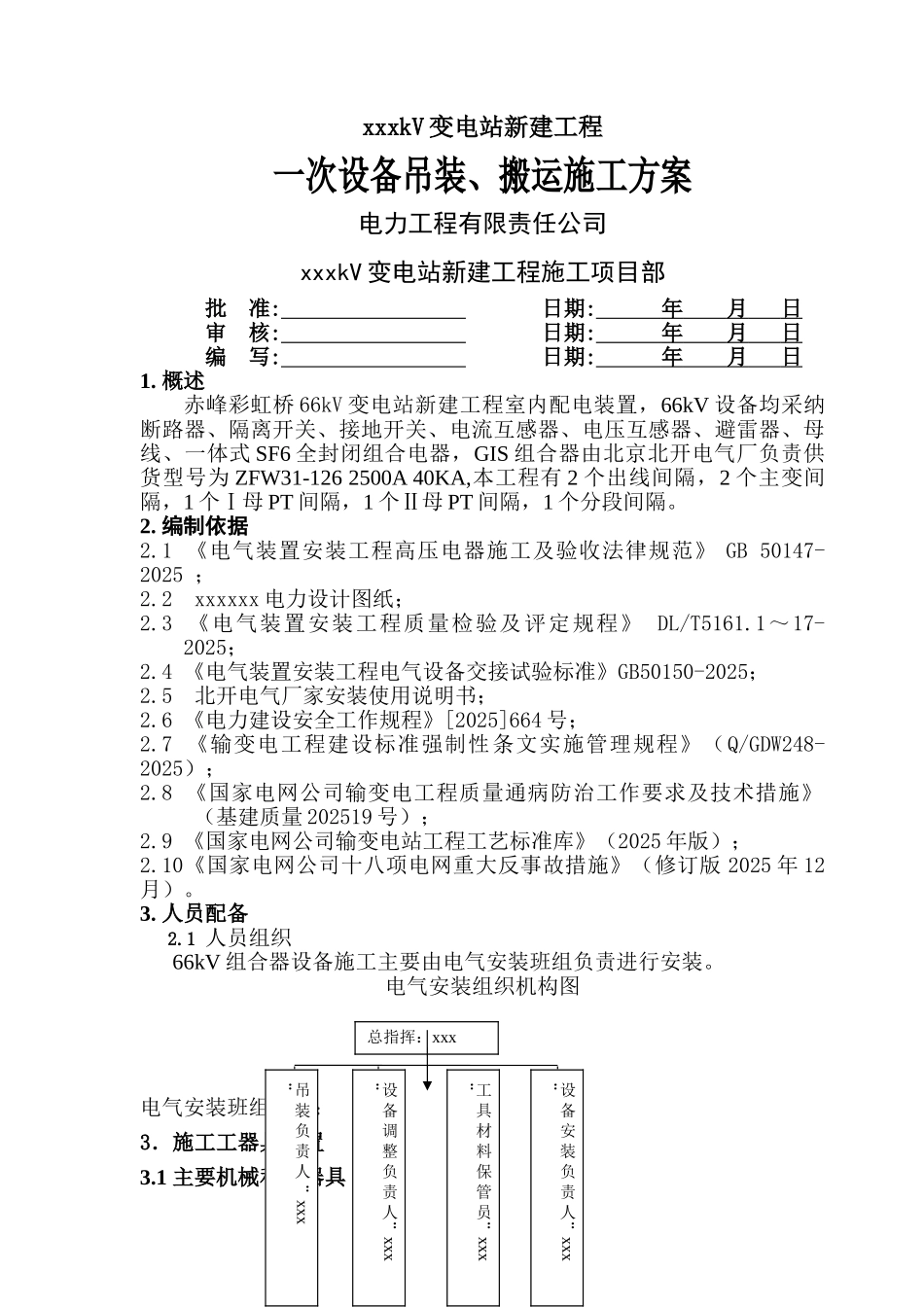

xxxkV 变电站新建工程一次设备吊装、搬运施工方案电力工程有限责任公司xxxkV 变电站新建工程施工项目部 批 准: 日期: 年 月 日 审 核: 日期: 年 月 日 编 写: 日期: 年 月 日 1
概述赤峰彩虹桥 66kV 变电站新建工程室内配电装置,66kV 设备均采纳断路器、隔离开关、接地开关、电流互感器、电压互感器、避雷器、母线、一体式 SF6 全封闭组合电器,GIS 组合器由北京北开电气厂负责供货型号为 ZFW31-126 2500A 40KA,本工程有 2 个出线间隔,2 个主变间隔,1 个Ⅰ母 PT 间隔,1 个Ⅱ母 PT 间隔,1 个分段间隔
1 《电气装置安装工程高压电器施工及验收法律规范》 GB 50147-2025 ;2
2 xxxxxx 电力设计图纸;2
3 《电气装置安装工程质量检验及评定规程》 DL/T5161
1~17-2025;2
4 《电气装置安装工程电气设备交接试验标准》GB50150-2025;2
5 北开电气厂家安装使用说明书;2
6 《电力建设安全工作规程》[2025]664 号;2
7 《输变电工程建设标准强制性条文实施管理规程》(Q/GDW248-2025);2
8 《国家电网公司输变电工程质量通病防治工作要求及技术措施》(基建质量 202519 号);2
9 《国家电网公司输变电站工程工艺标准库》(2025 年版);2
10《国家电网公司十八项电网重大反事故措施》(修订版 2025 年 12月)
1 人员组织 66kV 组合器设备施工主要由电气安装班组负责进行安装

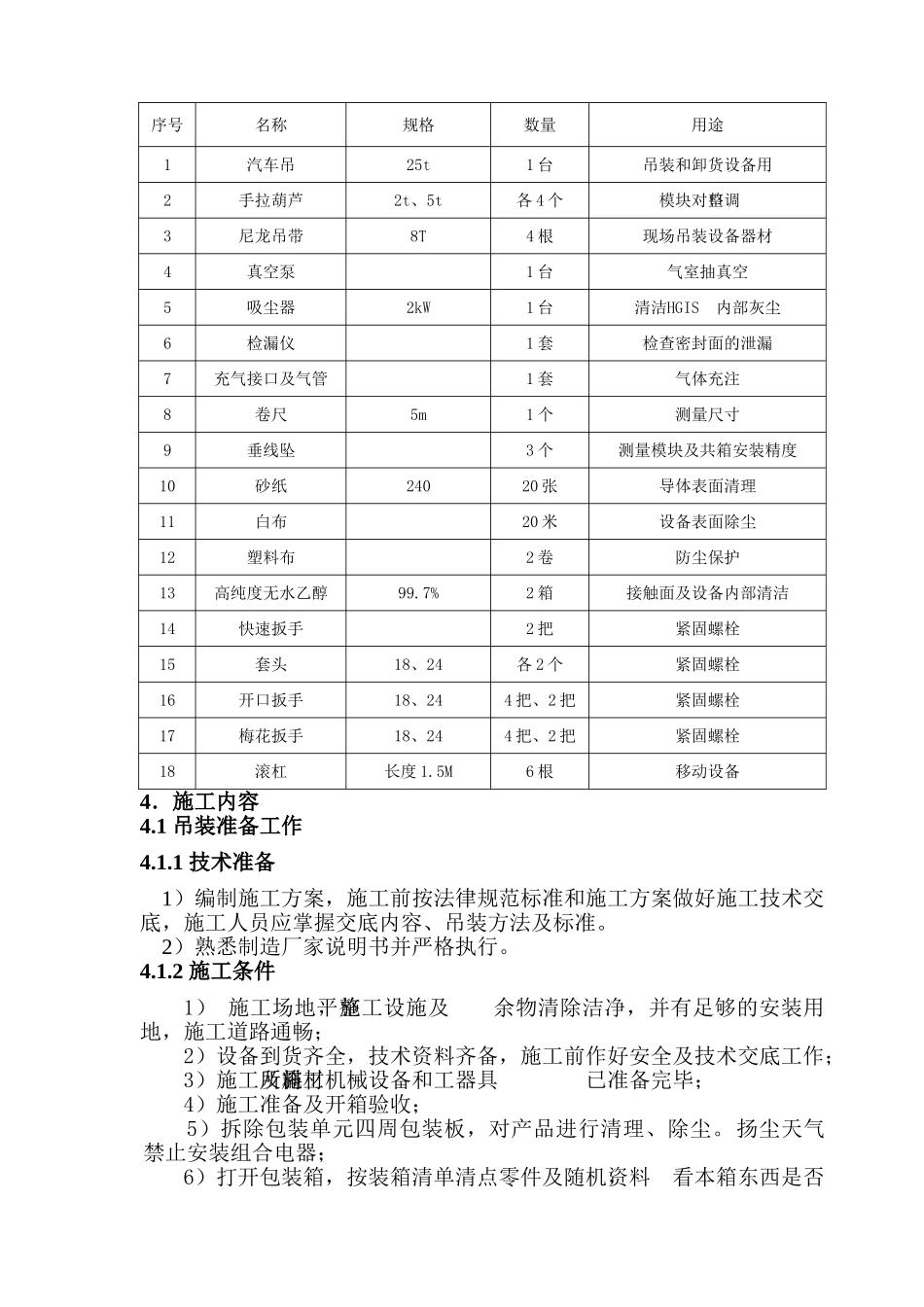

电气安装组织机构图电气安装班组组员:3.施工工器具配置3
1 主要机械和工器具总指挥:xxx吊 装 负 责 人 :xxx:设 备 调 整 负 责 人:xxx:工 具 材 料 保 管 员:xxx:设 备 安 装 负 责 人:x
