电缆沟砖砌体沟壁施工工艺及施工要点1、施工工艺标准(1) 电缆沟顺直,无明显进水;沟底排水畅通,无积水
(2) 沟道中心线位移偏差≤10mm
沟道顶面标高偏差−3~0mm
沟道截面尺寸偏差≤3mm
沟侧平整度偏差≤3mm2、施工要点(1) 材料:宜采纳普通硅酸盐水泥,强度等级≥42
采纳中砂,含泥量≤5%,使用前过筛
粉刷应使用含泥量<2%、细度模数≥2
5mm 的中粗砂
采纳MU15 蒸压灰砂砖、混凝土砖、页岩砖
宜采纳饮用水拌和,当采纳其他水源时水质应达到现行JGJ 63 的规定
(2) 变形缝间距在无设计要求时,采纳9~12m,沥青麻丝嵌缝、硅酮耐候密封胶做表面填充
(3) 砌筑砂浆采纳水泥砂浆,灰缝厚度为8~12mm
砌体水平灰缝的砂浆饱满度不得小于80%
(4) 沟壁砌筑临时间断处应砌成斜槎,斜槎水平投影长度不小高度的2/3
(5) 砌体砌筑时需根据电缆支架固定螺栓位置,沿电缆沟壁浇筑两道C15 细石混凝土带(宽同沟壁,高100mm)或安装预制混凝土块(带埋件),便于电缆支架固定
(6) 粉刷必须内外分层进行,严禁一遍成活
每层厚度宜控制在6~8mm,层间间隔时间≥24h
(7) 沟壁顶面粉刷砂浆中宜掺入抗裂纤维
内侧及沟壁顶面抹灰层应竖向留置温度伸缩缝,间距为3m,采纳镶贴分格条
(8) 室外温度低于5℃时,不宜进行室外粉刷
(9) 预制压顶坐浆10~20mm,拉线找平安装
缝宽15mm,M15 防水砂浆嵌缝
(10) 变形缝按要求完成嵌缝施工后,进行土方回填

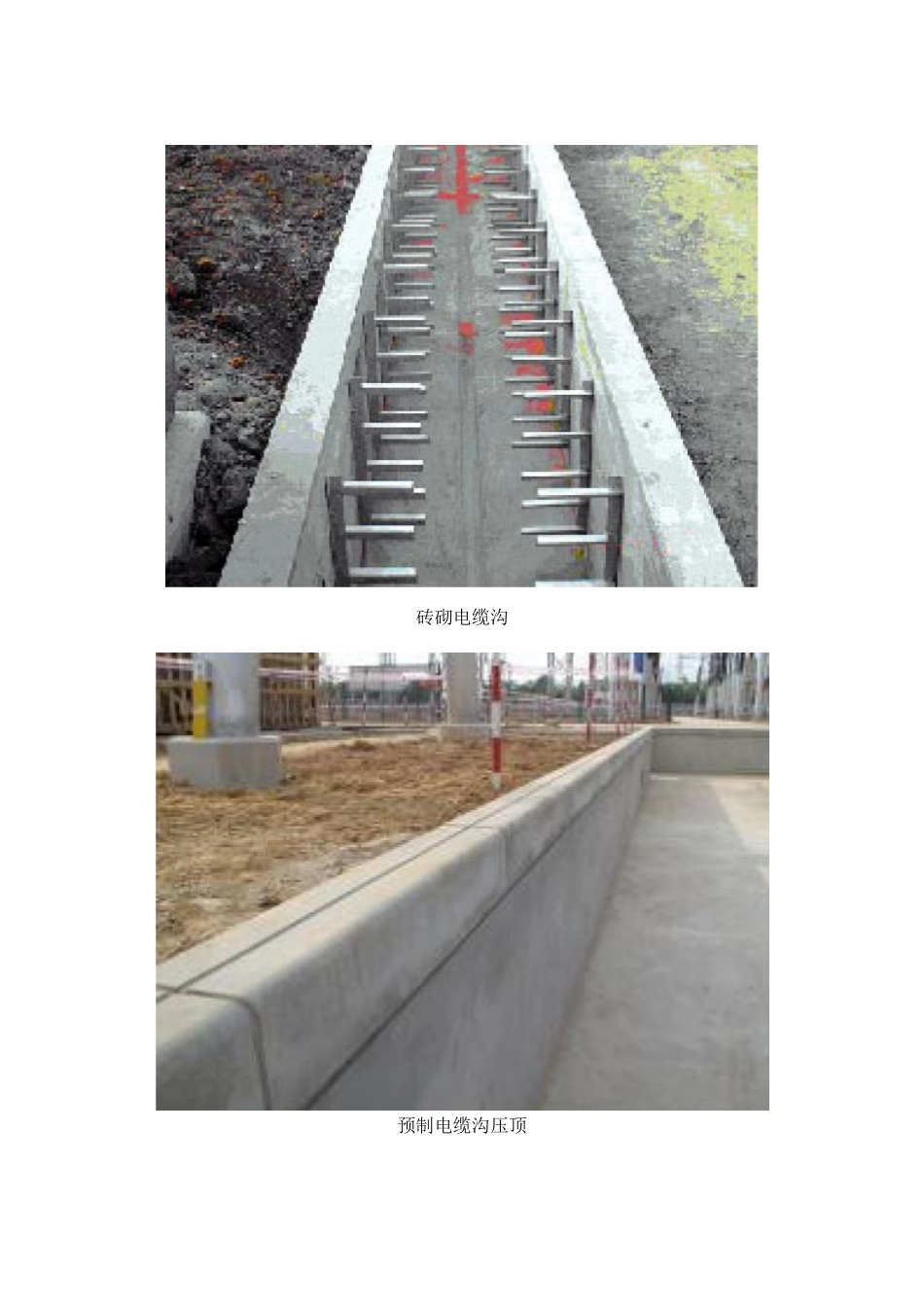

砖砌电缆沟预制电缆沟压顶
