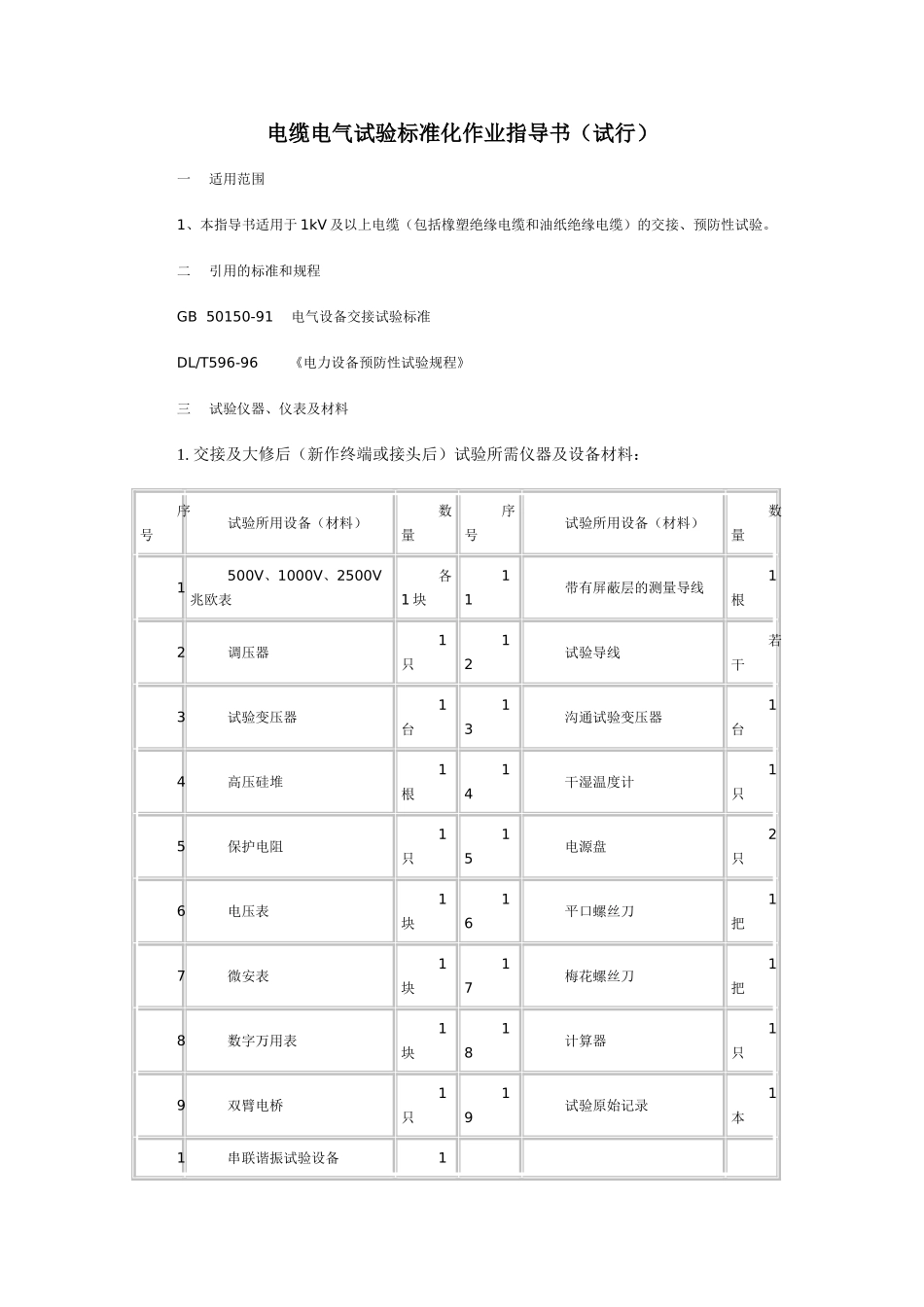

电缆电气试验标准化作业指导书(试行)一 适用范围1、本指导书适用于 1kV 及以上电缆(包括橡塑绝缘电缆和油纸绝缘电缆)的交接、预防性试验
二 引用的标准和规程GB 50150-91 电气设备交接试验标准DL/T596-96 《电力设备预防性试验规程》三 试验仪器、仪表及材料1
交接及大修后(新作终端或接头后)试验所需仪器及设备材料: 序号试验所用设备(材料)数量序号试验所用设备(材料)数量1500V、1000V、2500V兆欧表各1 块11带有屏蔽层的测量导线1根2调压器1只12试验导线若干3试验变压器1台13沟通试验变压器1台4高压硅堆1根14干湿温度计1只5保护电阻1只15电源盘2只6电压表1块16平口螺丝刀1把7微安表1块17梅花螺丝刀1把8数字万用表1块18计算器1只9双臂电桥1只19试验原始记录1本1串联谐振试验设备1 0套2

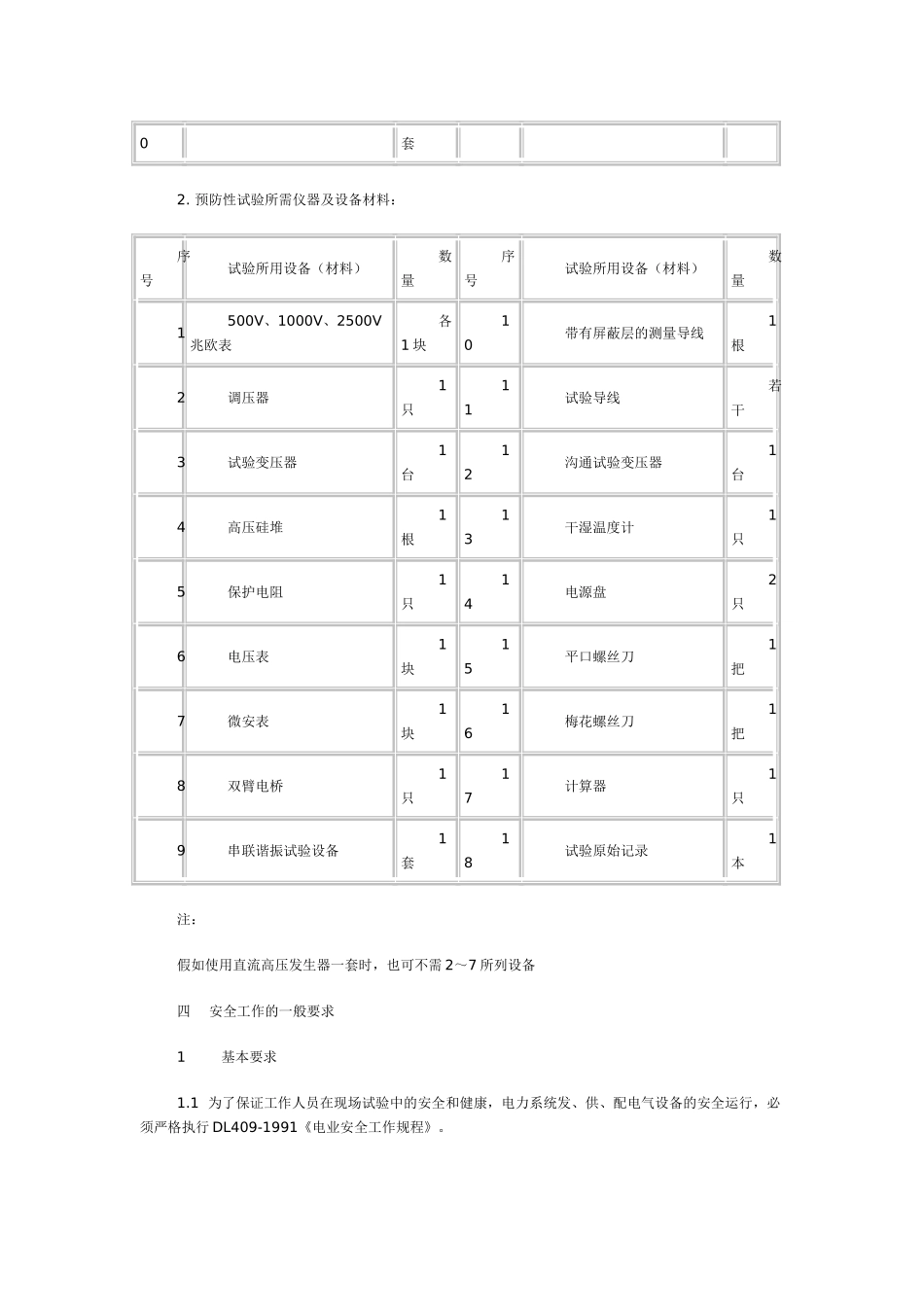

预防性试验所需仪器及设备材料: 序号试验所用设备(材料)数量序号试验所用设备(材料)数量1500V、1000V、2500V兆欧表各1 块10带有屏蔽层的测量导线1根2调压器1只11试验导线若干3试验变压器1台12沟通试验变压器1台4高压硅堆1根13干湿温度计1只5保护电阻1只14电源盘2只6电压表1块15平口螺丝刀1把7微安表1块16梅花螺丝刀1把8双臂电桥1只17计算器1只9串联谐振试验设备1套18试验原始记录1本注:假如使用直流高压发生器一套时,也可不需 2~7 所列设备四 安全工作的一般要求1 基本要求1
1 为了保证工作人员在现场试验中的安全和健康,电力系统发、供、配电气设备的安全运行,必须严格执行 DL409-1991《电业安全工作规程》

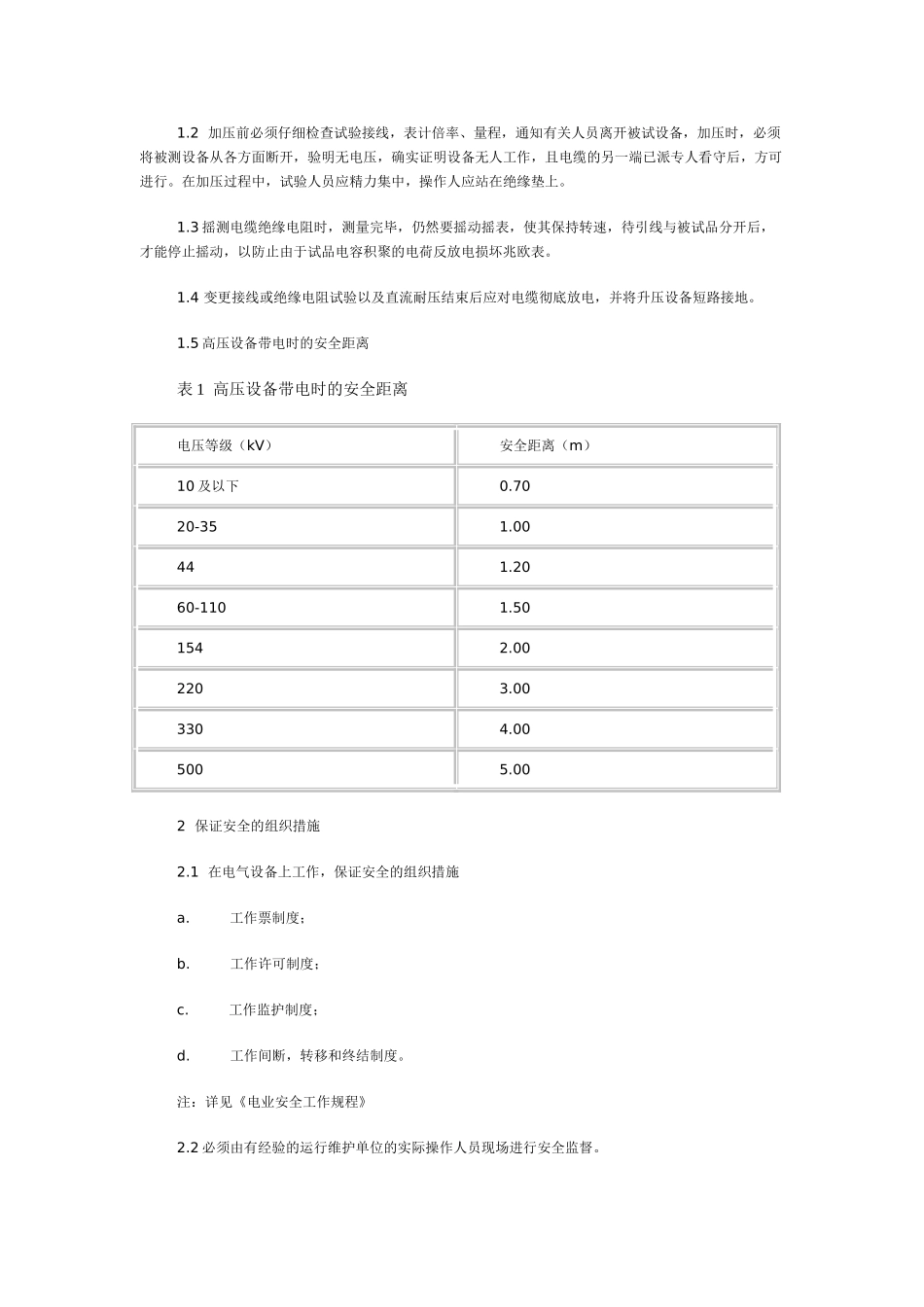

2 加压前必须仔细检查试验接线,表计倍率、量程,通知有关人员离开被试设备,加压时,必须将被测设备从各方面断开,验明无电压,确实证明设备无人工作,且电缆的另一端已派专人看守后,方可进行
