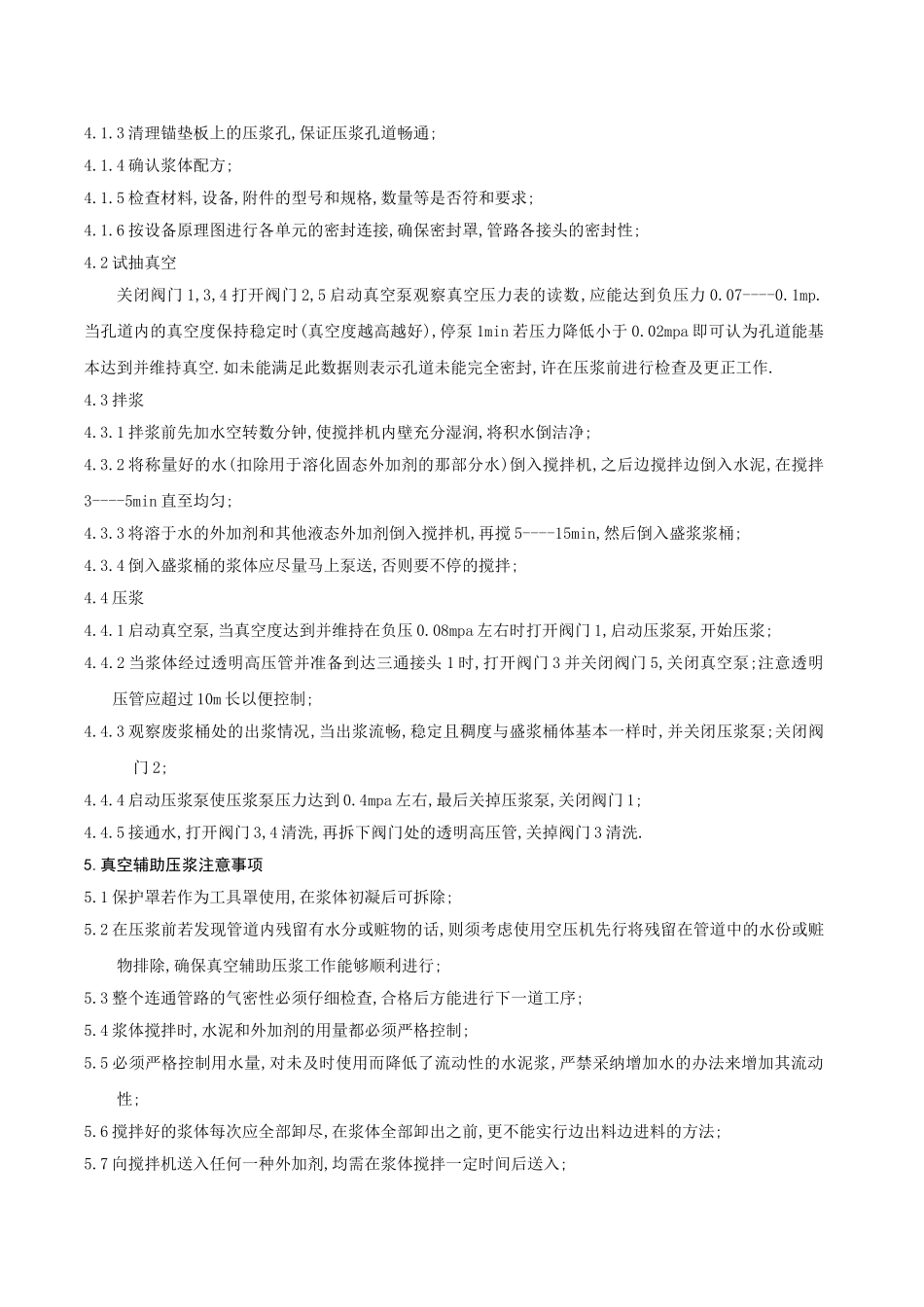

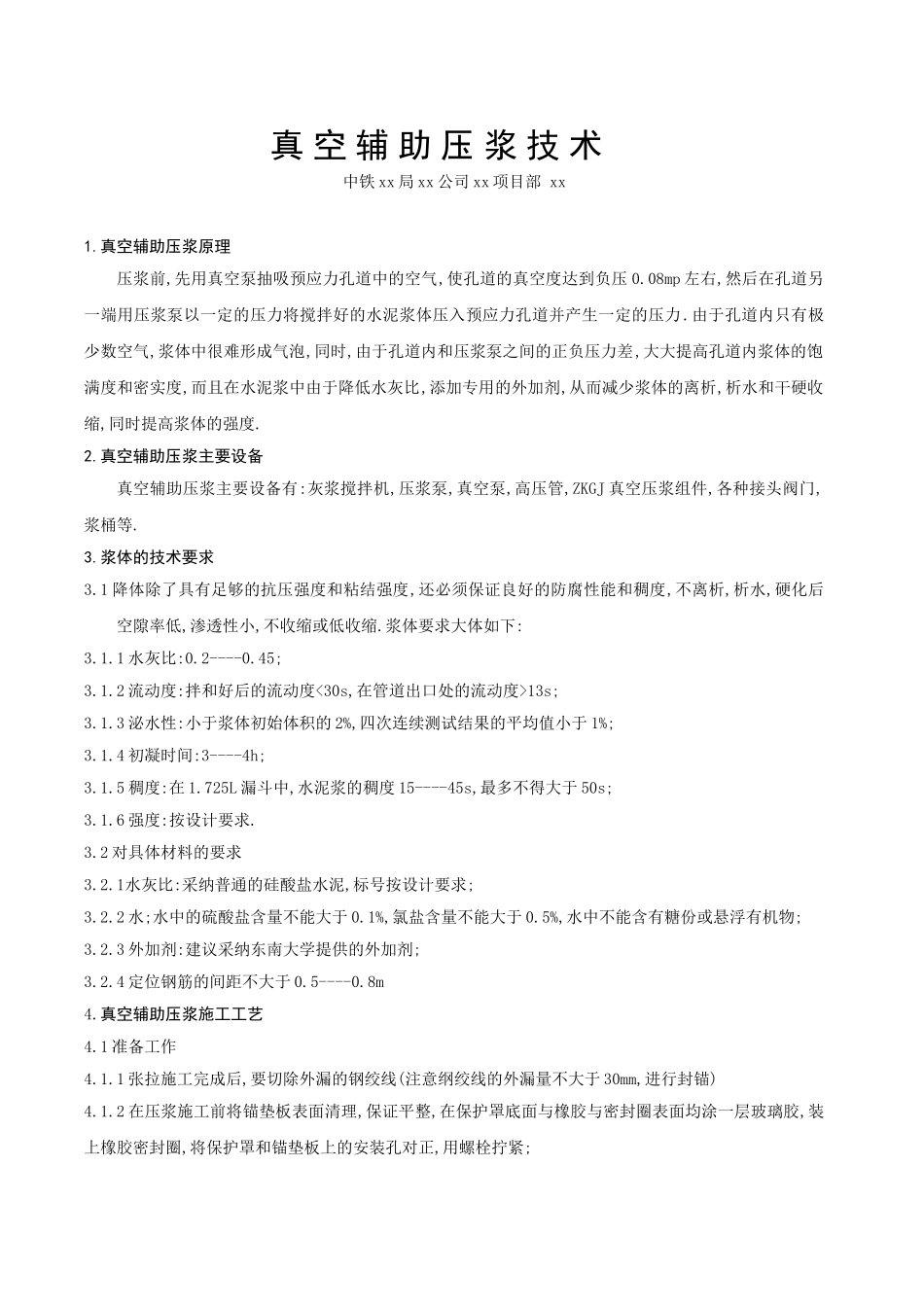

真 空 辅 助 压 浆 技 术中铁 xx 局 xx 公司 xx 项目部 xx 1.真空辅助压浆原理压浆前,先用真空泵抽吸预应力孔道中的空气,使孔道的真空度达到负压 0.08mp 左右,然后在孔道另一端用压浆泵以一定的压力将搅拌好的水泥浆体压入预应力孔道并产生一定的压力.由于孔道内只有极少数空气,浆体中很难形成气泡,同时,由于孔道内和压浆泵之间的正负压力差,大大提高孔道内浆体的饱满度和密实度,而且在水泥浆中由于降低水灰比,添加专用的外加剂,从而减少浆体的离析,析水和干硬收缩,同时提高浆体的强度.2.真空辅助压浆主要设备真空辅助压浆主要设备有:灰浆搅拌机,压浆泵,真空泵,高压管,ZKGJ 真空压浆组件,各种接头阀门,浆桶等.3.浆体的技术要求3.1 降体除了具有足够的抗压强度和粘结强度,还必须保证良好的防腐性能和稠度,不离析,析水,硬化后空隙率低,渗透性小,不收缩或低收缩.浆体要求大体如下:3.1.1 水灰比:0.2----0.45;3.1.2 流动度:拌和好后的流动度<30s,在管道出口处的流动度>13s;3.1.3 泌水性:小于浆体初始体积的 2%,四次连续测试结果的平均值小于 1%;3.1.4 初凝时间:3----4h;3.1.5 稠度:在 1.725L 漏斗中,水泥浆的稠度 15----45s,最多不得大于 50s;3.1.6 强度:按设计要求.3.2 对具体材料的要求3.2.1水灰比:采纳普通的硅酸盐水泥,标号按设计要求;3.2.2 水;水中的硫酸盐含量不能大于 0.1%,氯盐含量不能大于 0.5%,水中不能含有糖份或悬浮有机物;3.2.3 外加剂:建议采纳东南大学提供的外加剂;3.2.4 定位钢筋的间距不大于 0.5----0.8m4.真空辅助压浆施工工艺4.1 准备工作4.1.1 张拉施工完成后,要切除外漏的钢绞线(注意纲绞线的外漏量不大于 30mm,进行封锚)4.1.2 在压浆施工前将锚垫板表面清理,保证平整,在保护罩底面与橡胶与密封圈表面均涂一层玻璃胶,装上橡胶密封圈,将保护罩和锚垫板上的安装孔对正,用螺栓拧紧;4.1.3 清理锚垫板上的压浆孔,保证压浆孔道畅通;4.1.4 确认浆体配方;4.1.5 检查材料,设备,附件的型号和规格,数量等是否符和要求;4.1.6 按设备原理图进行各单元的密封连接,确保密封罩,管路各接头的密封性;4.2 试抽真空关闭阀门 1,3,4 打开阀门 2,5 启动真空泵观察真空压力表的读数,应能达到负压力 0.07----0.1mp.当孔道内的真空度保持稳定时(真空度越高越好),停泵 1min 若压力降低小于 0.02mpa 即可认为孔道能基本达到并维持真空.如未能满足此数据则表示孔道未能完全密封,许在压浆前进行检查及更...
