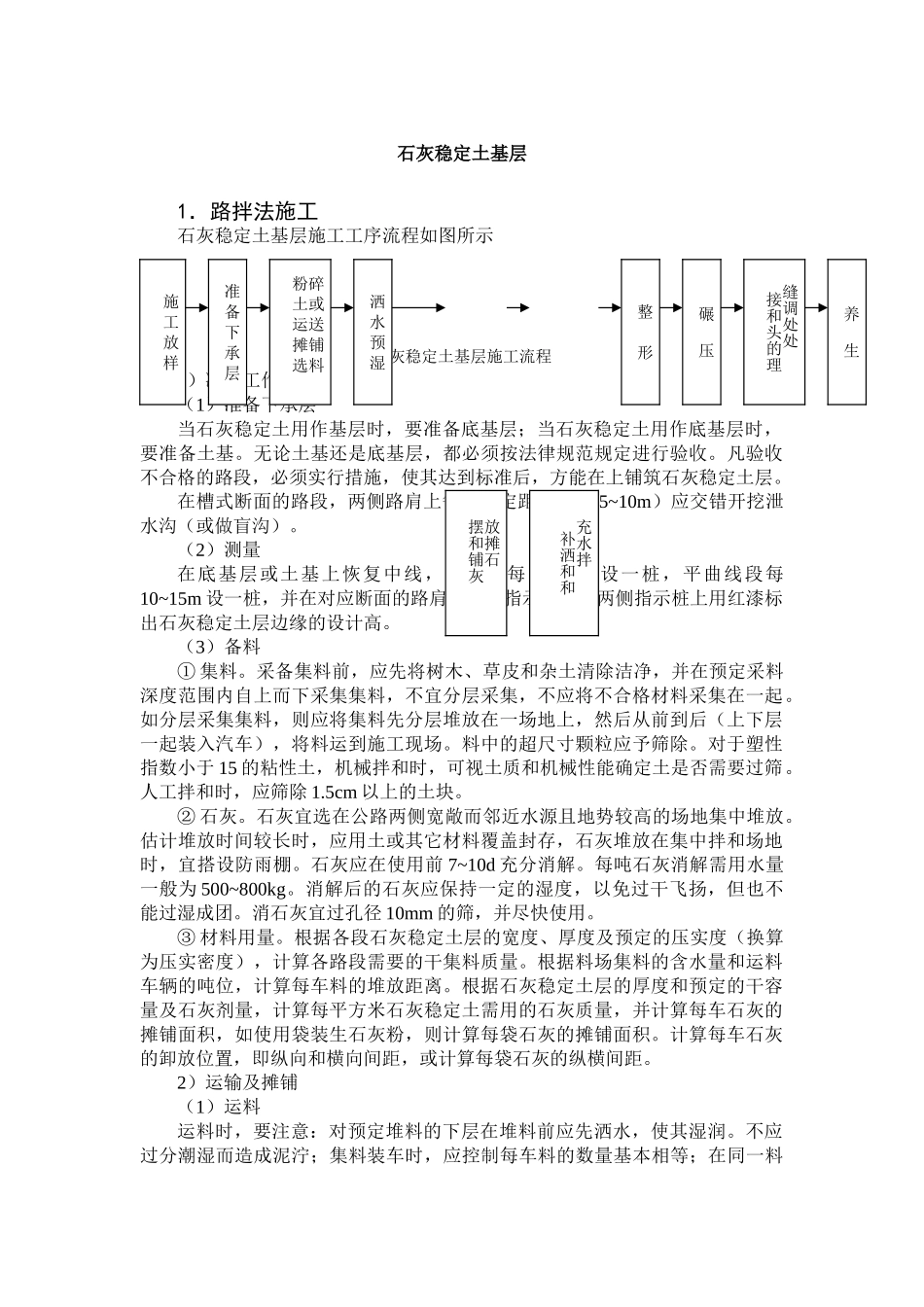

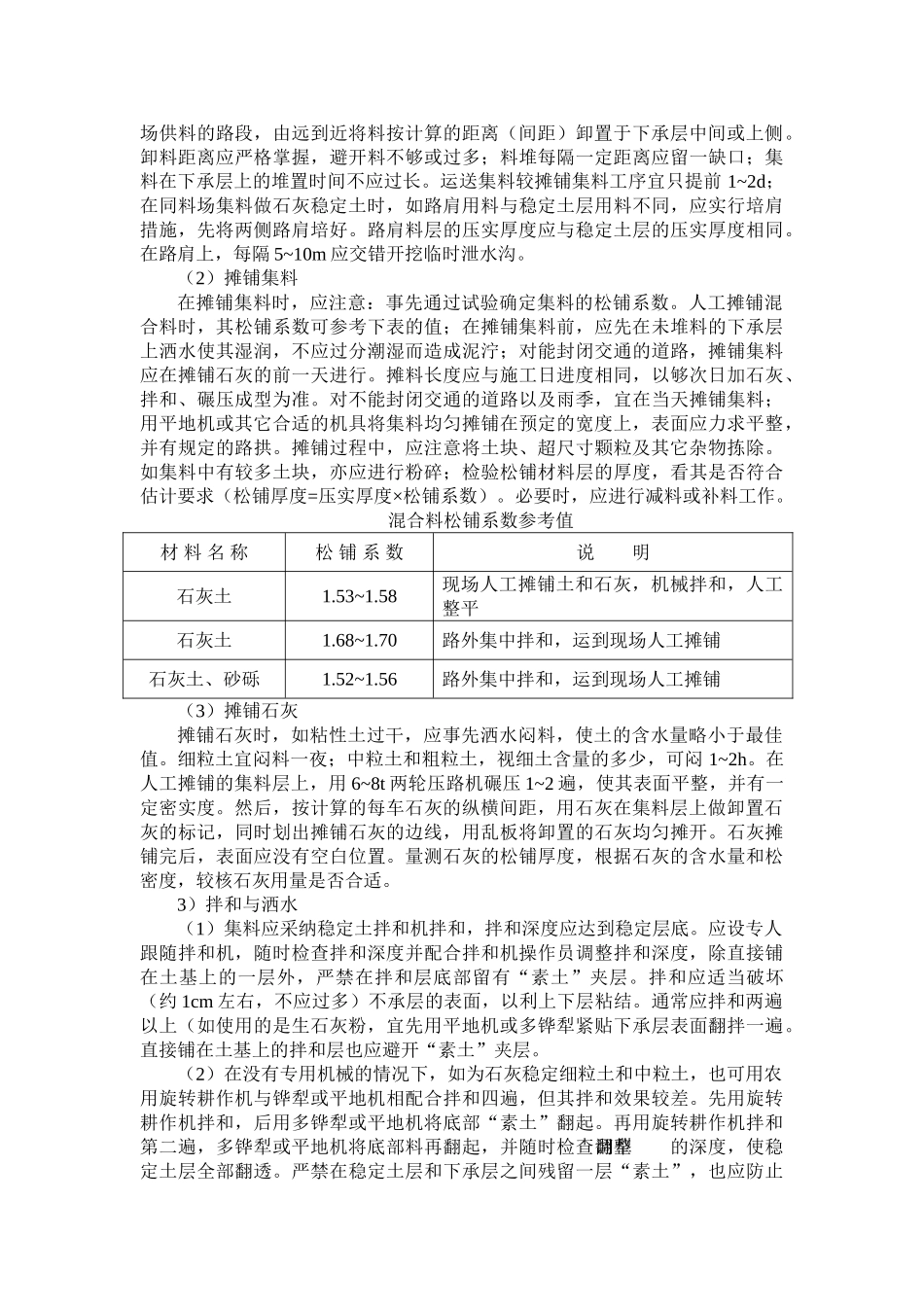

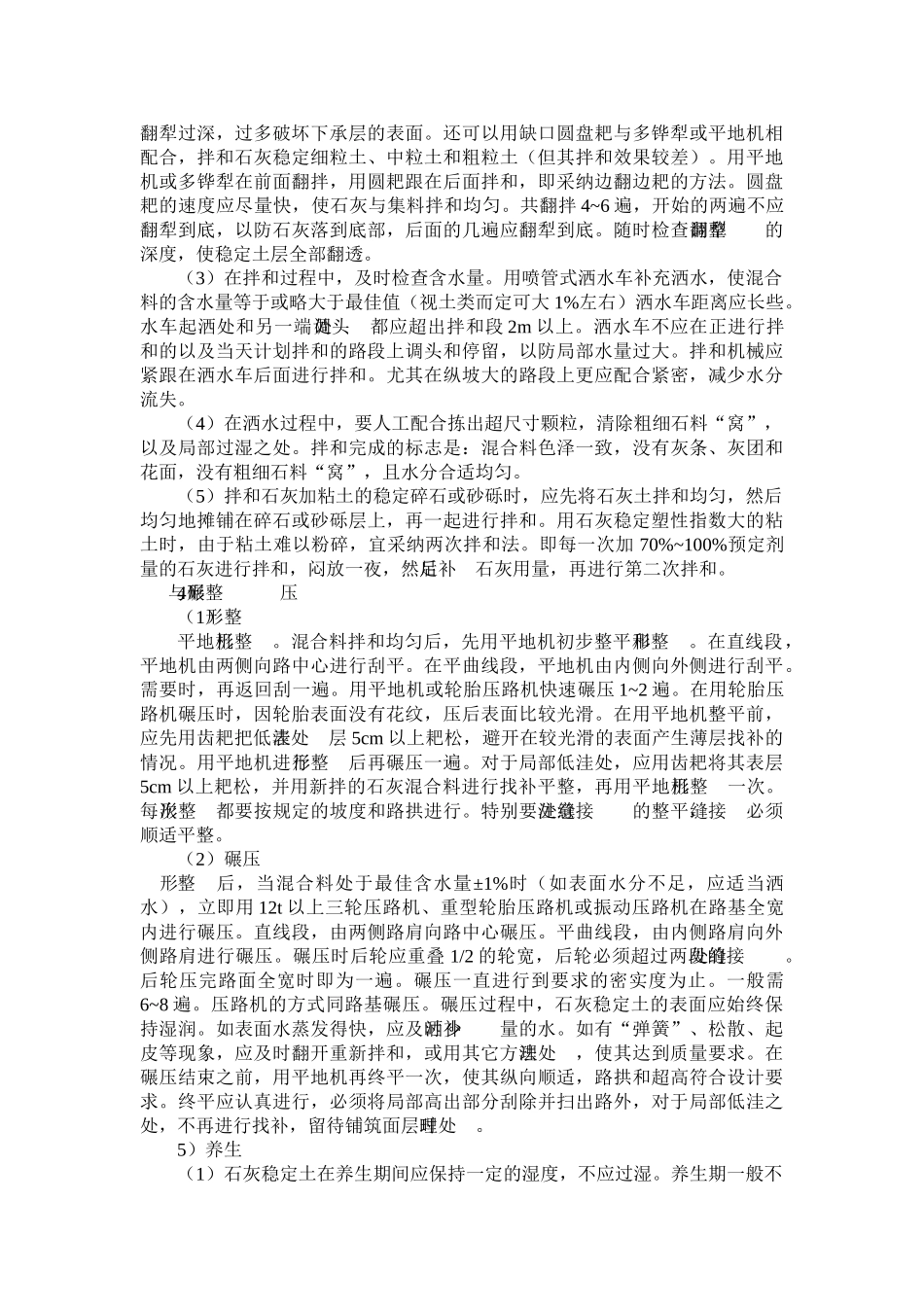

石灰稳定土基层1.路拌法施工石灰稳定土基层施工工序流程如图所示 预定时 间调料石灰稳定土基层施工流程1)准备工作(1)准备下承层当石灰稳定土用作基层时,要准备底基层;当石灰稳定土用作底基层时,要准备土基。无论土基还是底基层,都必须按法律规范规定进行验收。凡验收不合格的路段,必须实行措施,使其达到标准后,方能在上铺筑石灰稳定土层。在槽式断面的路段,两侧路肩上每隔一定距离(如 5~10m)应交错开挖泄水沟(或做盲沟)。(2)测量在底基层或土基上恢复中线,直线段每 15~20m 设一桩,平曲线段每10~15m 设一桩,并在对应断面的路肩外侧设指示桩。在两侧指示桩上用红漆标出石灰稳定土层边缘的设计高。(3)备料① 集料。采备集料前,应先将树木、草皮和杂土清除洁净,并在预定采料深度范围内自上而下采集集料,不宜分层采集,不应将不合格材料采集在一起。如分层采集集料,则应将集料先分层堆放在一场地上,然后从前到后(上下层一起装入汽车),将料运到施工现场。料中的超尺寸颗粒应予筛除。对于塑性指数小于 15 的粘性土,机械拌和时,可视土质和机械性能确定土是否需要过筛。人工拌和时,应筛除 1.5cm 以上的土块。② 石灰。石灰宜选在公路两侧宽敞而邻近水源且地势较高的场地集中堆放。估计堆放时间较长时,应用土或其它材料覆盖封存,石灰堆放在集中拌和场地时,宜搭设防雨棚。石灰应在使用前 7~10d 充分消解。每吨石灰消解需用水量一般为 500~800kg。消解后的石灰应保持一定的湿度,以免过干飞扬,但也不能过湿成团。消石灰宜过孔径 10mm 的筛,并尽快使用。③ 材料用量。根据各段石灰稳定土层的宽度、厚度及预定的压实度(换算为压实密度),计算各路段需要的干集料质量。根据料场集料的含水量和运料车辆的吨位,计算每车料的堆放距离。根据石灰稳定土层的厚度和预定的干容量及石灰剂量,计算每平方米石灰稳定土需用的石灰质量,并计算每车石灰的摊铺面积,如使用袋装生石灰粉,则计算每袋石灰的摊铺面积。计算每车石灰的卸放位置,即纵向和横向间距,或计算每袋石灰的纵横间距。2)运输及摊铺(1)运料运料时,要注意:对预定堆料的下层在堆料前应先洒水,使其湿润。不应过分潮湿而造成泥泞;集料装车时,应控制每车料的数量基本相等;在同一料施 工 放 样准 备 下 承 层 碎 或 送 铺 料 粉 土 运 摊 选洒 水 预 湿 放摊石 摆和铺灰 充水拌补洒和和整 形碾 压 缝调处处接和头...
