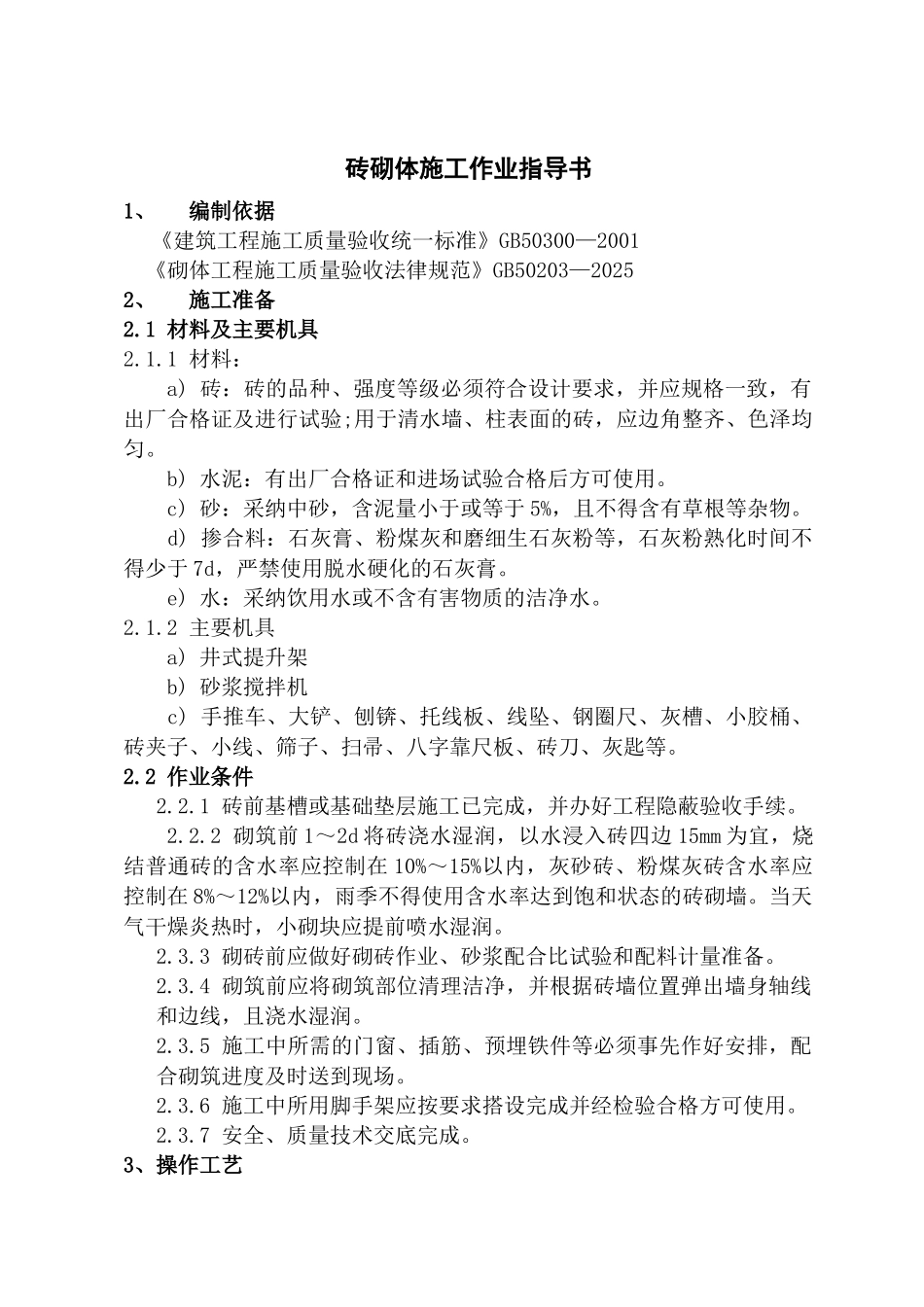

砖砌体施工作业指导书1、编制依据《建筑工程施工质量验收统一标准》GB50300—2001《砌体工程施工质量验收法律规范》GB50203—20252、施工准备2.1 材料及主要机具2.1.1 材料:a) 砖:砖的品种、强度等级必须符合设计要求,并应规格一致,有出厂合格证及进行试验;用于清水墙、柱表面的砖,应边角整齐、色泽均匀。b) 水泥:有出厂合格证和进场试验合格后方可使用。 c) 砂:采纳中砂,含泥量小于或等于 5%,且不得含有草根等杂物。 d) 掺合料:石灰膏、粉煤灰和磨细生石灰粉等,石灰粉熟化时间不得少于 7d,严禁使用脱水硬化的石灰膏。 e) 水:采纳饮用水或不含有害物质的洁净水。2.1.2 主要机具a) 井式提升架b) 砂浆搅拌机 c) 手推车、大铲、刨锛、托线板、线坠、钢圈尺、灰槽、小胶桶、砖夹子、小线、筛子、扫帚、八字靠尺板、砖刀、灰匙等。2.2 作业条件2.2.1 砖前基槽或基础垫层施工已完成,并办好工程隐蔽验收手续。2.2.2 砌筑前 1~2d 将砖浇水湿润,以水浸入砖四边 15mm 为宜,烧结普通砖的含水率应控制在 10%~15%以内,灰砂砖、粉煤灰砖含水率应控制在 8%~12%以内,雨季不得使用含水率达到饱和状态的砖砌墙。当天气干燥炎热时,小砌块应提前喷水湿润。2.3.3 砌砖前应做好砌砖作业、砂浆配合比试验和配料计量准备。2.3.4 砌筑前应将砌筑部位清理洁净,并根据砖墙位置弹出墙身轴线和边线,且浇水湿润。2.3.5 施工中所需的门窗、插筋、预埋铁件等必须事先作好安排,配合砌筑进度及时送到现场。2.3.6 施工中所用脚手架应按要求搭设完成并经检验合格方可使用。2.3.7 安全、质量技术交底完成。3、操作工艺3.1 工艺流程3.2 操作方法3.2.1 层处理、弹线将砌筑部位清理洁净,并根据砖墙位置弹出墙身轴线及边线。3.2.2 摆砖开始砌筑时先进行摆砖,排出灰缝宽度,第一层砖摞底时,两山墙或相当于山墙位置处排丁砖,前后纵墙排条砖。摆砖时应注意门窗位置、砖垛等对灰缝的影响,若有破活,七分头或丁砖应排在窗口中间。必须使各皮砖的竖缝相互错开。另外在排砖时还要考虑在门窗合拢时也不出现破活。排砖必须有个全盘考虑,即前后檐墙排第一皮时,要考虑甩窗口后砌条砖,窗上角上必须是七分头。3.2.3 立皮数杆在砌墙前,先要立皮数杆,皮数杆上划有砖的厚度、灰缝厚度、门窗楼板、圈梁等构件位置。皮数杆竖立墙角及交接处,其间距以不超过 15m为宜。独立柱应在柱的位置近旁竖立皮杆数,成排同断面的砖柱,可在两端的...
