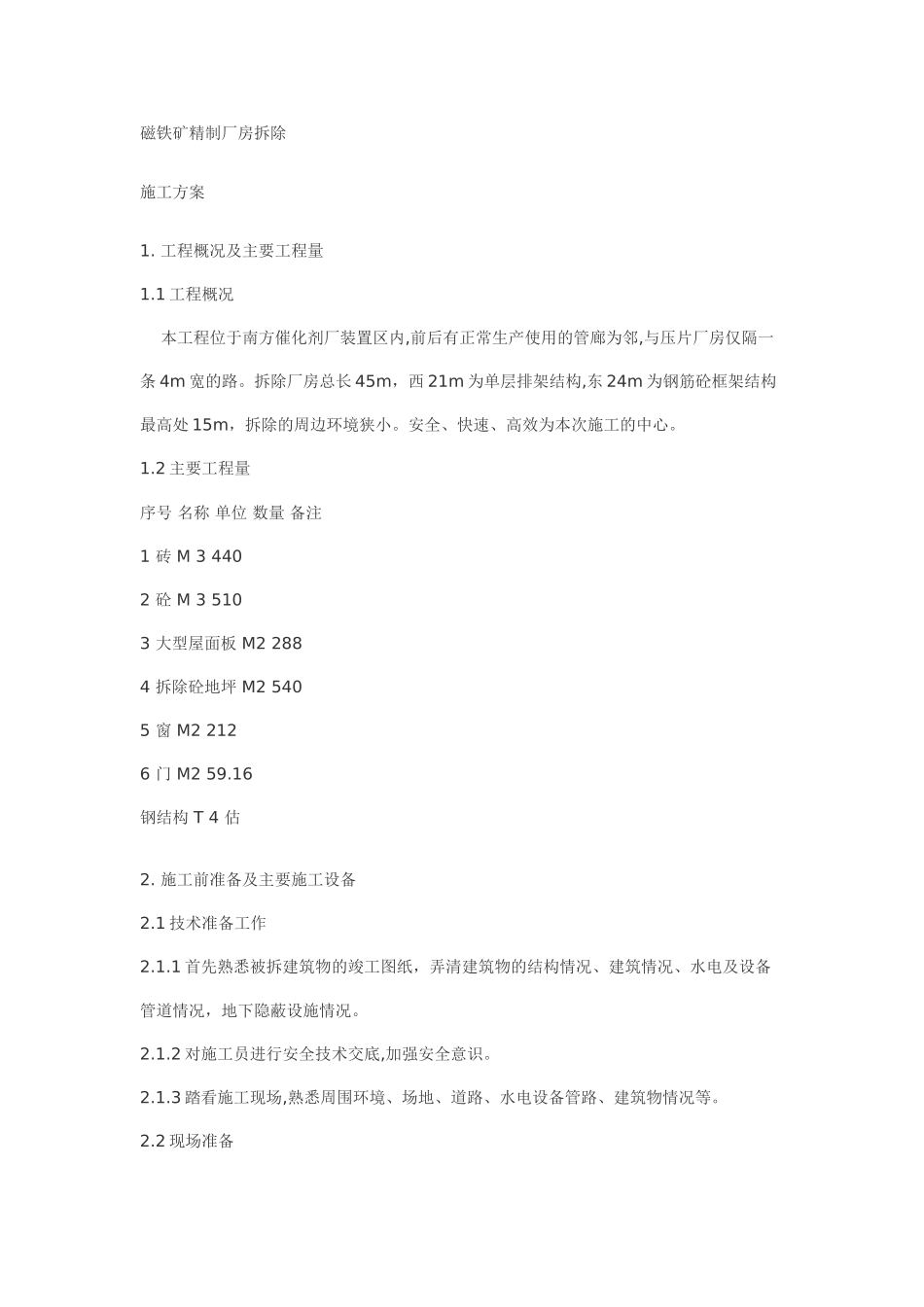

磁铁矿精制厂房拆除施工方案1
工程概况及主要工程量1
1 工程概况 本工程位于南方催化剂厂装置区内,前后有正常生产使用的管廊为邻,与压片厂房仅隔一条 4m 宽的路
拆除厂房总长 45m,西 21m 为单层排架结构,东 24m 为钢筋砼框架结构最高处 15m,拆除的周边环境狭小
安全、快速、高效为本次施工的中心
2 主要工程量序号 名称 单位 数量 备注1 砖 M 3 440 2 砼 M 3 510 3 大型屋面板 M2 288 4 拆除砼地坪 M2 540 5 窗 M2 212 6 门 M2 59
16 钢结构 T 4 估2
施工前准备及主要施工设备2
1 技术准备工作2
1 首先熟悉被拆建筑物的竣工图纸,弄清建筑物的结构情况、建筑情况、水电及设备管道情况,地下隐蔽设施情况
2 对施工员进行安全技术交底,加强安全意识
3 踏看施工现场,熟悉周围环境、场地、道路、水电设备管路、建筑物情况等
2 现场准备2

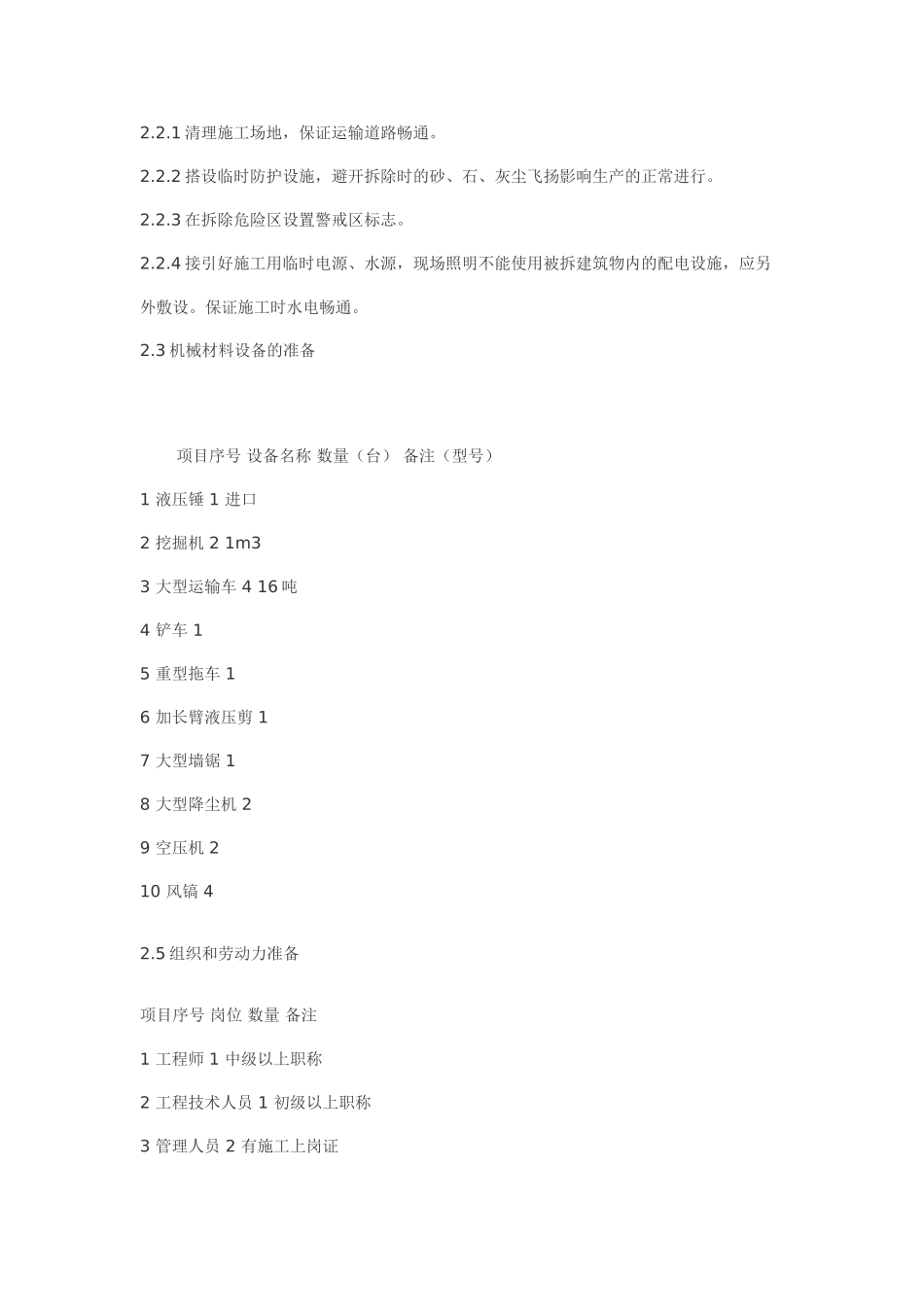

1 清理施工场地,保证运输道路畅通
2 搭设临时防护设施,避开拆除时的砂、石、灰尘飞扬影响生产的正常进行
3 在拆除危险区设置警戒区标志
4 接引好施工用临时电源、水源,现场照明不能使用被拆建筑物内的配电设施,应另外敷设
保证施工时水电畅通
3 机械材料设备的准备 项目序号 设备名称 数量(台) 备注(型号)1 液压锤 1 进口2 挖掘机 2 1m33 大型运输车 4 16 吨4 铲车 1 5 重型拖车 1 6 加长臂液压剪 1 7 大型墙锯 1 8 大型降尘机 2 9 空压机 2 10 风镐 4 2

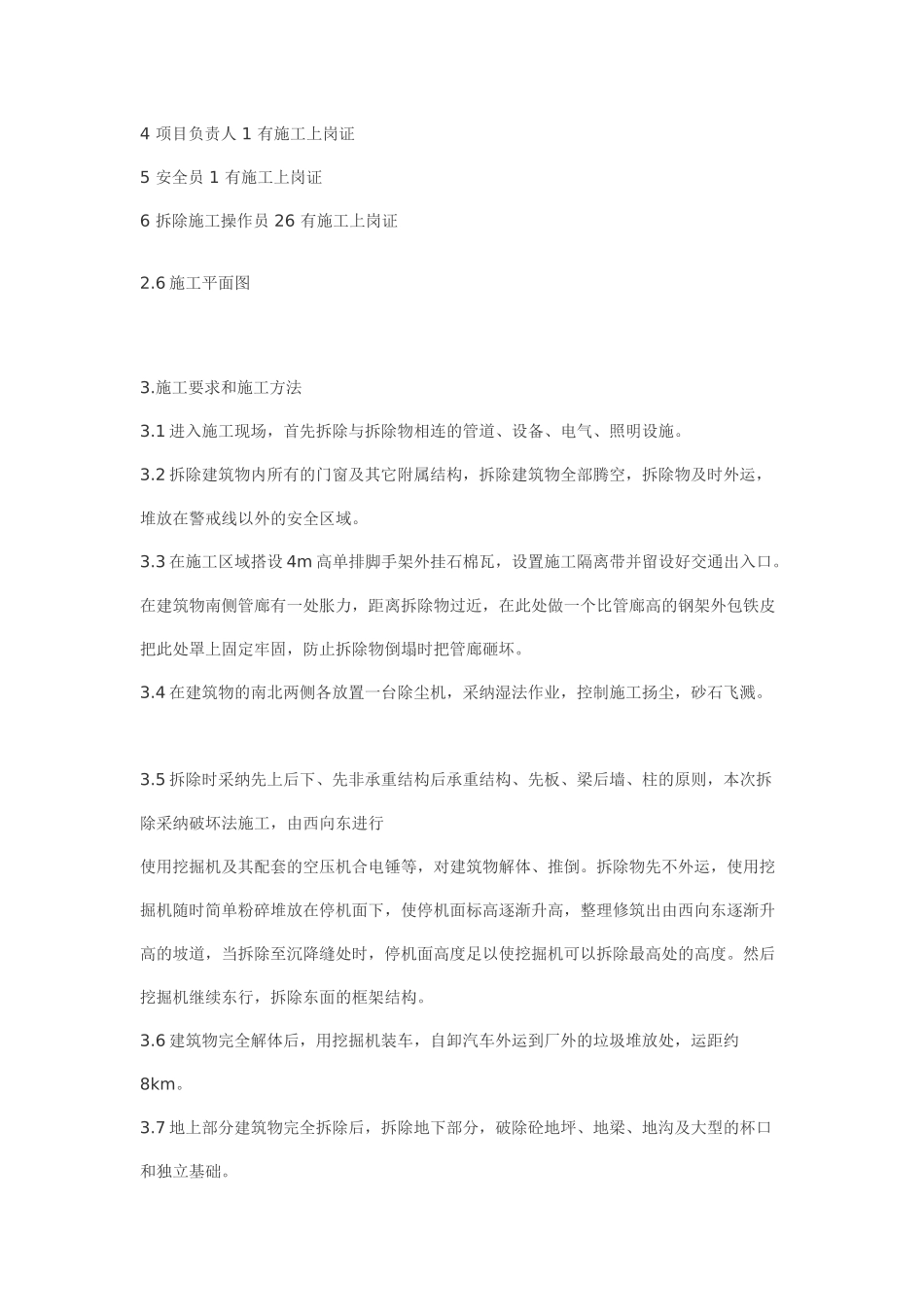

5 组织和劳动力准备项目序号 岗位 数量 备注1 工程师 1 中级以上职称2 工程技术人员 1 初级以上职称3 管理人员 2 有施工上岗证4 项目负责人 1 有施工上岗证5 安全员 1 有施工上岗证6 拆除施工操
