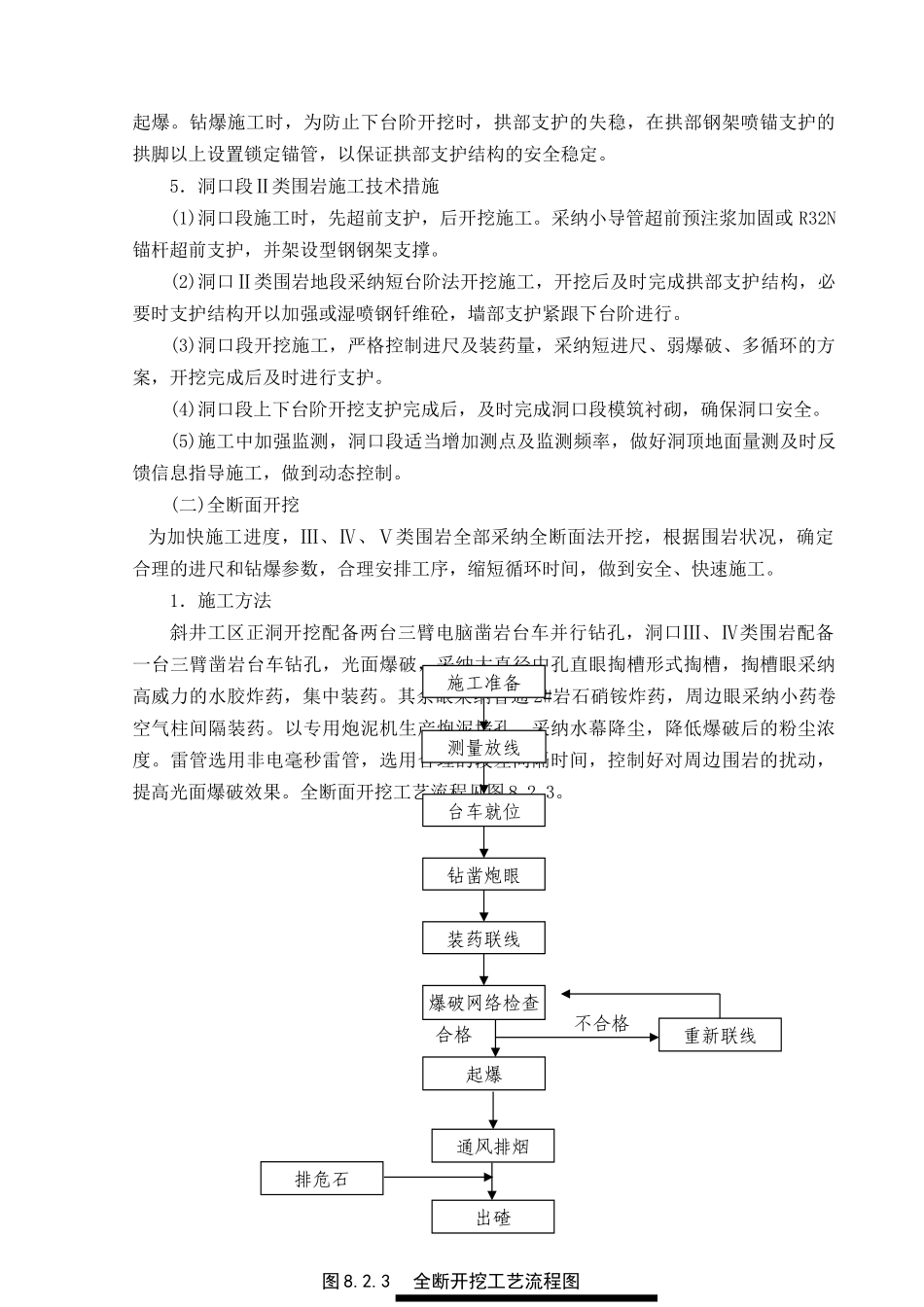

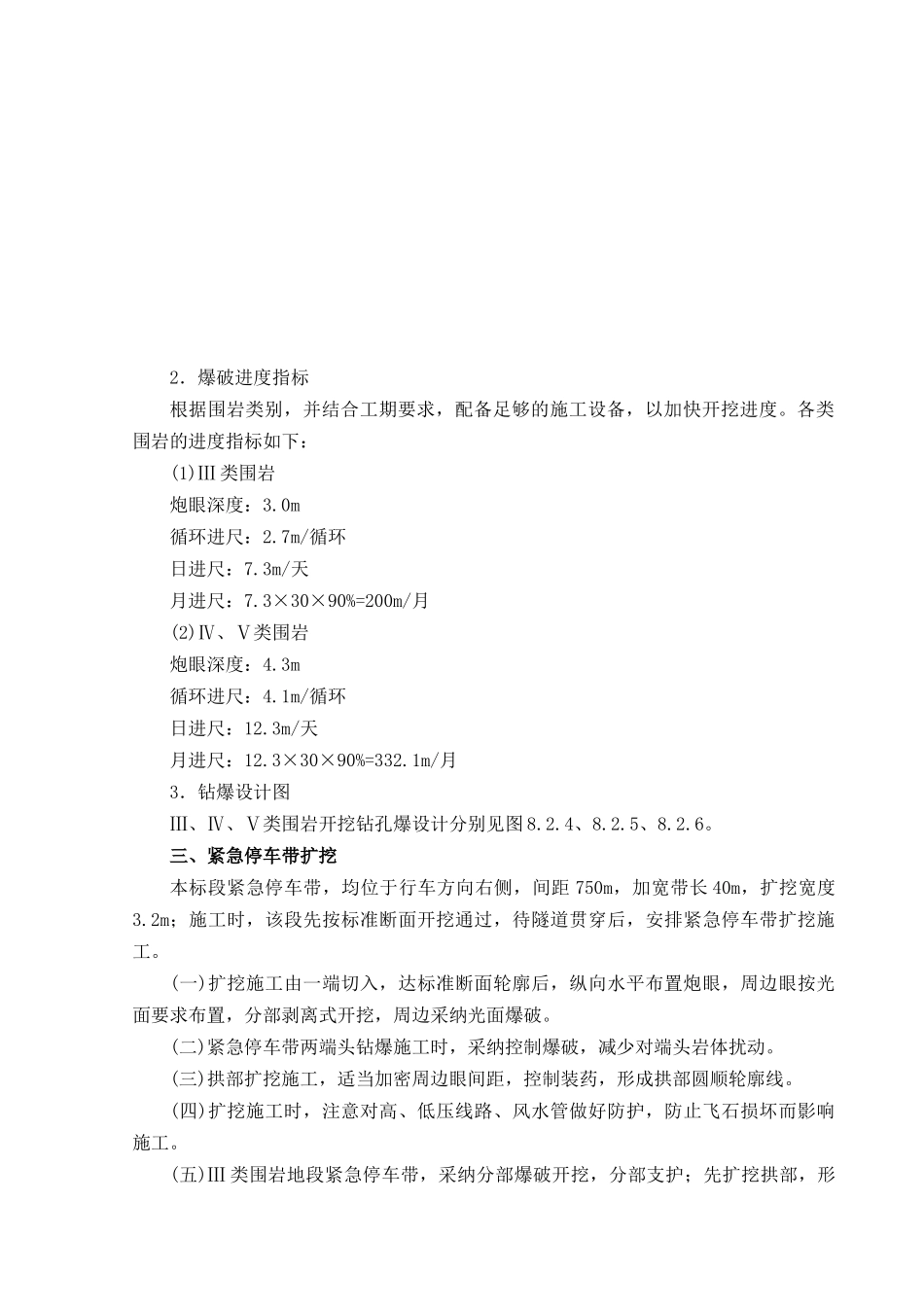

xx 公路隧道施工工艺一、洞口开挖洞口施工是保证能否尽早进洞,确保施工安全的关键环节,因此,一开工首先做好洞口地段施工场地的平整和风、水、电等临时设施的准备工作,为整个隧道的全面展开施工制造条件。洞口开挖前先修建、拓宽施工便道,完成洞口段截水沟。之后以挖掘机辅以松动爆破的方法自上而下分层开挖,边、仰坡采纳预裂爆破,减少对边坡的扰动,开挖后及时采纳锚喷网做好边、仰坡防护。洞口段Ⅱ类围岩地段开挖前,首先对拱圈部位的堆积岩体进行管棚或超前小导管预注浆加固,并做好洞口排水设施。二、洞身开挖隧道开挖中,根据围岩地质状况,实行有针对性的施工方法,保证施工顺利进行。洞口Ⅱ类围岩为堆积体,自承能力差,施工中采纳超前支护,短台阶法开挖。Ⅲ类、Ⅳ类、Ⅴ类围岩采纳全断面开挖,施工时区别不同围岩采纳合理的进尺,选用合适的钻爆参数,以达到既提高施工进度,又能保证施工安全的目的。(一)洞口段Ⅱ类围岩开挖1.施工流程Ⅱ 类围岩采纳短台阶法施工。台阶长度拟定为 3.0m,实际施工中根据施工情况调整。上台阶开挖石碴直接坍落到下台阶装车运输。施工中严格遵循开挖—循环、支护—循环、边挖边支护;支护完成后,为保证洞口安全,及时安排洞口模筑砼衬砌施工。施工流程见图 8.2.1。2.钻爆设计Ⅱ 类围岩施工原则为“短进尺、弱爆破、多循环”。钻爆施工原则为多打眼、少装药、弱振爆破,降低爆破振动对围岩的扰动。Ⅱ 类围岩钻爆设计见图 8.2.2。3.开挖方法隧道开挖时采纳 YT-28 型气腿式风动凿岩机钻孔,配备简易钻孔台架,实施光面爆破,由于岩体较破裂,埋深浅,爆破时选用低威力的 2#岩石硝铵炸药,严格控制装药量,采纳短进尺,弱爆破技术,以减少对围岩的扰动。Ⅱ类围岩地段开挖进尺为1.5m,开挖后及时完成施工支护,尽快施作模筑衬砌,做到开挖一段,衬砌成形一段。 4.钻爆施工Ⅱ 类围岩短台阶法施工,上、下台阶钻孔装药可平行作业,上下台阶开挖均采纳YT-28 气腿式风动凿岩机钻孔,当完成钻孔后,及时用高压风清孔,人工装药,导爆管起爆。钻爆施工时,为防止下台阶开挖时,拱部支护的失稳,在拱部钢架喷锚支护的拱脚以上设置锁定锚管,以保证拱部支护结构的安全稳定。5.洞口段Ⅱ类围岩施工技术措施(1)洞口段施工时,先超前支护,后开挖施工。采纳小导管超前预注浆加固或 R32N锚杆超前支护,并架设型钢钢架支撑。(2)洞口Ⅱ类围岩地段采纳短台阶法开挖施工,开挖后及时完成拱部支护结构,必...
