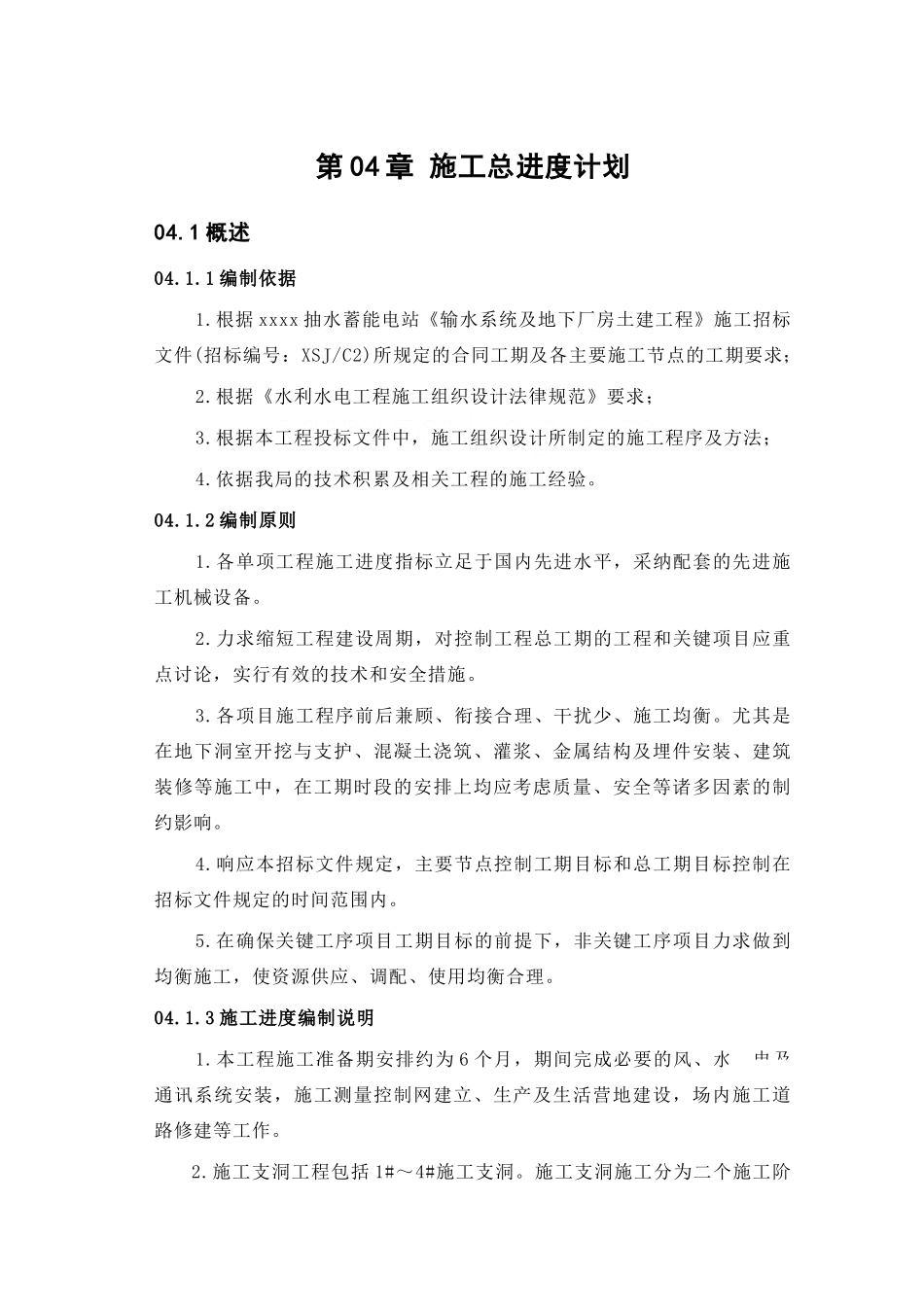

第 04 章 施工总进度计划04
1 概述04
1 编制依据1
根据 xxxx 抽水蓄能电站《输水系统及地下厂房土建工程》施工招标文件(招标编号:XSJ/C2)所规定的合同工期及各主要施工节点的工期要求;2
根据《水利水电工程施工组织设计法律规范》要求; 3
根据本工程投标文件中,施工组织设计所制定的施工程序及方法;4
依据我局的技术积累及相关工程的施工经验
2 编制原则1
各单项工程施工进度指标立足于国内先进水平,采纳配套的先进施工机械设备
力求缩短工程建设周期,对控制工程总工期的工程和关键项目应重点讨论,实行有效的技术和安全措施
各项目施工程序前后兼顾、衔接合理、干扰少、施工均衡
尤其是在地下洞室开挖与支护、混凝土浇筑、灌浆、金属结构及埋件安装、建筑装修等施工中,在工期时段的安排上均应考虑质量、安全等诸多因素的制约影响
响应本招标文件规定,主要节点控制工期目标和总工期目标控制在招标文件规定的时间范围内
在确保关键工序项目工期目标的前提下,非关键工序项目力求做到均衡施工,使资源供应、调配、使用均衡合理
3 施工进度编制说明1
本工程施工准备期安排约为 6 个月,期间完成必要的风、水、电及通讯系统安装,施工测量控制网建立、生产及生活营地建设,场内施工道路修建等工作
施工支洞工程包括 1#~4#施工支洞
施工支洞施工分为二个施工阶段,第一阶段为施工支洞洞挖和洞内混凝土衬砌施工阶段,该阶段的各施工支洞施工时段主要根据厂房系统、引水系统的施工要求依次展开
第二阶段为施工支洞混凝土封堵阶段,施工时段主要根据所提交的引水系统和尾水系统充水试验的节点工期要求依次组织施工
除 3#施工支洞开挖外,其余施工支洞的开挖支护均为本工程的关键施工项目

厂房系统工程包括:地下主副厂房工程和主变洞及母线洞工程

其中地下主副厂房工程分为:主副厂房施工、交
