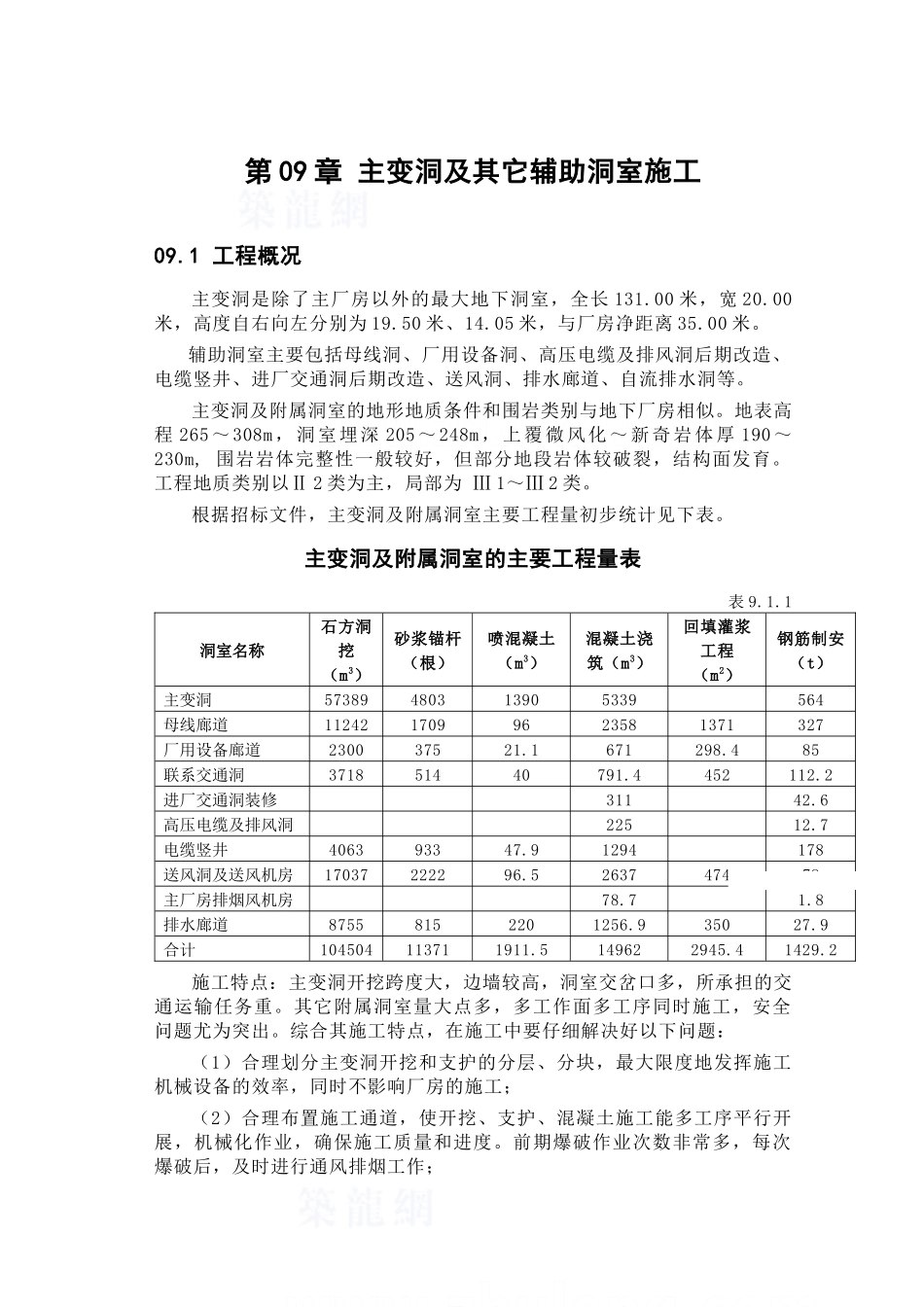

第 09 章 主变洞及其它辅助洞室施工09
1 工程概况主变洞是除了主厂房以外的最大地下洞室,全长 131
00 米,宽 20
00米,高度自右向左分别为 19
50 米、14
05 米,与厂房净距离 35
辅助洞室主要包括母线洞、厂用设备洞、高压电缆及排风洞后期改造、电缆竖井、进厂交通洞后期改造、送风洞、排水廊道、自流排水洞等
主变洞及附属洞室的地形地质条件和围岩类别与地下厂房相似

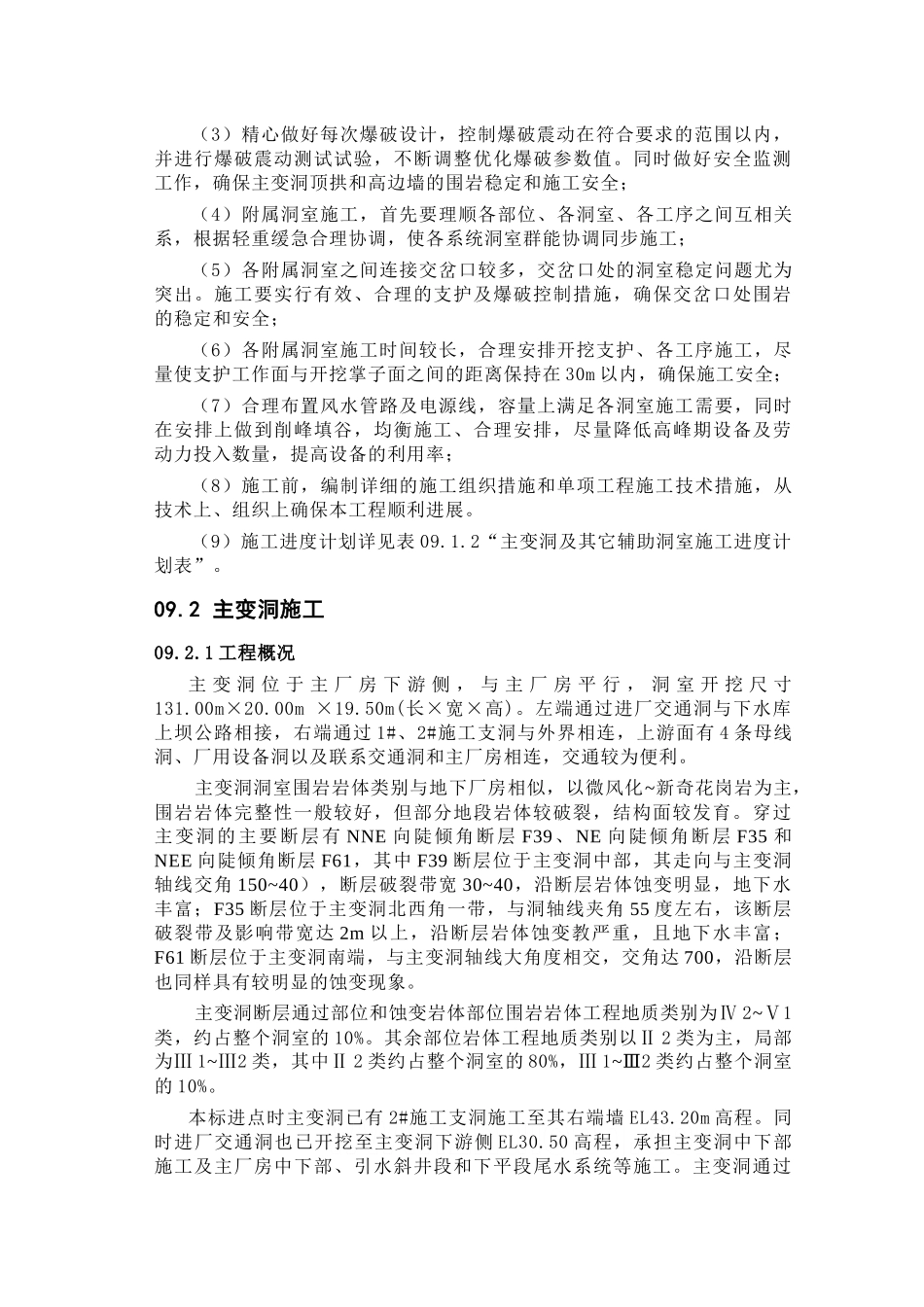

地表高程 265~308m,洞室埋深 205~248m,上覆微风化~新奇岩体厚 190~230m, 围岩岩体完整性一般较好,但部分地段岩体较破裂,结构面发育
工程地质类别以Ⅱ 2 类为主,局部为 Ⅲ 1~Ⅲ 2 类
根据招标文件,主变洞及附属洞室主要工程量初步统计见下表
主变洞及附属洞室的主要工程量表 表 9
1洞室名称石方洞挖(m3)砂浆锚杆(根)喷混凝土(m3)混凝土浇筑(m3)回填灌浆工程(m2)钢筋制安(t)主变洞57389480313905339564母线廊道1124217099623581371327厂用设备廊道230037521
1671298
485联系交通洞371851440791
4452112
2进厂交通洞装修31142
6高压电缆及排风洞22512
7电缆竖井406393347
91294178送风洞及送风机房17037222296
5263747478主厂房排烟风机房78
8排水廊道87558152201256
935027
9合计104504113711911
5149622945
2施工特点:主变洞开挖跨度大,边墙较高,洞室交岔口多,所承担的交通运输任务重
其它附属洞室量大点多,多工作面多工序同时施工,安全问题尤为突出
综合其施工特点,在施工中要仔细解决好以下问题:(1)合理划分主变洞开挖和支护的分层、分块,最大限度地发挥施工机械设
