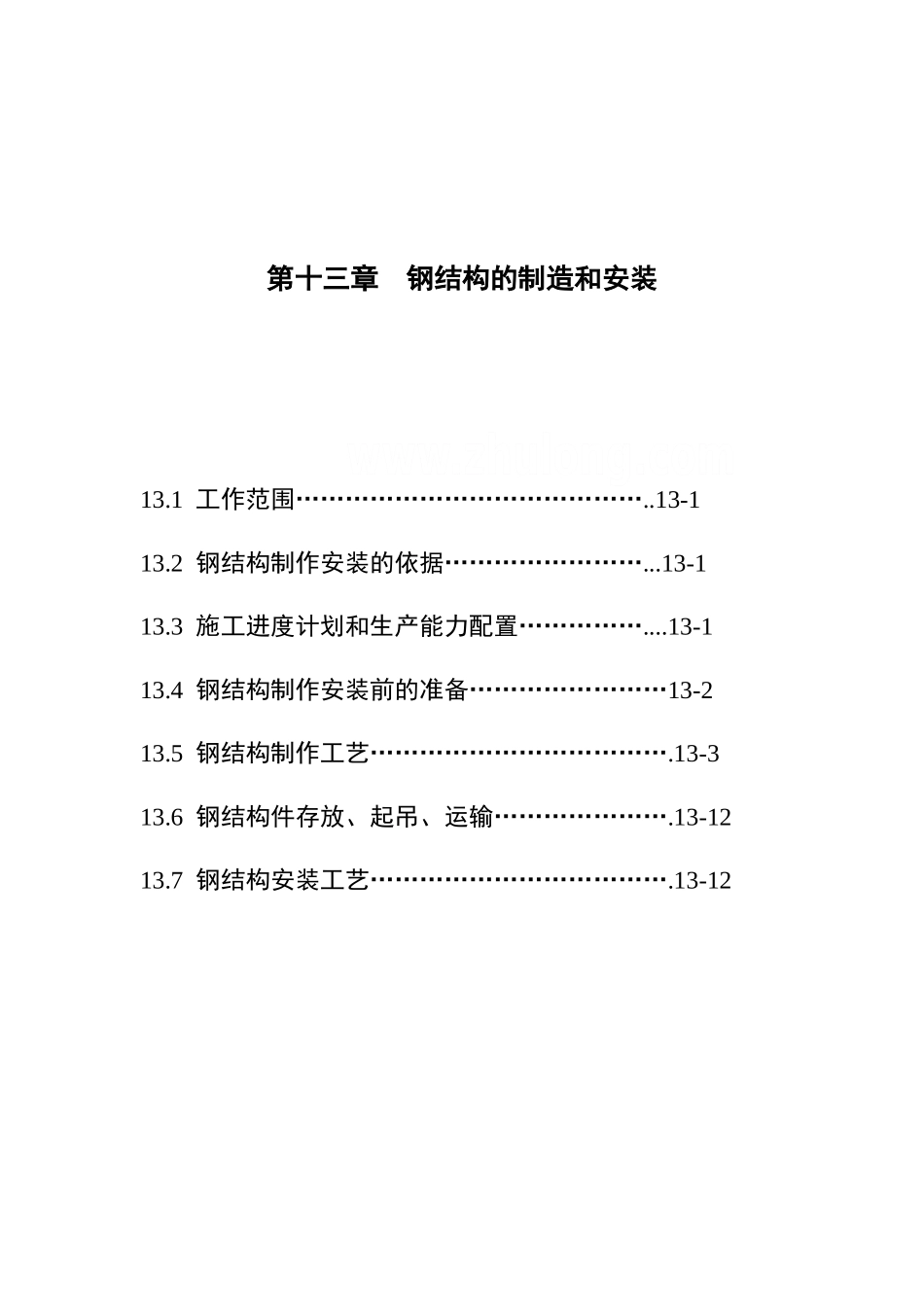

第十三章 钢结构的制造和安装13
1 工作范围……………………………………
13-113
2 钢结构制作安装的依据……………………
13-113
3 施工进度计划和生产能力配置……………
13-113

4 钢结构制作安装前的准备……………………13-213
5 钢结构制作工艺………………………………
13-313
6 钢结构件存放、起吊、运输…………………
13-1213
7 钢结构安装工艺………………………………
13-12第十三章 钢结构的制造和安装13

1 工作范围包括本合同施工图纸所示的钢盖板、钢栏杆、钢梯、零星金属件以及上述项目的埋设件等钢结构的制作和安装
2 钢结构制作安装的依据1)技术条款;2)设计图纸;3)《钢结构工程施工及验收法律规范 GB50205-95》4)《钢结构工程质量检验评定标准 GB50221-95》5)《现场设备、工业管道焊接工程施工及验收法律规范 GB50236-98》6)《网架结构工程质量检验评定标准 JGJ78-91》7)《建筑钢结构焊接规程 JGJ81-91》;8)《钢焊缝手工超声波探伤方法和探伤结果分级 GB11345—89》9)《钢熔化焊对接接头射线照相和质量分级 GB3323—87》10)《钢结构高强度螺栓连接的设计、施工及验收规程 JGJ82-91》11)《钢结构、管道涂装技术规程 YB/T9256-96》13
3 施工进度计划和生产能力配置13
1 施工进度计划和劳动力配置钢结构制作安装的施工安排,随工程开始后施工总进度安排随时进行安排,施工穿插在压力钢管制作安装、闸门和启闭机安装过程中进行,不再编制进度计划,不再另行配置劳动力
2 钢结构制作场地和设备配置钢结构的制作在施工场地钢管加工厂进行,钢管加工厂兼做钢结构的临时成品存放地
钢结构制造、安装工程所需设备主要有起重设备、焊割设备、防腐设备
