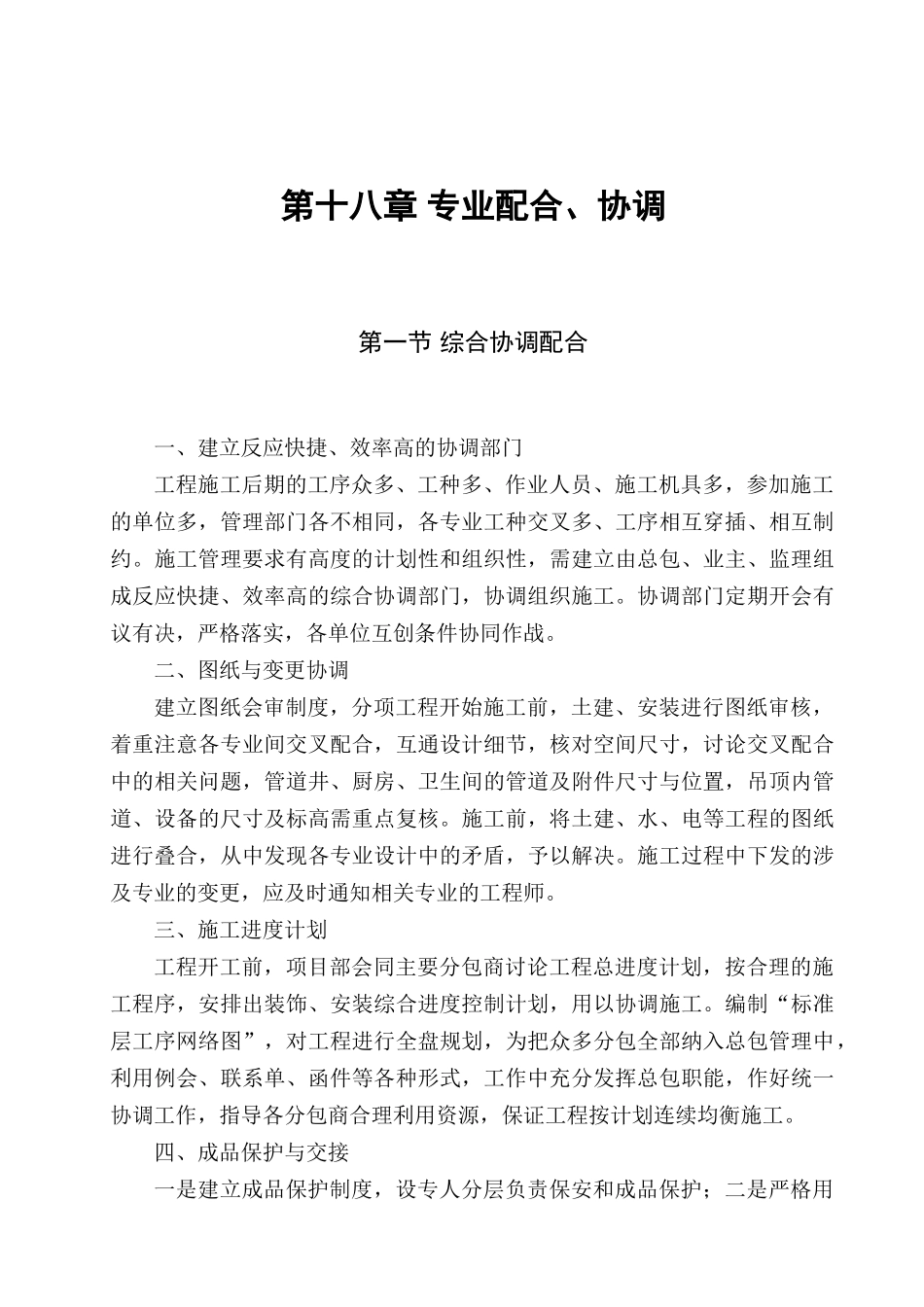

第十八章 专业配合、协调第一节 综合协调配合一、建立反应快捷、效率高的协调部门工程施工后期的工序众多、工种多、作业人员、施工机具多,参加施工的单位多,管理部门各不相同,各专业工种交叉多、工序相互穿插、相互制约
施工管理要求有高度的计划性和组织性,需建立由总包、业主、监理组成反应快捷、效率高的综合协调部门,协调组织施工
协调部门定期开会有议有决,严格落实,各单位互创条件协同作战
二、图纸与变更协调建立图纸会审制度,分项工程开始施工前,土建、安装进行图纸审核,着重注意各专业间交叉配合,互通设计细节,核对空间尺寸,讨论交叉配合中的相关问题,管道井、厨房、卫生间的管道及附件尺寸与位置,吊顶内管道、设备的尺寸及标高需重点复核
施工前,将土建、水、电等工程的图纸进行叠合,从中发现各专业设计中的矛盾,予以解决
施工过程中下发的涉及专业的变更,应及时通知相关专业的工程师
三、施工进度计划工程开工前,项目部会同主要分包商讨论工程总进度计划,按合理的施工程序,安排出装饰、安装综合进度控制计划,用以协调施工
编制“标准层工序网络图”,对工程进行全盘规划,为把众多分包全部纳入总包管理中,利用例会、联系单、函件等各种形式,工作中充分发挥总包职能,作好统一协调工作,指导各分包商合理利用资源,保证工程按计划连续均衡施工
四、成品保护与交接一是建立成品保护制度,设专人分层负责保安和成品保护;二是严格用水、用电管理,临时用电由专人负责,管道试压用水在核心区内设水管,土建用水在阳台上设水管,管道试压在精装修前完成;三是建立工序交接制度,交接时双方共同清点、检查设施完备情况,现场情况,办理书面交接手续
五、统一安排垂直运输机械本工程设 2 台人货电梯,当装饰与安装工作在各楼层全面展开时,人员、材料、设备的运输量极大,为此安排电梯司机 3 班作业,保证电梯连续运转,每天上下班时间安排 1 小时为运人时间,其他时间
