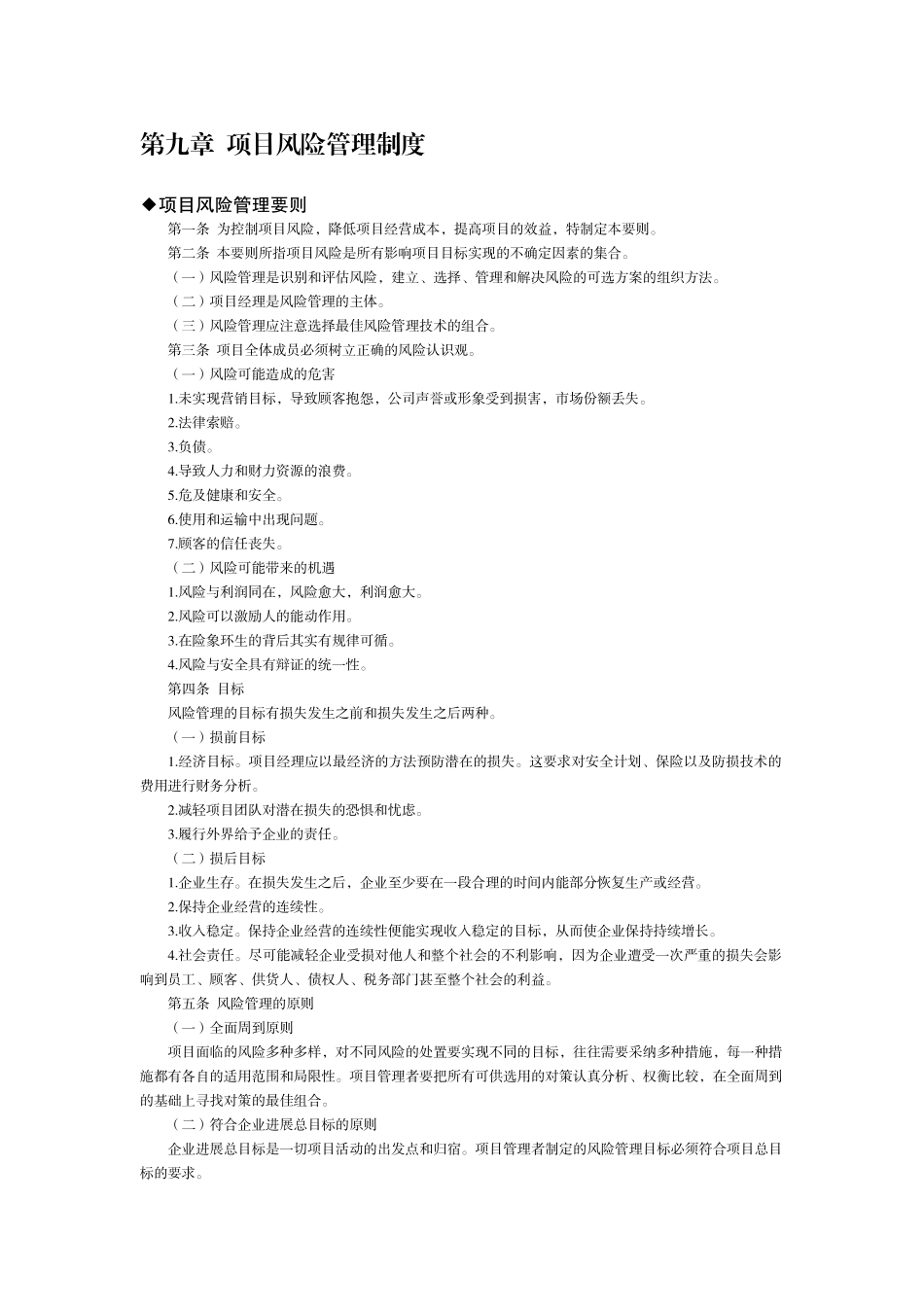

第九章 项目风险管理制度◆项目风险管理要则第一条 为控制项目风险,降低项目经营成本,提高项目的效益,特制定本要则
第二条 本要则所指项目风险是所有影响项目目标实现的不确定因素的集合
(一)风险管理是识别和评估风险,建立、选择、管理和解决风险的可选方案的组织方法
(二)项目经理是风险管理的主体
(三)风险管理应注意选择最佳风险管理技术的组合
第三条 项目全体成员必须树立正确的风险认识观
(一)风险可能造成的危害1
未实现营销目标,导致顾客抱怨,公司声誉或形象受到损害,市场份额丢失
导致人力和财力资源的浪费
危及健康和安全
使用和运输中出现问题
顾客的信任丧失
(二)风险可能带来的机遇1
风险与利润同在,风险愈大,利润愈大
风险可以激励人的能动作用
在险象环生的背后其实有规律可循
风险与安全具有辩证的统一性
第四条 目标 风险管理的目标有损失发生之前和损失发生之后两种
(一)损前目标1
项目经理应以最经济的方法预防潜在的损失
这要求对安全计划、保险以及防损技术的费用进行财务分析
减轻项目团队对潜在损失的恐惧和忧虑
履行外界给予企业的责任
(二)损后目标1
在损失发生之后,企业至少要在一段合理的时间内能部分恢复生产或经营
保持企业经营的连续性
保持企业经营的连续性便能实现收入稳定的目标,从而使企业保持持续增长
尽可能减轻企业受损对他人和整个社会的不利影响,因为企业遭受一次严重的损失会影响到员工、顾客、供货人、债权人、税务部门甚至整个社会的利益
第五条 风险管理的原则 (一)全面周到原则项目面临的风险多种多样,对不同风险的处置要实现不同的目标,往往需要采纳多种措施,每一种措施都有各自的适用范围和局限性
项目管理者要把所有可供选用的对策认真分析、权衡比较,在全面周到的基础上
