第三章--施工总平面布置

第三章--施工总平面布置_第1页
1/11页
第三章--施工总平面布置_第2页
2/11页
第三章--施工总平面布置_第3页
3/11页

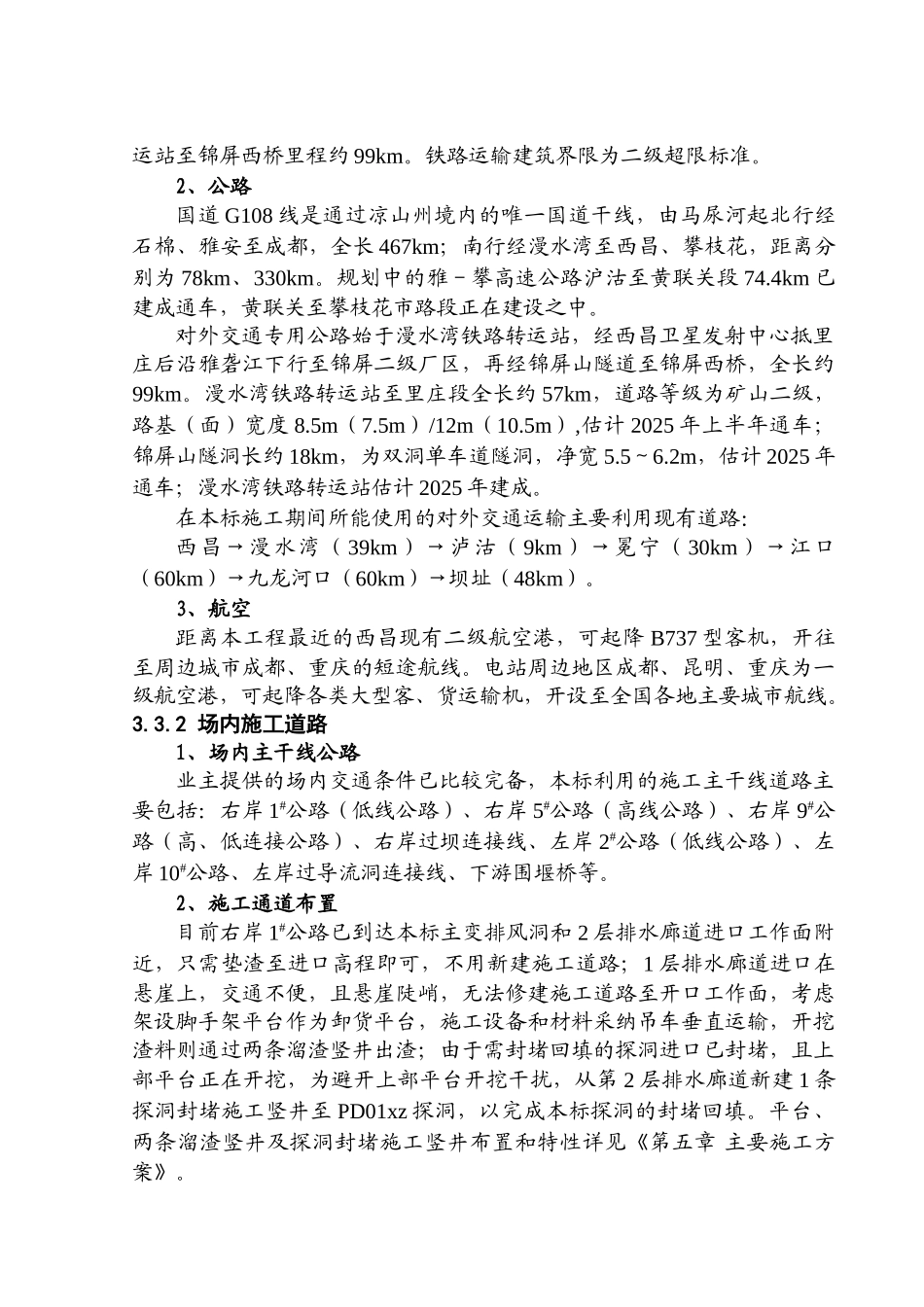

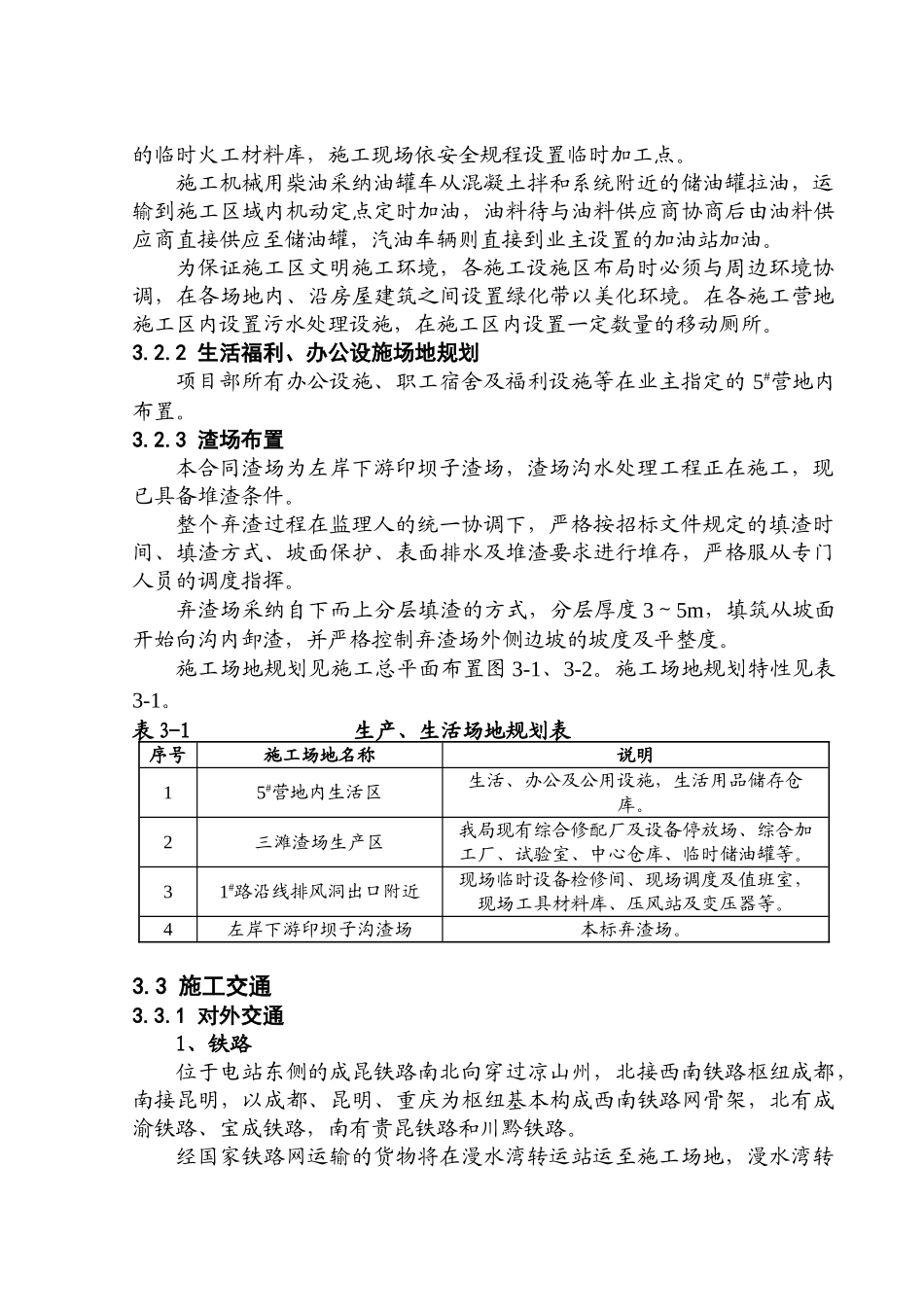

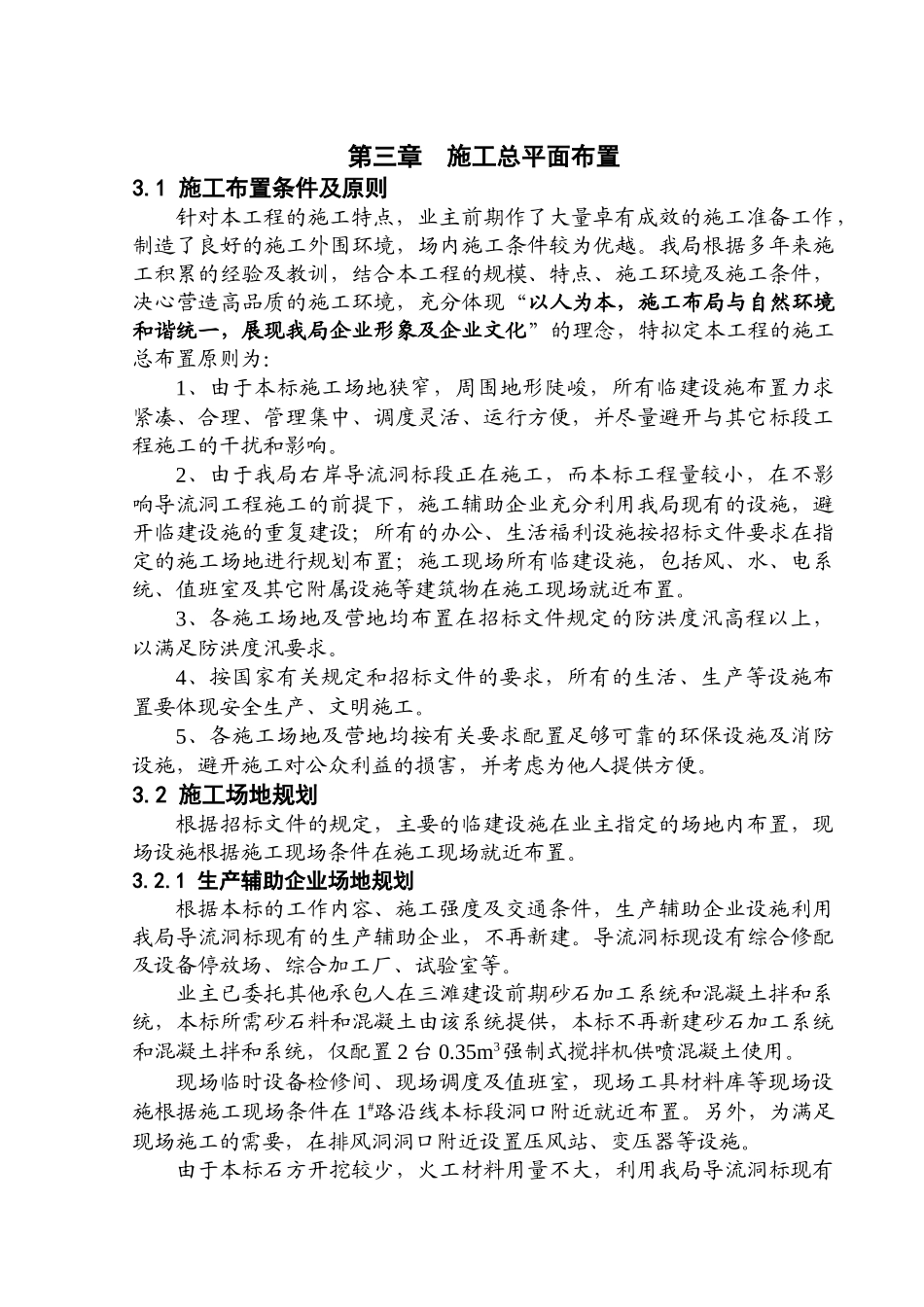

第三章 施工总平面布置3.1 施工布置条件及原则针对本工程的施工特点,业主前期作了大量卓有成效的施工准备工作,制造了良好的施工外围环境,场内施工条件较为优越。我局根据多年来施工积累的经验及教训,结合本工程的规模、特点、施工环境及施工条件,决心营造高品质的施工环境,充分体现“以人为本,施工布局与自然环境和谐统一,展现我局企业形象及企业文化”的理念,特拟定本工程的施工总布置原则为:1、由于本标施工场地狭窄,周围地形陡峻,所有临建设施布置力求紧凑、合理、管理集中、调度灵活、运行方便,并尽量避开与其它标段工程施工的干扰和影响。2、由于我局右岸导流洞标段正在施工,而本标工程量较小,在不影响导流洞工程施工的前提下,施工辅助企业充分利用我局现有的设施,避开临建设施的重复建设;所有的办公、生活福利设施按招标文件要求在指定的施工场地进行规划布置;施工现场所有临建设施,包括风、水、电系统、值班室及其它附属设施等建筑物在施工现场就近布置。3、各施工场地及营地均布置在招标文件规定的防洪度汛高程以上,以满足防洪度汛要求。4、按国家有关规定和招标文件的要求,所有的生活、生产等设施布置要体现安全生产、文明施工。5、各施工场地及营地均按有关要求配置足够可靠的环保设施及消防设施,避开施工对公众利益的损害,并考虑为他人提供方便。3.2 施工场地规划根据招标文件的规定,主要的临建设施在业主指定的场地内布置,现场设施根据施工现场条件在施工现场就近布置。3.2.1 生产辅助企业场地规划根据本标的工作内容、施工强度及交通条件,生产辅助企业设施利用我局导流洞标现有的生产辅助企业,不再新建。导流洞标现设有综合修配及设备停放场、综合加工厂、试验室等。业主已委托其他承包人在三滩建设前期砂石加工系统和混凝土拌和系统,本标所需砂石料和混凝土由该系统提供,本标不再新建砂石加工系统和混凝土拌和系统,仅配置 2 台 0.35m3强制式搅拌机供喷混凝土使用。现场临时设备检修间、现场调度及值班室,现场工具材料库等现场设施根据施工现场条件在 1#路沿线本标段洞口附近就近布置。另外,为满足现场施工的需要,在排风洞洞口附近设置压风站、变压器等设施。由于本标石方开挖较少,火工材料用量不大,利用我局导流洞标现有的临时火工材料库,施工现场依安全规程设置临时加工点。施工机械用柴油采纳油罐车从混凝土拌和系统附近的储油罐拉油,运输到施工区域内机动定点定时加油,油料待与油...
