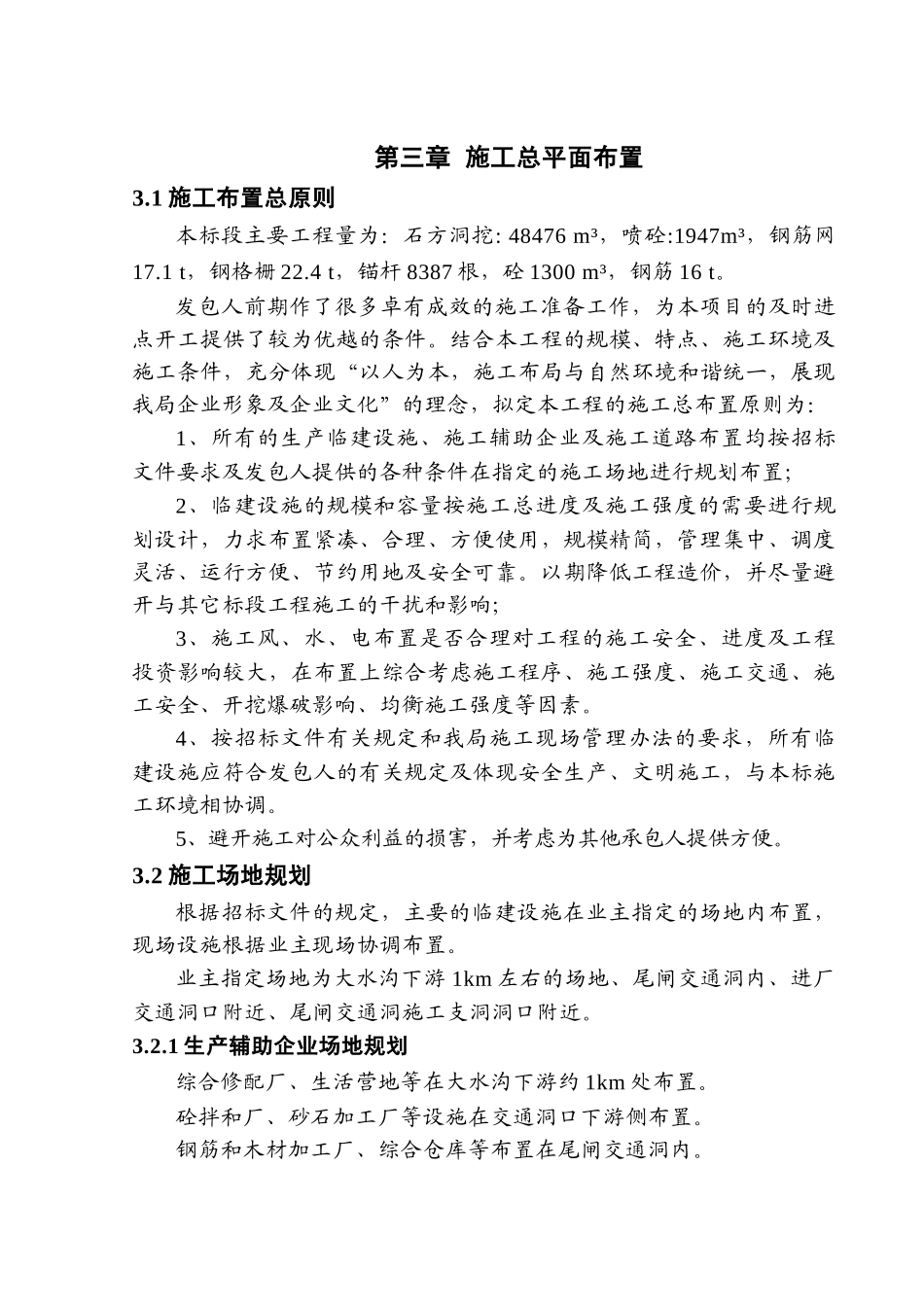

第三章 施工总平面布置3
1 施工布置总原则本标段主要工程量为:石方洞挖: 48476 m³,喷砼:1947m³,钢筋网17
1 t,钢格栅 22
4 t,锚杆 8387 根,砼 1300 m³,钢筋 16 t
发包人前期作了很多卓有成效的施工准备工作,为本项目的及时进点开工提供了较为优越的条件
结合本工程的规模、特点、施工环境及施工条件,充分体现“以人为本,施工布局与自然环境和谐统一,展现我局企业形象及企业文化”的理念,拟定本工程的施工总布置原则为:1、所有的生产临建设施、施工辅助企业及施工道路布置均按招标文件要求及发包人提供的各种条件在指定的施工场地进行规划布置;2、临建设施的规模和容量按施工总进度及施工强度的需要进行规划设计,力求布置紧凑、合理、方便使用,规模精简,管理集中、调度灵活、运行方便、节约用地及安全可靠
以期降低工程造价,并尽量避开与其它标段工程施工的干扰和影响;3、施工风、水、电布置是否合理对工程的施工安全、进度及工程投资影响较大,在布置上综合考虑施工程序、施工强度、施工交通、施工安全、开挖爆破影响、均衡施工强度等因素
4、按招标文件有关规定和我局施工现场管理办法的要求,所有临建设施应符合发包人的有关规定及体现安全生产、文明施工,与本标施工环境相协调
5、避开施工对公众利益的损害,并考虑为其他承包人提供方便
2 施工场地规划根据招标文件的规定,主要的临建设施在业主指定的场地内布置,现场设施根据业主现场协调布置
业主指定场地为大水沟下游 1km 左右的场地、尾闸交通洞内、进厂交通洞口附近、尾闸交通洞施工支洞洞口附近
1 生产辅助企业场地规划综合修配厂、生活营地等在大水沟下游约 1km 处布置
砼拌和厂、砂石加工厂等设施在交通洞口下游侧布置
钢筋和木材加工厂、综合仓库等布置在尾闸交通洞内

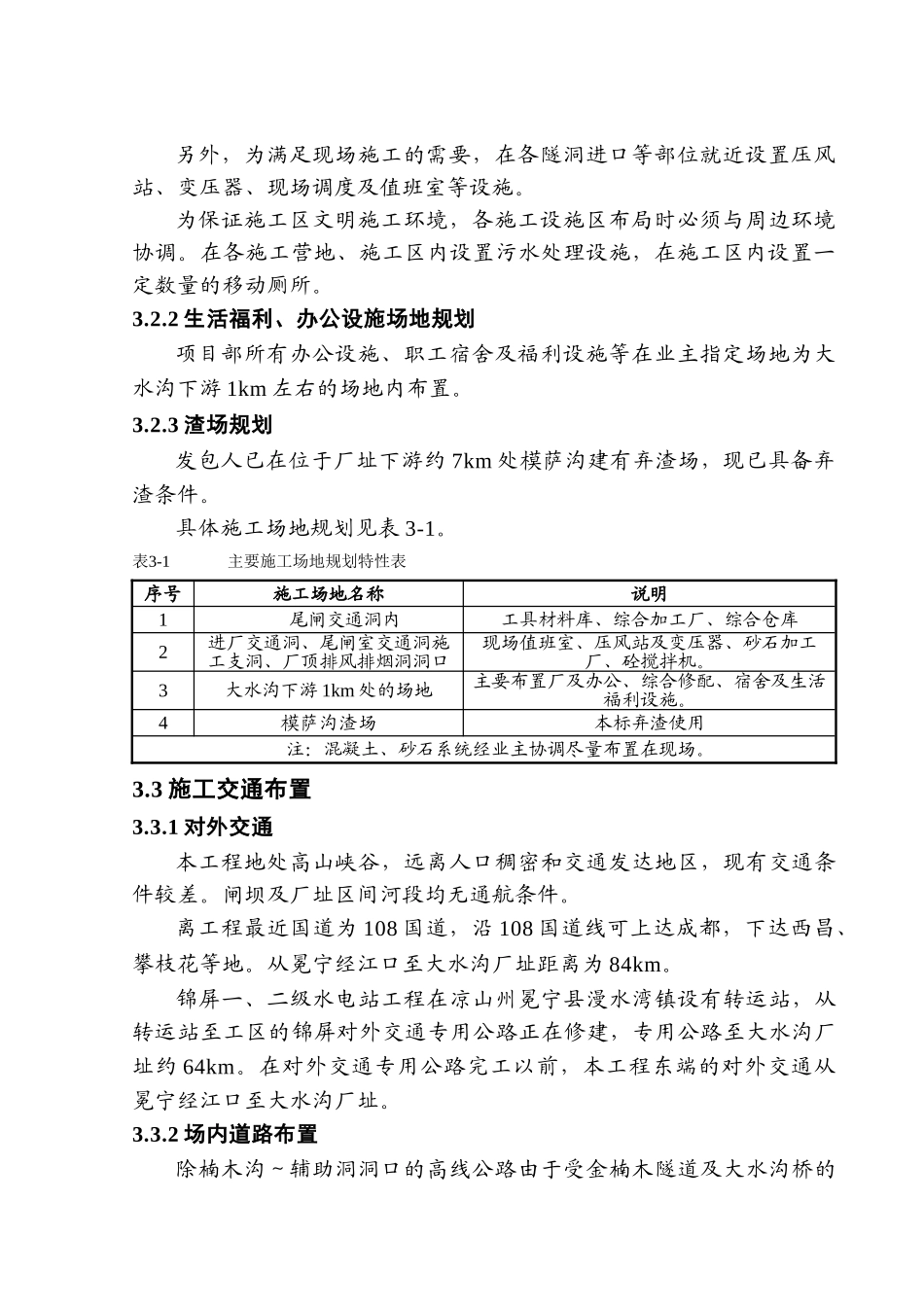

另外,为满足现场施工的需要,在各隧洞进口等部位就近设置压风站
