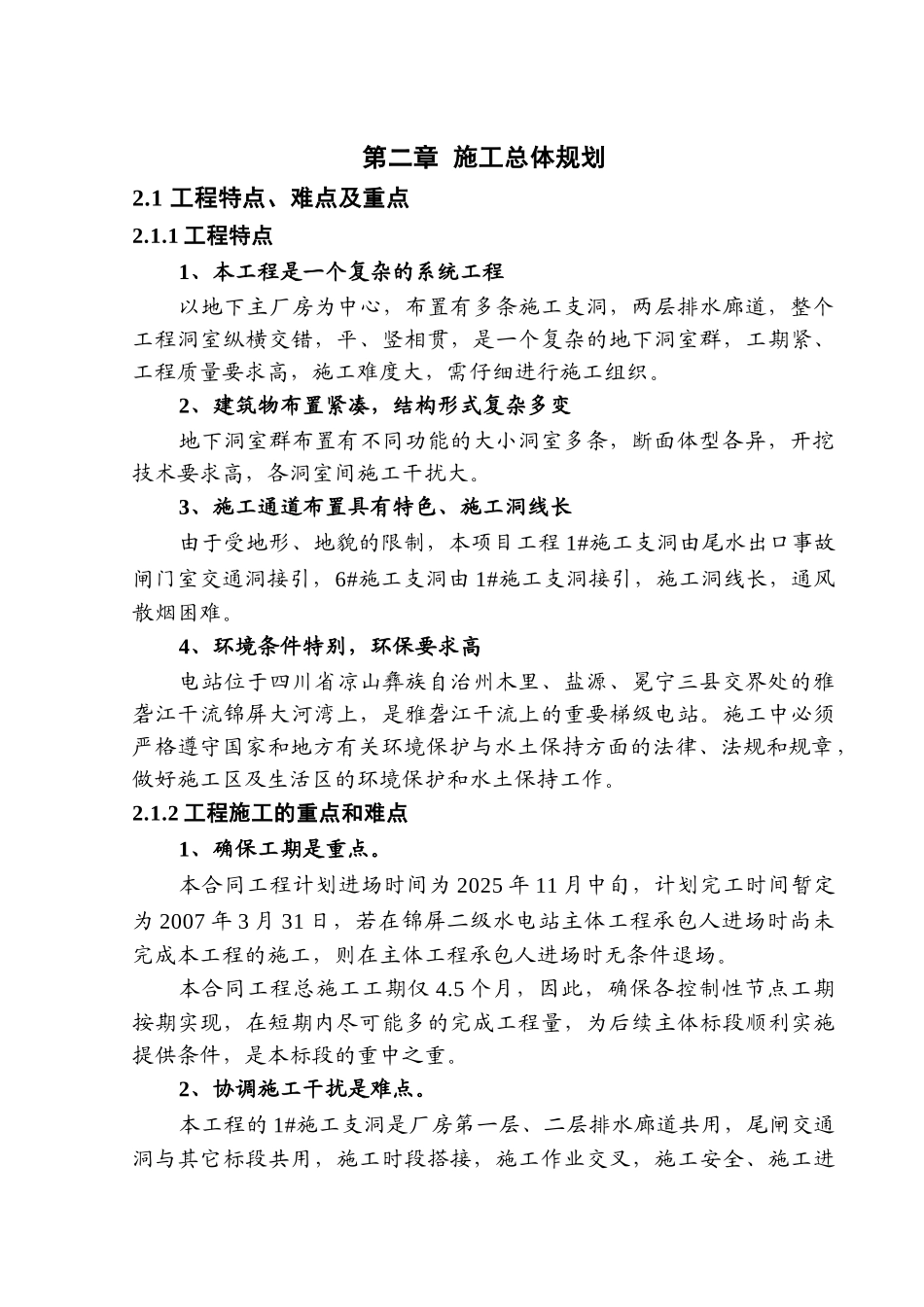

第二章 施工总体规划2
1 工程特点、难点及重点2
1 工程特点1、本工程是一个复杂的系统工程以地下主厂房为中心,布置有多条施工支洞,两层排水廊道,整个工程洞室纵横交错,平、竖相贯,是一个复杂的地下洞室群,工期紧、工程质量要求高,施工难度大,需仔细进行施工组织
2、建筑物布置紧凑,结构形式复杂多变地下洞室群布置有不同功能的大小洞室多条,断面体型各异,开挖技术要求高,各洞室间施工干扰大
3、施工通道布置具有特色、施工洞线长由于受地形、地貌的限制,本项目工程 1#施工支洞由尾水出口事故闸门室交通洞接引,6#施工支洞由 1#施工支洞接引,施工洞线长,通风散烟困难
4、环境条件特别,环保要求高电站位于四川省凉山彝族自治州木里、盐源、冕宁三县交界处的雅砻江干流锦屏大河湾上,是雅砻江干流上的重要梯级电站
施工中必须严格遵守国家和地方有关环境保护与水土保持方面的法律、法规和规章,做好施工区及生活区的环境保护和水土保持工作
2 工程施工的重点和难点1、确保工期是重点
本合同工程计划进场时间为 2025 年 11 月中旬,计划完工时间暂定为 2007 年 3 月 31 日,若在锦屏二级水电站主体工程承包人进场时尚未完成本工程的施工,则在主体工程承包人进场时无条件退场
本合同工程总施工工期仅 4
5 个月,因此,确保各控制性节点工期按期实现,在短期内尽可能多的完成工程量,为后续主体标段顺利实施提供条件,是本标段的重中之重
2、协调施工干扰是难点
本工程的 1#施工支洞是厂房第一层、二层排水廊道共用,尾闸交通洞与其它标段共用,施工时段搭接,施工作业交叉,施工安全、施工进度等方面存在相互配合与协调,相互之间的干扰因素多,施工协调难度大
3、长洞线、小断面洞室通风散烟是施工的难点和重点本工程地下洞室洞线长,通风散烟矛盾突出,小断面洞室挖出渣困难,是制约施工进度的难点之一
2 施工技术
