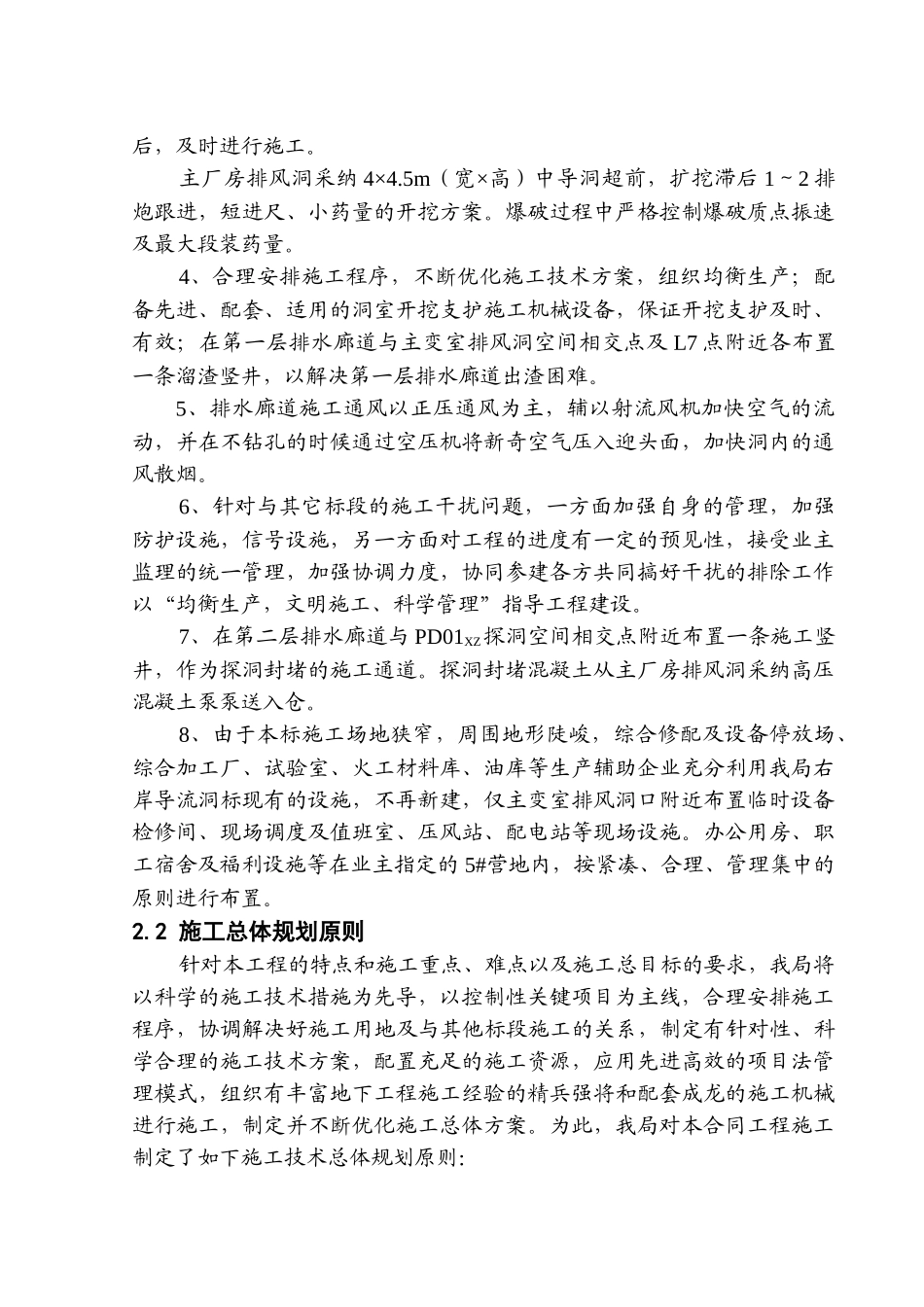

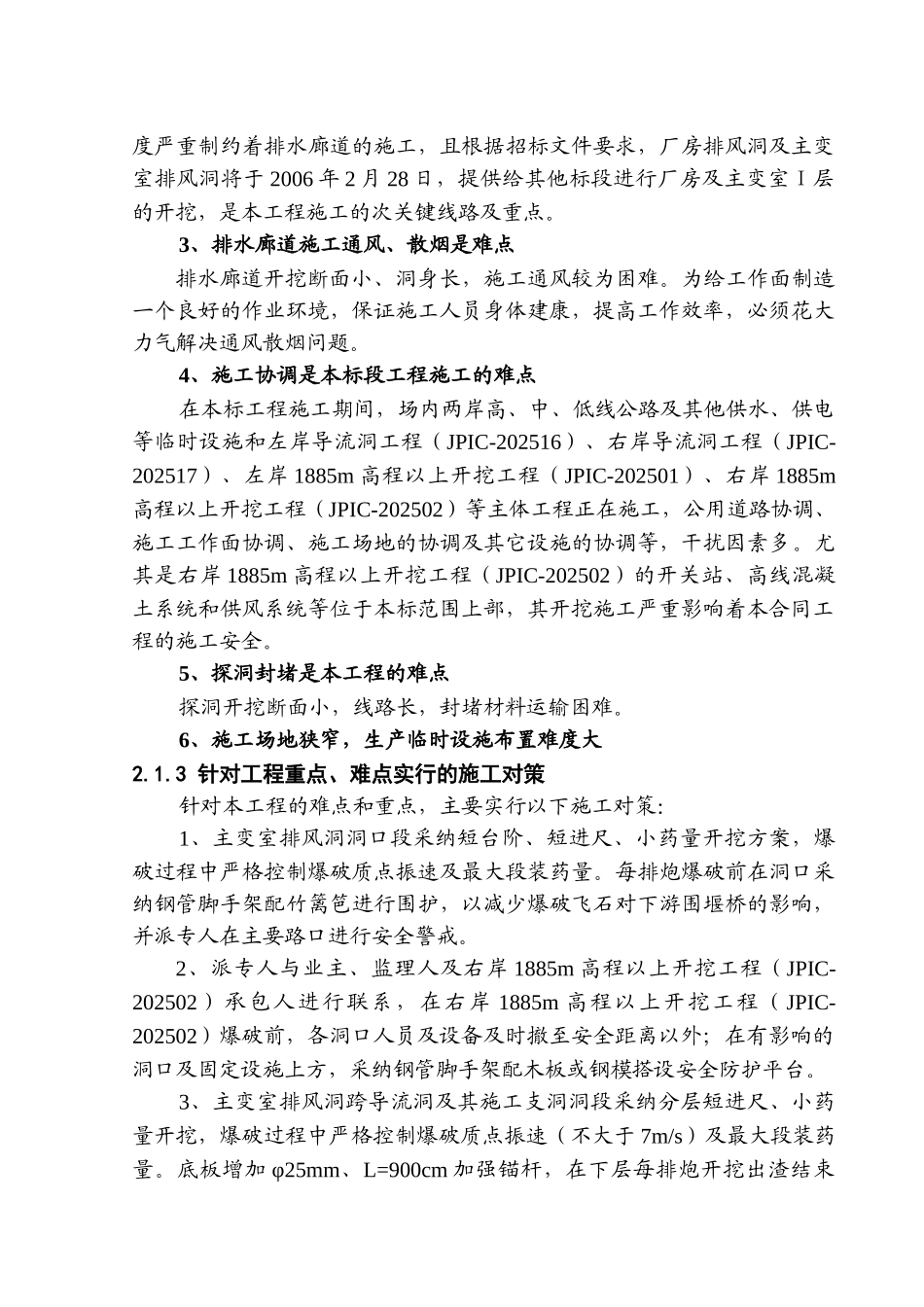

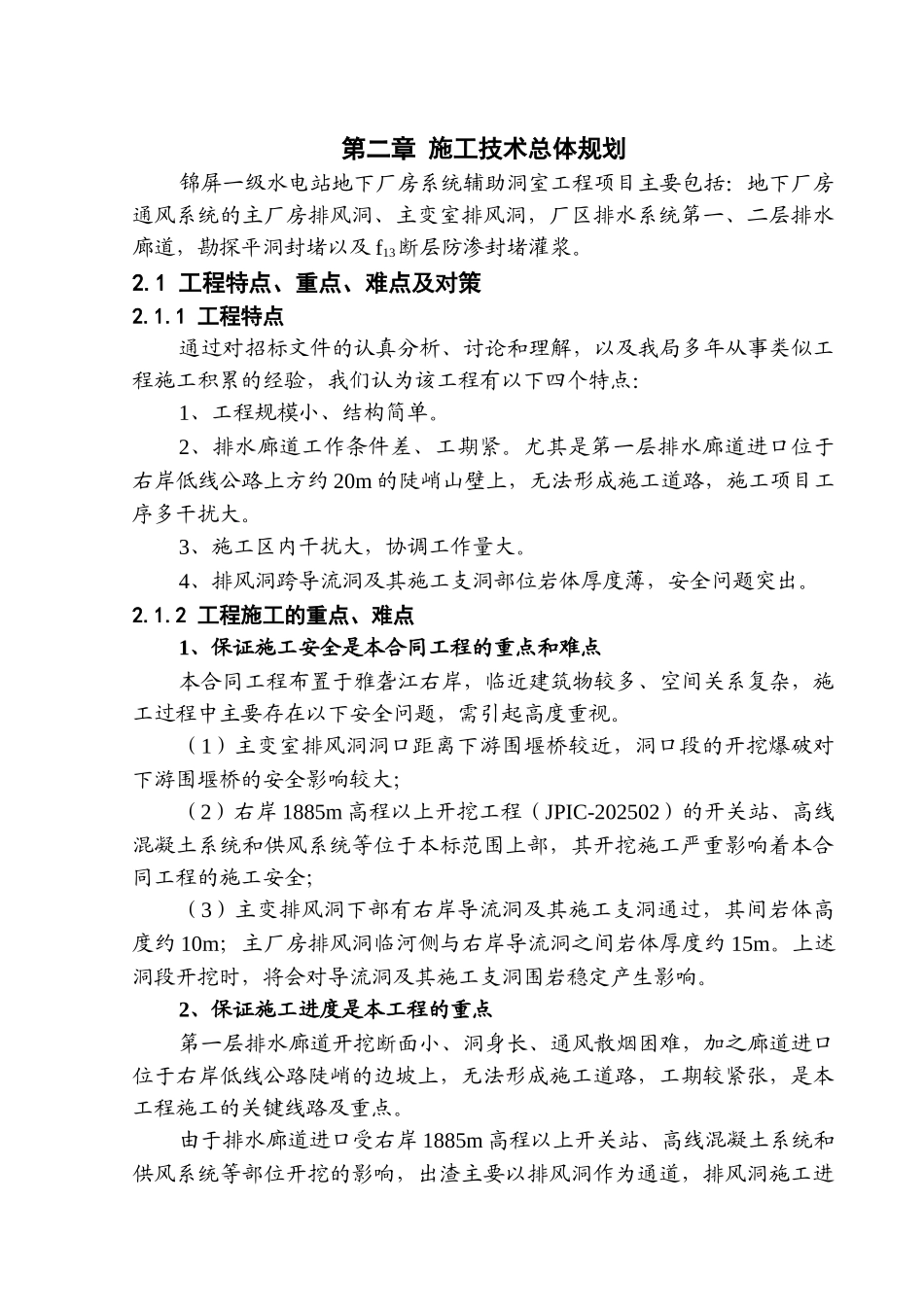

第二章 施工技术总体规划锦屏一级水电站地下厂房系统辅助洞室工程项目主要包括:地下厂房通风系统的主厂房排风洞、主变室排风洞,厂区排水系统第一、二层排水廊道,勘探平洞封堵以及 f13断层防渗封堵灌浆
1 工程特点、重点、难点及对策2
1 工程特点通过对招标文件的认真分析、讨论和理解,以及我局多年从事类似工程施工积累的经验,我们认为该工程有以下四个特点:1、工程规模小、结构简单
2、排水廊道工作条件差、工期紧
尤其是第一层排水廊道进口位于右岸低线公路上方约 20m 的陡峭山壁上,无法形成施工道路,施工项目工序多干扰大
3、施工区内干扰大,协调工作量大
4、排风洞跨导流洞及其施工支洞部位岩体厚度薄,安全问题突出
2 工程施工的重点、难点1、保证施工安全是本合同工程的重点和难点本合同工程布置于雅砻江右岸,临近建筑物较多、空间关系复杂,施工过程中主要存在以下安全问题,需引起高度重视
(1)主变室排风洞洞口距离下游围堰桥较近,洞口段的开挖爆破对下游围堰桥的安全影响较大;(2)右岸 1885m 高程以上开挖工程(JPIC-202502)的开关站、高线混凝土系统和供风系统等位于本标范围上部,其开挖施工严重影响着本合同工程的施工安全;(3)主变排风洞下部有右岸导流洞及其施工支洞通过,其间岩体高度约 10m;主厂房排风洞临河侧与右岸导流洞之间岩体厚度约 15m
上述洞段开挖时,将会对导流洞及其施工支洞围岩稳定产生影响
2、保证施工进度是本工程的重点第一层排水廊道开挖断面小、洞身长、通风散烟困难,加之廊道进口位于右岸低线公路陡峭的边坡上,无法形成施工道路,工期较紧张,是本工程施工的关键线路及重点
由于排水廊道进口受右岸 1885m 高程以上开关站、高线混凝土系统和供风系统等部位开挖的影响,出渣主要以排风洞作为通道,排风洞施工进度严重制约着排水廊道的施工,且根据招标文件要求,厂房排风
