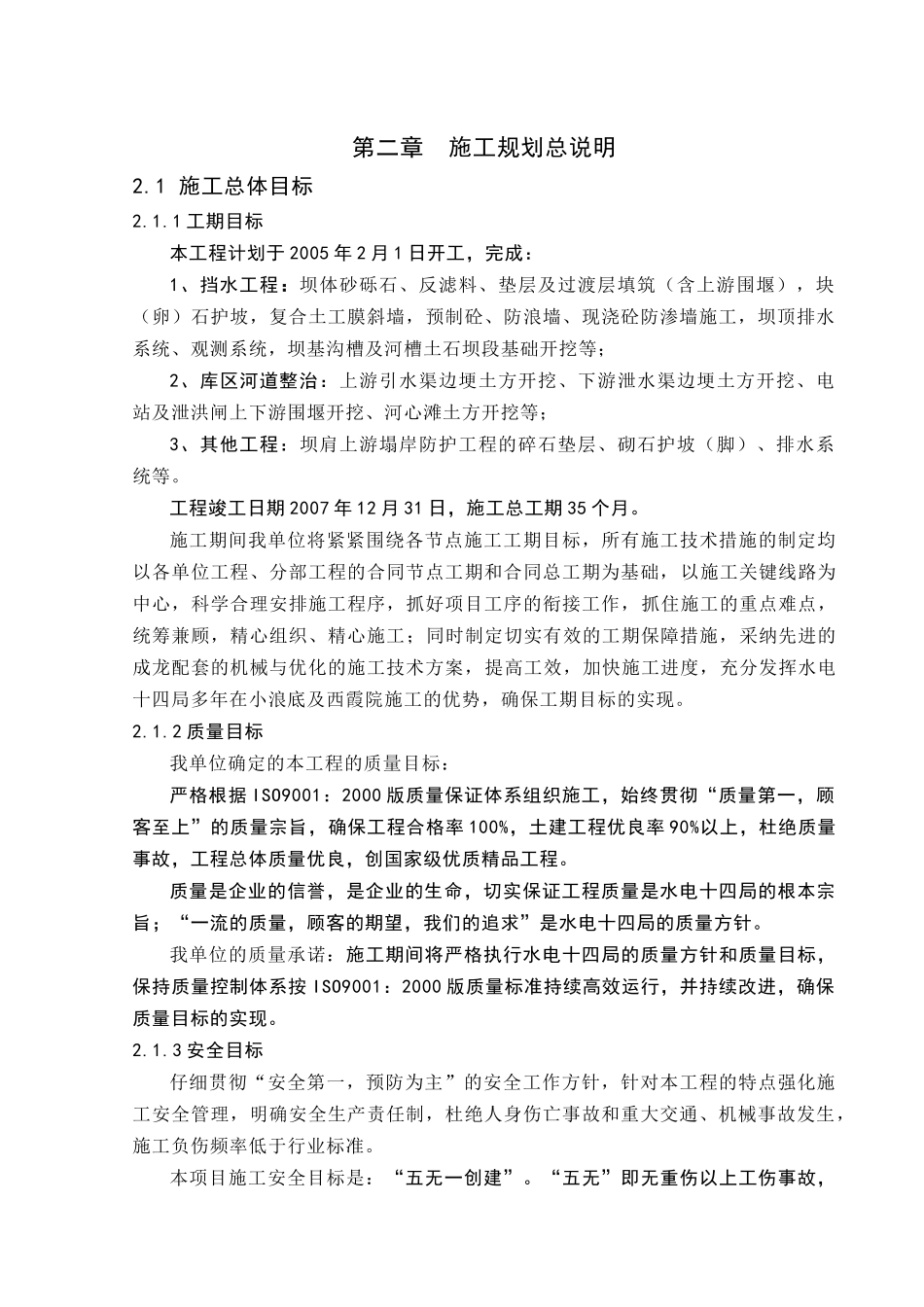

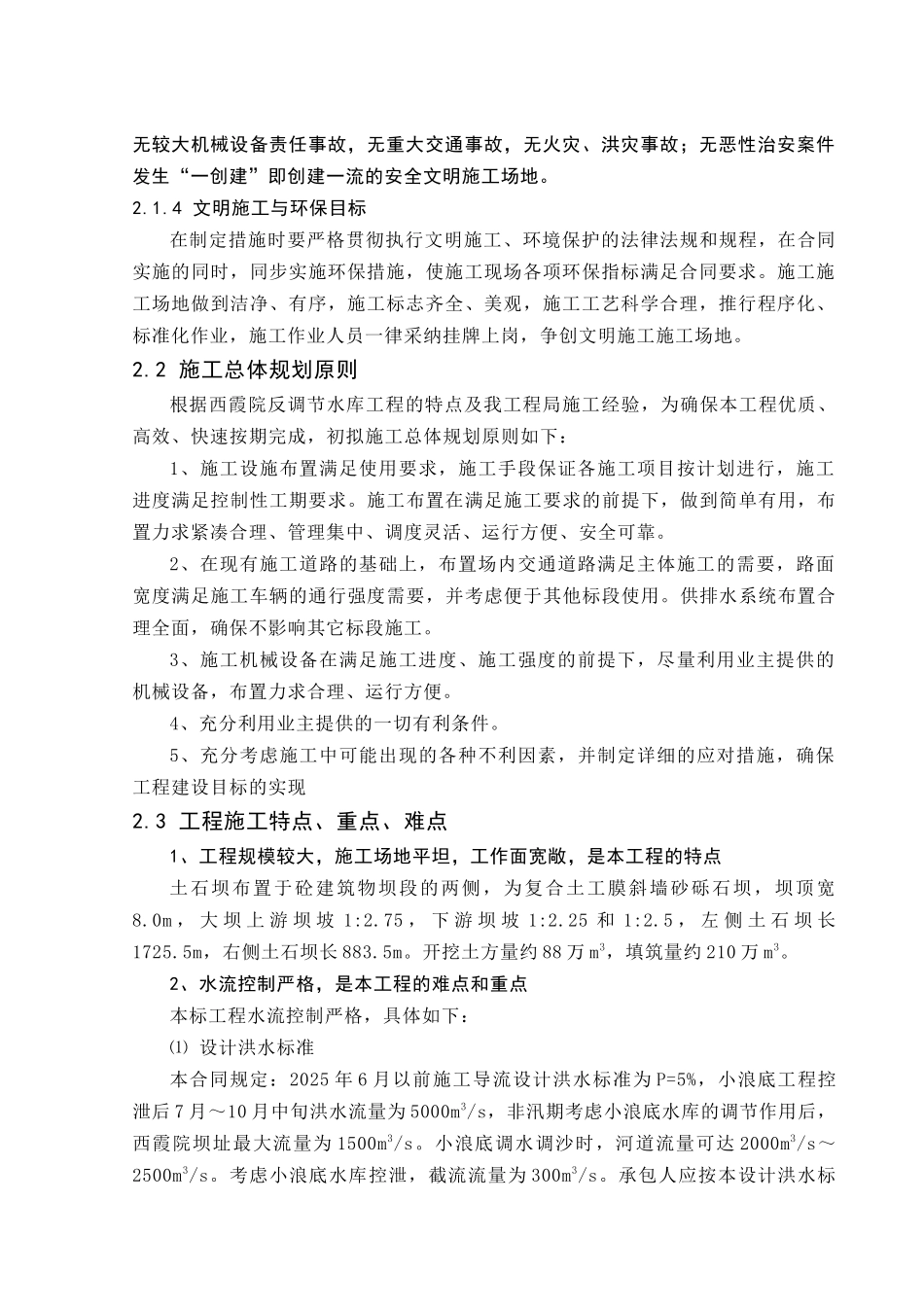

第二章 施工规划总说明2.1 施工总体目标2.1.1 工期目标本工程计划于 2005 年 2 月 1 日开工,完成:1、挡水工程:坝体砂砾石、反滤料、垫层及过渡层填筑(含上游围堰),块(卵)石护坡,复合土工膜斜墙,预制砼、防浪墙、现浇砼防渗墙施工,坝顶排水系统、观测系统,坝基沟槽及河槽土石坝段基础开挖等;2、库区河道整治:上游引水渠边埂土方开挖、下游泄水渠边埂土方开挖、电站及泄洪闸上下游围堰开挖、河心滩土方开挖等;3、其他工程:坝肩上游塌岸防护工程的碎石垫层、砌石护坡(脚)、排水系统等。工程竣工日期 2007 年 12 月 31 日,施工总工期 35 个月。施工期间我单位将紧紧围绕各节点施工工期目标,所有施工技术措施的制定均以各单位工程、分部工程的合同节点工期和合同总工期为基础,以施工关键线路为中心,科学合理安排施工程序,抓好项目工序的衔接工作,抓住施工的重点难点,统筹兼顾,精心组织、精心施工;同时制定切实有效的工期保障措施,采纳先进的成龙配套的机械与优化的施工技术方案,提高工效,加快施工进度,充分发挥水电十四局多年在小浪底及西霞院施工的优势,确保工期目标的实现。2.1.2 质量目标我单位确定的本工程的质量目标:严格根据 ISO9001:2000 版质量保证体系组织施工,始终贯彻“质量第一,顾客至上”的质量宗旨,确保工程合格率 100%,土建工程优良率 90%以上,杜绝质量事故,工程总体质量优良,创国家级优质精品工程。质量是企业的信誉,是企业的生命,切实保证工程质量是水电十四局的根本宗旨;“一流的质量,顾客的期望,我们的追求”是水电十四局的质量方针。我单位的质量承诺:施工期间将严格执行水电十四局的质量方针和质量目标,保持质量控制体系按 ISO9001:2000 版质量标准持续高效运行,并持续改进,确保质量目标的实现。2.1.3 安全目标仔细贯彻“安全第一,预防为主”的安全工作方针,针对本工程的特点强化施工安全管理,明确安全生产责任制,杜绝人身伤亡事故和重大交通、机械事故发生,施工负伤频率低于行业标准。本项目施工安全目标是:“五无一创建”。“五无”即无重伤以上工伤事故,无较大机械设备责任事故,无重大交通事故,无火灾、洪灾事故;无恶性治安案件发生“一创建”即创建一流的安全文明施工场地。2.1.4 文明施工与环保目标在制定措施时要严格贯彻执行文明施工、环境保护的法律法规和规程,在合同实施的同时,同步实施环保措施,使施工现场各项环保指标满足...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

第二章-施工总体规划

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
