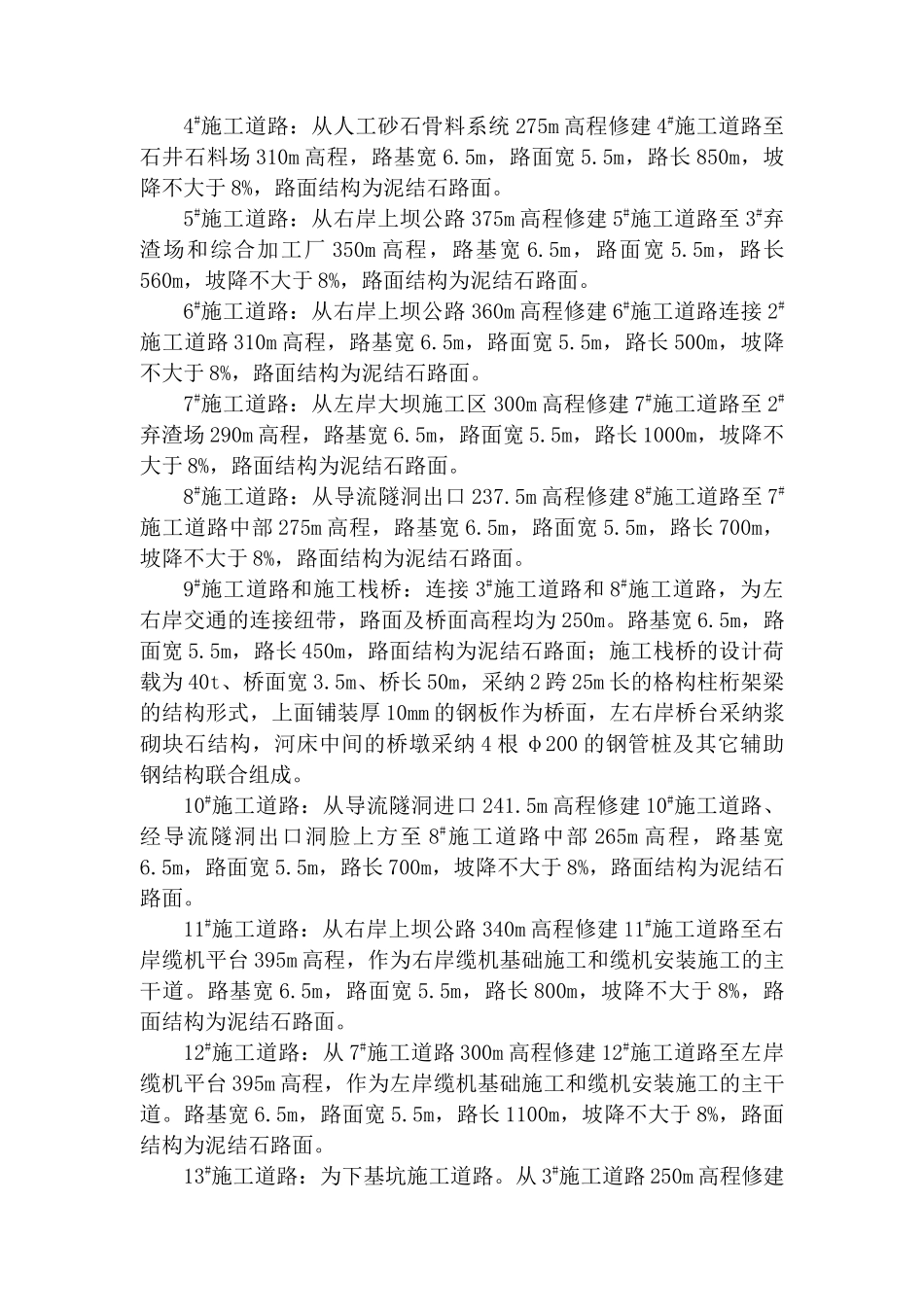

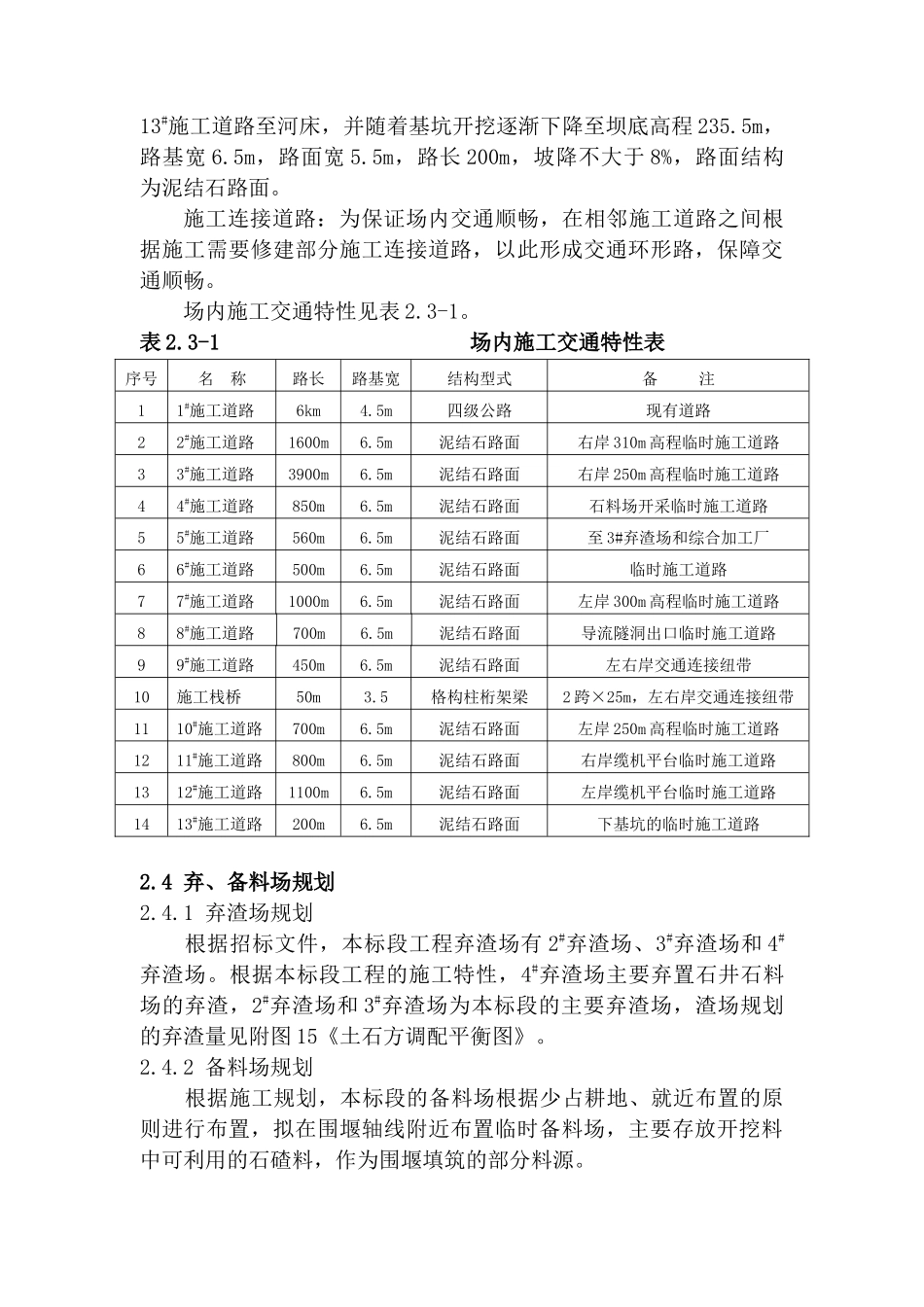

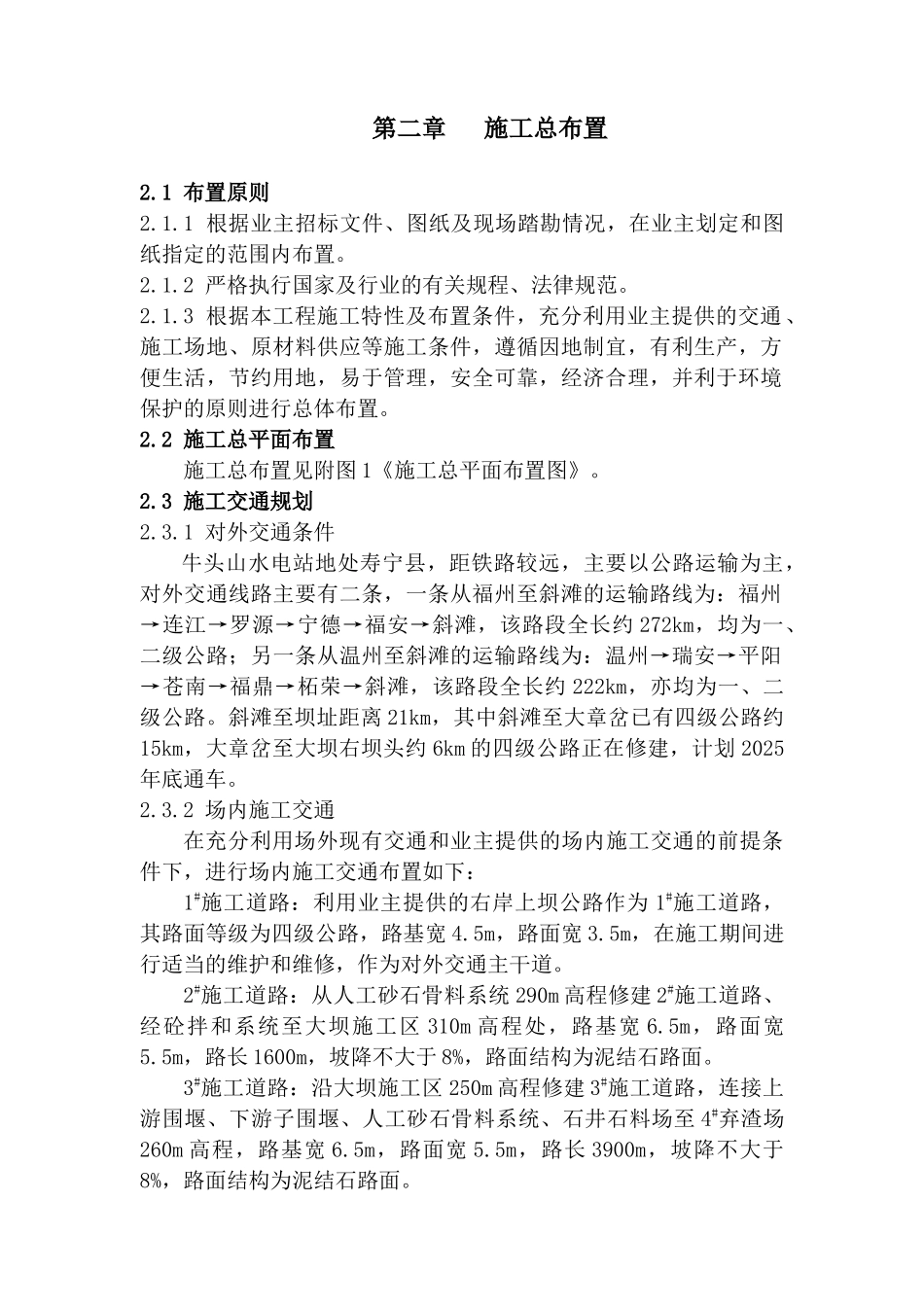

第二章 施工总布置2.1 布置原则2.1.1 根据业主招标文件、图纸及现场踏勘情况,在业主划定和图纸指定的范围内布置。2.1.2 严格执行国家及行业的有关规程、法律规范。2.1.3 根据本工程施工特性及布置条件,充分利用业主提供的交通、施工场地、原材料供应等施工条件,遵循因地制宜,有利生产,方便生活,节约用地,易于管理,安全可靠,经济合理,并利于环境保护的原则进行总体布置。2.2 施工总平面布置施工总布置见附图 1《施工总平面布置图》。2.3 施工交通规划2.3.1 对外交通条件牛头山水电站地处寿宁县,距铁路较远,主要以公路运输为主,对外交通线路主要有二条,一条从福州至斜滩的运输路线为:福州→连江→罗源→宁德→福安→斜滩,该路段全长约 272km,均为一、二级公路;另一条从温州至斜滩的运输路线为:温州→瑞安→平阳→苍南→福鼎→柘荣→斜滩,该路段全长约 222km,亦均为一、二级公路。斜滩至坝址距离 21km,其中斜滩至大章岔已有四级公路约15km,大章岔至大坝右坝头约 6km 的四级公路正在修建,计划 2025年底通车。2.3.2 场内施工交通在充分利用场外现有交通和业主提供的场内施工交通的前提条件下,进行场内施工交通布置如下:1#施工道路:利用业主提供的右岸上坝公路作为 1#施工道路,其路面等级为四级公路,路基宽 4.5m,路面宽 3.5m,在施工期间进行适当的维护和维修,作为对外交通主干道。2#施工道路:从人工砂石骨料系统 290m 高程修建 2#施工道路、经砼拌和系统至大坝施工区 310m 高程处,路基宽 6.5m,路面宽5.5m,路长 1600m,坡降不大于 8%,路面结构为泥结石路面。3#施工道路:沿大坝施工区 250m 高程修建 3#施工道路,连接上游围堰、下游子围堰、人工砂石骨料系统、石井石料场至 4#弃渣场260m 高程,路基宽 6.5m,路面宽 5.5m,路长 3900m,坡降不大于8%,路面结构为泥结石路面。4#施工道路:从人工砂石骨料系统 275m 高程修建 4#施工道路至石井石料场 310m 高程,路基宽 6.5m,路面宽 5.5m,路长 850m,坡降不大于 8%,路面结构为泥结石路面。5#施工道路:从右岸上坝公路 375m 高程修建 5#施工道路至 3#弃渣场和综合加工厂 350m 高程,路基宽 6.5m,路面宽 5.5m,路长560m,坡降不大于 8%,路面结构为泥结石路面。6#施工道路:从右岸上坝公路 360m 高程修建 6#施工道路连接 2#施工道路 310m 高程,路基宽 6.5m,路面宽 5.5m,路长 500m,坡降不大于 8%...
