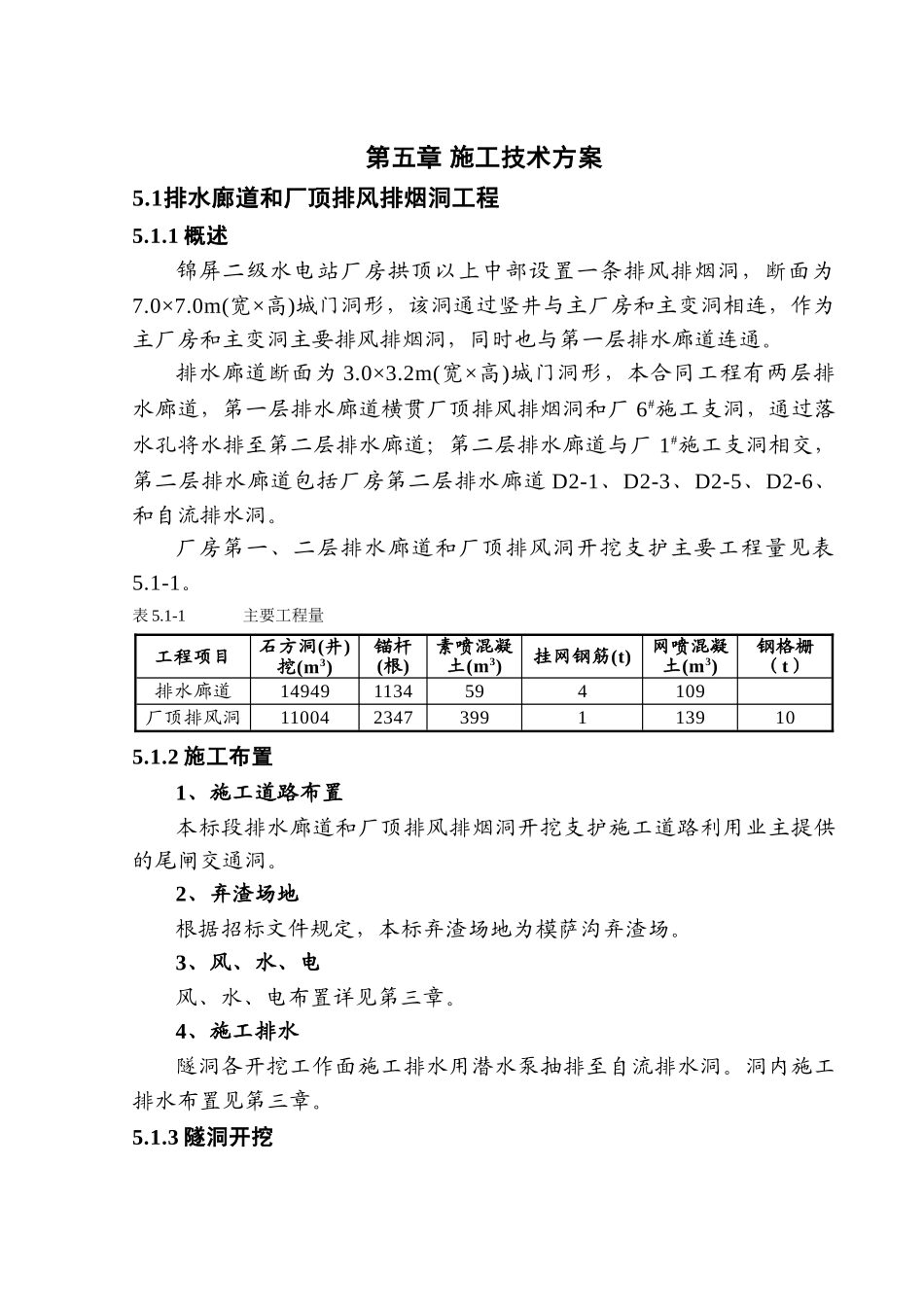

第五章 施工技术方案5
1排水廊道和厂顶排风排烟洞工程5
1 概述锦屏二级水电站厂房拱顶以上中部设置一条排风排烟洞,断面为7
0m(宽×高)城门洞形,该洞通过竖井与主厂房和主变洞相连,作为主厂房和主变洞主要排风排烟洞,同时也与第一层排水廊道连通
排水廊道断面为 3
2m(宽×高)城门洞形,本合同工程有两层排水廊道,第一层排水廊道横贯厂顶排风排烟洞和厂 6#施工支洞,通过落水孔将水排至第二层排水廊道;第二层排水廊道与厂 1#施工支洞相交,第二层排水廊道包括厂房第二层排水廊道 D2-1、D2-3、D2-5、D2-6、和自流排水洞
厂房第一、二层排水廊道和厂顶排风洞开挖支护主要工程量见表5
1-1 主要工程量工程项目石方洞(井)挖(m3)锚杆(根)素喷混凝土(m3)挂网钢筋(t)网喷混凝土(m3)钢格栅(t)排水廊道149491134594109厂顶排风洞1100423473991139105
2 施工布置1、施工道路布置本标段排水廊道和厂顶排风排烟洞开挖支护施工道路利用业主提供的尾闸交通洞
2、弃渣场地根据招标文件规定,本标弃渣场地为模萨沟弃渣场
3、风、水、电风、水、电布置详见第三章
4、施工排水隧洞各开挖工作面施工排水用潜水泵抽排至自流排水洞
洞内施工排水布置见第三章
3 隧洞开挖5

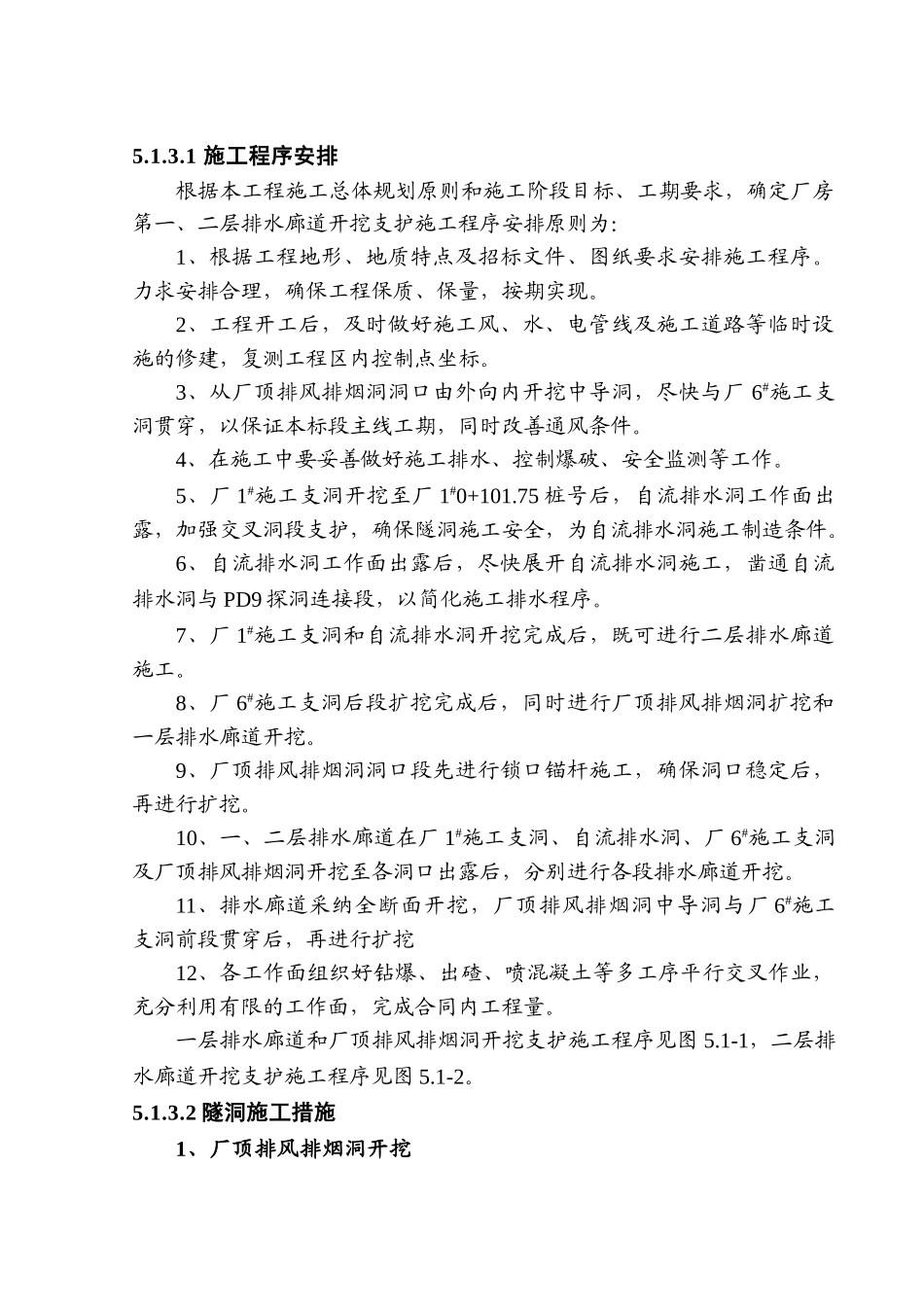

1 施工程序安排根据本工程施工总体规划原则和施工阶段目标、工期要求,确定厂房第一、二层排水廊道开挖支护施工程序安排原则为:1、根据工程地形、地质特点及招标文件、图纸要求安排施工程序
力求安排合理,确保工程保质、保量,按期实现
2、工程开工后,及时做好施工风、水、电管线及施工道路等临时设施的修建,复测工程区内控制点坐标
3、从厂顶排风排烟洞洞口由外向内开挖中导洞,尽快与厂 6#施工支洞贯穿,以保证本标段主线工期,同时改善通风条件
