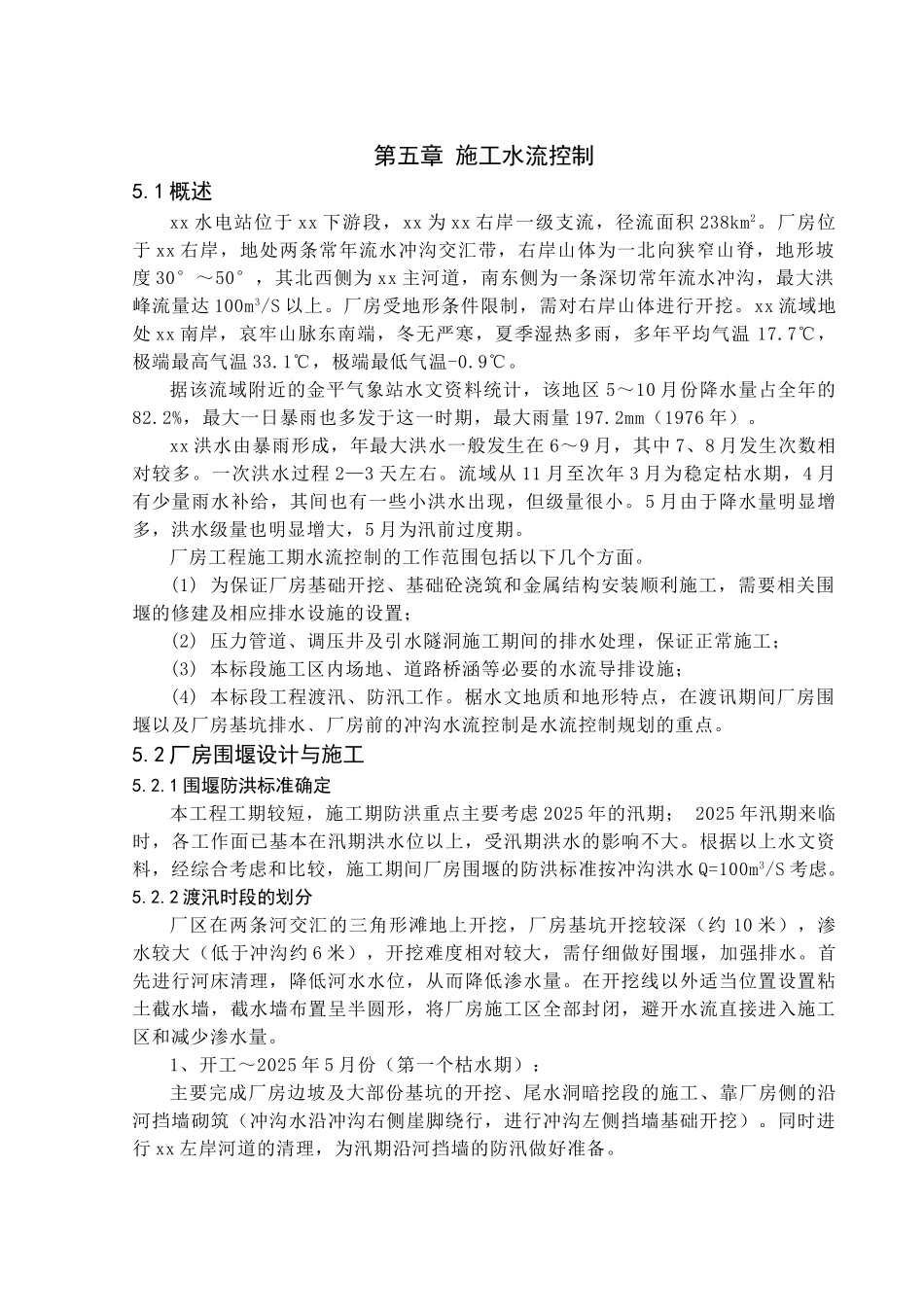

第五章 施工水流控制5

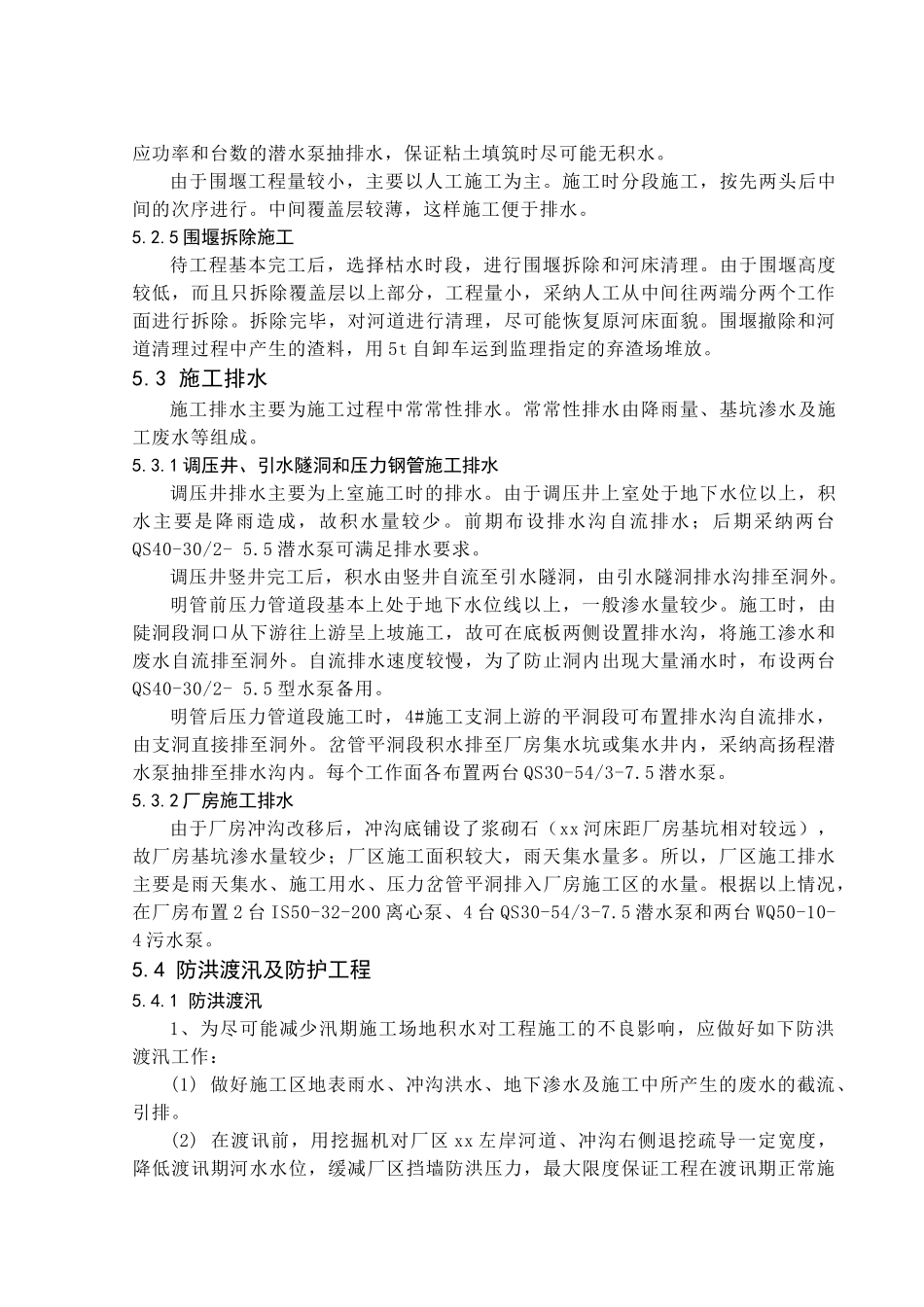

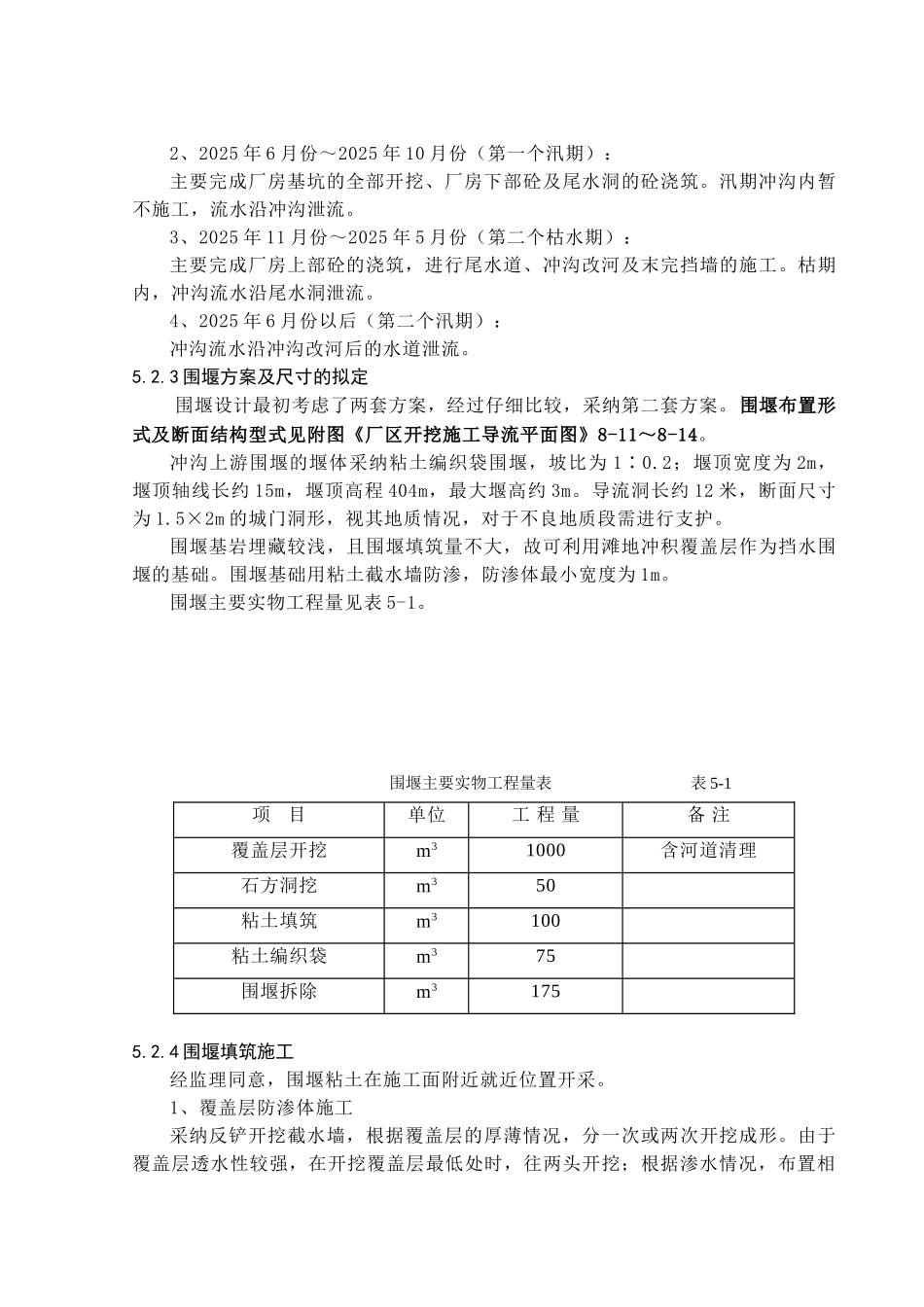

1 概述xx 水电站位于 xx 下游段,xx 为 xx 右岸一级支流,径流面积 238km2
厂房位于 xx 右岸,地处两条常年流水冲沟交汇带,右岸山体为一北向狭窄山脊,地形坡度 30°~50°,其北西侧为 xx 主河道,南东侧为一条深切常年流水冲沟,最大洪峰流量达 100m3/S 以上
厂房受地形条件限制,需对右岸山体进行开挖
xx 流域地处 xx 南岸,哀牢山脉东南端,冬无严寒,夏季湿热多雨,多年平均气温 17
7℃,极端最高气温 33
1℃,极端最低气温-0
据该流域附近的金平气象站水文资料统计,该地区 5~10 月份降水量占全年的82
2%,最大一日暴雨也多发于这一时期,最大雨量 197
2mm(1976 年)
xx 洪水由暴雨形成,年最大洪水一般发生在 6~9 月,其中 7、8 月发生次数相对较多
一次洪水过程 2—3 天左右
流域从 11 月至次年 3 月为稳定枯水期,4 月有少量雨水补给,其间也有一些小洪水出现,但级量很小
5 月由于降水量明显增多,洪水级量也明显增大,5 月为汛前过度期
厂房工程施工期水流控制的工作范围包括以下几个方面
(1) 为保证厂房基础开挖、基础砼浇筑和金属结构安装顺利施工,需要相关围堰的修建及相应排水设施的设置;(2) 压力管道、调压井及引水隧洞施工期间的排水处理,保证正常施工;(3) 本标段施工区内场地、道路桥涵等必要的水流导排设施;(4) 本标段工程渡汛、防汛工作
椐水文地质和地形特点,在渡讯期间厂房围堰以及厂房基坑排水﹑厂房前的冲沟水流控制是水流控制规划的重点
2 厂房围堰设计与施工5
1 围堰防洪标准确定本工程工期较短,施工期防洪重点主要考虑 2025 年的汛期; 2025 年汛期来临时,各工作面已基本在汛期洪水位以上,受汛期洪水的影响不大
根据以上水文资料,经综合考虑和比较,施工期间厂房
