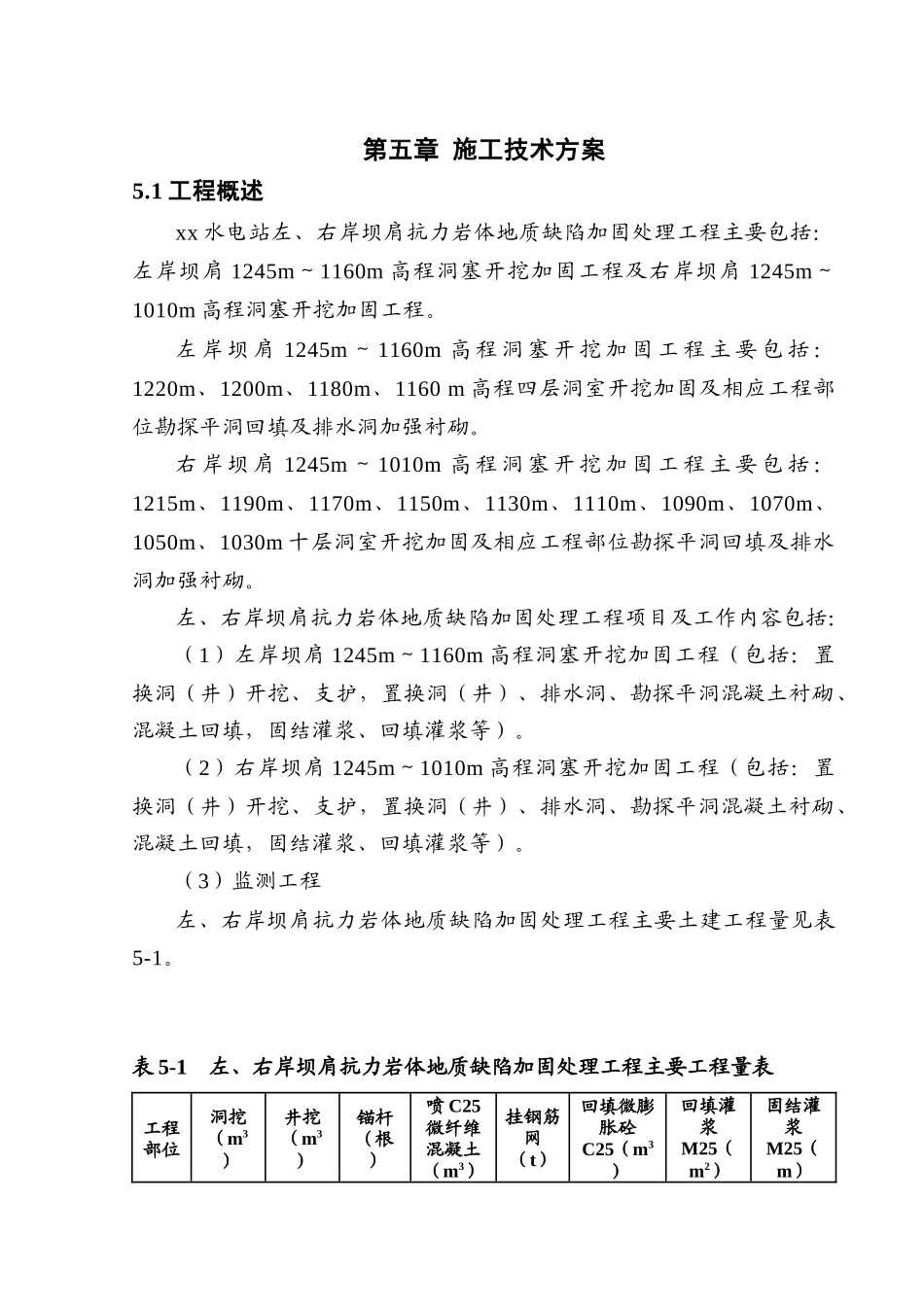

第五章 施工技术方案5
1 工程概述xx 水电站左、右岸坝肩抗力岩体地质缺陷加固处理工程主要包括:左岸坝肩 1245m~1160m 高程洞塞开挖加固工程及右岸坝肩 1245m~1010m 高程洞塞开挖加固工程
左 岸 坝 肩 1245m ~ 1160m 高 程 洞 塞 开 挖 加 固 工 程 主 要 包 括 :1220m、1200m、1180m、1160 m 高程四层洞室开挖加固及相应工程部位勘探平洞回填及排水洞加强衬砌
右 岸 坝 肩 1245m ~ 1010m 高 程 洞 塞 开 挖 加 固 工 程 主 要 包 括 :1215m、1190m、1170m、1150m、1130m、1110m、1090m、1070m、1050m、1030m 十层洞室开挖加固及相应工程部位勘探平洞回填及排水洞加强衬砌
左、右岸坝肩抗力岩体地质缺陷加固处理工程项目及工作内容包括:(1)左岸坝肩 1245m~1160m 高程洞塞开挖加固工程(包括:置换洞(井)开挖、支护,置换洞(井)、排水洞、勘探平洞混凝土衬砌、混凝土回填,固结灌浆、回填灌浆等)
(2)右岸坝肩 1245m~1010m 高程洞塞开挖加固工程(包括:置换洞(井)开挖、支护,置换洞(井)、排水洞、勘探平洞混凝土衬砌、混凝土回填,固结灌浆、回填灌浆等)

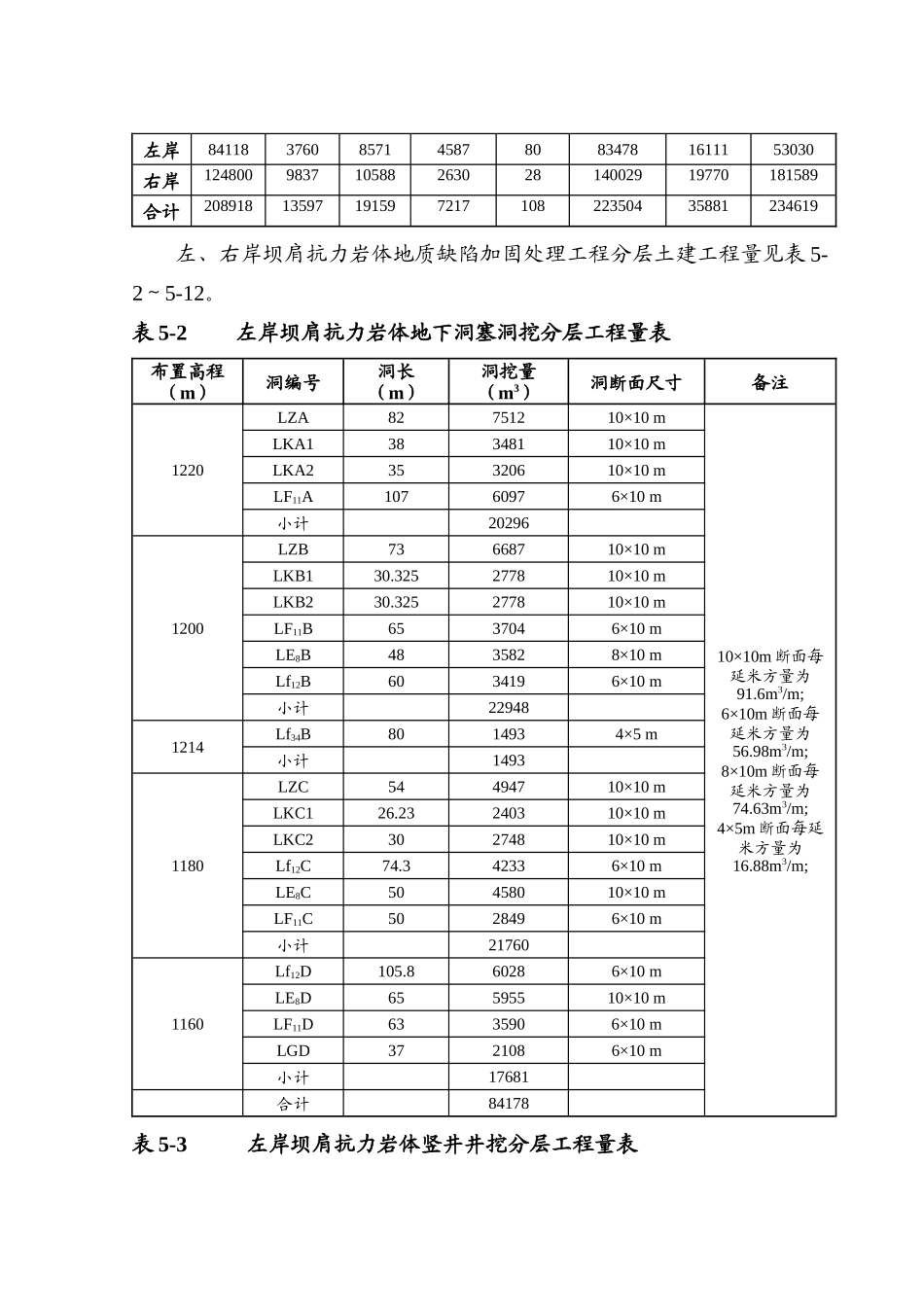

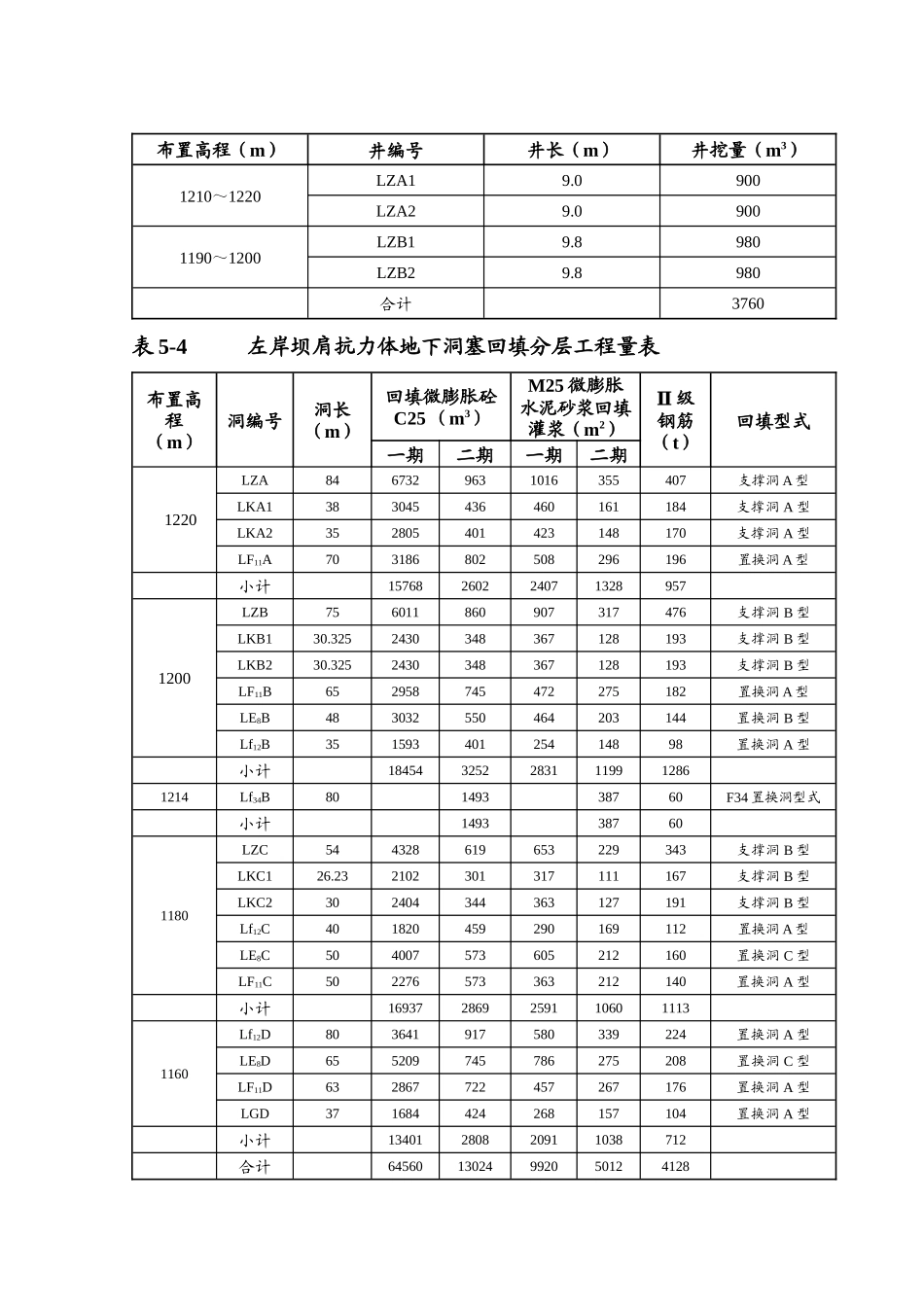

(3)监测工程左、右岸坝肩抗力岩体地质缺陷加固处理工程主要土建工程量见表5-1
表 5-1 左、右岸坝肩抗力岩体地质缺陷加固处理工程主要工程量表工程部位洞挖(m3)井挖(m3)锚杆(根)喷 C25微纤维混凝土(m3)挂钢筋网(t)回填微膨胀砼C25(m3)回填灌浆M25(m2)固结灌浆M25(m)左岸8411837608571458780834781611153030右岸12480098371058826302814002919770181589合计2089181359719159721
