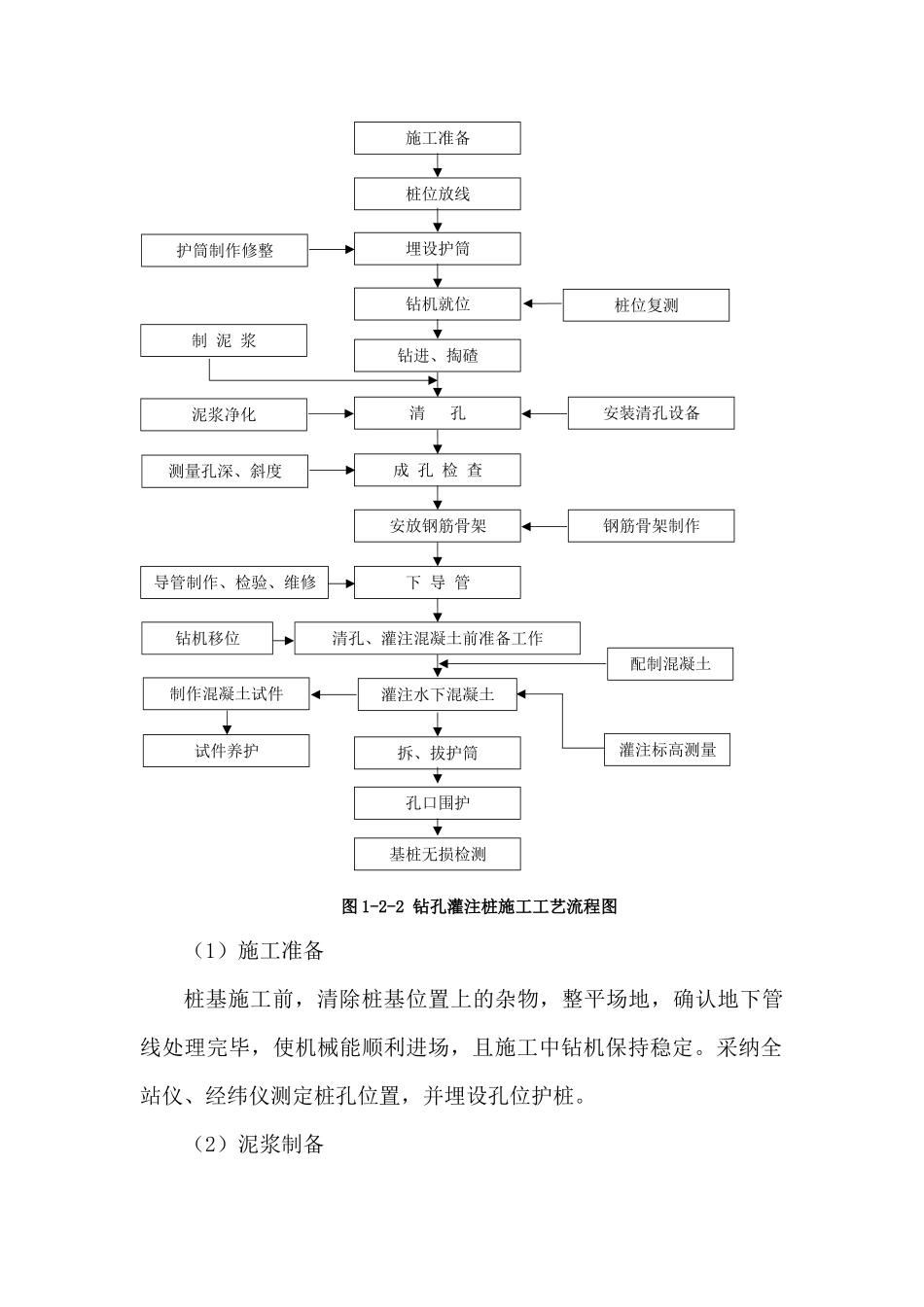

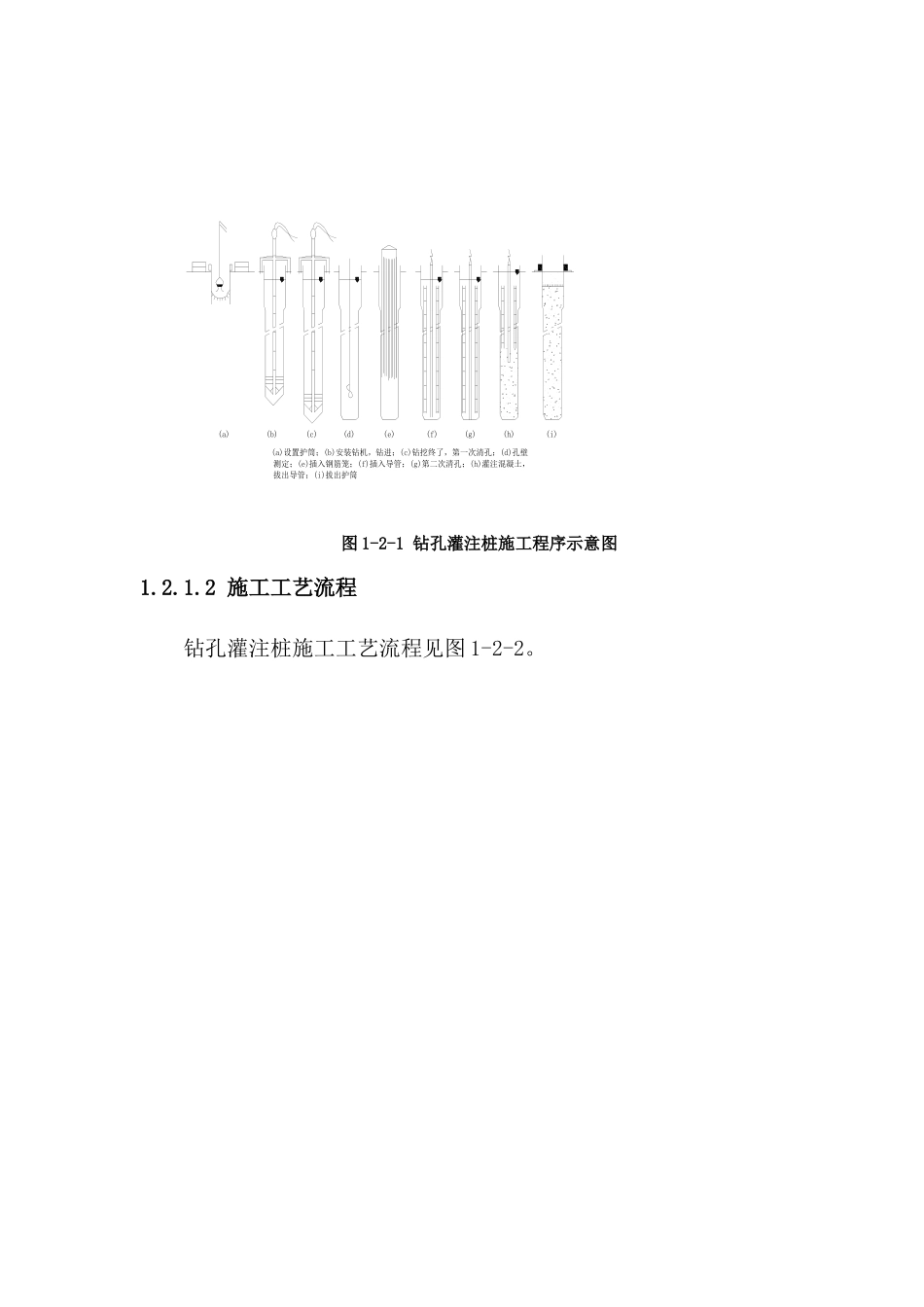

各分部分项工程的施工方案及质量保证措施1. XX 河 XX 泵房1.1 工程概况XX 河 XX 泵房设计排涝规模 32m3/s,引水规模 0.4m3/s。XX 河 XX 泵房构筑物包含河道连接段挡墙、前池、泵室下部、出水池、出水箱涵、出水闸、出水口等,建筑物包含泵室上部及引水泵房上部。XX 河 XX 泵房工程共包括:地基处理、土方部分、泵房结构部分附属部分。1.2 地基处理XX 河 XX 泵房地基处理采纳 Ф800 钻孔灌注桩,共计 147 根。1.2.1 钻孔灌注桩施工1.2.1.1 施工方法钻孔灌注桩采纳循环钻机。现场绑扎钢筋笼,汽车吊配合人工分节吊装安放,搅拌运输车运送商品混凝土,导管法灌注水下混凝土。钻孔灌注桩施工程序见图 1-2-1。(g)(h)(i)(a)设置护筒;(b)安装钻机,钻进;(c)钻挖终了,第一次清孔;(d)孔壁测定;(e)插入钢筋笼;(f)插入导管;(g)第二次清孔;(h)灌注混凝土,拔出导管;(i)拔出护筒(a)(d)(b)(c)(e)(f)图 1-2-1 钻孔灌注桩施工程序示意图1.2.1.2 施工工艺流程钻孔灌注桩施工工艺流程见图 1-2-2。图 1-2-2 钻孔灌注桩施工工艺流程图(1)施工准备桩基施工前,清除桩基位置上的杂物,整平场地,确认地下管线处理完毕,使机械能顺利进场,且施工中钻机保持稳定。采纳全站仪、经纬仪测定桩孔位置,并埋设孔位护桩。(2)泥浆制备试件养护基桩无损检测孔口围护拆、拔护筒灌注标高测量配制混凝土制作混凝土试件灌注水下混凝土钻机移位清孔、灌注混凝土前准备工作导管制作、检验、维修下 导 管钢筋骨架制作安放钢筋骨架测量孔深、斜度成 孔 检 查泥浆净化安装清孔设备清 孔制 泥 浆钻进、掏碴桩位复测钻机就位护筒制作修整埋设护筒桩位放线施工准备泥浆系统由泥浆池、沉淀池、循环槽、泥浆泵等设施设备组成,为最大限度减少对环境的影响,利用集装箱制作活动泥浆池,选用原状土造浆,并投放一定量的 Na2CO3,以降低地下水酸性腐蚀的影响,泥浆比重控制在 1.1~1.3 范围。试验泥浆的全部性能指标,并在钻进中定期检验泥浆比重、粘度、含砂率、胶体率等,填写泥浆试验记录表。废弃泥浆沉淀后运至业主指定的位置进行处理。钻孔用泥浆技术指标见表 1-2-1。表 1-2-1 泥浆技术指标表序号项目技术指标序号项目技术指标1比重≤1.15,排除泥浆指标:≤1.304胶体率不小于 95%2粘度18~22s,排除泥浆指标:20~26s5PH 值大于 6.53含砂率新制泥浆不大于 4%(3)埋设护筒孔口护筒采纳 4~6mm 厚钢板制作,内径比桩径大 1...
