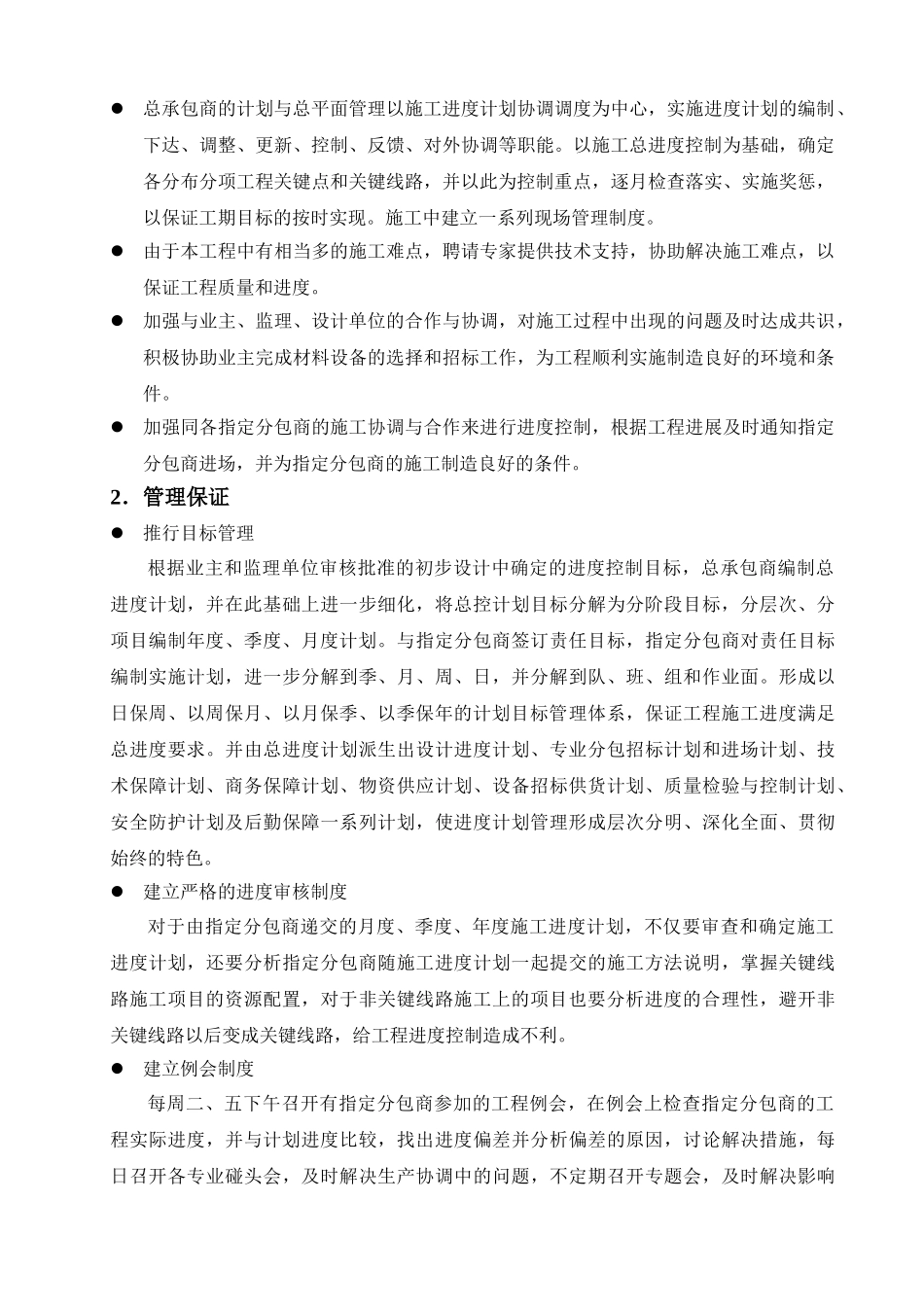

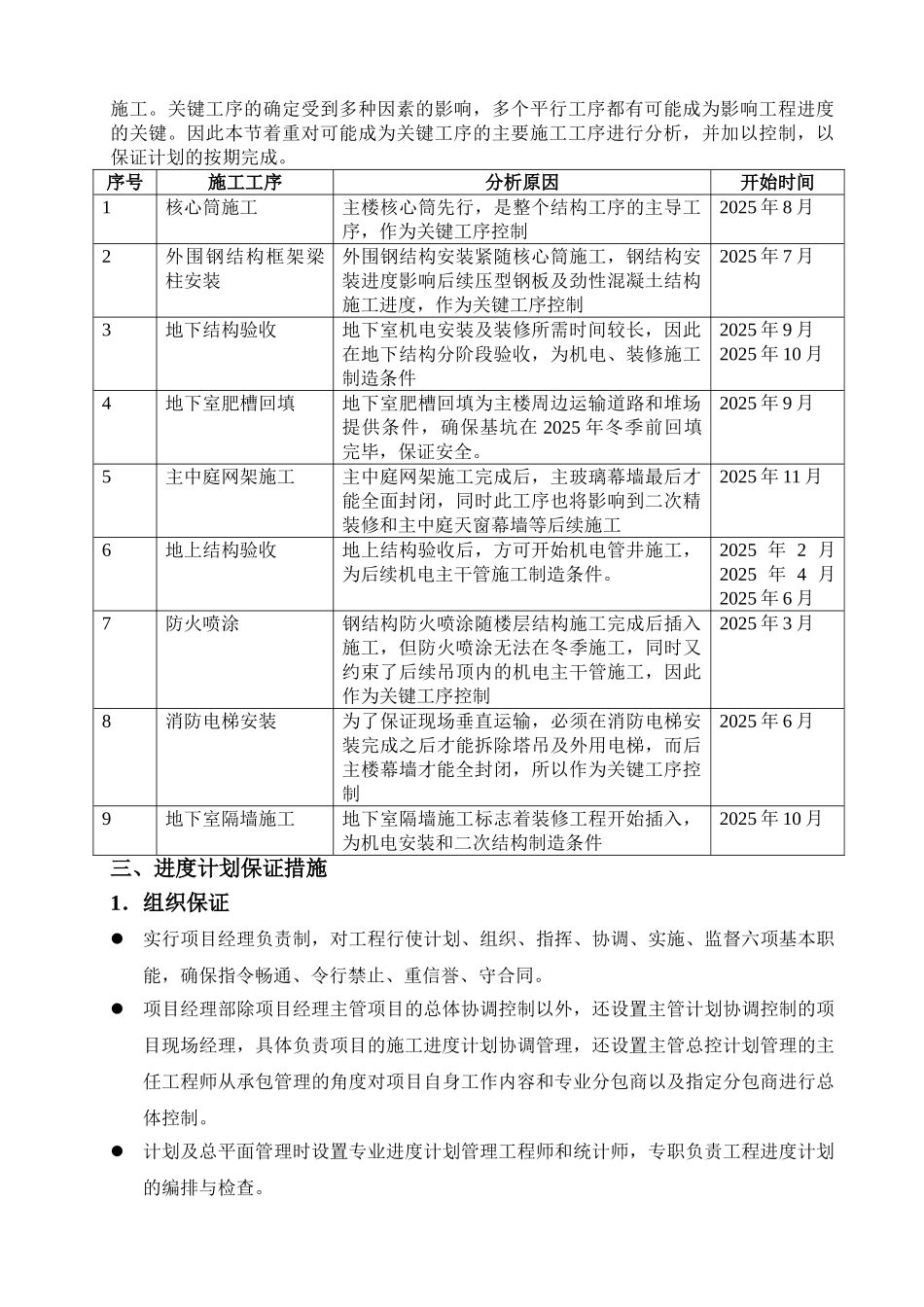

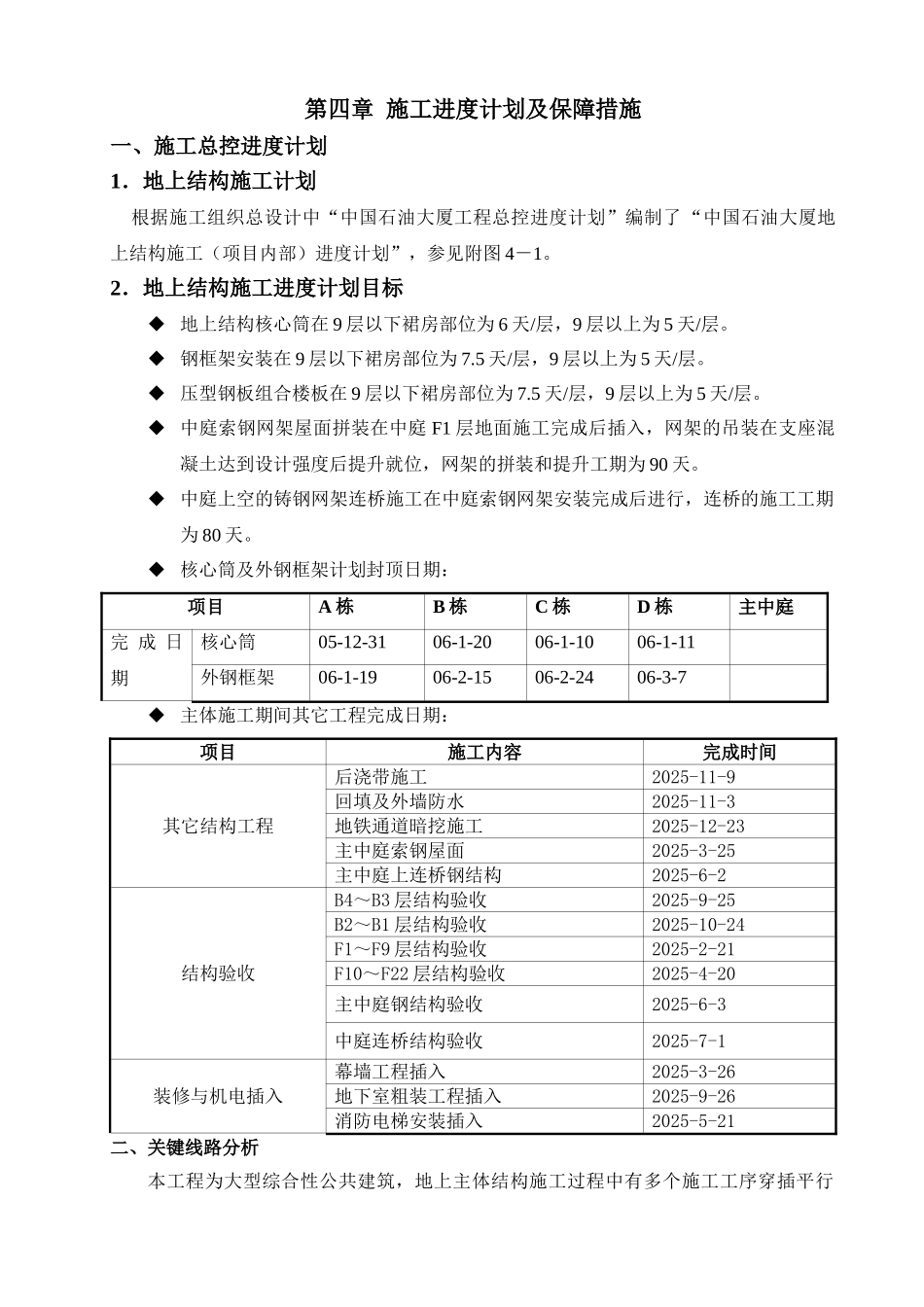

第四章 施工进度计划及保障措施一、施工总控进度计划1.地上结构施工计划 根据施工组织总设计中“中国石油大厦工程总控进度计划”编制了“中国石油大厦地上结构施工(项目内部)进度计划”,参见附图 4-1
2.地上结构施工进度计划目标 地上结构核心筒在 9 层以下裙房部位为 6 天/层,9 层以上为 5 天/层
钢框架安装在 9 层以下裙房部位为 7
5 天/层,9 层以上为 5 天/层
压型钢板组合楼板在 9 层以下裙房部位为 7
5 天/层,9 层以上为 5 天/层
中庭索钢网架屋面拼装在中庭 F1 层地面施工完成后插入,网架的吊装在支座混凝土达到设计强度后提升就位,网架的拼装和提升工期为 90 天
中庭上空的铸钢网架连桥施工在中庭索钢网架安装完成后进行,连桥的施工工期为 80 天
核心筒及外钢框架计划封顶日期:项目A 栋B 栋C 栋D 栋主中庭完 成 日期核心筒05-12-3106-1-2006-1-1006-1-11外钢框架06-1-1906-2-1506-2-2406-3-7 主体施工期间其它工程完成日期:项目施工内容完成时间其它结构工程后浇带施工2025-11-9 回填及外墙防水2025-11-3地铁通道暗挖施工2025-12-23 主中庭索钢屋面2025-3-25主中庭上连桥钢结构2025-6-2结构验收B4~B3 层结构验收2025-9-25B2~B1 层结构验收2025-10-24F1~F9 层结构验收2025-2-21F10~F22 层结构验收2025-4-20主中庭钢结构验收2025-6-3中庭连桥结构验收2025-7-1装修与机电插入幕墙工程插入2025-3-26 地下室粗装工程插入2025-9-26 消防电梯安装插入2025-5-21 二、关键线路分析本工程为大型综合性公共建筑,地上主体结构施工过程中有多个施工工序穿插平行施工
