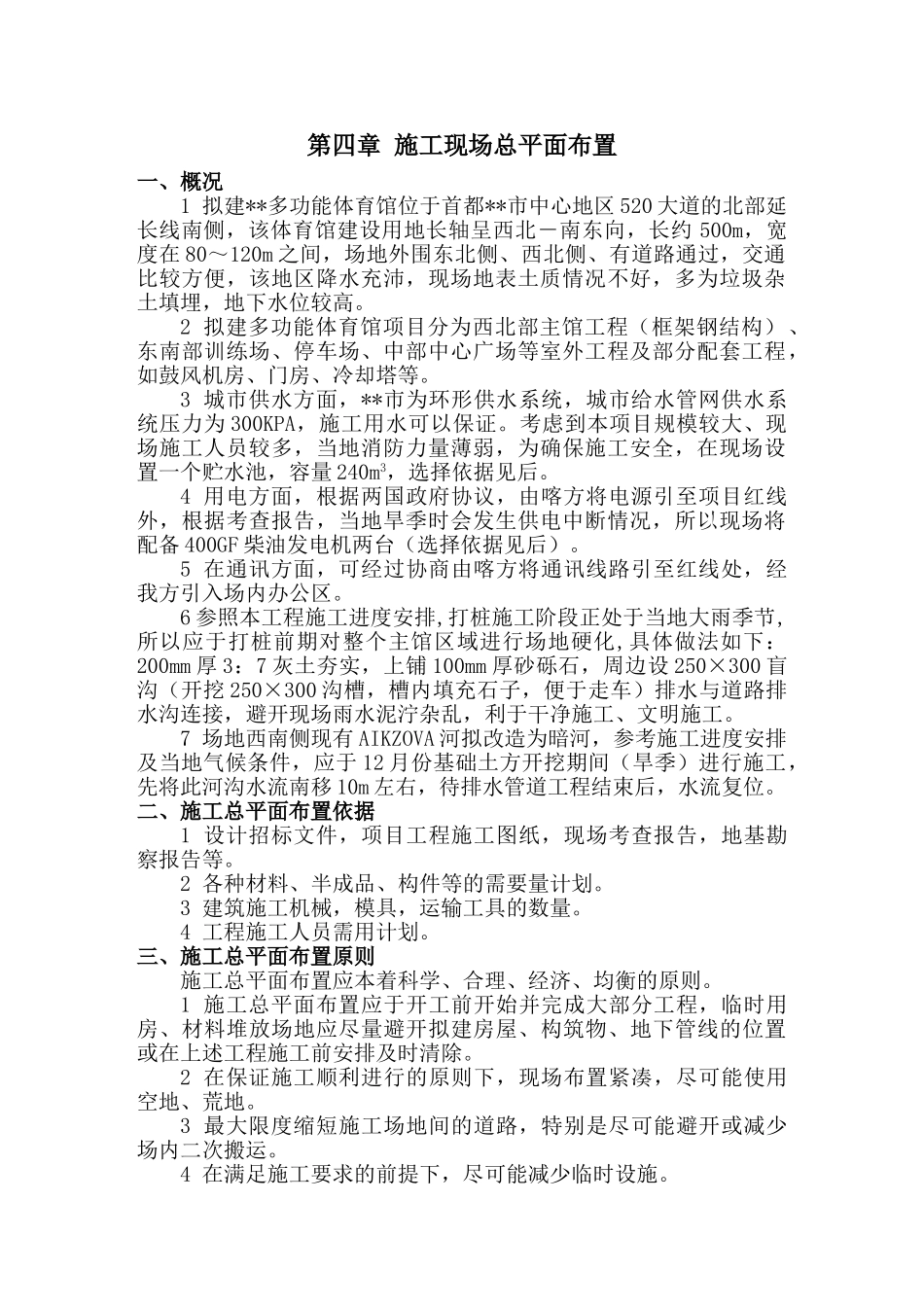

第四章 施工现场总平面布置一、概况1 拟建**多功能体育馆位于首都**市中心地区 520 大道的北部延长线南侧,该体育馆建设用地长轴呈西北-南东向,长约 500m,宽度在 80~120m 之间,场地外围东北侧、西北侧、有道路通过,交通比较方便,该地区降水充沛,现场地表土质情况不好,多为垃圾杂土填埋,地下水位较高
2 拟建多功能体育馆项目分为西北部主馆工程(框架钢结构)、东南部训练场、停车场、中部中心广场等室外工程及部分配套工程,如鼓风机房、门房、冷却塔等
3 城市供水方面,**市为环形供水系统,城市给水管网供水系统压力为 300KPA,施工用水可以保证
考虑到本项目规模较大、现场施工人员较多,当地消防力量薄弱,为确保施工安全,在现场设置一个贮水池,容量 240m3,选择依据见后
4 用电方面,根据两国政府协议,由喀方将电源引至项目红线外,根据考查报告,当地旱季时会发生供电中断情况,所以现场将配备 400GF 柴油发电机两台(选择依据见后)
5 在通讯方面,可经过协商由喀方将通讯线路引至红线处,经我方引入场内办公区
6 参照本工程施工进度安排,打桩施工阶段正处于当地大雨季节,所以应于打桩前期对整个主馆区域进行场地硬化,具体做法如下:200mm 厚 3:7 灰土夯实,上铺 100mm 厚砂砾石,周边设 250×300 盲沟(开挖 250×300 沟槽,槽内填充石子,便于走车)排水与道路排水沟连接,避开现场雨水泥泞杂乱,利于干净施工、文明施工
7 场地西南侧现有 AIKZOVA 河拟改造为暗河,参考施工进度安排及当地气候条件,应于 12 月份基础土方开挖期间(旱季)进行施工,先将此河沟水流南移 10m 左右,待排水管道工程结束后,水流复位

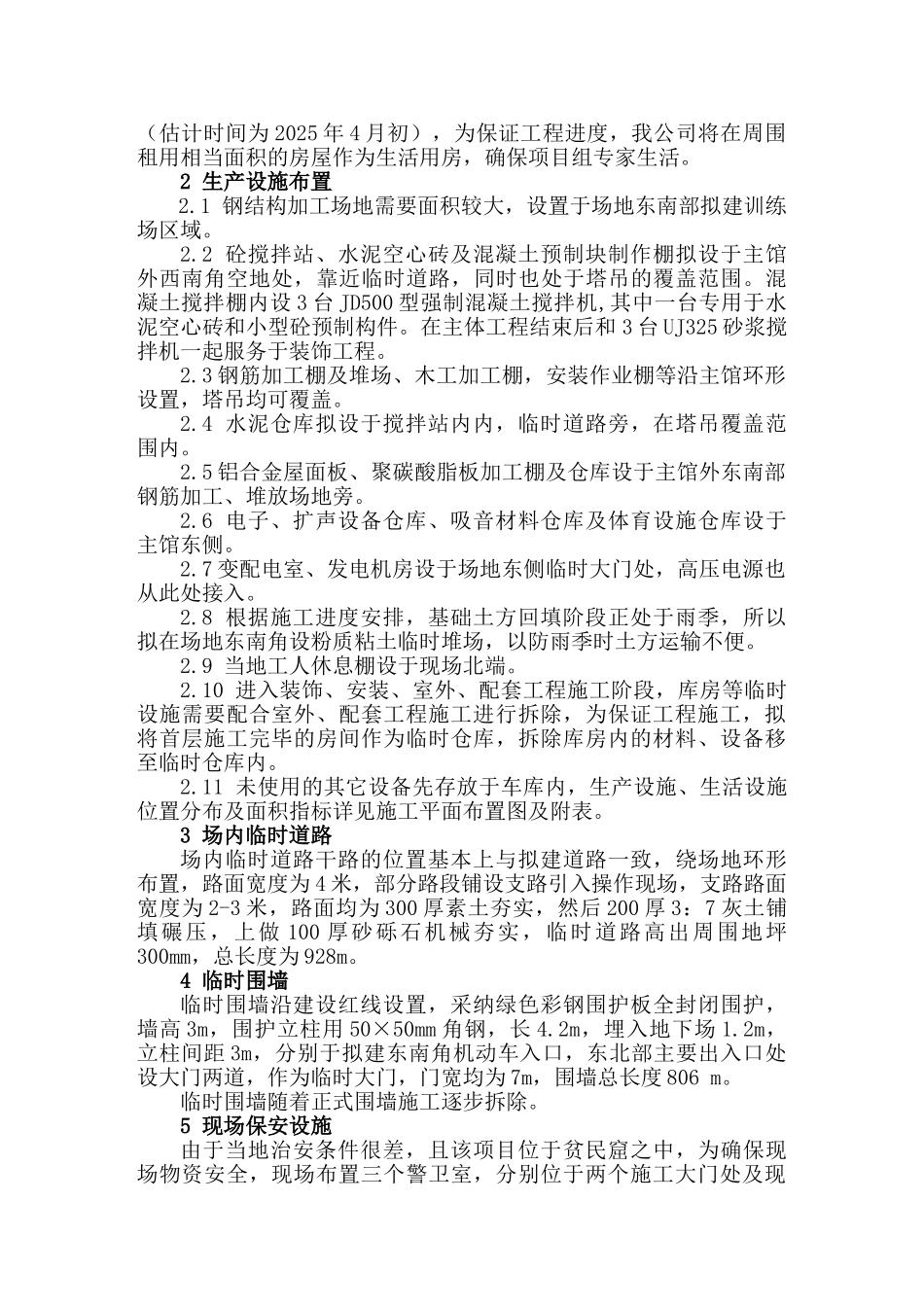

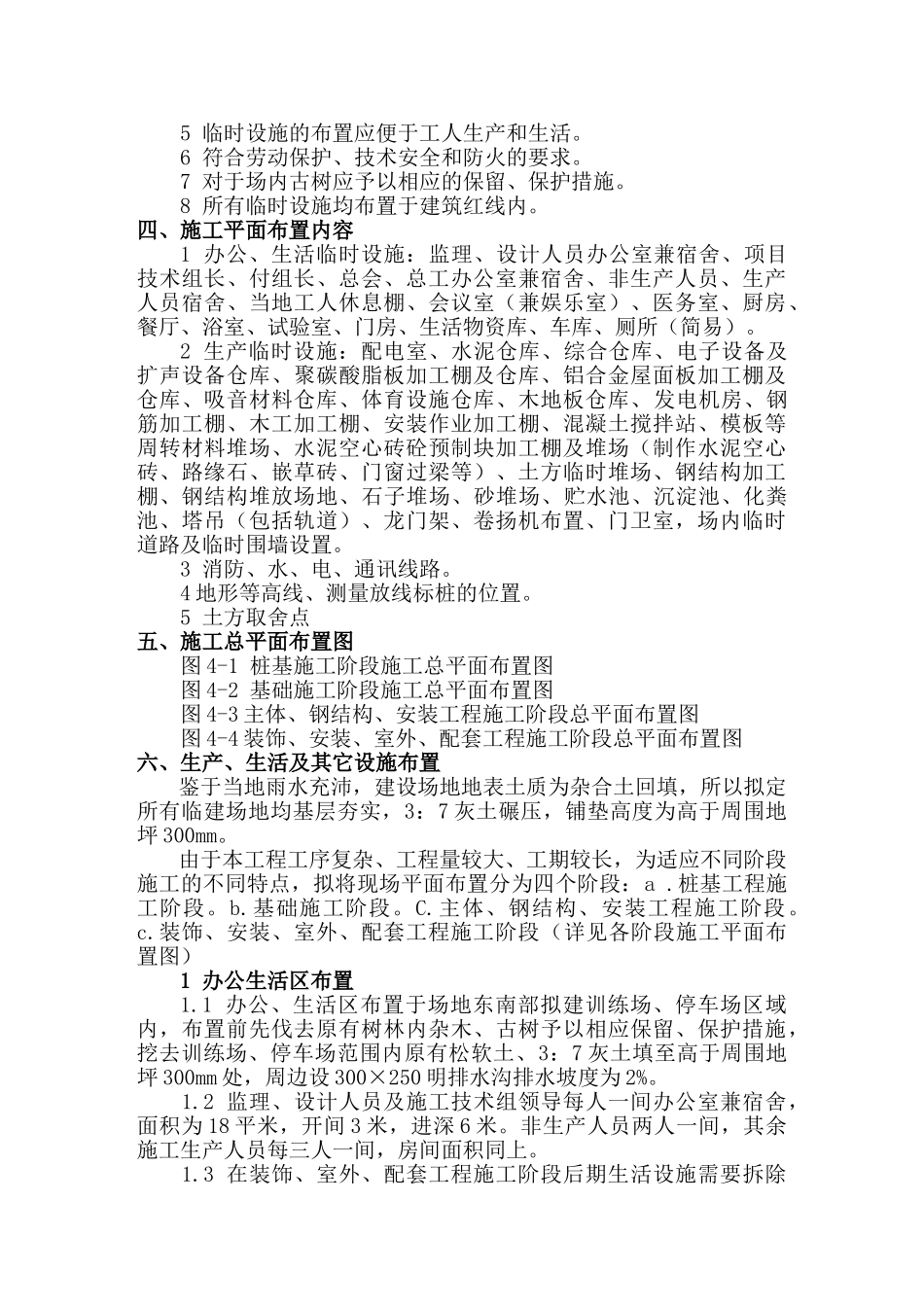

二、施工总平面布置依据1 设计招标文件,项目工程施工图纸,现场考查报告,地基勘察报告等
2 各种材料、半成品、构件等的需要量计划
3 建筑施工
