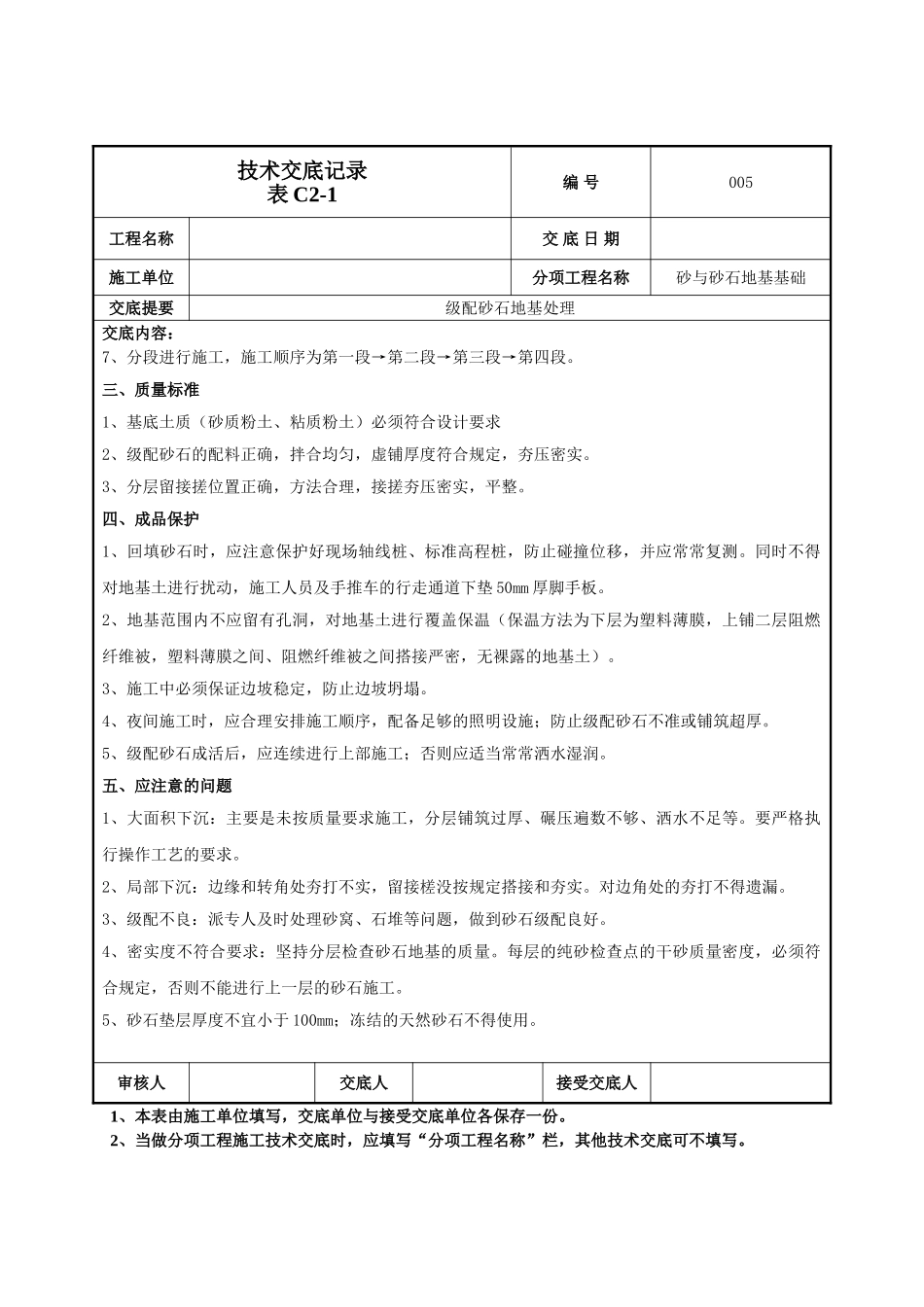

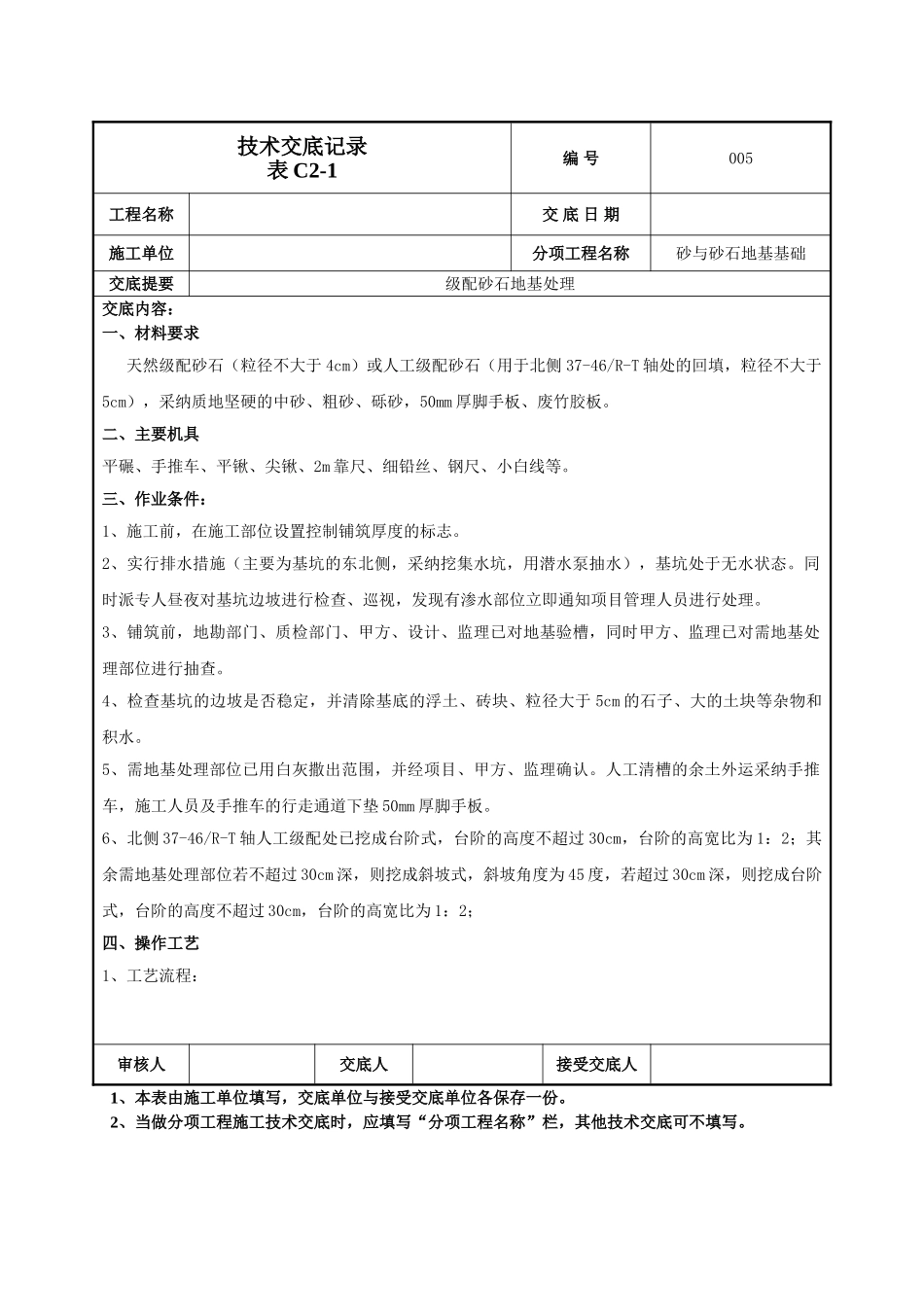

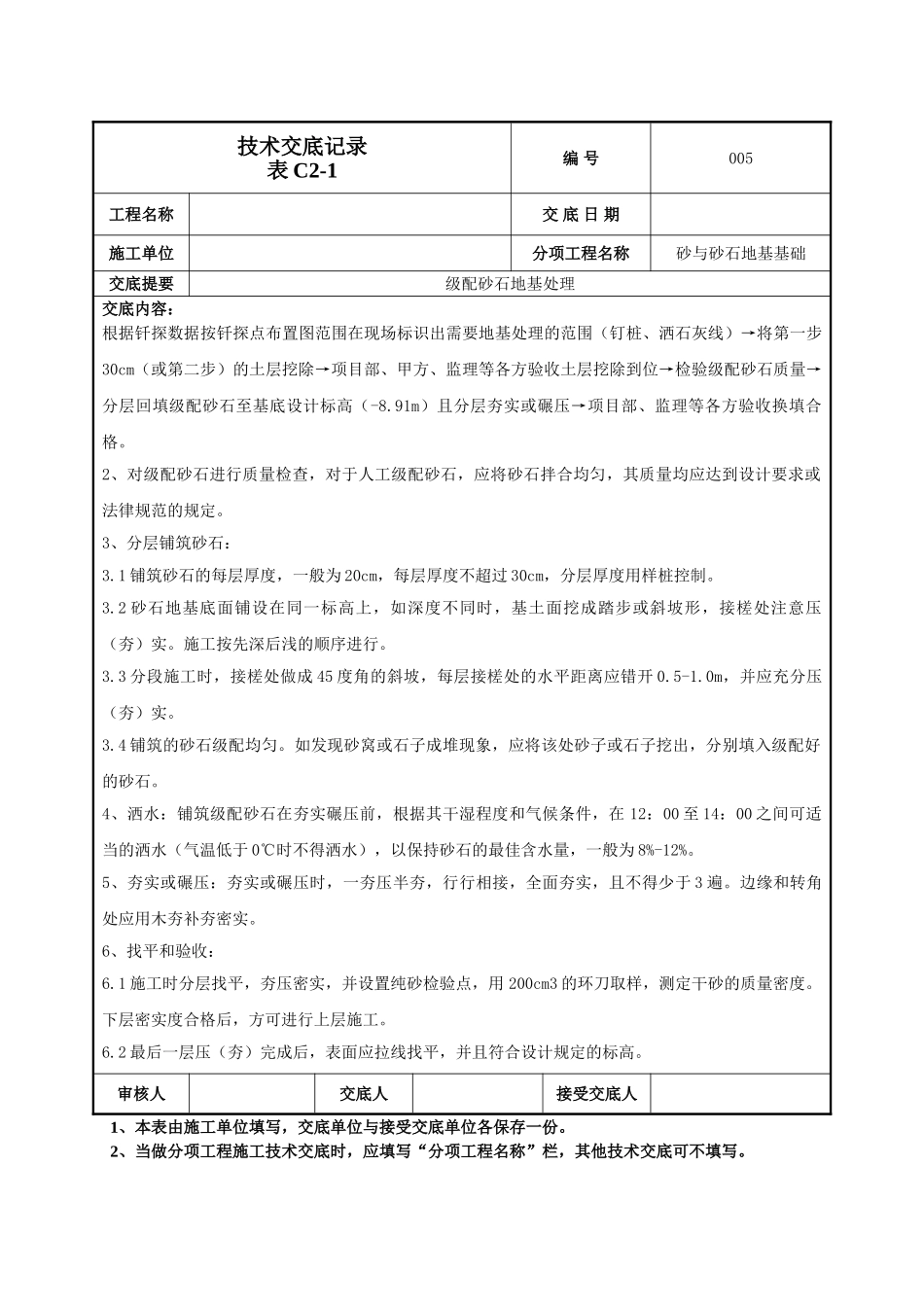

技术交底记录表 C2-1编 号005工程名称交 底 日 期施工单位分项工程名称砂与砂石地基基础交底提要级配砂石地基处理交底内容: 一、材料要求天然级配砂石(粒径不大于 4cm)或人工级配砂石(用于北侧 37-46/R-T 轴处的回填,粒径不大于5cm),采纳质地坚硬的中砂、粗砂、砾砂,50mm 厚脚手板、废竹胶板。二、主要机具平碾、手推车、平锹、尖锹、2m 靠尺、细铅丝、钢尺、小白线等。三、作业条件:1、施工前,在施工部位设置控制铺筑厚度的标志。2、实行排水措施(主要为基坑的东北侧,采纳挖集水坑,用潜水泵抽水),基坑处于无水状态。同时派专人昼夜对基坑边坡进行检查、巡视,发现有渗水部位立即通知项目管理人员进行处理。3、铺筑前,地勘部门、质检部门、甲方、设计、监理已对地基验槽,同时甲方、监理已对需地基处理部位进行抽查。4、检查基坑的边坡是否稳定,并清除基底的浮土、砖块、粒径大于 5cm 的石子、大的土块等杂物和积水。5、需地基处理部位已用白灰撒出范围,并经项目、甲方、监理确认。人工清槽的余土外运采纳手推车,施工人员及手推车的行走通道下垫 50mm 厚脚手板。6、北侧 37-46/R-T 轴人工级配处已挖成台阶式,台阶的高度不超过 30cm,台阶的高宽比为 1:2;其余需地基处理部位若不超过 30cm 深,则挖成斜坡式,斜坡角度为 45 度,若超过 30cm 深,则挖成台阶式,台阶的高度不超过 30cm,台阶的高宽比为 1:2;四、操作工艺1、工艺流程:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表 C2-1编 号005工程名称交 底 日 期施工单位分项工程名称砂与砂石地基基础交底提要级配砂石地基处理交底内容: 根据钎探数据按钎探点布置图范围在现场标识出需要地基处理的范围(钉桩、洒石灰线)→将第一步30cm(或第二步)的土层挖除→项目部、甲方、监理等各方验收土层挖除到位→检验级配砂石质量→分层回填级配砂石至基底设计标高(-8.91m)且分层夯实或碾压→项目部、监理等各方验收换填合格。2、对级配砂石进行质量检查,对于人工级配砂石,应将砂石拌合均匀,其质量均应达到设计要求或法律规范的规定。3、分层铺筑砂石:3.1 铺筑砂石的每层厚度,一般为 20cm,每层厚度不超过 30cm,分层厚度用样桩控制。 3.2 砂石地基底面铺设在同一标高上,如深度不同时,基...
