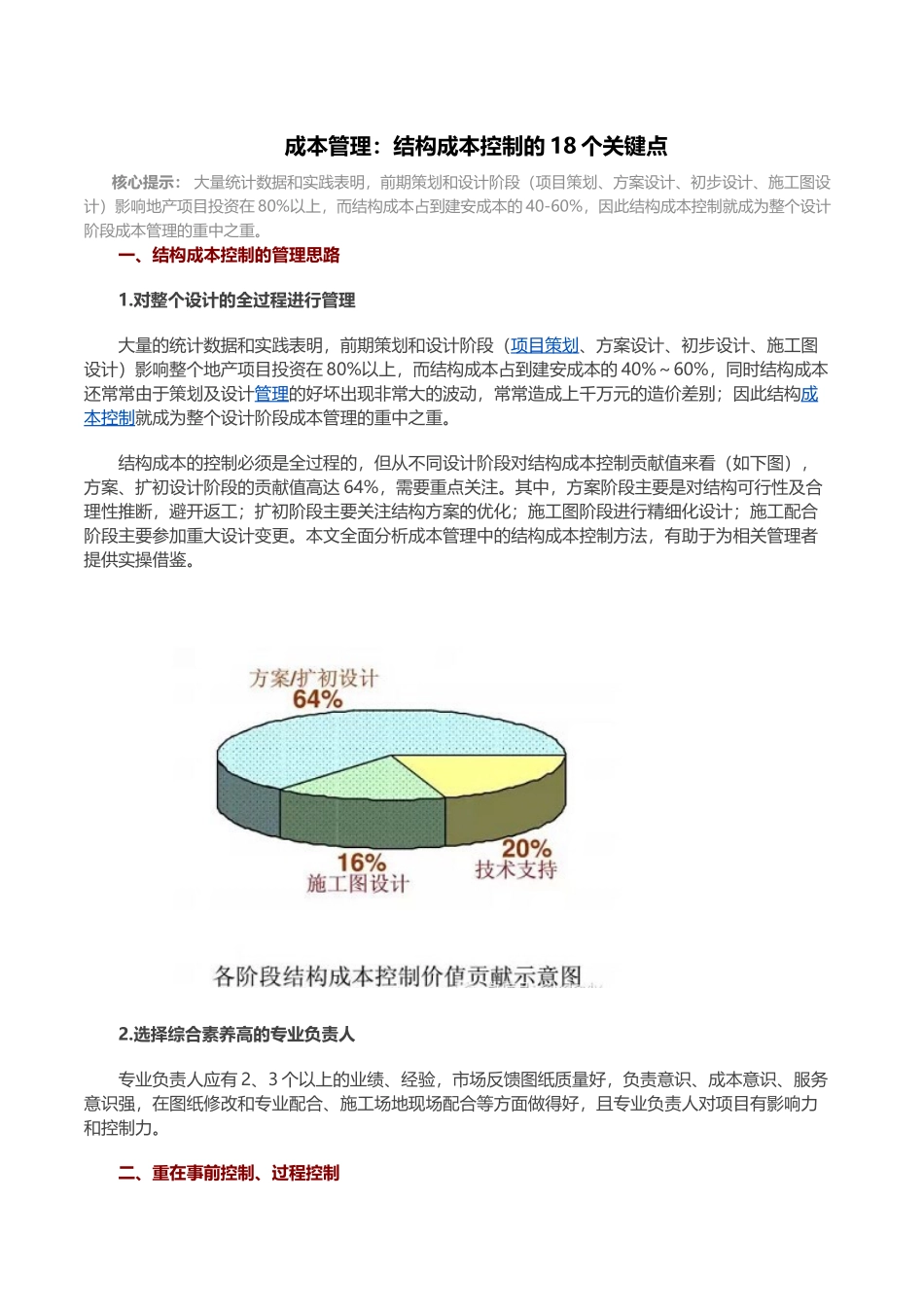

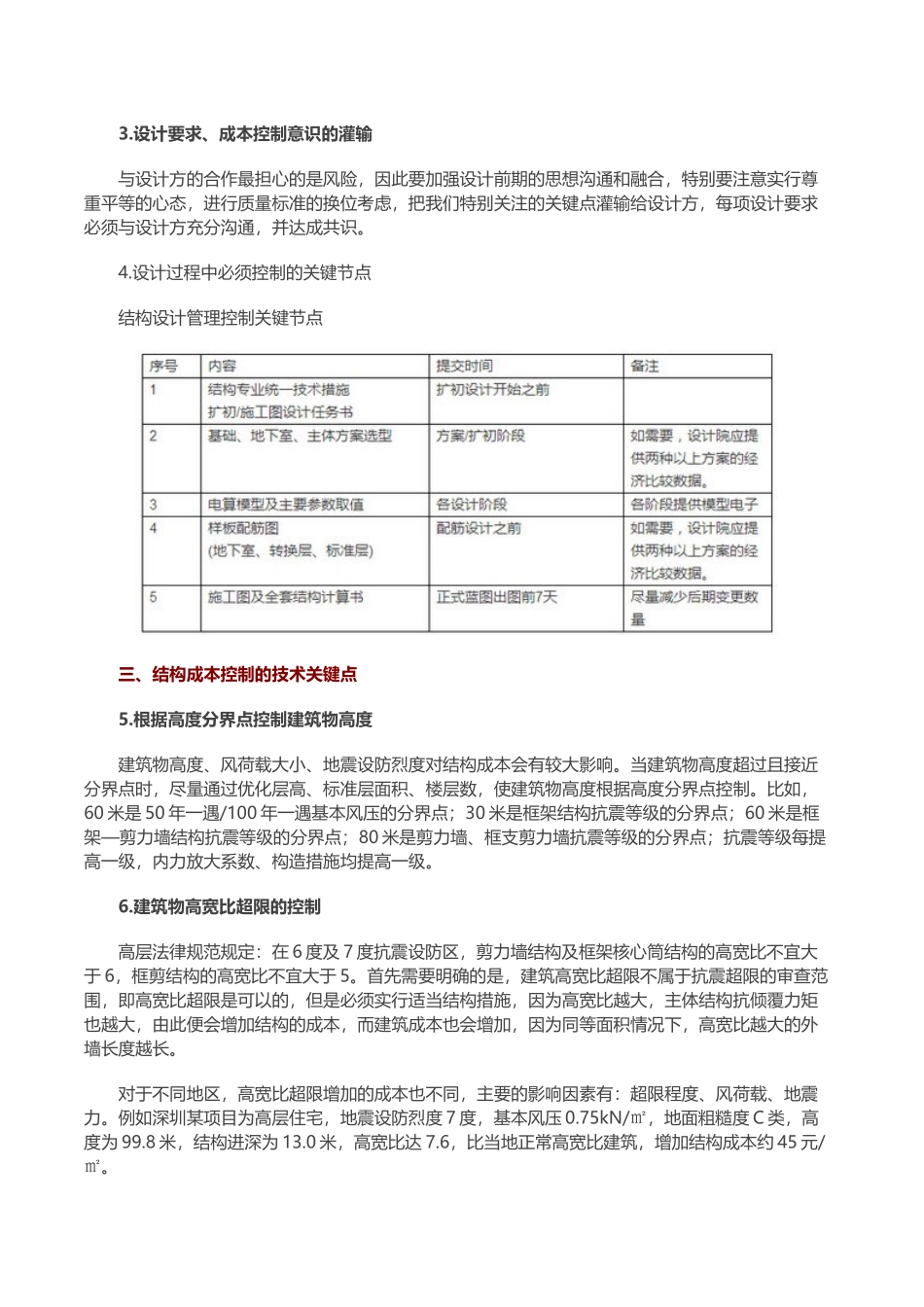

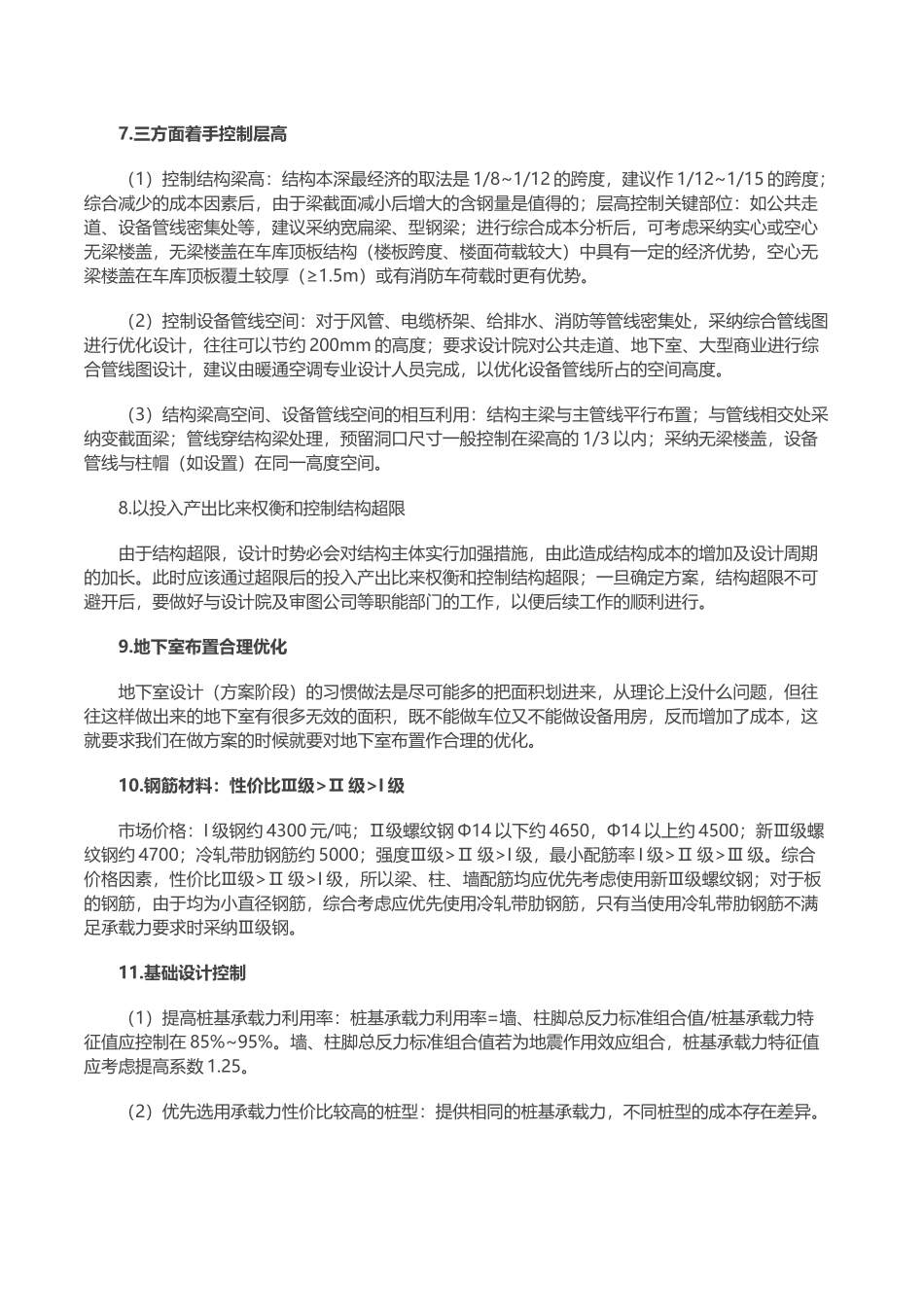

成本管理:结构成本控制的 18 个关键点核心提示: 大量统计数据和实践表明,前期策划和设计阶段(项目策划、方案设计、初步设计、施工图设计)影响地产项目投资在 80%以上,而结构成本占到建安成本的 40-60%,因此结构成本控制就成为整个设计阶段成本管理的重中之重。 一、结构成本控制的管理思路 1.对整个设计的全过程进行管理 大量的统计数据和实践表明,前期策划和设计阶段(项目策划、方案设计、初步设计、施工图设计)影响整个地产项目投资在 80%以上,而结构成本占到建安成本的 40%~60%,同时结构成本还常常由于策划及设计管理的好坏出现非常大的波动,常常造成上千万元的造价差别;因此结构成本控制就成为整个设计阶段成本管理的重中之重。 结构成本的控制必须是全过程的,但从不同设计阶段对结构成本控制贡献值来看(如下图),方案、扩初设计阶段的贡献值高达 64%,需要重点关注。其中,方案阶段主要是对结构可行性及合理性推断,避开返工;扩初阶段主要关注结构方案的优化;施工图阶段进行精细化设计;施工配合阶段主要参加重大设计变更。本文全面分析成本管理中的结构成本控制方法,有助于为相关管理者提供实操借鉴。 2.选择综合素养高的专业负责人 专业负责人应有 2、3 个以上的业绩、经验,市场反馈图纸质量好,负责意识、成本意识、服务意识强,在图纸修改和专业配合、施工场地现场配合等方面做得好,且专业负责人对项目有影响力和控制力。 二、重在事前控制、过程控制 3.设计要求、成本控制意识的灌输 与设计方的合作最担心的是风险,因此要加强设计前期的思想沟通和融合,特别要注意实行尊重平等的心态,进行质量标准的换位考虑,把我们特别关注的关键点灌输给设计方,每项设计要求必须与设计方充分沟通,并达成共识。 4.设计过程中必须控制的关键节点 结构设计管理控制关键节点 三、结构成本控制的技术关键点 5.根据高度分界点控制建筑物高度 建筑物高度、风荷载大小、地震设防烈度对结构成本会有较大影响。当建筑物高度超过且接近分界点时,尽量通过优化层高、标准层面积、楼层数,使建筑物高度根据高度分界点控制。比如,60 米是 50 年一遇/100 年一遇基本风压的分界点;30 米是框架结构抗震等级的分界点;60 米是框架—剪力墙结构抗震等级的分界点;80 米是剪力墙、框支剪力墙抗震等级的分界点;抗震等级每提高一级,内力放大系数、构造措施均提高一级。 6.建筑物高宽比超限的控制 高层法律...
