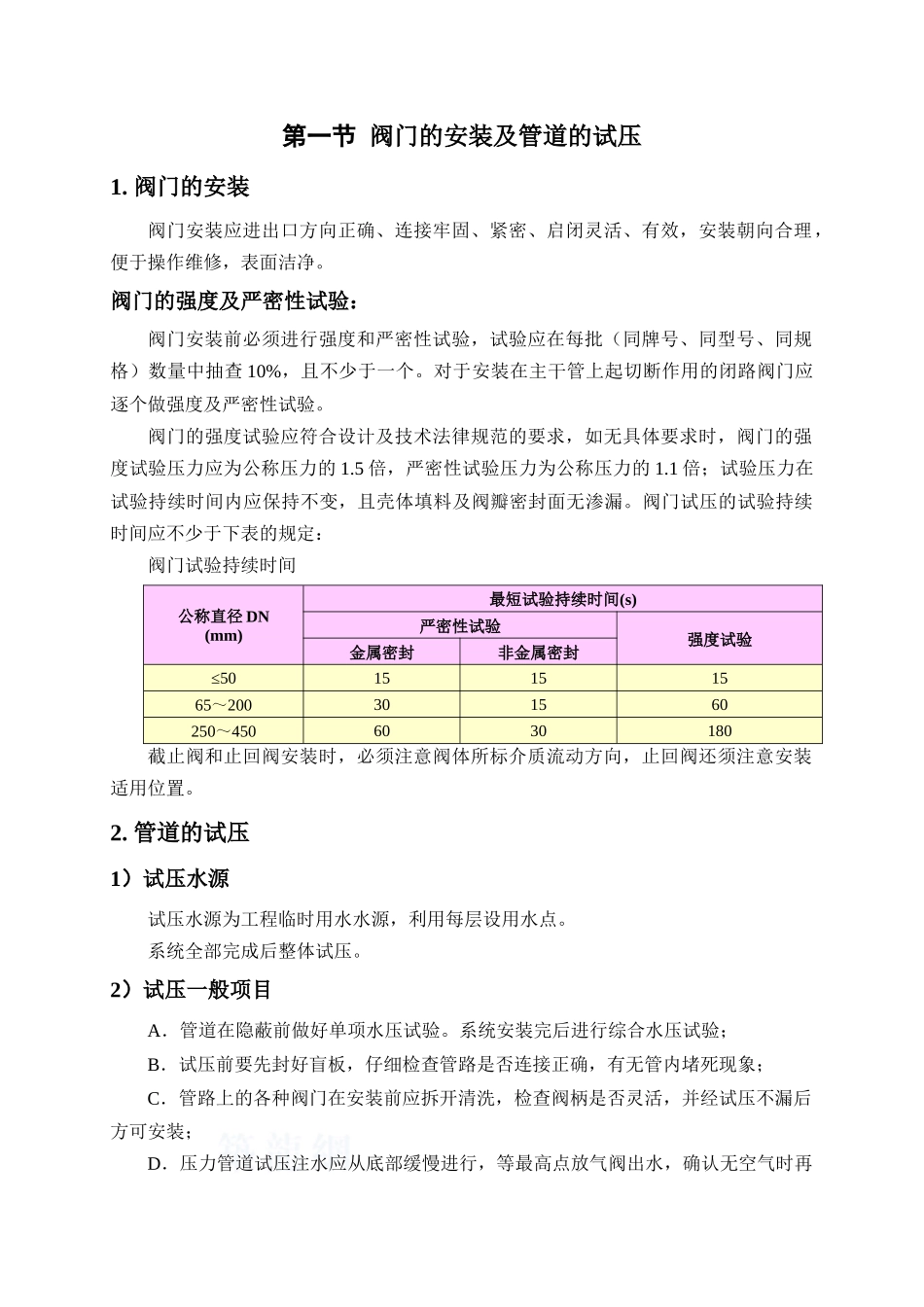

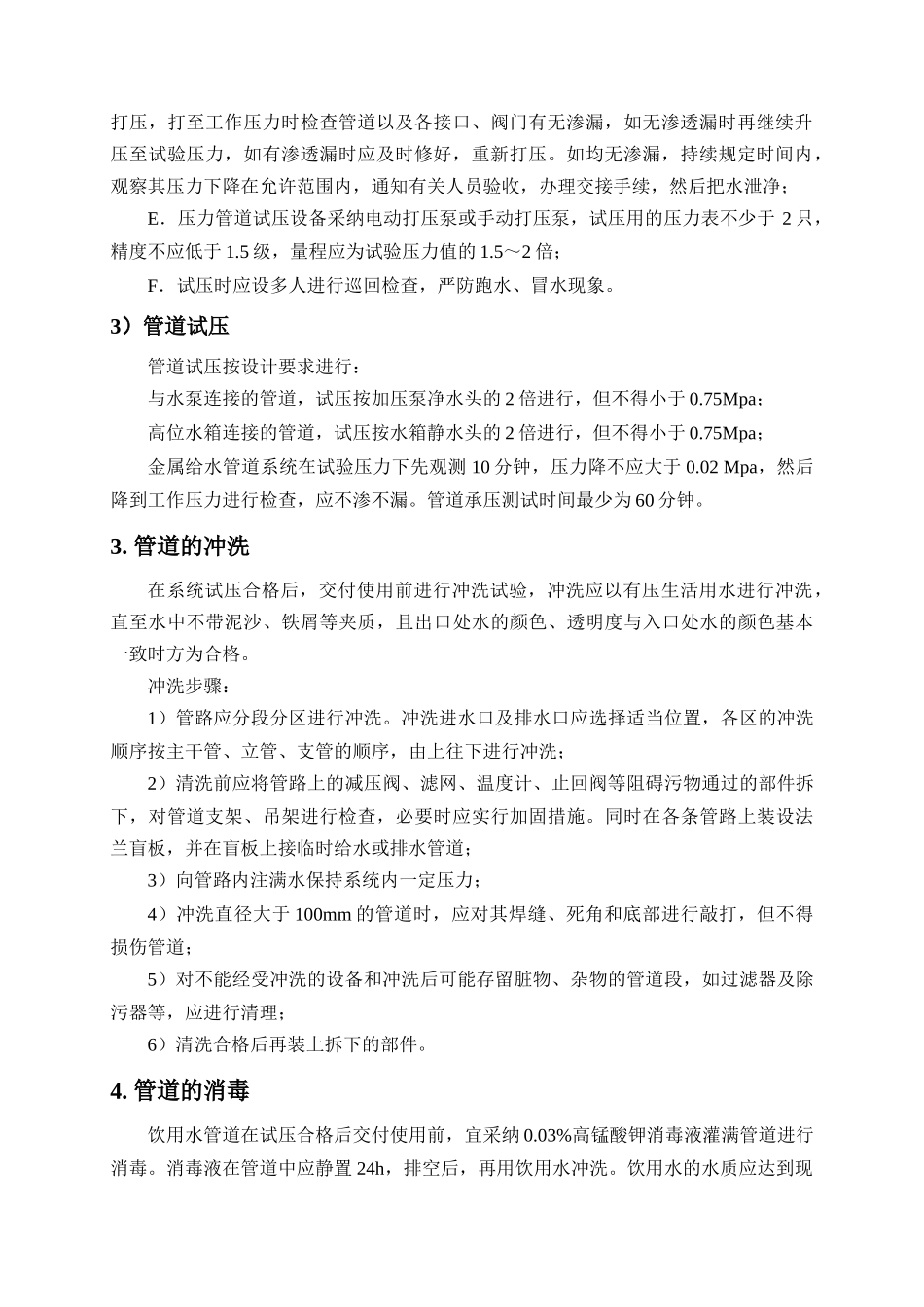

给排水主要施工方法第一节 阀门的安装及管道的试压1. 阀门的安装阀门安装应进出口方向正确、连接牢固、紧密、启闭灵活、有效,安装朝向合理,便于操作维修,表面洁净。阀门的强度及严密性试验:阀门安装前必须进行强度和严密性试验,试验应在每批(同牌号、同型号、同规格)数量中抽查 10%,且不少于一个。对于安装在主干管上起切断作用的闭路阀门应逐个做强度及严密性试验。阀门的强度试验应符合设计及技术法律规范的要求,如无具体要求时,阀门的强度试验压力应为公称压力的 1.5 倍,严密性试验压力为公称压力的 1.1 倍;试验压力在试验持续时间内应保持不变,且壳体填料及阀瓣密封面无渗漏。阀门试压的试验持续时间应不少于下表的规定:阀门试验持续时间公称直径 DN(mm)最短试验持续时间(s)严密性试验强度试验金属密封非金属密封≤5015151565~200301560250~4506030180截止阀和止回阀安装时,必须注意阀体所标介质流动方向,止回阀还须注意安装适用位置。2. 管道的试压1)试压水源试压水源为工程临时用水水源,利用每层设用水点。系统全部完成后整体试压。2)试压一般项目A.管道在隐蔽前做好单项水压试验。系统安装完后进行综合水压试验;B.试压前要先封好盲板,仔细检查管路是否连接正确,有无管内堵死现象;C.管路上的各种阀门在安装前应拆开清洗,检查阀柄是否灵活,并经试压不漏后方可安装;D.压力管道试压注水应从底部缓慢进行,等最高点放气阀出水,确认无空气时再打压,打至工作压力时检查管道以及各接口、阀门有无渗漏,如无渗透漏时再继续升压至试验压力,如有渗透漏时应及时修好,重新打压。如均无渗漏,持续规定时间内,观察其压力下降在允许范围内,通知有关人员验收,办理交接手续,然后把水泄净;E.压力管道试压设备采纳电动打压泵或手动打压泵,试压用的压力表不少于 2 只,精度不应低于 1.5 级,量程应为试验压力值的 1.5~2 倍;F.试压时应设多人进行巡回检查,严防跑水、冒水现象。3)管道试压管道试压按设计要求进行:与水泵连接的管道,试压按加压泵净水头的 2 倍进行,但不得小于 0.75Mpa;高位水箱连接的管道,试压按水箱静水头的 2 倍进行,但不得小于 0.75Mpa;金属给水管道系统在试验压力下先观测 10 分钟,压力降不应大于 0.02 Mpa,然后降到工作压力进行检查,应不渗不漏。管道承压测试时间最少为 60 分钟。3. 管道的冲洗在系统试压合格后,交付使用前进行冲洗试验,冲洗应以有...
