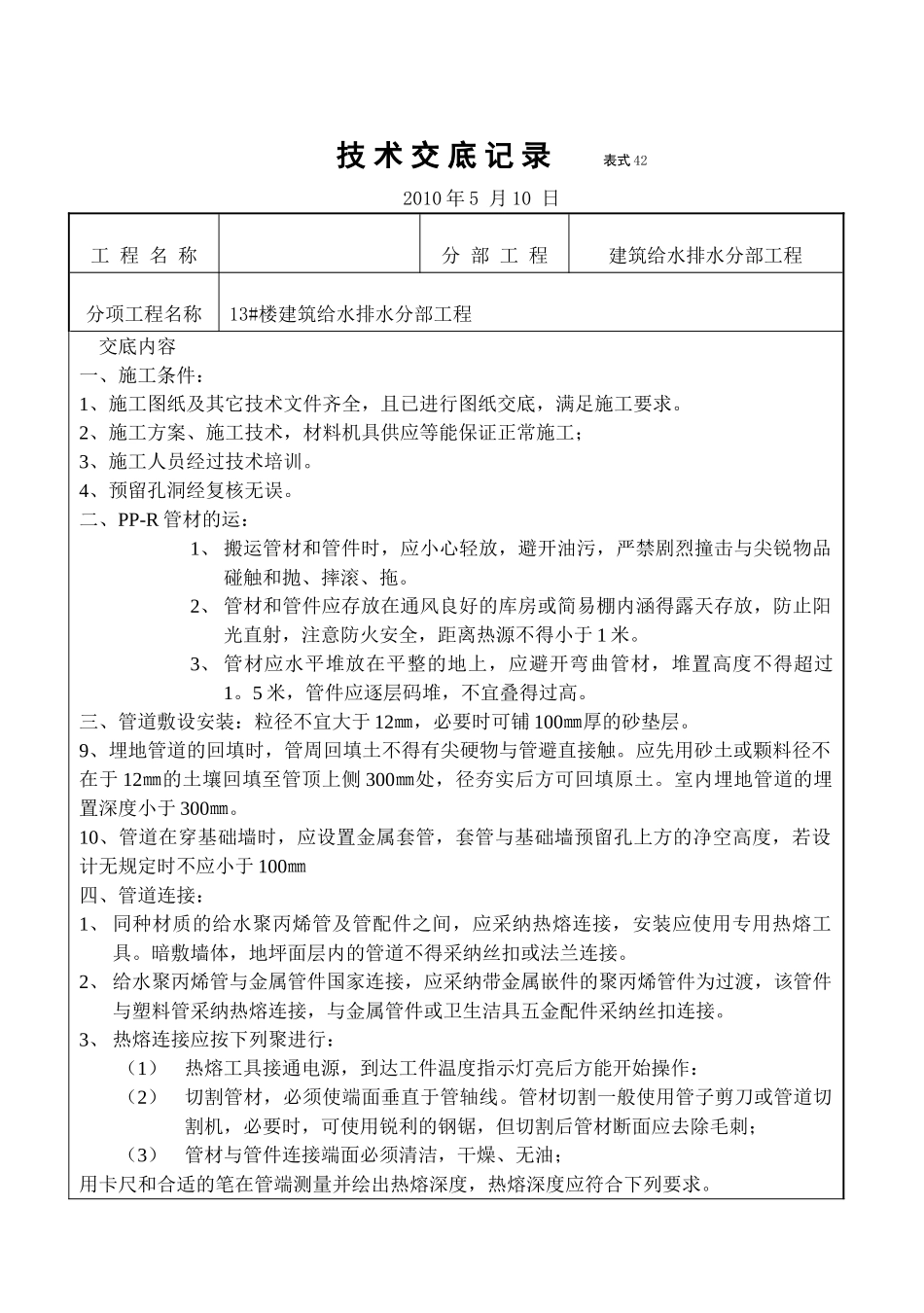

技 术 交 底 记 录 表式 42 2010 年 5 月 10 日工 程 名 称分 部 工 程 建筑给水排水分部工程分项工程名称13#楼建筑给水排水分部工程交底内容一、施工条件:1、施工图纸及其它技术文件齐全,且已进行图纸交底,满足施工要求。2、施工方案、施工技术,材料机具供应等能保证正常施工;3、施工人员经过技术培训。4、预留孔洞经复核无误。二、PP-R 管材的运:1、 搬运管材和管件时,应小心轻放,避开油污,严禁剧烈撞击与尖锐物品碰触和抛、摔滚、拖。2、 管材和管件应存放在通风良好的库房或简易棚内涵得露天存放,防止阳光直射,注意防火安全,距离热源不得小于 1 米。3、 管材应水平堆放在平整的地上,应避开弯曲管材,堆置高度不得超过1。5 米,管件应逐层码堆,不宜叠得过高。三、管道敷设安装:粒径不宜大于 12㎜,必要时可铺 100㎜厚的砂垫层。9、埋地管道的回填时,管周回填土不得有尖硬物与管避直接触。应先用砂土或颗料径不在于 12㎜的土壤回填至管顶上侧 300㎜处,径夯实后方可回填原土。室内埋地管道的埋置深度小于 300㎜。10、管道在穿基础墙时,应设置金属套管,套管与基础墙预留孔上方的净空高度,若设计无规定时不应小于 100㎜四、管道连接:1、 同种材质的给水聚丙烯管及管配件之间,应采纳热熔连接,安装应使用专用热熔工具。暗敷墙体,地坪面层内的管道不得采纳丝扣或法兰连接。2、 给水聚丙烯管与金属管件国家连接,应采纳带金属嵌件的聚丙烯管件为过渡,该管件与塑料管采纳热熔连接,与金属管件或卫生洁具五金配件采纳丝扣连接。3、 热熔连接应按下列聚进行:(1)热熔工具接通电源,到达工件温度指示灯亮后方能开始操作:(2)切割管材,必须使端面垂直于管轴线。管材切割一般使用管子剪刀或管道切割机,必要时,可使用锐利的钢锯,但切割后管材断面应去除毛刺;(3)管材与管件连接端面必须清洁,干燥、无油;用卡尺和合适的笔在管端测量并绘出热熔深度,热熔深度应符合下列要求。技术队长施 工 员班 长 技 术 交 底 记 录 表式 42 2010 年 5 月 10 日工 程 名 称分 部 工 程 建筑给水排水分部工程分项工程名称13#楼建筑给水排水分部工程交底内容公称外径 热熔深度 加热时间 加工时间 冷却时间(㎜) (㎜) S S S20 14 5 4 325 16 7 4 332 20 8 4 440 21 8 6 450 22·5 18 6 5注:若环境温度小于 5℃,加热时间应延长城 50%。4、...
