XX 大厦马道施工方案XX 大厦工程项目经理部2007 年 4 月 1 日北京 XX 集团有限责任公司工程总承包部目 录一、编制依据2二、工程概况2三、马道的定位2四、施工准备24
1、人员准备24
2、材料准备3五、马道搭设3六、马道的验收与拆除5七、附图5一、编制依据1
1、《北京市建筑工程施工安全操作规程》(DBJ01-62-2025);1
2、《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ130-2001);1
3、《建筑施工高处作业安全技术法律规范》(JGJ80-91);二、工程概况本工程位于北京市 XX 区 XXX,XXXX 人民政府北京办事处院内
总建筑面积为60692㎡,其中地上酒店栋 20 层,办公栋 11 层,裙房 4 层,建筑面积为 44984㎡;地下三层,建筑面积为 15708㎡
结构形式为框架剪力墙
檐口高度酒店栋 78
75m,办公栋 49
35m,裙房 20
基底标高为-17
30m、-13
90m,室内外高差为 0
地下防水等级为一级,防水材料为钢筋混凝土自防水加 4mm 厚 BAC 防水卷材
三、马道的定位本工程基础施工时,为方便工人作业施工,在每个塔吊处搭设一个马道
马道长6m,宽 2
距塔吊 30cm

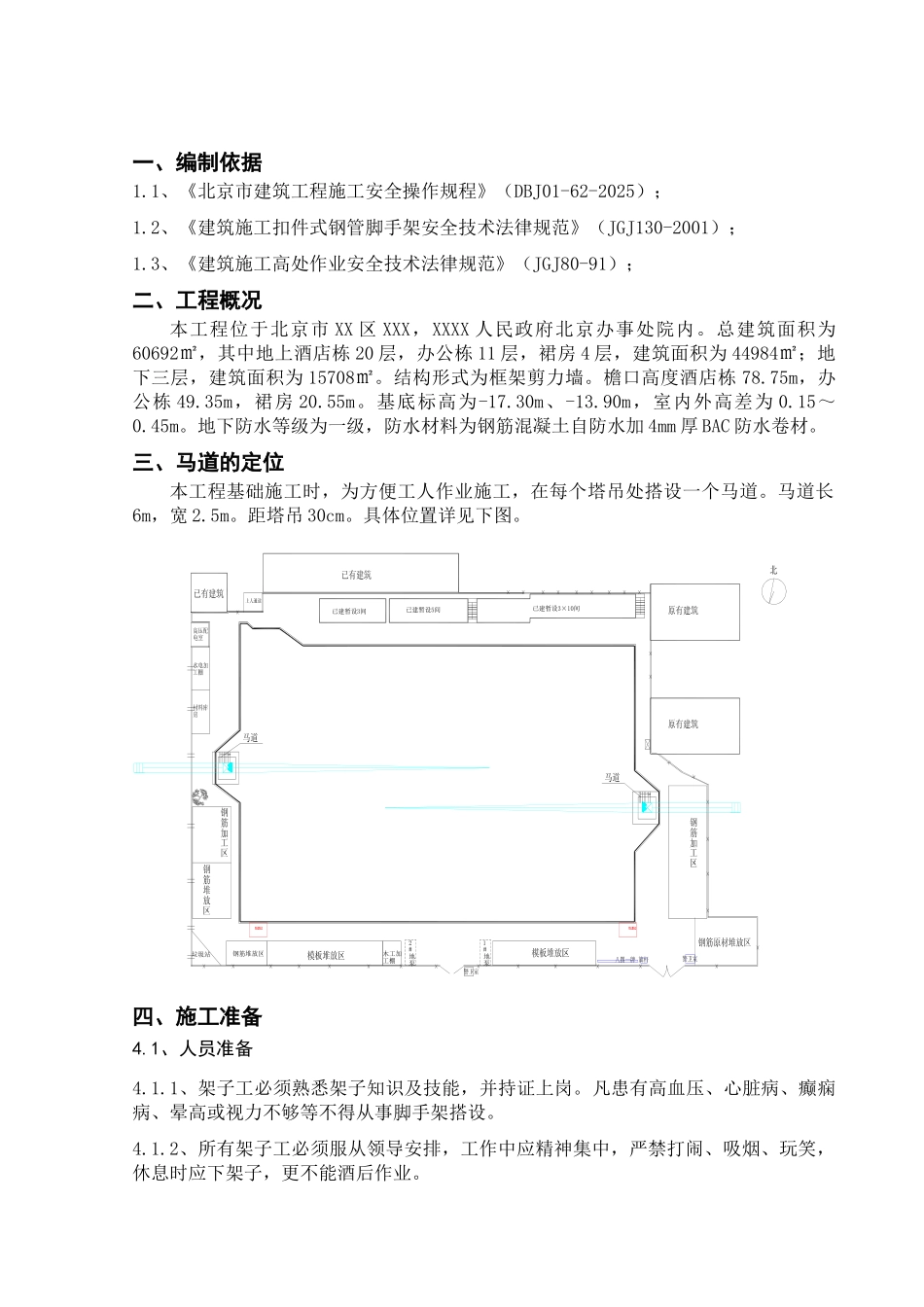

具体位置详见下图
已建暂设3×10间已建暂设5间已建暂设3间垃圾站2#地泵1#地泵钢筋堆放区木工加工棚四、施工准备4
1、人员准备4
1、架子工必须熟悉架子知识及技能,并持证上岗
凡患有高血压、心脏病、癫痫病、晕高或视力不够等不得从事脚手架搭设
2、所有架子工必须服从领导安排,工作中应精神集中,严禁打闹、吸烟、玩笑,休息时应下架子,更不能酒后作业
3、所有架子工不能疲劳作业
提升架子,尽量安排在白天,以免夜间灯光不足,发生危险
五级风以上及下雨、浓雾、下雪等天气停止操作
