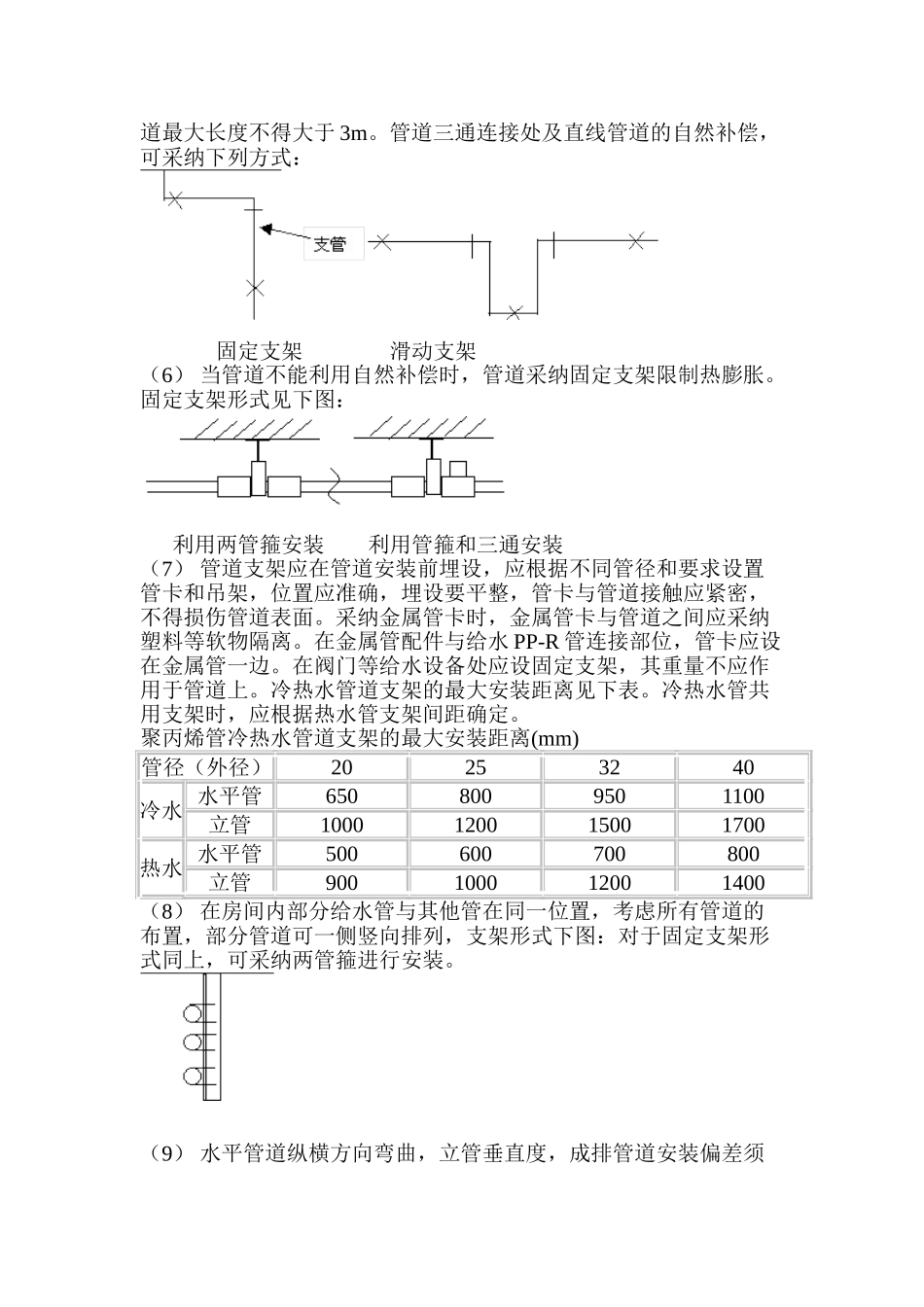

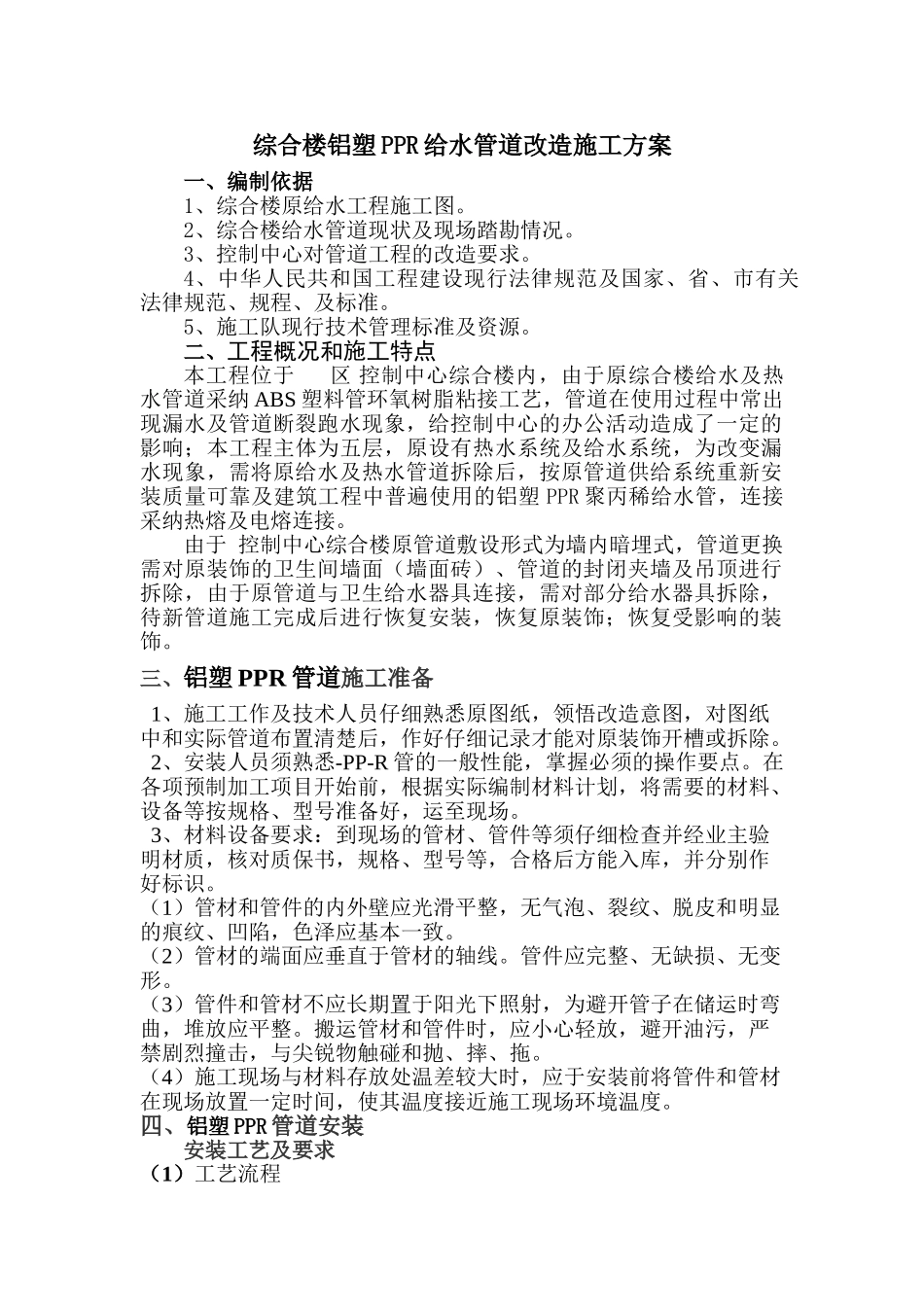

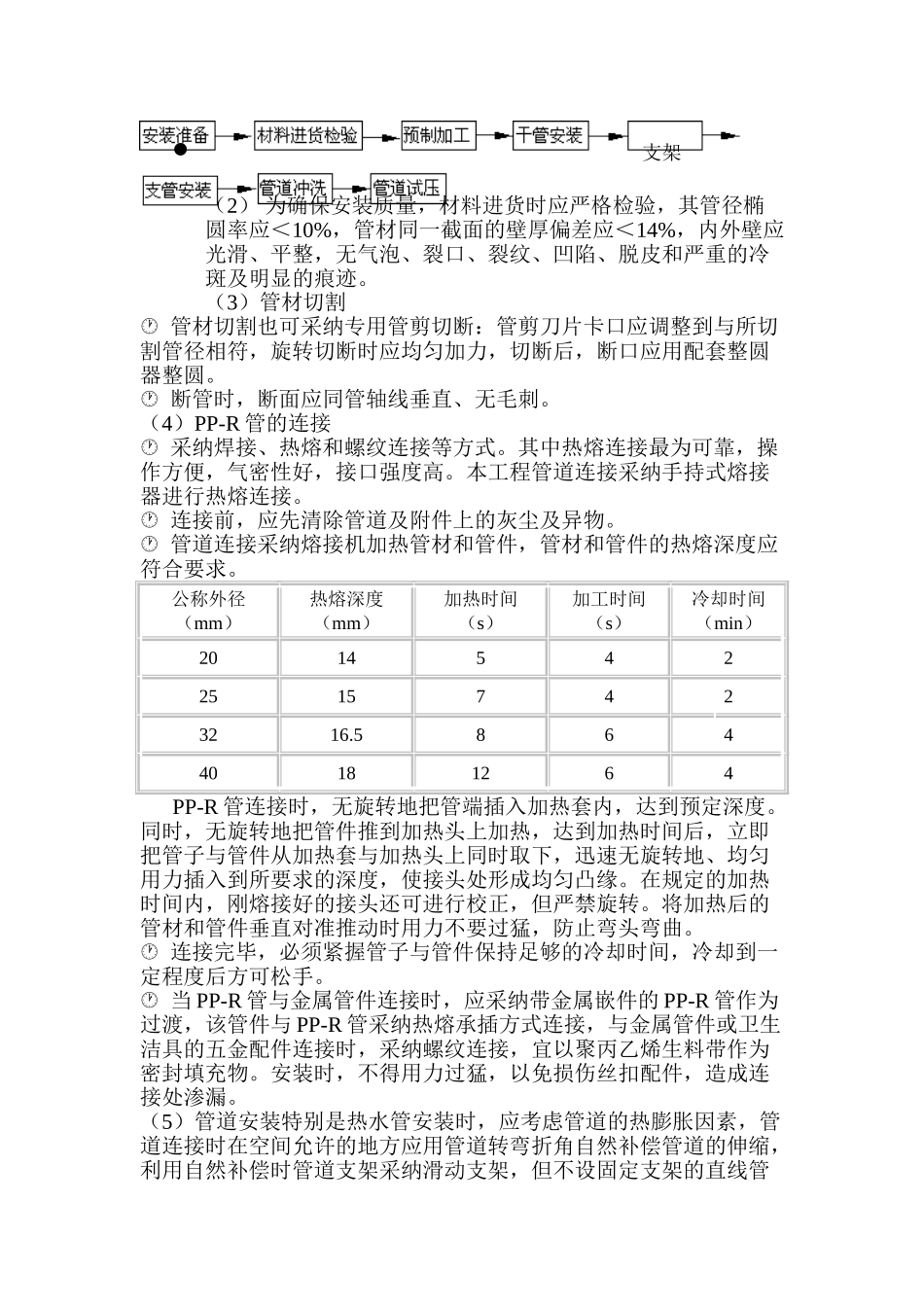

综合楼铝塑 PPR 给水管道改造施工方案一、编制依据1、综合楼原给水工程施工图。2、综合楼给水管道现状及现场踏勘情况。3、控制中心对管道工程的改造要求。4、中华人民共和国工程建设现行法律规范及国家、省、市有关法律规范、规程、及标准。5、施工队现行技术管理标准及资源。二、工程概况和施工特点本工程位于 区 控制中心综合楼内,由于原综合楼给水及热水管道采纳 ABS 塑料管环氧树脂粘接工艺,管道在使用过程中常出现漏水及管道断裂跑水现象,给控制中心的办公活动造成了一定的影响;本工程主体为五层,原设有热水系统及给水系统,为改变漏水现象,需将原给水及热水管道拆除后,按原管道供给系统重新安装质量可靠及建筑工程中普遍使用的铝塑 PPR 聚丙稀给水管,连接采纳热熔及电熔连接。由于 控制中心综合楼原管道敷设形式为墙内暗埋式,管道更换需对原装饰的卫生间墙面(墙面砖)、管道的封闭夹墙及吊顶进行拆除,由于原管道与卫生给水器具连接,需对部分给水器具拆除,待新管道施工完成后进行恢复安装,恢复原装饰;恢复受影响的装饰。三、铝塑 PPR 管道施工准备 1、施工工作及技术人员仔细熟悉原图纸,领悟改造意图,对图纸中和实际管道布置清楚后,作好仔细记录才能对原装饰开槽或拆除。 2、安装人员须熟悉-PP-R 管的一般性能,掌握必须的操作要点。在各项预制加工项目开始前,根据实际编制材料计划,将需要的材料、设备等按规格、型号准备好,运至现场。 3、材料设备要求:到现场的管材、管件等须仔细检查并经业主验明材质,核对质保书,规格、型号等,合格后方能入库,并分别作好标识。(1)管材和管件的内外壁应光滑平整,无气泡、裂纹、脱皮和明显的痕纹、凹陷,色泽应基本一致。(2)管材的端面应垂直于管材的轴线。管件应完整、无缺损、无变形。(3)管件和管材不应长期置于阳光下照射,为避开管子在储运时弯曲,堆放应平整。搬运管材和管件时,应小心轻放,避开油污,严禁剧烈撞击,与尖锐物触碰和抛、摔、拖。(4)施工现场与材料存放处温差较大时,应于安装前将管件和管材在现场放置一定时间,使其温度接近施工现场环境温度。四、铝塑 PPR 管道安装 安装工艺及要求(1)工艺流程 支架(2) 为确保安装质量,材料进货时应严格检验,其管径椭圆率应<10%,管材同一截面的壁厚偏差应<14%,内外壁应光滑、平整,无气泡、裂口、裂纹、凹陷、脱皮和严重的冷斑及明显的痕迹。(3)管材切割 管材切割也可采纳专...
