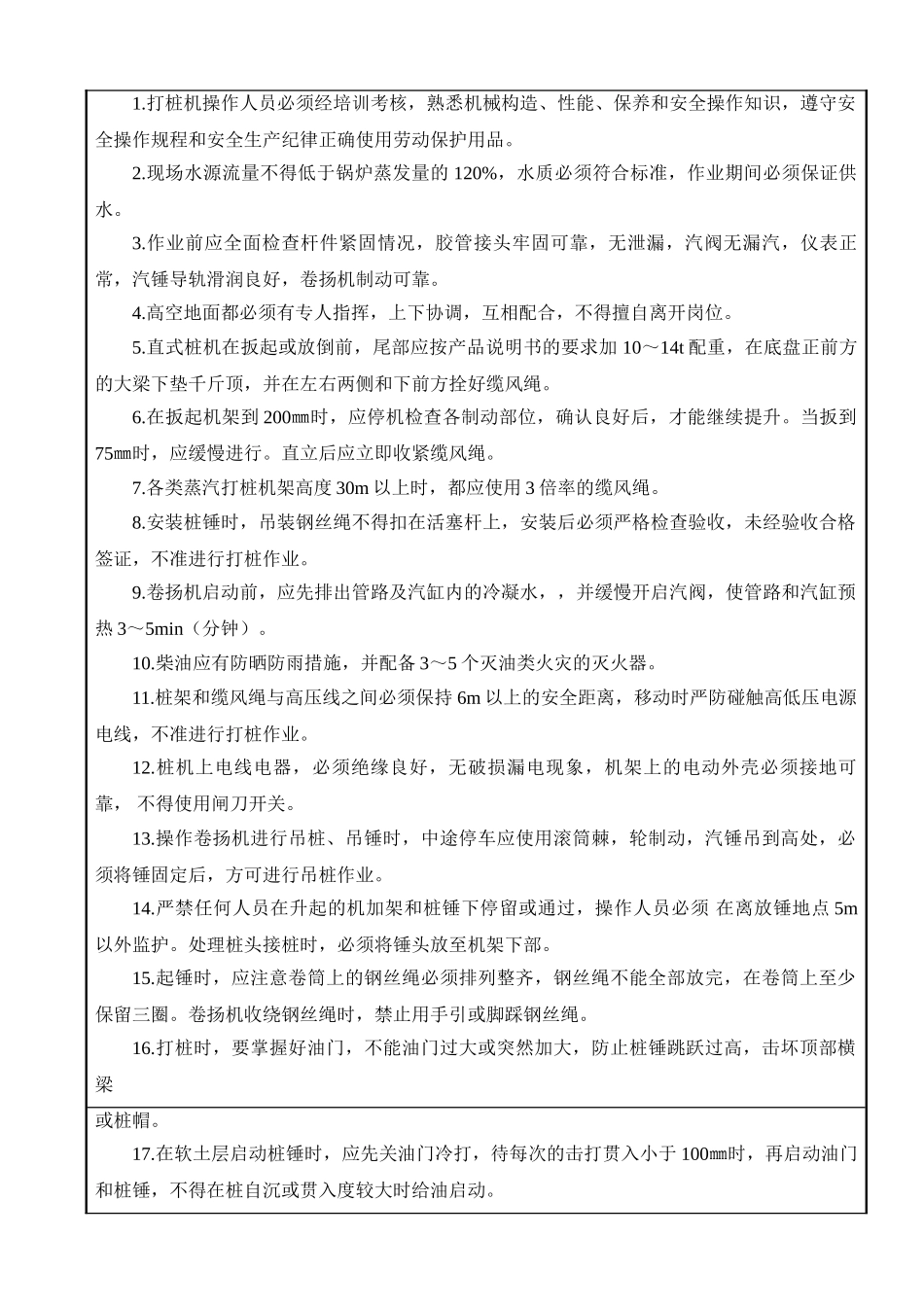

蒸汽打桩机安全技术交底AQ3
7施工单位:工程名称分部分项工程工种1
打桩机操作人员必须经培训考核,熟悉机械构造、性能、保养和安全操作知识,遵守安全操作规程和安全生产纪律正确使用劳动保护用品
现场水源流量不得低于锅炉蒸发量的 120%,水质必须符合标准,作业期间必须保证供水
作业前应全面检查杆件紧固情况,胶管接头牢固可靠,无泄漏,汽阀无漏汽,仪表正常,汽锤导轨滑润良好,卷扬机制动可靠
高空地面都必须有专人指挥,上下协调,互相配合,不得擅自离开岗位
直式桩机在扳起或放倒前,尾部应按产品说明书的要求加 10~14t 配重,在底盘正前方的大梁下垫千斤顶,并在左右两侧和下前方拴好缆风绳
在扳起机架到 200㎜时,应停机检查各制动部位,确认良好后,才能继续提升
当扳到75㎜时,应缓慢进行
直立后应立即收紧缆风绳
各类蒸汽打桩机架高度 30m 以上时,都应使用 3 倍率的缆风绳
安装桩锤时,吊装钢丝绳不得扣在活塞杆上,安装后必须严格检查验收,未经验收合格签证,不准进行打桩作业
卷扬机启动前,应先排出管路及汽缸内的冷凝水,,并缓慢开启汽阀,使管路和汽缸预热 3~5min(分钟)
柴油应有防晒防雨措施,并配备 3~5 个灭油类火灾的灭火器
桩架和缆风绳与高压线之间必须保持 6m 以上的安全距离,移动时严防碰触高低压电源电线,不准进行打桩作业
桩机上电线电器,必须绝缘良好,无破损漏电现象,机架上的电动外壳必须接地可靠, 不得使用闸刀开关
操作卷扬机进行吊桩、吊锤时,中途停车应使用滚筒棘,轮制动,汽锤吊到高处,必须将锤固定后,方可进行吊桩作业

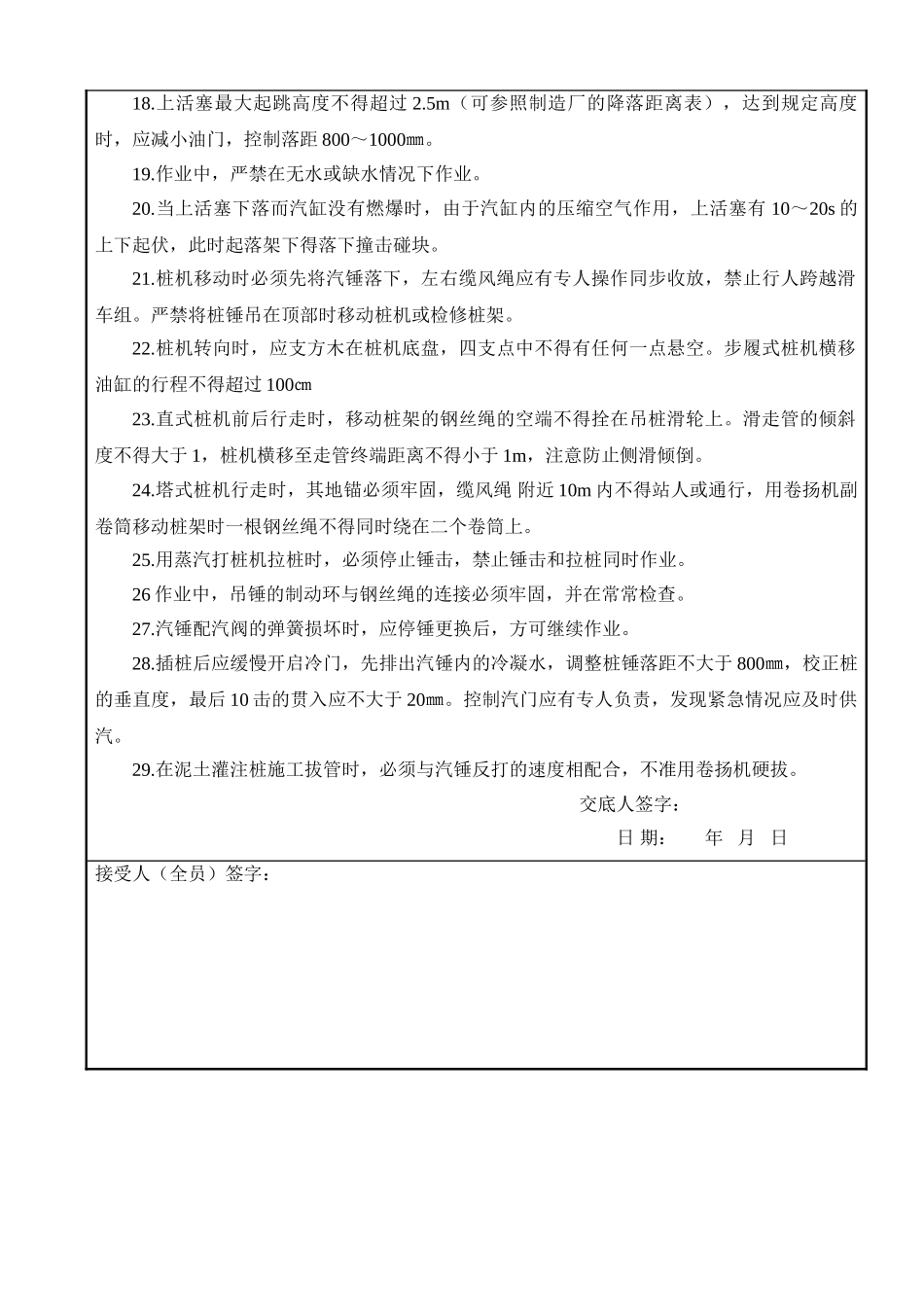

严禁任何人员在升起的机加架和桩锤下停留或通过,操作人员必须 在离放锤地点 5m以外监护
处理桩头接桩时,必须将锤头放至机架下部
起锤时,应注意卷筒上的钢丝绳必须排列整齐,钢丝绳不
