文件类别流程类密级文件名称质量报表管理工作流程文件编号XG-LC-051版本号01管理部门项目管理部生效日期2025

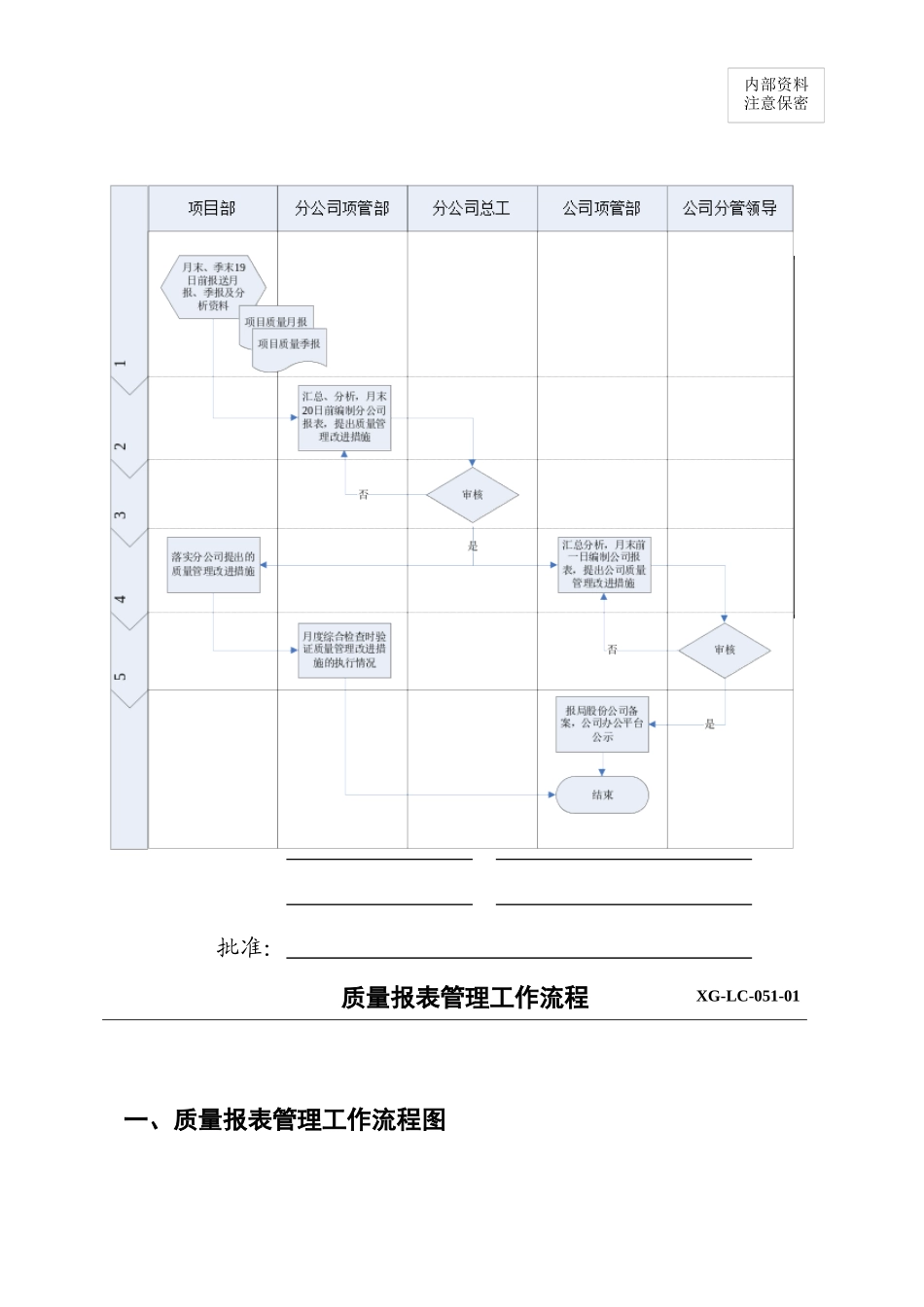

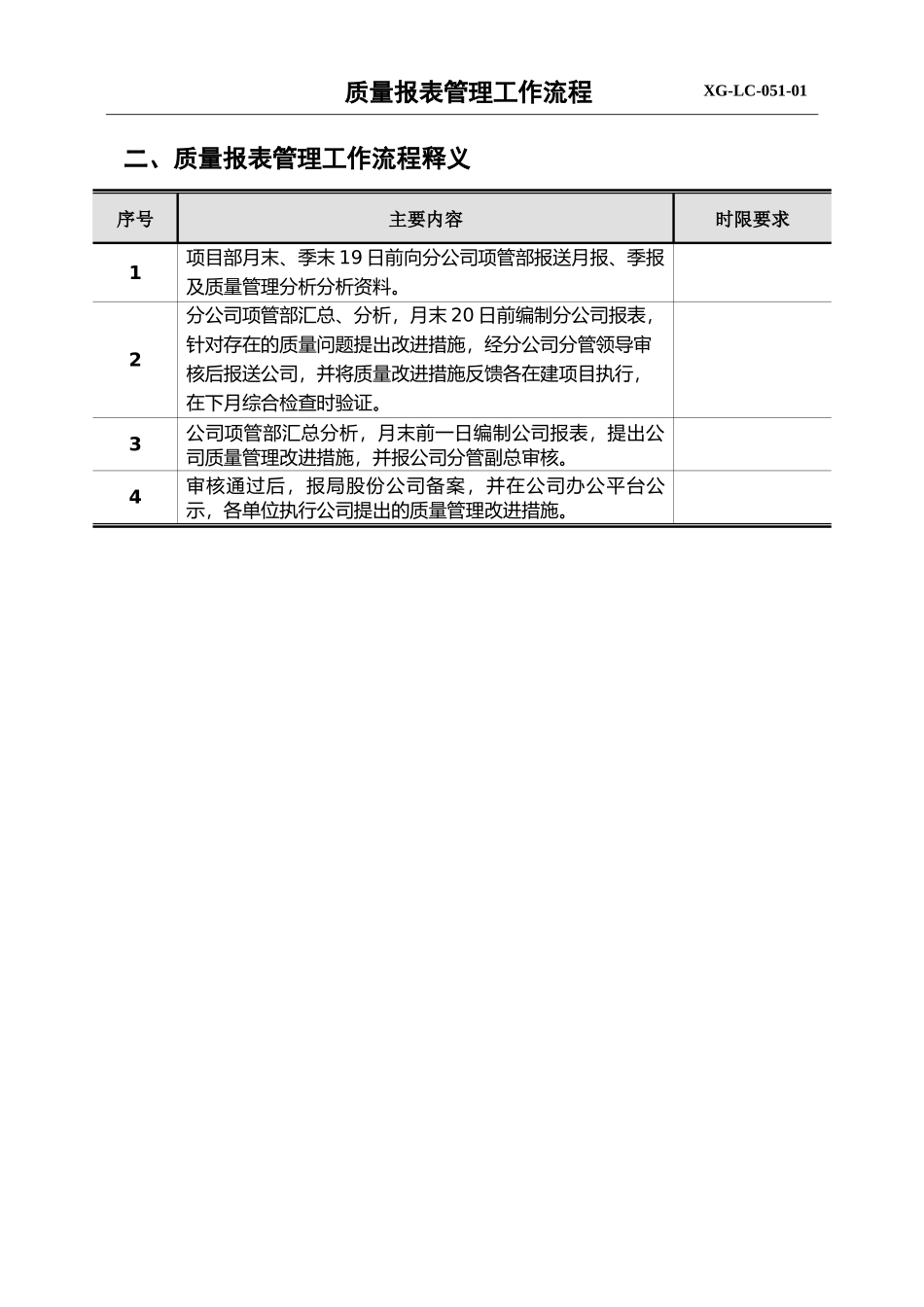

10关联文件 作成: 审核: 关联承认: 批准: 一、质量报表管理工作流程图内部资料注意保密质量报表管理工作流程XG-LC-051-01二、质量报表管理工作流程释义序号主要内容时限要求1项目部月末、季末 19 日前向分公司项管部报送月报、季报及质量管理分析分析资料
2分公司项管部汇总、分析,月末 20 日前编制分公司报表,针对存在的质量问题提出改进措施,经分公司分管领导审核后报送公司,并将质量改进措施反馈各在建项目执行,在下月综合检查时验证
3公司项管部汇总分析,月末前一日编制公司报表,提出公司质量管理改进措施,并报公司分管副总审核
4审核通过后,报局股份公司备案,并在公司办公平台公示,各单位执行公司提出的质量管理改进措施

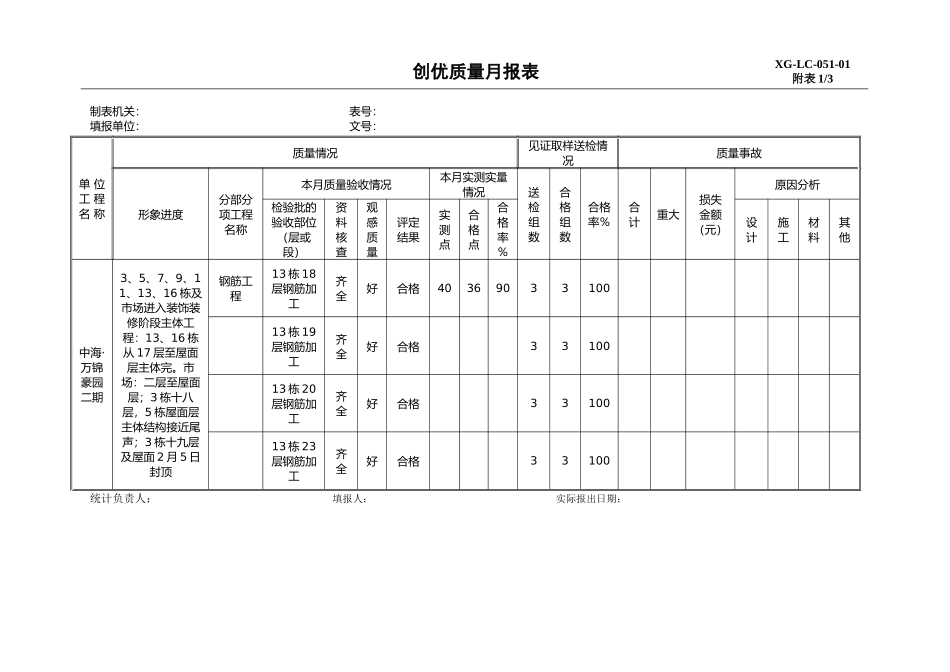

质量报表管理工作流程XG-LC-051-01制表机关: 表号:填报单位: 文号:统计负责人: 填报人: 实际报出日期:创优质量月报表XG-LC-051-01附表 1/3单 位 工 程 名 称质量情况见证取样送检情况质量事故形象进度分部分项工程名称本月质量验收情况本月实测实量情况送检组数合格组数合格率%合 计重大损失 金额(元)原因分析检验批的验收部位(层或段)资 料 核 查观 感 质 量评定结果实 测 点合 格 点合 格 率 %设计施工材料其他中海·万锦豪园二期3、5、7、9、11、13、16 栋及市场进入装饰装修阶段主体工程:13、16 栋从 17 层至屋面层主体完
市场:二层至屋面层;3 栋十八层,5 栋屋面层主体结构接近尾声;3 栋十九层及屋面 2 月 5 日封顶钢筋工程13 栋 18层钢筋加工齐全好合格4036903310013 栋 19层钢筋加工齐全好合格3310013 栋 20层钢筋加工齐全好合格3310013 栋 23层
