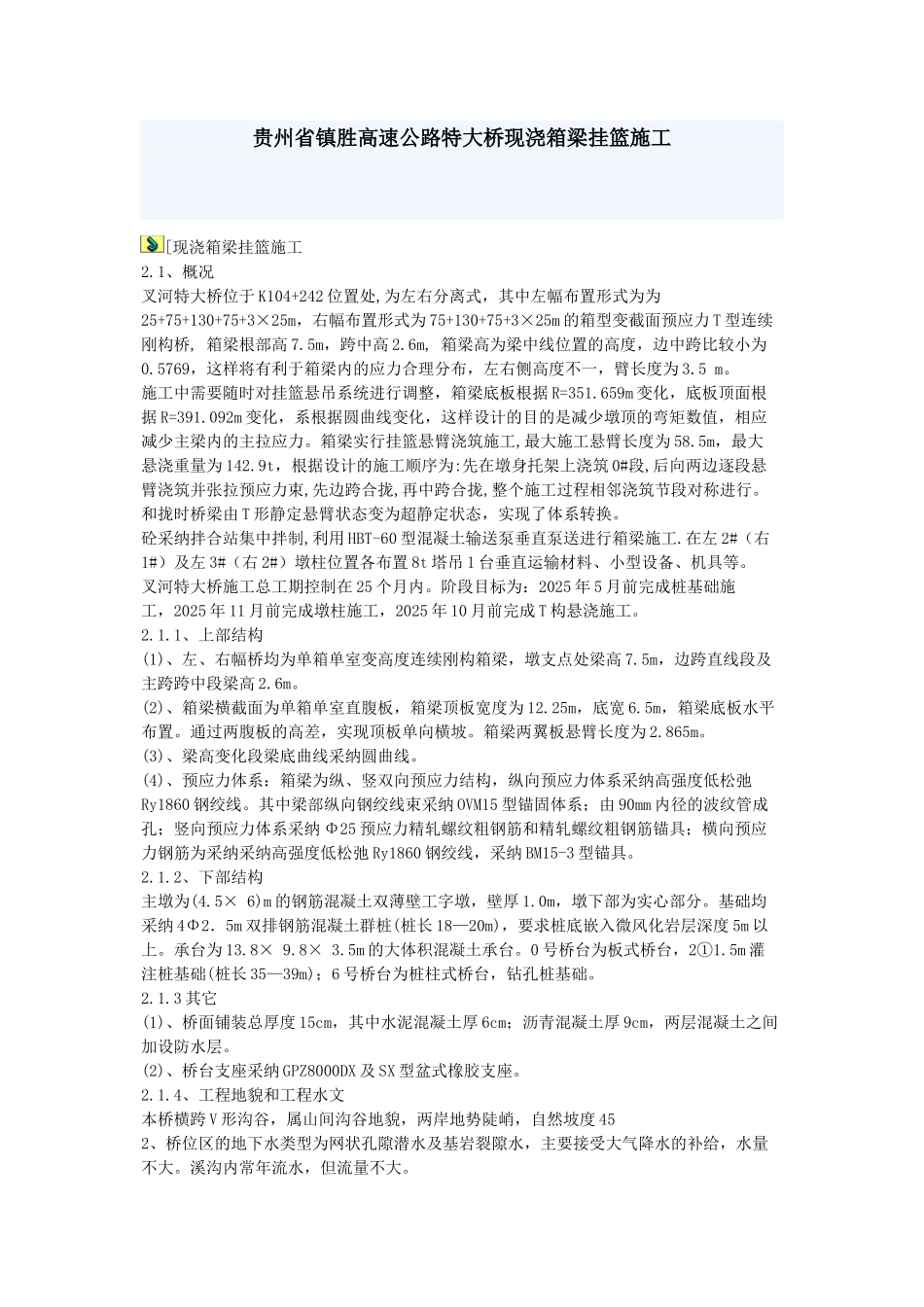

贵州省镇胜高速公路特大桥现浇箱梁挂篮施工[现浇箱梁挂篮施工 2
1、概况 叉河特大桥位于 K104+242 位置处,为左右分离式,其中左幅布置形式为为25+75+130+75+3×25m,右幅布置形式为 75+130+75+3×25m 的箱型变截面预应力 T 型连续刚构桥, 箱梁根部高 7
5m,跨中高 2
6m, 箱梁高为梁中线位置的高度,边中跨比较小为0
5769,这样将有利于箱梁内的应力合理分布,左右侧高度不一,臂长度为 3
施工中需要随时对挂篮悬吊系统进行调整,箱梁底板根据 R=351
659m 变化,底板顶面根据 R=391
092m 变化,系根据圆曲线变化,这样设计的目的是减少墩顶的弯矩数值,相应减少主梁内的主拉应力
箱梁实行挂篮悬臂浇筑施工,最大施工悬臂长度为 58
5m,最大悬浇重量为 142
9t,根据设计的施工顺序为:先在墩身托架上浇筑 0#段,后向两边逐段悬臂浇筑并张拉预应力束,先边跨合拢,再中跨合拢,整个施工过程相邻浇筑节段对称进行
和拢时桥梁由 T 形静定悬臂状态变为超静定状态,实现了体系转换
砼采纳拌合站集中拌制,利用 HBT-60 型混凝土输送泵垂直泵送进行箱梁施工
在左 2#(右1#)及左 3#(右 2#)墩柱位置各布置 8t 塔吊 1 台垂直运输材料、小型设备、机具等
叉河特大桥施工总工期控制在 25 个月内
阶段目标为:2025 年 5 月前完成桩基础施工,2025 年 11 月前完成墩柱施工,2025 年 10 月前完成 T 构悬浇施工
1、上部结构 (1)、左、右幅桥均为单箱单室变高度连续刚构箱梁,墩支点处梁高 7
5m,边跨直线段及主跨跨中段梁高 2
(2)、箱梁横截面为单箱单室直腹板,箱梁顶板宽度为 12
25m,底宽 6
5m,箱梁底板水平布置
通过两腹板的高差,实现顶板单向横坡
箱梁两翼板悬臂长
