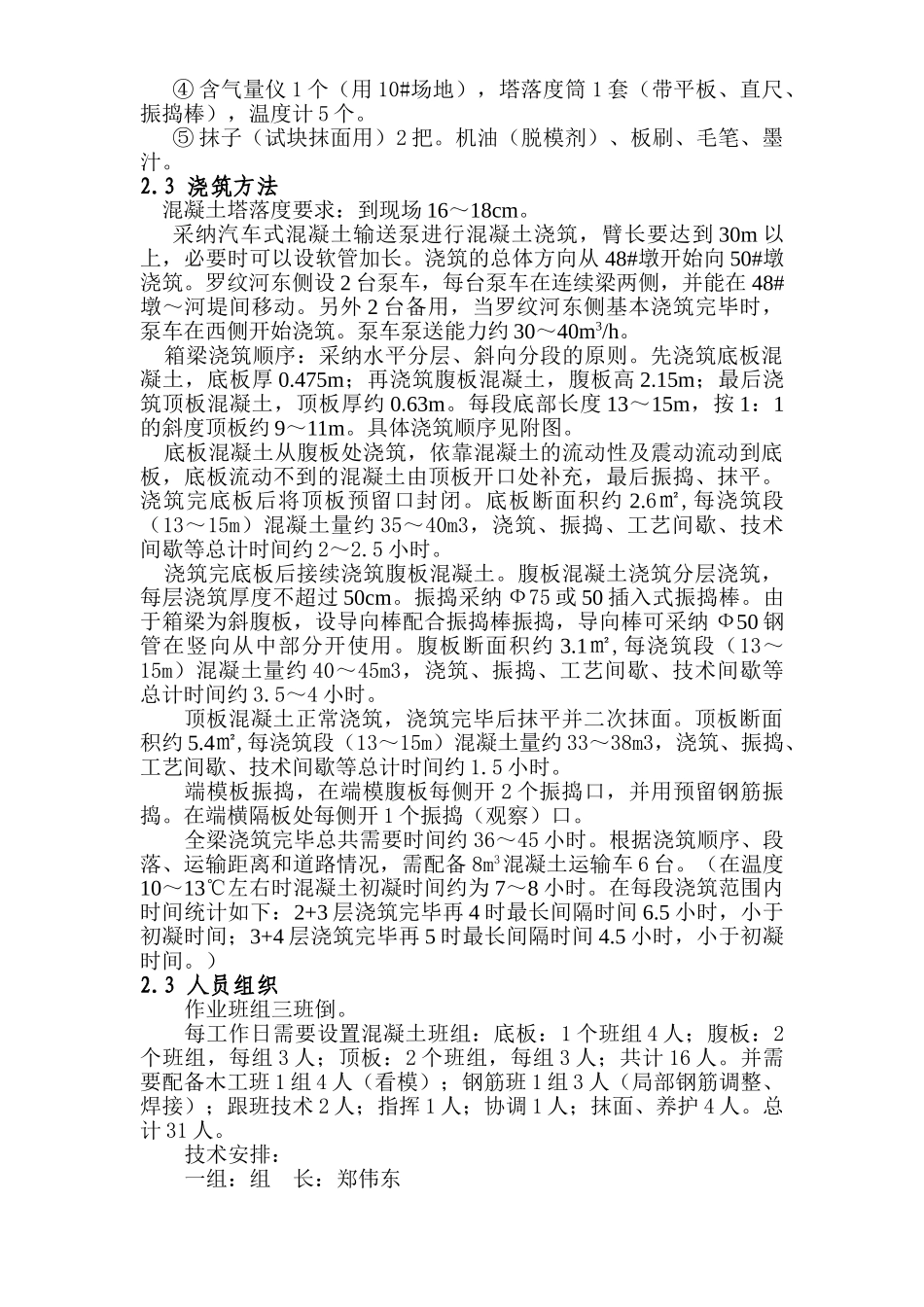

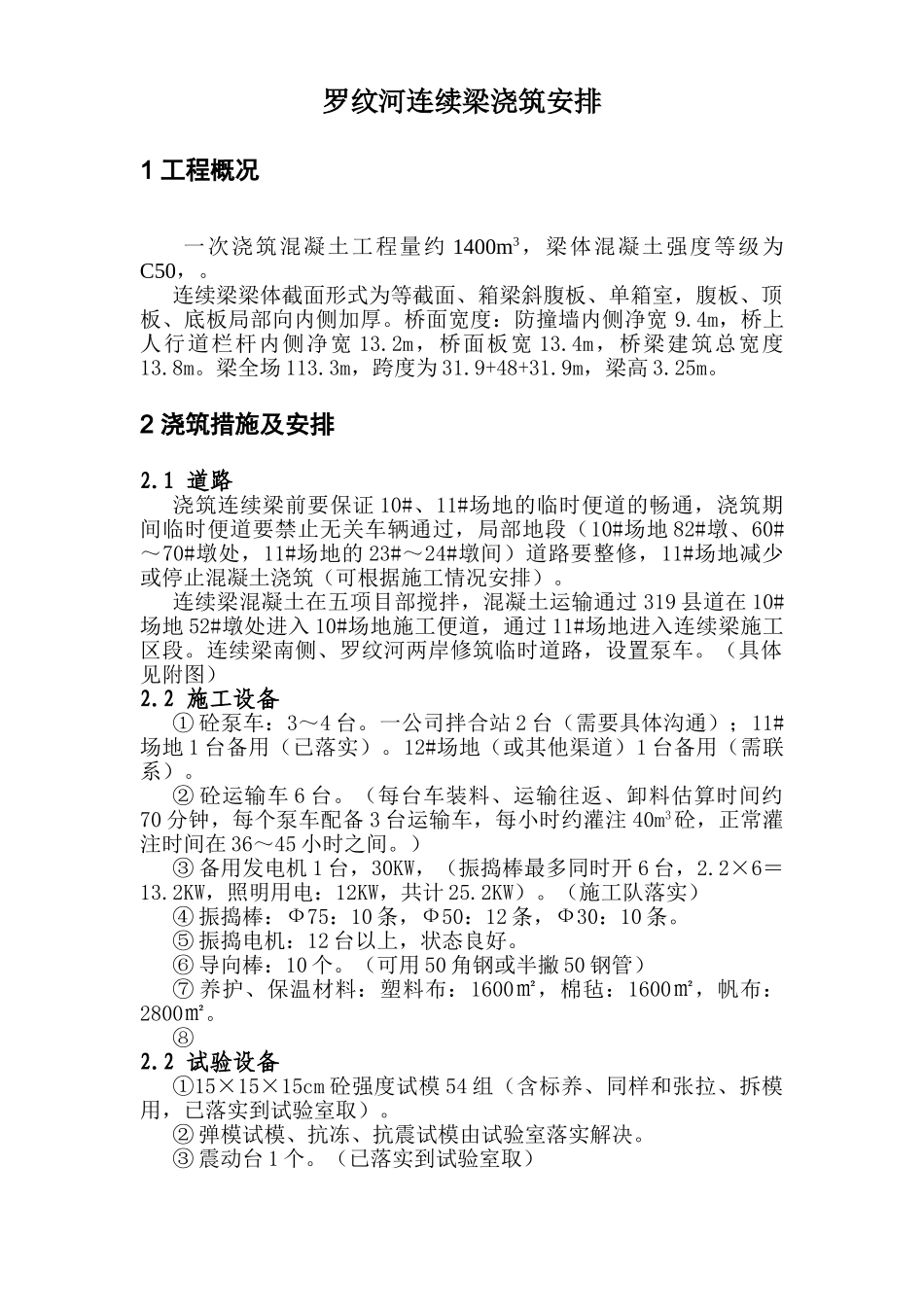

罗纹河连续梁浇筑安排1 工程概况一次浇筑混凝土工程量约 1400m3,梁体混凝土强度等级为C50,
连续梁梁体截面形式为等截面、箱梁斜腹板、单箱室,腹板、顶板、底板局部向内侧加厚
桥面宽度:防撞墙内侧净宽 9
4m,桥上人行道栏杆内侧净宽 13
2m,桥面板宽 13
4m,桥梁建筑总宽度13
梁全场 113
3m,跨度为 31
9+48+31
9m,梁高 3
2 浇筑措施及安排2
1 道路浇筑连续梁前要保证 10#、11#场地的临时便道的畅通,浇筑期间临时便道要禁止无关车辆通过,局部地段(10#场地 82#墩、60#~70#墩处,11#场地的 23#~24#墩间)道路要整修,11#场地减少或停止混凝土浇筑(可根据施工情况安排)
连续梁混凝土在五项目部搅拌,混凝土运输通过 319 县道在 10#场地 52#墩处进入 10#场地施工便道,通过 11#场地进入连续梁施工区段
连续梁南侧、罗纹河两岸修筑临时道路,设置泵车
(具体见附图)2
2 施工设备① 砼泵车:3~4 台
一公司拌合站 2 台(需要具体沟通);11#场地 1 台备用(已落实)
12#场地(或其他渠道)1 台备用(需联系)
② 砼运输车 6 台
(每台车装料、运输往返、卸料估算时间约70 分钟,每个泵车配备 3 台运输车,每小时约灌注 40m3砼,正常灌注时间在 36~45 小时之间
)③ 备用发电机 1 台,30KW,(振捣棒最多同时开 6 台,2
2×6=13
2KW,照明用电:12KW,共计 25
(施工队落实)④ 振捣棒:Ф75:10 条,Ф50:12 条,Ф30:10 条
⑤ 振捣电机:12 台以上,状态良好
⑥ 导向棒:10 个
(可用 50 角钢或半撇 50 钢管)⑦ 养护、保温材料:塑料布:1600㎡,棉毡:1600㎡,帆布:2800㎡
2 试验设备①15×15×15c
